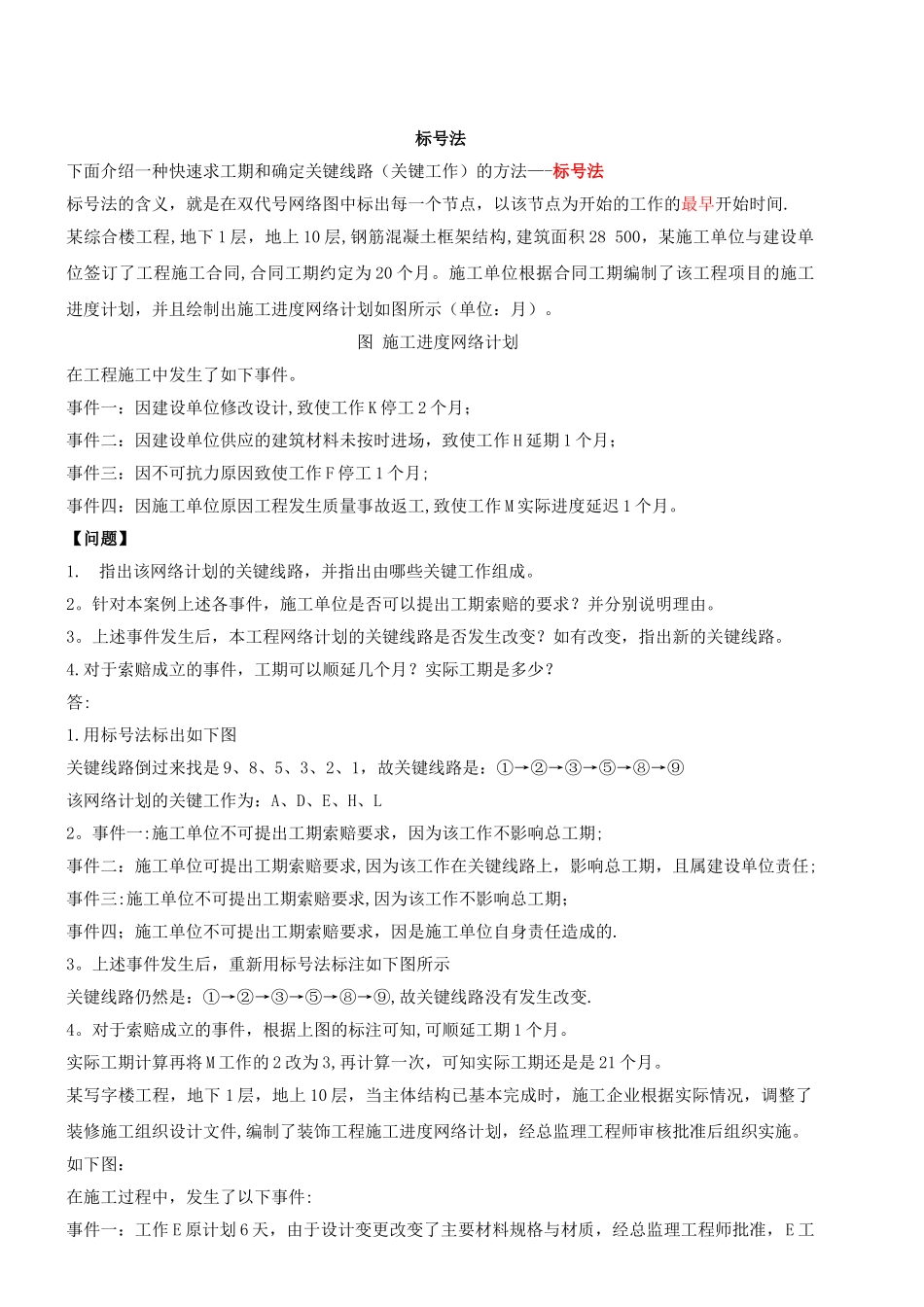

标号法下面介绍一种快速求工期和确定关键线路(关键工作)的方法—-标号法标号法的含义,就是在双代号网络图中标出每一个节点,以该节点为开始的工作的最早开始时间
某综合楼工程,地下 1 层,地上 10 层,钢筋混凝土框架结构,建筑面积 28 500,某施工单位与建设单位签订了工程施工合同,合同工期约定为 20 个月
施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图所示(单位:月)
图 施工进度网络计划在工程施工中发生了如下事件
事件一:因建设单位修改设计,致使工作 K 停工 2 个月;事件二:因建设单位供应的建筑材料未按时进场,致使工作 H 延期 1 个月;事件三:因不可抗力原因致使工作 F 停工 1 个月;事件四:因施工单位原因工程发生质量事故返工,致使工作 M 实际进度延迟 1 个月
指出该网络计划的关键线路,并指出由哪些关键工作组成
针对本案例上述各事件,施工单位是否可以提出工期索赔的要求
并分别说明理由
上述事件发生后,本工程网络计划的关键线路是否发生改变
如有改变,指出新的关键线路
对于索赔成立的事件,工期可以顺延几个月
实际工期是多少

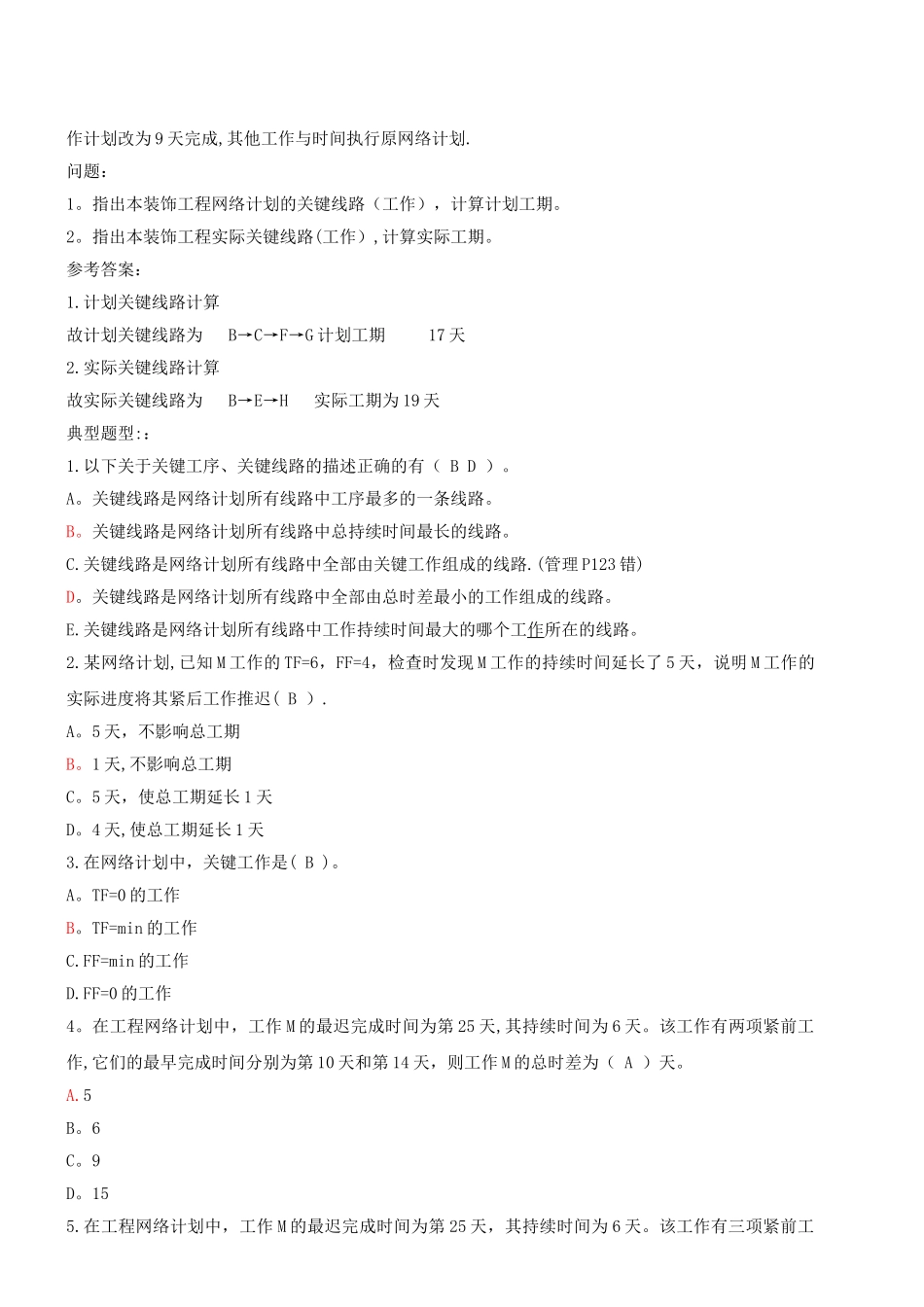

用标号法标出如下图关键线路倒过来找是 9、8、5、3、2、1,故关键线路是:①→②→③→⑤→⑧→⑨该网络计划的关键工作为:A、D、E、H、L2
事件一:施工单位不可提出工期索赔要求,因为该工作不影响总工期;事件二:施工单位可提出工期索赔要求,因为该工作在关键线路上,影响总工期,且属建设单位责任;事件三:施工单位不可提出工期索赔要求,因为该工作不影响总工期;事件四;施工单位不可提出工期索赔要求,因是施工单位自身责任造成的
上述事件发生后,重新用标号法标注如下图所示关键线路仍然是:①→②→③→⑤→⑧→⑨,故关键线路没有发生改变
对于索赔成立的事件,根据上图的标注可知
