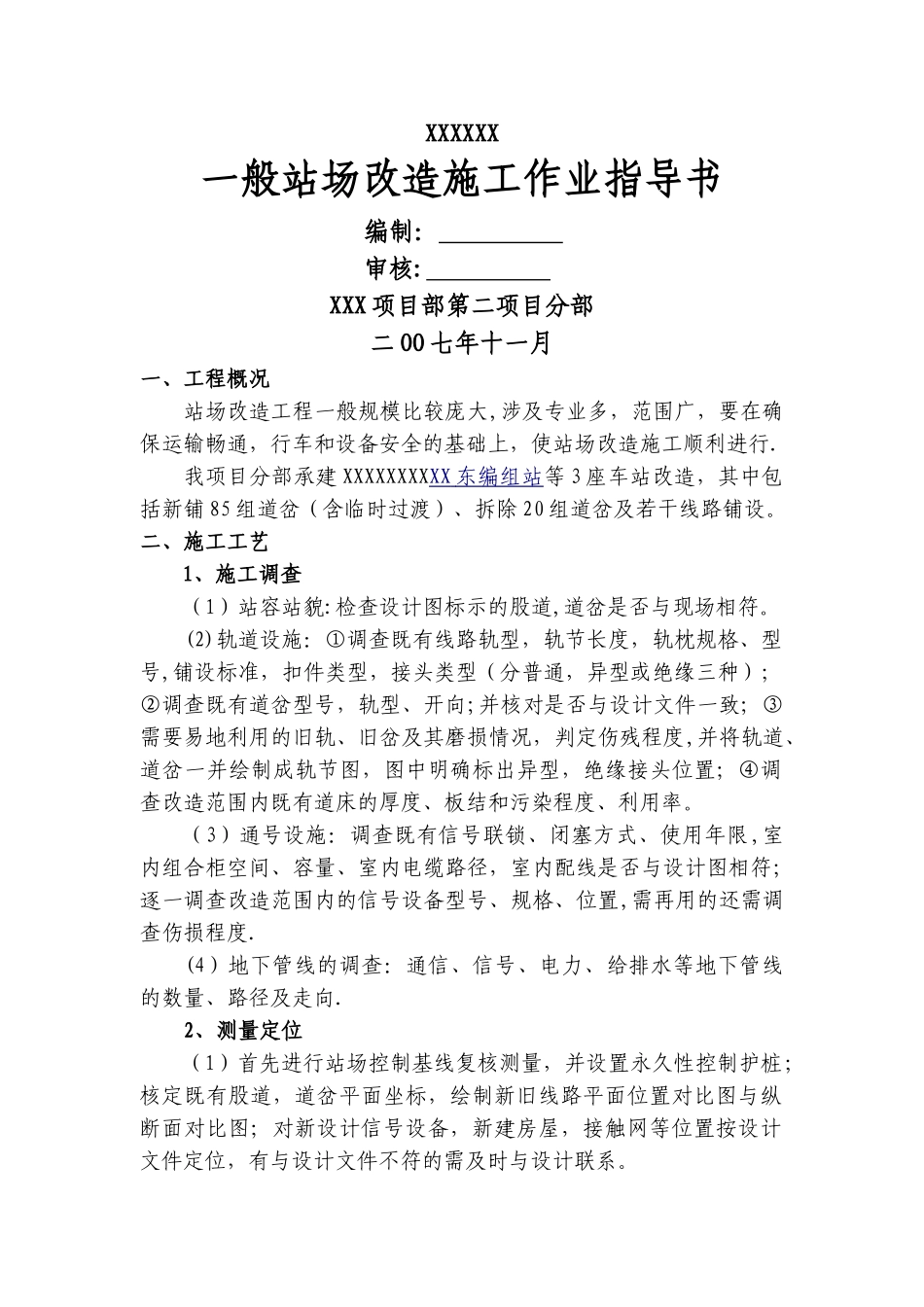

XXXXXX一般站场改造施工作业指导书编制: 审核: XXX 项目部第二项目分部二 OO 七年十一月一、工程概况站场改造工程一般规模比较庞大,涉及专业多,范围广,要在确保运输畅通,行车和设备安全的基础上,使站场改造施工顺利进行
我项目分部承建 XXXXXXXXXX 东编组站 等 3 座车站改造,其中包括新铺 85 组道岔(含临时过渡)、拆除 20 组道岔及若干线路铺设
二、施工工艺1、施工调查(1)站容站貌:检查设计图标示的股道,道岔是否与现场相符
(2)轨道设施:①调查既有线路轨型,轨节长度,轨枕规格、型号,铺设标准,扣件类型,接头类型(分普通,异型或绝缘三种);②调查既有道岔型号,轨型、开向;并核对是否与设计文件一致;③需要易地利用的旧轨、旧岔及其磨损情况,判定伤残程度,并将轨道、道岔一并绘制成轨节图,图中明确标出异型,绝缘接头位置;④调查改造范围内既有道床的厚度、板结和污染程度、利用率
(3)通号设施:调查既有信号联锁、闭塞方式、使用年限,室内组合柜空间、容量、室内电缆路径,室内配线是否与设计图相符;逐一调查改造范围内的信号设备型号、规格、位置,需再用的还需调查伤损程度
(4)地下管线的调查:通信、信号、电力、给排水等地下管线的数量、路径及走向
2、测量定位(1)首先进行站场控制基线复核测量,并设置永久性控制护桩;核定既有股道,道岔平面坐标,绘制新旧线路平面位置对比图与纵断面对比图;对新设计信号设备,新建房屋,接触网等位置按设计文件定位,有与设计文件不符的需及时与设计联系
(2)依据岔心里程以及道岔前后长度,在施工现场把道岔岔心、岔前、岔尾桩放样出来,并设置护桩(护桩可利用临线轨道或新埋设混凝土钢筋护桩)

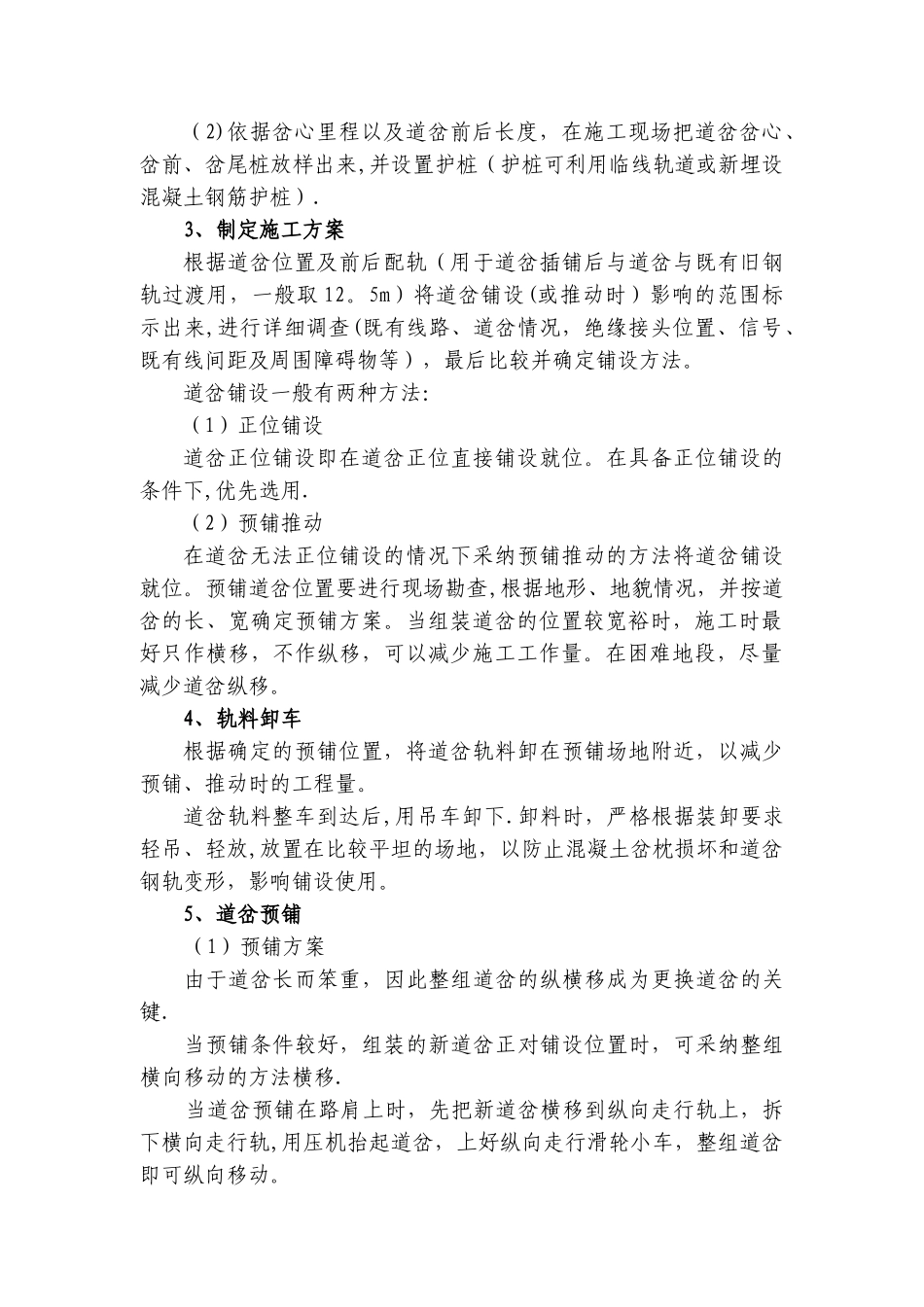

3、制定施工方案根据道岔位置及前后配轨(用于道岔插铺后与道岔与既有旧钢轨过渡用,一般取 12

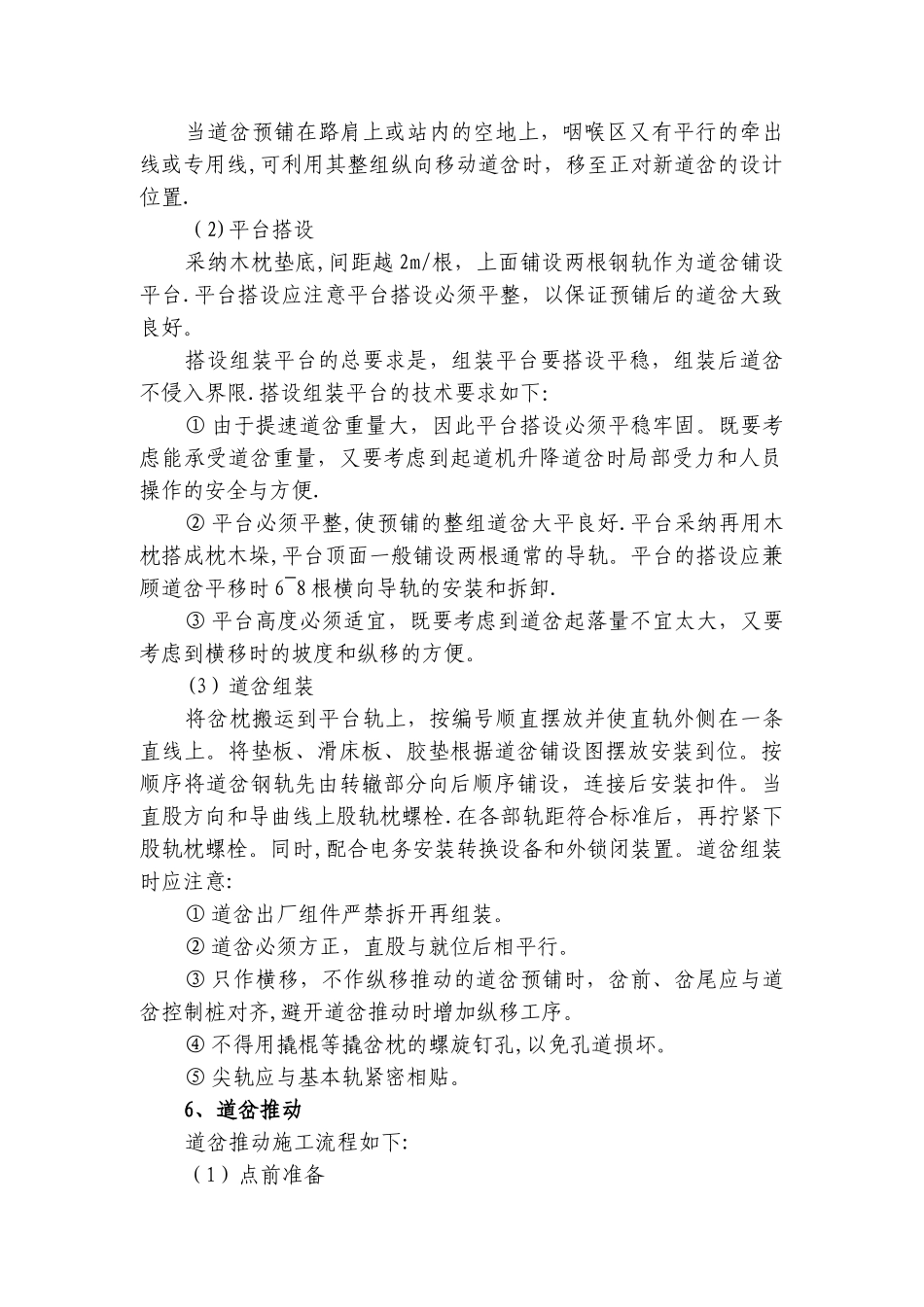

5m)将道岔铺设(或推动时)影响的范围标示出来,进行详细调查(既有线路
