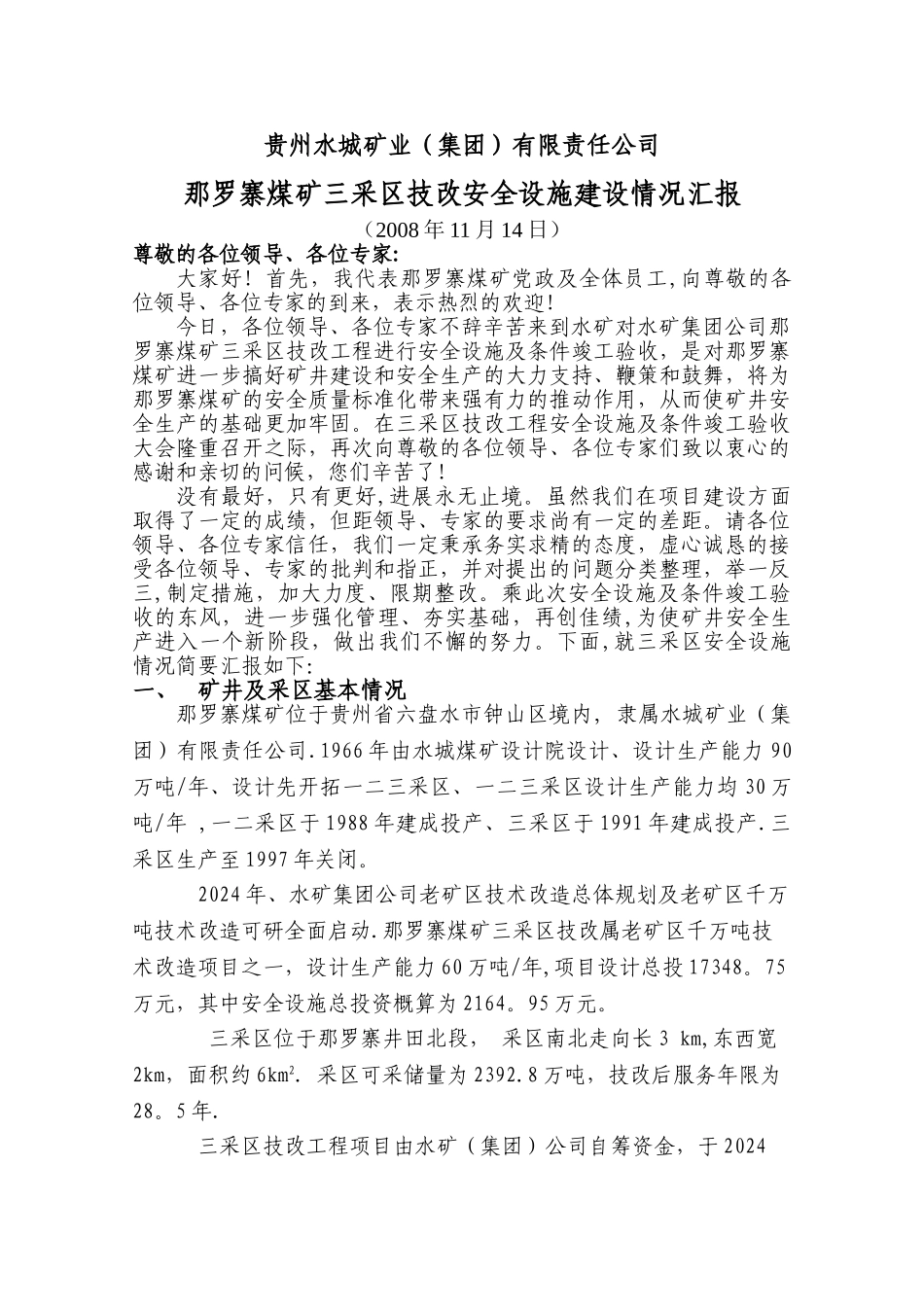

那罗寨煤矿三采区技改工程安全设施及条件竣工验收汇报材料贵州水城矿业(集团)有限责任公司那罗寨煤矿2008 年 11 月 14 日贵州水城矿业(集团)有限责任公司那罗寨煤矿三采区技改安全设施建设情况汇报(2008 年 11 月 14 日)尊敬的各位领导、各位专家:大家好!首先,我代表那罗寨煤矿党政及全体员工,向尊敬的各位领导、各位专家的到来,表示热烈的欢迎! 今日,各位领导、各位专家不辞辛苦来到水矿对水矿集团公司那罗寨煤矿三采区技改工程进行安全设施及条件竣工验收,是对那罗寨煤矿进一步搞好矿井建设和安全生产的大力支持、鞭策和鼓舞,将为那罗寨煤矿的安全质量标准化带来强有力的推动作用,从而使矿井安全生产的基础更加牢固。在三采区技改工程安全设施及条件竣工验收大会隆重召开之际,再次向尊敬的各位领导、各位专家们致以衷心的感谢和亲切的问候,您们辛苦了!没有最好,只有更好,进展永无止境。虽然我们在项目建设方面取得了一定的成绩,但距领导、专家的要求尚有一定的差距。请各位领导、各位专家信任,我们一定秉承务实求精的态度,虚心诚恳的接受各位领导、专家的批判和指正,并对提出的问题分类整理,举一反三,制定措施,加大力度、限期整改。乘此次安全设施及条件竣工验收的东风,进一步强化管理、夯实基础,再创佳绩,为使矿井安全生产进入一个新阶段,做出我们不懈的努力。下面,就三采区安全设施情况简要汇报如下:一、 矿井及采区基本情况那罗寨煤矿位于贵州省六盘水市钟山区境内, 隶属水城矿业(集团)有限责任公司.1966 年由水城煤矿设计院设计、设计生产能力 90万吨/年、设计先开拓一二三采区、一二三采区设计生产能力均 30 万吨/年 ,一二采区于 1988 年建成投产、三采区于 1991 年建成投产.三采区生产至 1997 年关闭。2024 年、水矿集团公司老矿区技术改造总体规划及老矿区千万吨技术改造可研全面启动.那罗寨煤矿三采区技改属老矿区千万吨技术改造项目之一,设计生产能力 60 万吨/年,项目设计总投 17348。75万元,其中安全设施总投资概算为 2164。95 万元。 三采区位于那罗寨井田北段, 采区南北走向长 3 km,东西宽2km,面积约 6km2. 采区可采储量为 2392.8 万吨,技改后服务年限为28。5 年. 三采区技改工程项目由水矿(集团)公司自筹资金,于 2024年 2 月开工建设. 二、项目建设概况三采技改工程由贵州省煤矿设计讨论院进行初步设计,贵州省煤矿设计讨论院编制了安全专篇、贵...
