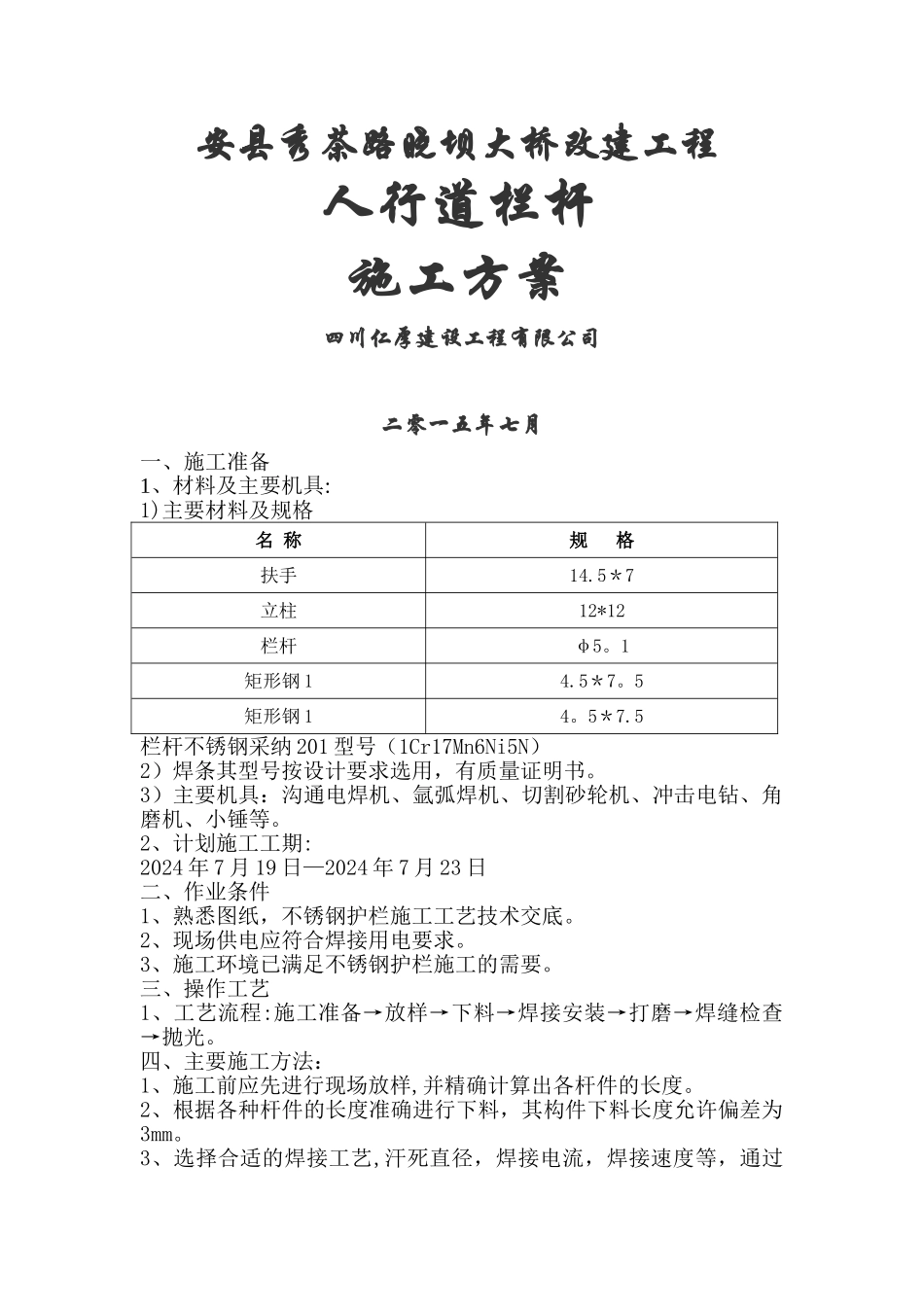

安县秀茶路晓坝大桥改建工程人行道栏杆施工方案四川仁厚建设工程有限公司二零一五年七月一、施工准备1、材料及主要机具:1)主要材料及规格名 称规 格扶手14
5*7 立柱12*12 栏杆φ5
1 矩形钢 14
5 矩形钢 14
5 栏杆不锈钢采纳 201 型号(1Cr17Mn6Ni5N)2)焊条其型号按设计要求选用,有质量证明书
3)主要机具:沟通电焊机、氩弧焊机、切割砂轮机、冲击电钻、角磨机、小锤等
2、计划施工工期:2024 年 7 月 19 日—2024 年 7 月 23 日二、作业条件1、熟悉图纸,不锈钢护栏施工工艺技术交底
2、现场供电应符合焊接用电要求
3、施工环境已满足不锈钢护栏施工的需要
三、操作工艺1、工艺流程:施工准备→放样→下料→焊接安装→打磨→焊缝检查→抛光
四、主要施工方法:1、施工前应先进行现场放样,并精确计算出各杆件的长度
2、根据各种杆件的长度准确进行下料,其构件下料长度允许偏差为3mm
3、选择合适的焊接工艺,汗死直径,焊接电流,焊接速度等,通过焊接工艺试验验证

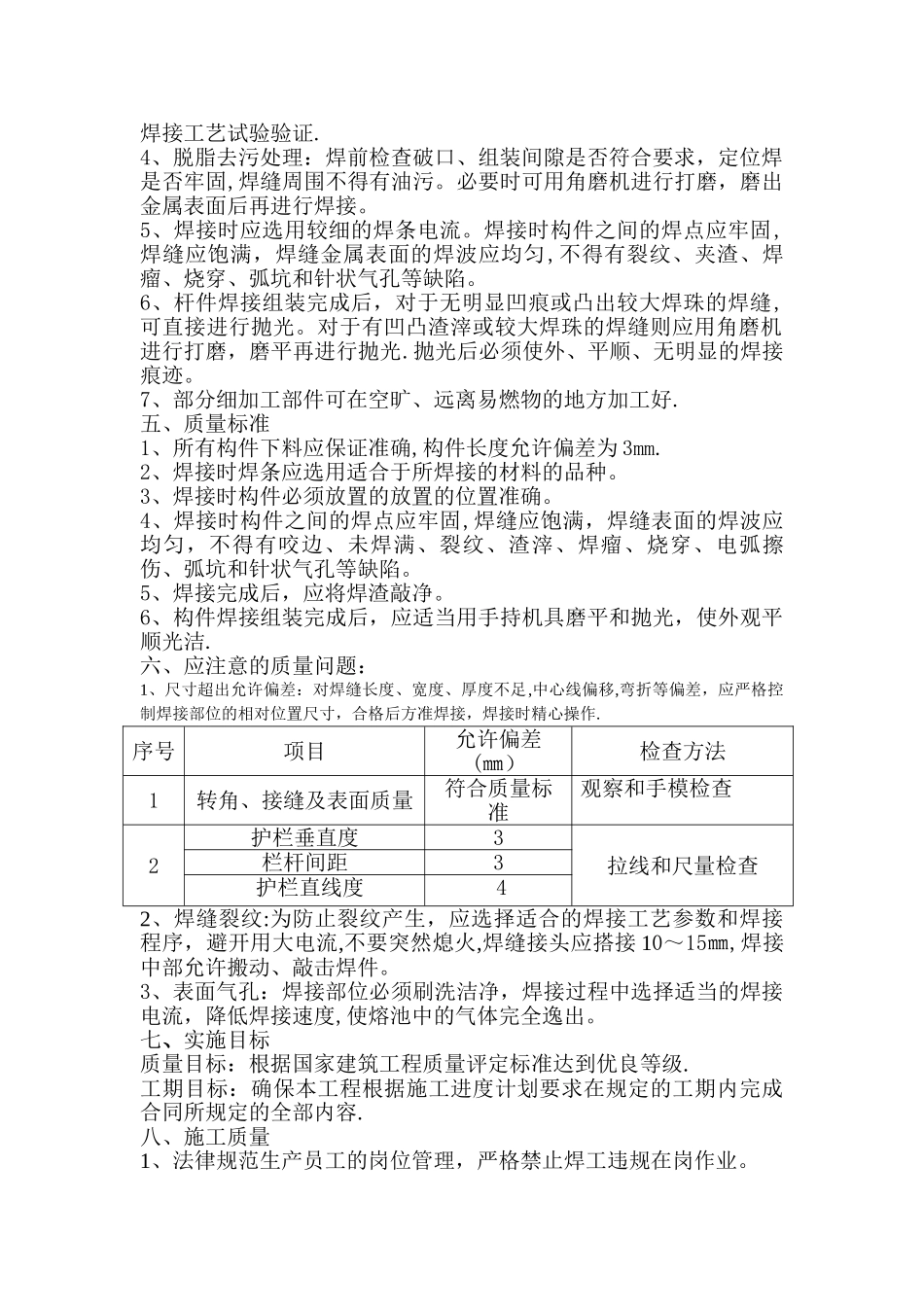

4、脱脂去污处理:焊前检查破口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污
必要时可用角磨机进行打磨,磨出金属表面后再进行焊接
5、焊接时应选用较细的焊条电流
焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝金属表面的焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷
6、杆件焊接组装完成后,对于无明显凹痕或凸出较大焊珠的焊缝,可直接进行抛光
对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨,磨平再进行抛光
抛光后必须使外、平顺、无明显的焊接痕迹
7、部分细加工部件可在空旷、远离易燃物的地方加工好

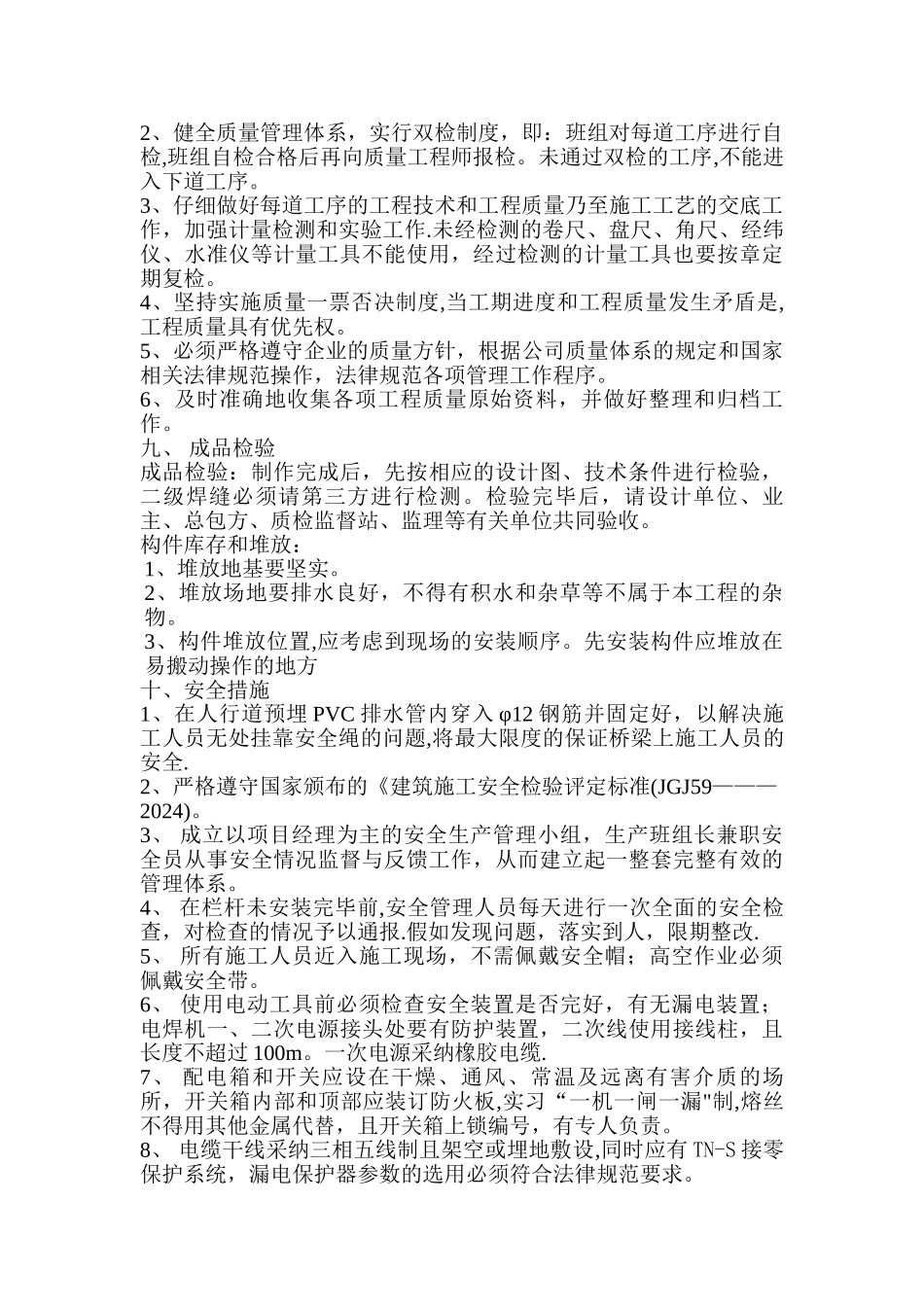

五、质量标准1、所有构件下料应保证准确,构件长度允许偏差为 3mm
2、焊接时焊条应选用适合于所焊接的材料的品种
3、焊接时构件必须放置的放置的位置准
