电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

不锈钢雨棚施工方案

不锈钢雨棚施工方案_第1页
1/3
不锈钢雨棚施工方案_第2页
2/3
不锈钢雨棚施工方案_第3页
3/3

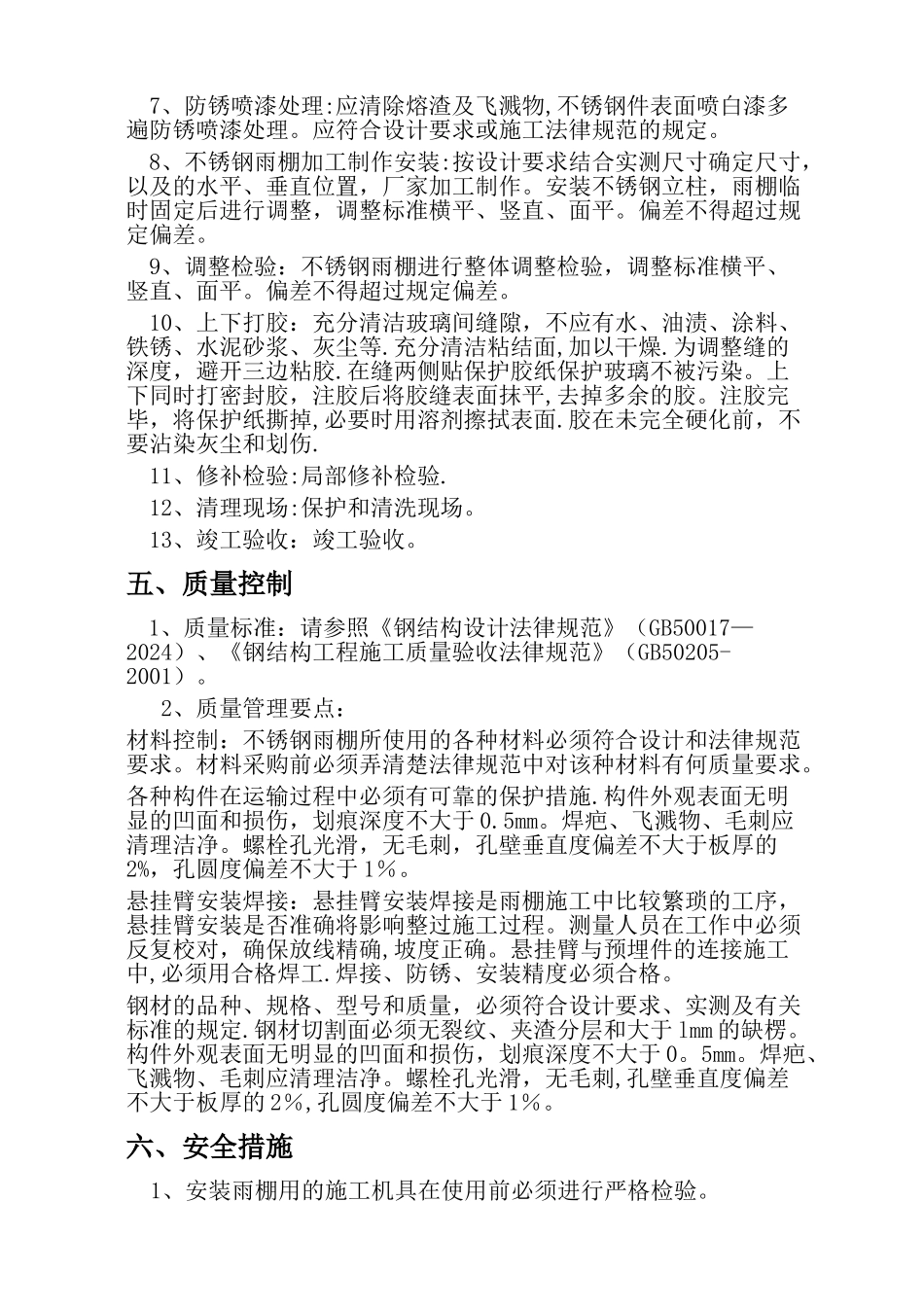

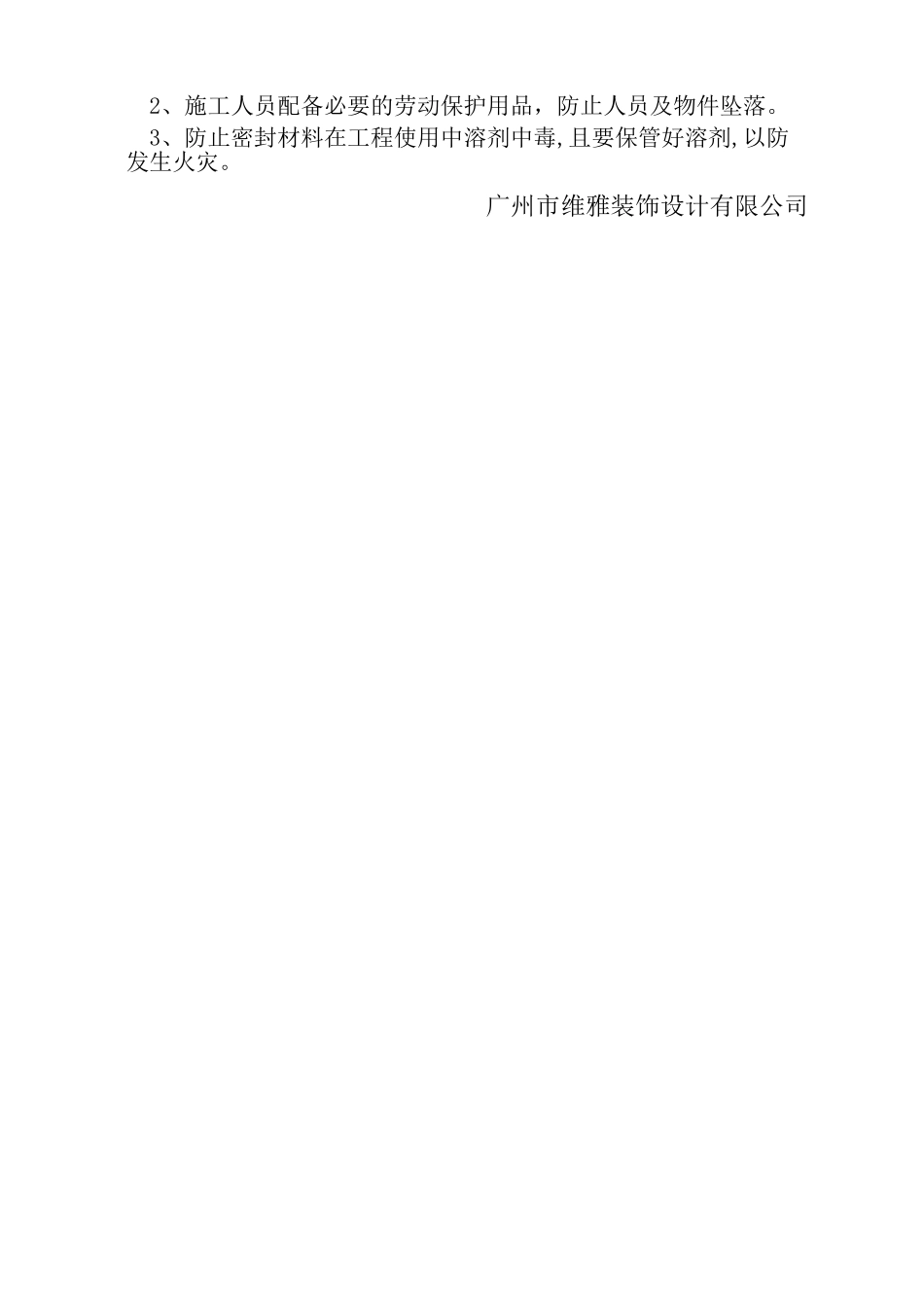

雨棚施工方案一、工程概况:二、雨棚生产工艺与施工方法:加工准备及下料 →测量放线定位→开挖基槽、基坑→C20 砼垫层浇筑→钢筋安装→预埋件安装处理→C20 砼捣制基础→连接钢管焊接→不锈钢立柱安装焊接→防锈喷漆处理→不锈钢雨棚框架加工制作安装→不锈钢雨棚面板制作安装→护栏制作安装→打磨防锈→上下打胶→修补检验→清理、清洗现场→竣工验收。三、室内电梯门两边不锈钢护栏: 加工准备及下料 →测量放线定位→钻孔→预埋膨胀螺杆→安装加强焊接钢板垫块→焊接立柱→打磨防锈→修补检验→清理、清洗现场→竣工验收。四、施工工艺及施工要点: 1、加工准备及下料:根据施工图放样,放样和号料时要预留焊接收缩量和加工余量, 根据放样作样板.钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过法律规范规定的允许偏差值,以保证下料的质量。热加工的型钢先热加工,待冷却后再号孔。钢板预埋件及其他零件切割钻孔及喷防腐漆处理。 2、测量放线:根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差.整理结果,确定预埋件分隔的调整处理方案。沿外墙外沿弹出墨线定出预埋件顶标高线. 3、预埋件安装处理:定位预埋件安装位置,打钻安装.要求预埋件位置准确、埋设牢固。标高偏差不大于 5mm,左右位移不大于10mm. 4、预埋件和立柱焊接:需检查焊接节点,调正立柱的垂直度,准确无误方能进行焊接。靠边一条立柱准确无误后,安装另一条立柱,就位准确后点焊。然后以此两条立柱为基准拉出悬挂臂的最高、最底标高线,按顺序施工。 5、校准检验:立柱安装后首先检查现场连接部位的质量。立柱安装质量主要检查立柱竖向面的是否垂直;受压对立柱竖向面的侧面下垂;立柱坡度.保证立柱符合设计受力状态及整体稳定要求. 6、连接受力拉索:定位拉杆基准线、标高线,按要求安装其它连接件,焊接栏杆。 7、防锈喷漆处理:应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理。应符合设计要求或施工法律规范的规定。 8、不锈钢雨棚加工制作安装:按设计要求结合实测尺寸确定尺寸,以及的水平、垂直位置,厂家加工制作。安装不锈钢立柱,雨棚临时固定后进行调整,调整标准横平、竖直、面平。偏差不得超过规定偏差。 9、调整检验:不锈钢雨棚进行整体调整检验,调整标准横平、竖直、面平。偏差不得超过规定偏差。 10、上下打胶:充分清洁玻璃间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等.充分清洁粘结面,加以...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

不锈钢雨棚施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
