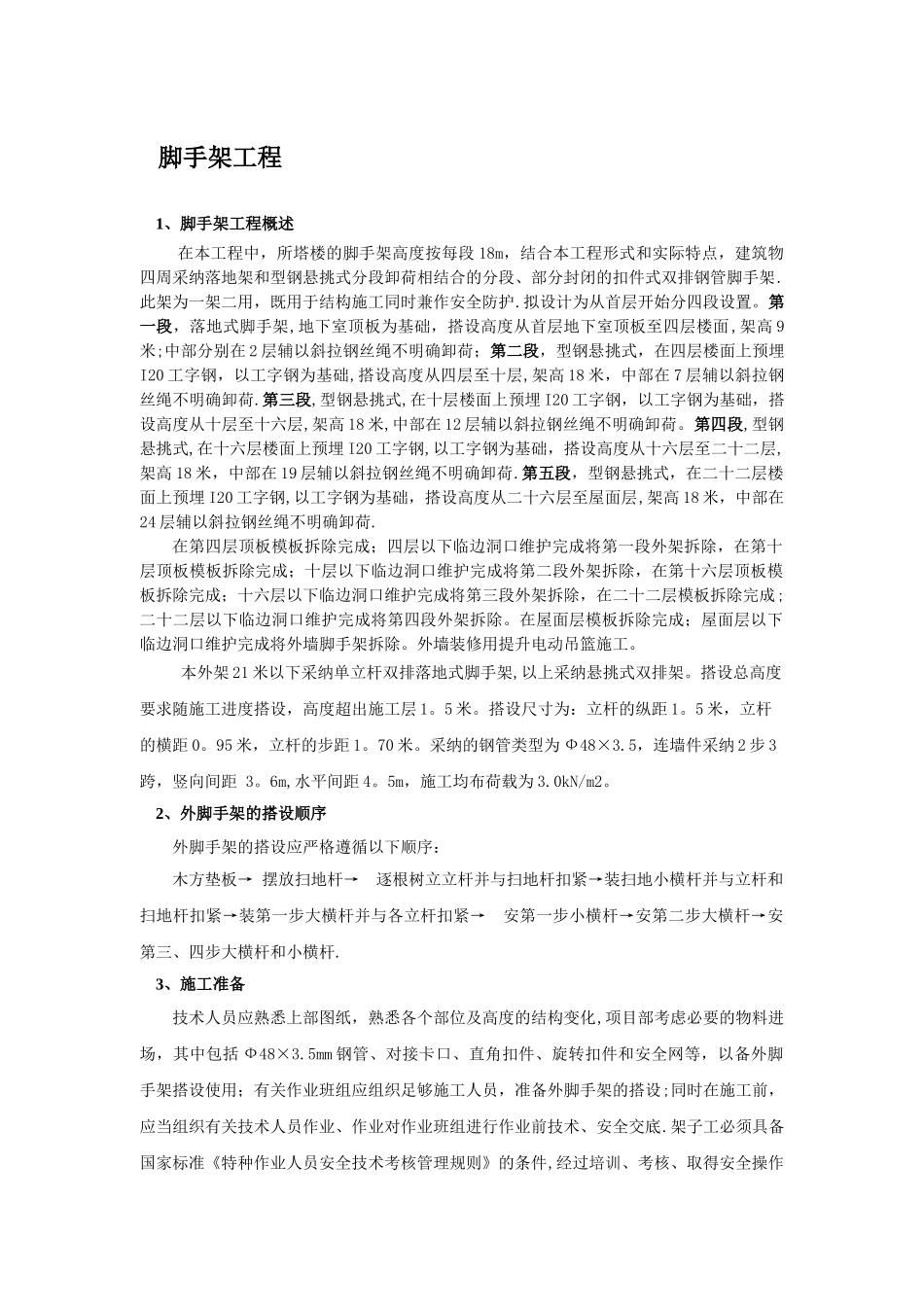

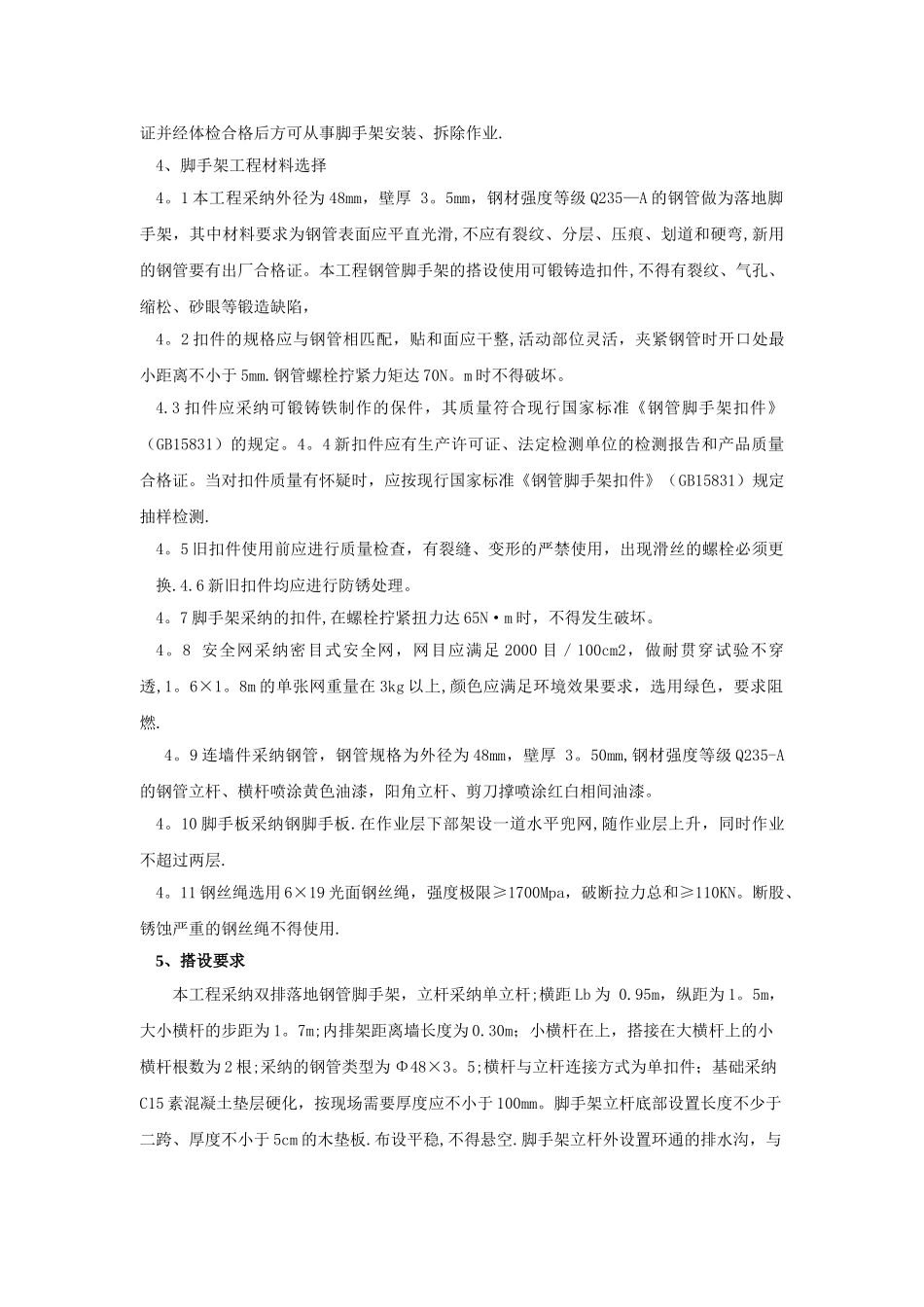

中联·美景苑一期工程外脚手架施工方案编制单位: 日 期: 2024 年 4 月 25 日 脚手架工程1、脚手架工程概述在本工程中,所塔楼的脚手架高度按每段 18m,结合本工程形式和实际特点,建筑物四周采纳落地架和型钢悬挑式分段卸荷相结合的分段、部分封闭的扣件式双排钢管脚手架
此架为一架二用,既用于结构施工同时兼作安全防护
拟设计为从首层开始分四段设置
第一段,落地式脚手架,地下室顶板为基础,搭设高度从首层地下室顶板至四层楼面,架高 9米;中部分别在 2 层辅以斜拉钢丝绳不明确卸荷;第二段,型钢悬挑式,在四层楼面上预埋I20 工字钢,以工字钢为基础,搭设高度从四层至十层,架高 18 米,中部在 7 层辅以斜拉钢丝绳不明确卸荷
第三段,型钢悬挑式,在十层楼面上预埋 I20 工字钢,以工字钢为基础,搭设高度从十层至十六层,架高 18 米,中部在 12 层辅以斜拉钢丝绳不明确卸荷
第四段,型钢悬挑式,在十六层楼面上预埋 I20 工字钢,以工字钢为基础,搭设高度从十六层至二十二层,架高 18 米,中部在 19 层辅以斜拉钢丝绳不明确卸荷
第五段,型钢悬挑式,在二十二层楼面上预埋 I20 工字钢,以工字钢为基础,搭设高度从二十六层至屋面层,架高 18 米,中部在24 层辅以斜拉钢丝绳不明确卸荷
在第四层顶板模板拆除完成;四层以下临边洞口维护完成将第一段外架拆除,在第十层顶板模板拆除完成;十层以下临边洞口维护完成将第二段外架拆除,在第十六层顶板模板拆除完成;十六层以下临边洞口维护完成将第三段外架拆除,在二十二层模板拆除完成;二十二层以下临边洞口维护完成将第四段外架拆除
在屋面层模板拆除完成;屋面层以下临边洞口维护完成将外墙脚手架拆除
外墙装修用提升电动吊篮施工
本外架 21 米以下采纳单立杆双排落地式脚手架,以上采纳悬挑式双排架
搭设总高度要求随施工进度搭设,高度超出施工层 1
