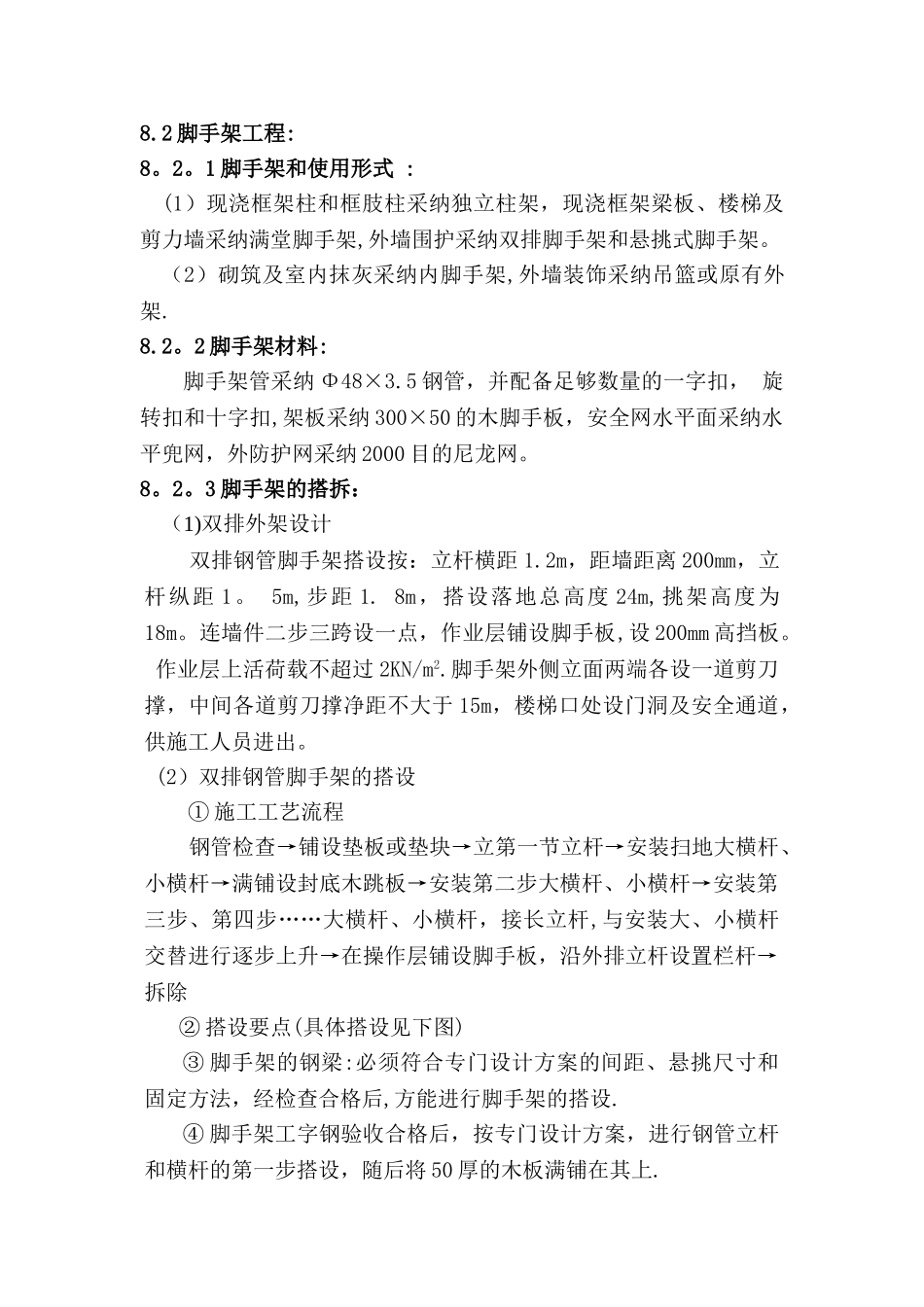

2 脚手架工程:8
1 脚手架和使用形式 :(1)现浇框架柱和框肢柱采纳独立柱架,现浇框架梁板、楼梯及剪力墙采纳满堂脚手架,外墙围护采纳双排脚手架和悬挑式脚手架
(2)砌筑及室内抹灰采纳内脚手架,外墙装饰采纳吊篮或原有外架
2 脚手架材料:脚手架管采纳 Φ48×3
5 钢管,并配备足够数量的一字扣, 旋转扣和十字扣,架板采纳 300×50 的木脚手板,安全网水平面采纳水平兜网,外防护网采纳 2000 目的尼龙网
3 脚手架的搭拆:(1)双排外架设计 双排钢管脚手架搭设按:立杆横距 1
2m,距墙距离 200mm,立杆纵距 1
5m,步距 1
8m,搭设落地总高度 24m,挑架高度为18m
连墙件二步三跨设一点,作业层铺设脚手板,设 200mm 高挡板
作业层上活荷载不超过 2KN/m2
脚手架外侧立面两端各设一道剪刀撑,中间各道剪刀撑净距不大于 15m,楼梯口处设门洞及安全通道,供施工人员进出

(2)双排钢管脚手架的搭设 ① 施工工艺流程 钢管检查→铺设垫板或垫块→立第一节立杆→安装扫地大横杆、小横杆→满铺设封底木跳板→安装第二步大横杆、小横杆→安装第三步、第四步……大横杆、小横杆,接长立杆,与安装大、小横杆交替进行逐步上升→在操作层铺设脚手板,沿外排立杆设置栏杆→拆除② 搭设要点(具体搭设见下图)③ 脚手架的钢梁:必须符合专门设计方案的间距、悬挑尺寸和固定方法,经检查合格后,方能进行脚手架的搭设
④ 脚手架工字钢验收合格后,按专门设计方案,进行钢管立杆和横杆的第一步搭设,随后将 50 厚的木板满铺在其上
⑤ 脚手架的搭设必须配合施工进度,一次搭设高度不超过相邻连墙件以上二步,每搭完一步脚手架,就进行步距、纵距、横距及立杆垂直高度校正
⑥ 立杆搭设时严禁将外径 48mm 与 51mm 的钢管混合使用,脚手架设纵、横向扫地杆,纵向扫地杆距垫板不大
