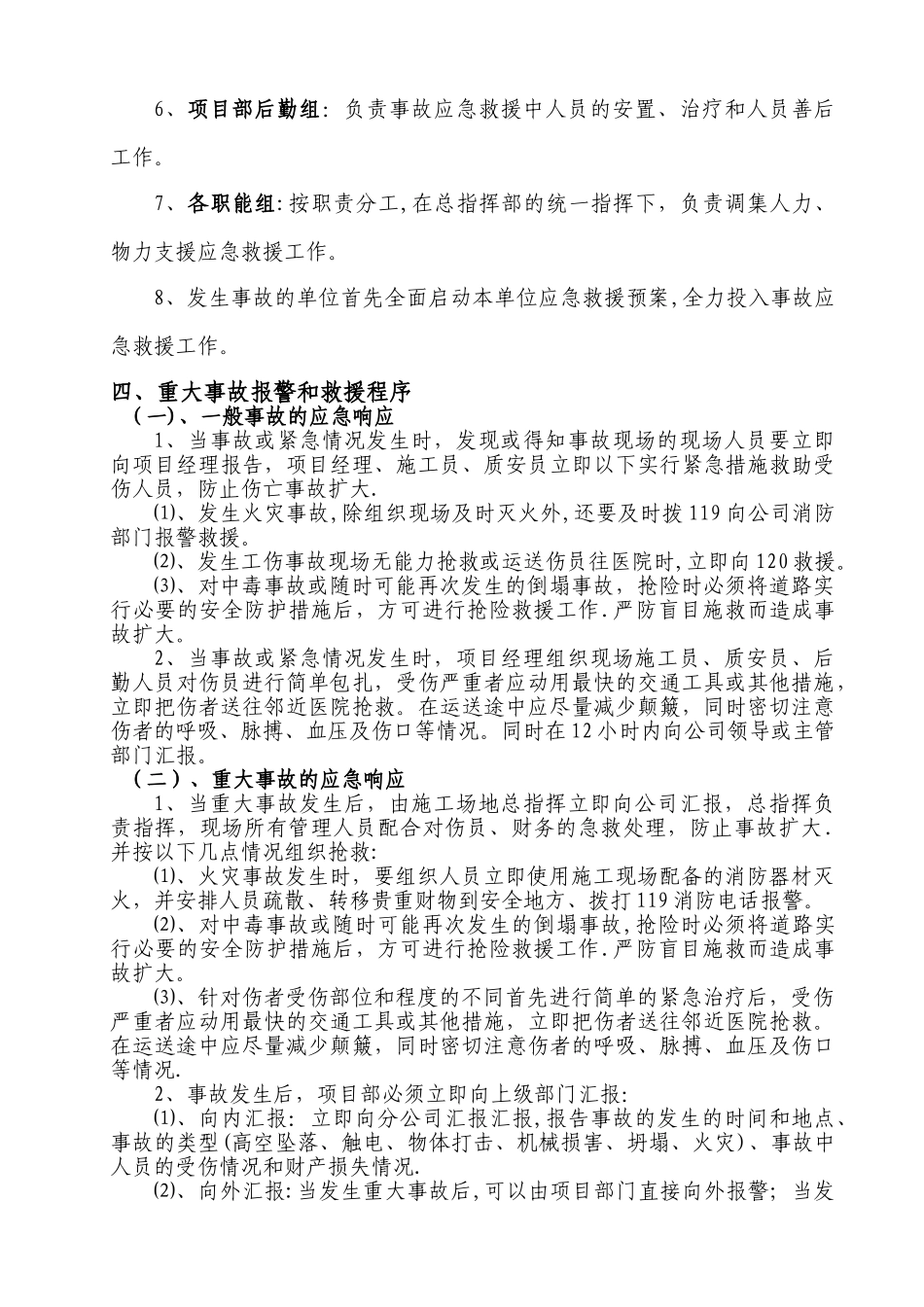

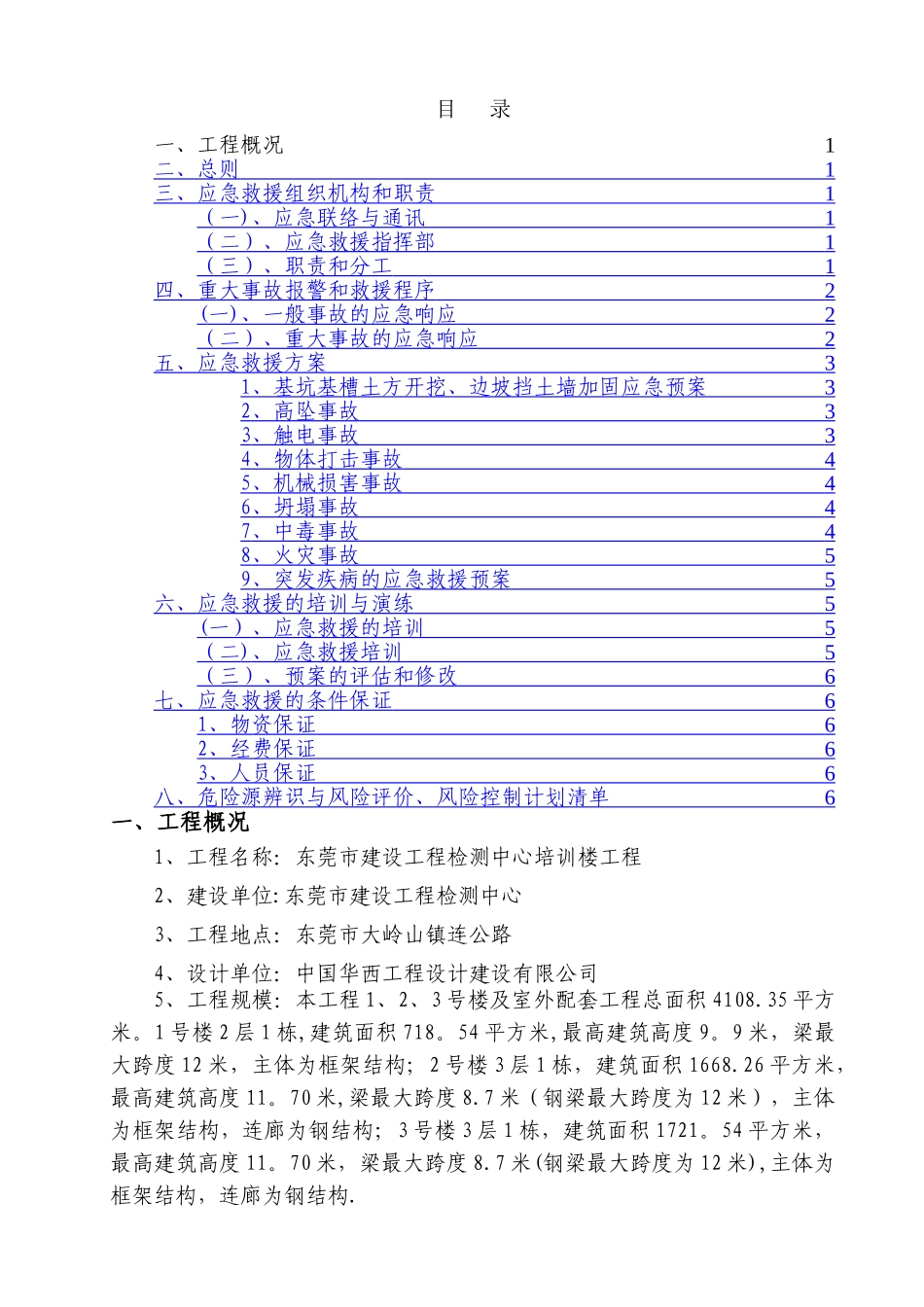

目 录一、工程概况1二、总则 1 三、应急救援组织机构和职责 1 (一 ) 、应急联络与通讯 1 (二)、应急救援指挥部 1 (三)、职责和分工 1 四、重大事故报警和救援程序 2 ( 一 ) 、一般事故的应急响应 2 (二)、重大事故的应急响应 2 五、应急救援方案 3 1 、基坑基槽土方开挖、边坡挡土墙加固应急预案 3 2 、高坠事故 3 3 、触电事故 3 4 、物体打击事故 4 5 、机械损害事故 4 6 、坍塌事故 4 7 、中毒事故 4 8 、火灾事故 5 9 、突发疾病的应急救援预案 5 六、应急救援的培训与演练 5 ( 一)、应急救援的培训 5 (二 ) 、应急救援培训 5 (三)、预案的评估和修改 6 七、应急救援的条件保证 6 1 、物资保证 6 2 、经费保证 6 3 、人员保证 6 八、危险源辨识与风险评价、风险控制计划清单 6 一、工程概况1、工程名称:东莞市建设工程检测中心培训楼工程2、建设单位:东莞市建设工程检测中心3、工程地点:东莞市大岭山镇连公路4、设计单位:中国华西工程设计建设有限公司5、工程规模:本工程 1、2、3 号楼及室外配套工程总面积 4108.35 平方米。1 号楼 2 层 1 栋,建筑面积 718。54 平方米,最高建筑高度 9。9 米,梁最大跨度 12 米,主体为框架结构;2 号楼 3 层 1 栋,建筑面积 1668.26 平方米,最高建筑高度 11。70 米,梁最大跨度 8.7 米(钢梁最大跨度为 12 米),主体为框架结构,连廊为钢结构;3 号楼 3 层 1 栋,建筑面积 1721。54 平方米,最高建筑高度 11。70 米,梁最大跨度 8.7 米(钢梁最大跨度为 12 米),主体为框架结构,连廊为钢结构.6、施工内容:招标图纸及工程量清单所含内容,主要包括岩土工程;1 号、2 号、3 号楼工程土建、装修及安装等、室外配套工程及景观工程等。7、质量标准:达到国家或行业质量检验评定的 合格 标准。8、工期要求:计划工期 166 日历天,计划开工日期 2011 年 7 月 18 日,计划竣工日期 2011 年 12 月 30 日。9、编制依据:根据《中华人民共和国安全生产法》第十七条、第六十八条和第六十九条的要求,结合施工场地施工生产的实际情况,为了做好本工程生产安全事故抢险应急救援工作,防止事故扩大,最大限度地控制和减少人员伤亡和财产损失,特制定本应急救援方案.二、总则1、公司及施工场地现场坚决贯彻“安全第一,预防为主”的方针,全面落实《安全生产法》和各级...
