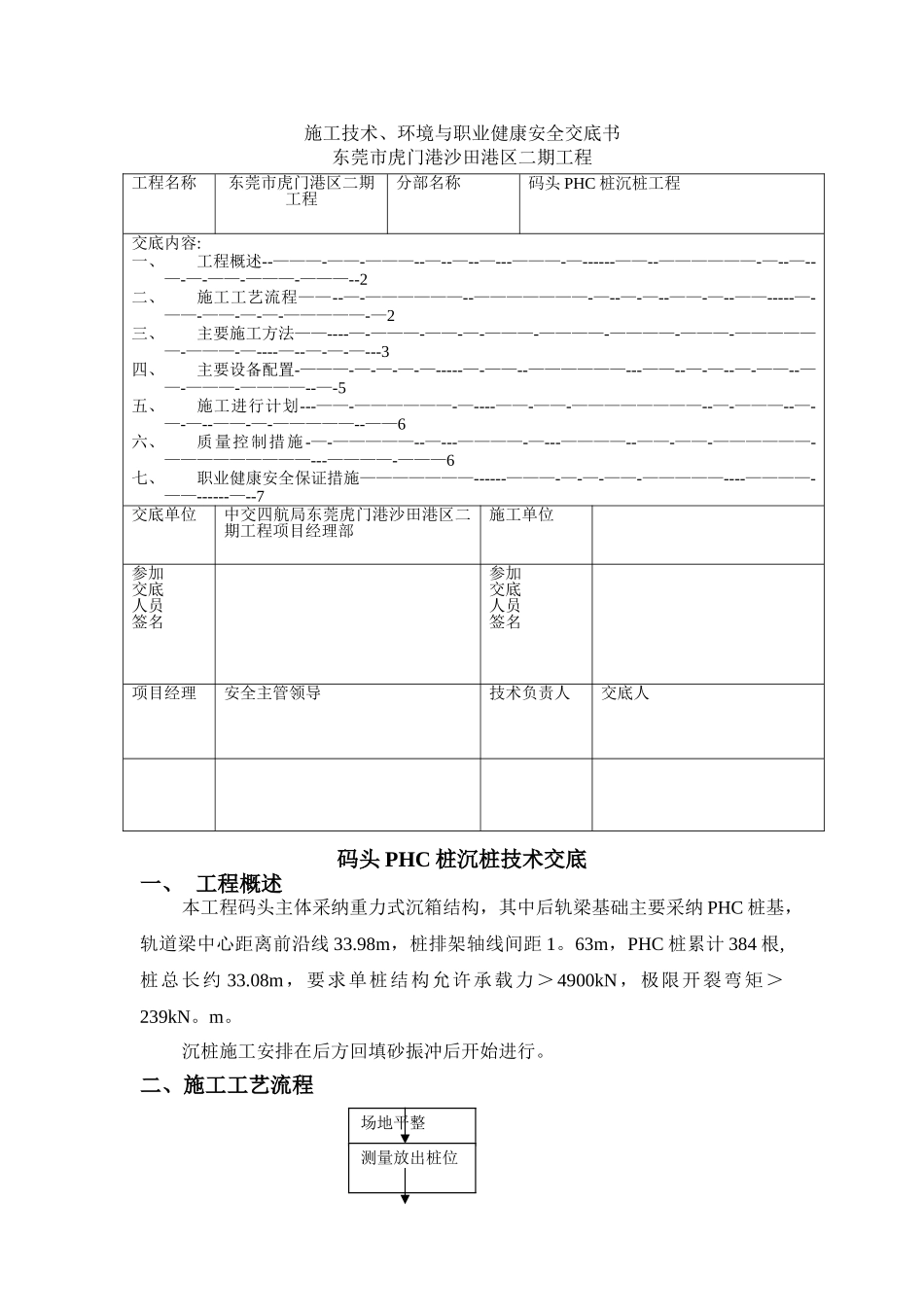

施工技术、环境与职业健康安全交底书 东莞市虎门港沙田港区二期工程码头 PHC 桩沉桩技术交底一、 工程概述本工程码头主体采纳重力式沉箱结构,其中后轨梁基础主要采纳 PHC 桩基,轨道梁中心距离前沿线 33
98m,桩排架轴线间距 1
63m,PHC 桩累计 384 根,桩总长约 33
08m,要求单桩结构允许承载力>4900kN,极限开裂弯矩>239kN
沉桩施工安排在后方回填砂振冲后开始进行

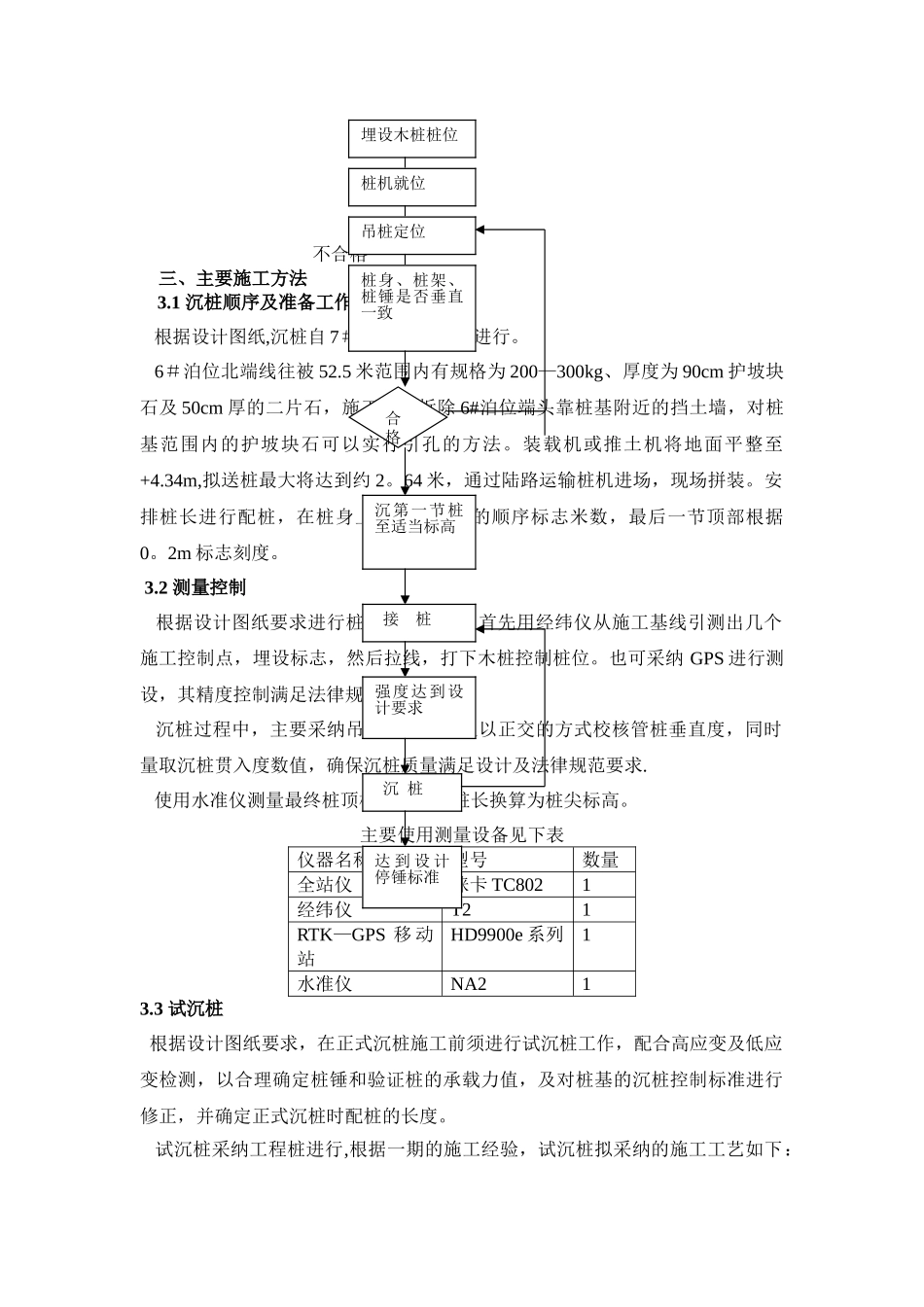

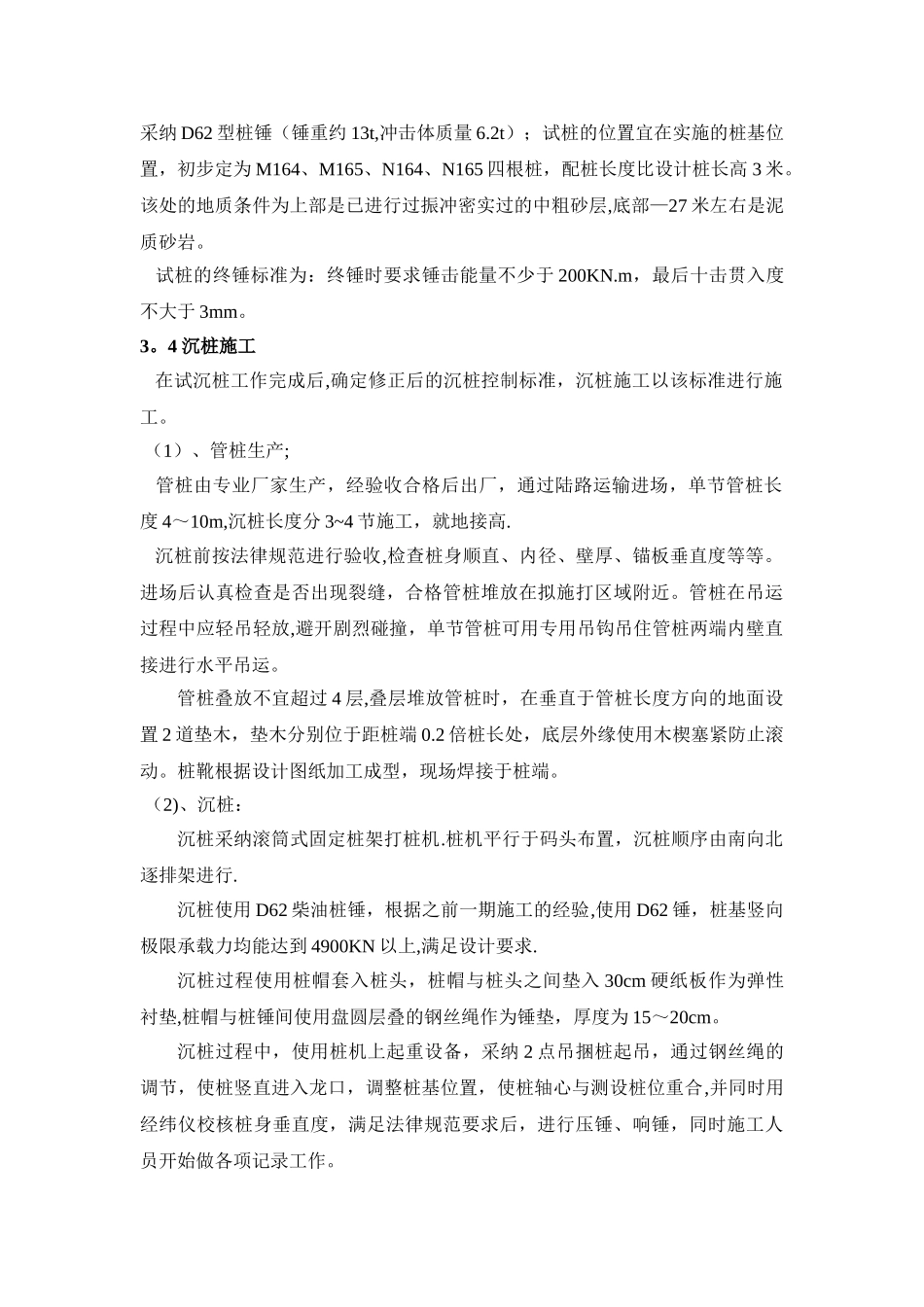

二、施工工艺流程工程名称东莞市虎门港区二期工程分部名称码头 PHC 桩沉桩工程交底内容:一、工程概述--———-——-———--—--—--—---———-—------——--——————-—--—--—-—-——-———-———--2二、施工工艺流程——--—-——————--———————-—--—-—--——-—--——-----—-——-——-—-—-—————-—2三、主要施工方法——----—-———-——-—-———-————-————-———-——————-———-—----—--—-—-—---3四、主要设备配置-———-—-—-—-—-----—-——--——————---——--—-—--—-——--——-———-————--—-5五、施工进行计划---——-——————-—----——-——-————————--—-———--—-—-—--——-—-—————--——6六、质量控制措施-—-—————--—---————-—---————--——-——-——————-—————————---————-———6七、职业健康安全保证措施———————------———-—-—-——-—————----————-——------—--7交底单位中交四航局东莞虎门港沙田港区二期工程项目经理部施工单位参加交底人员签名参加交底人员签名项目经理安全主管领导技术负责人交
