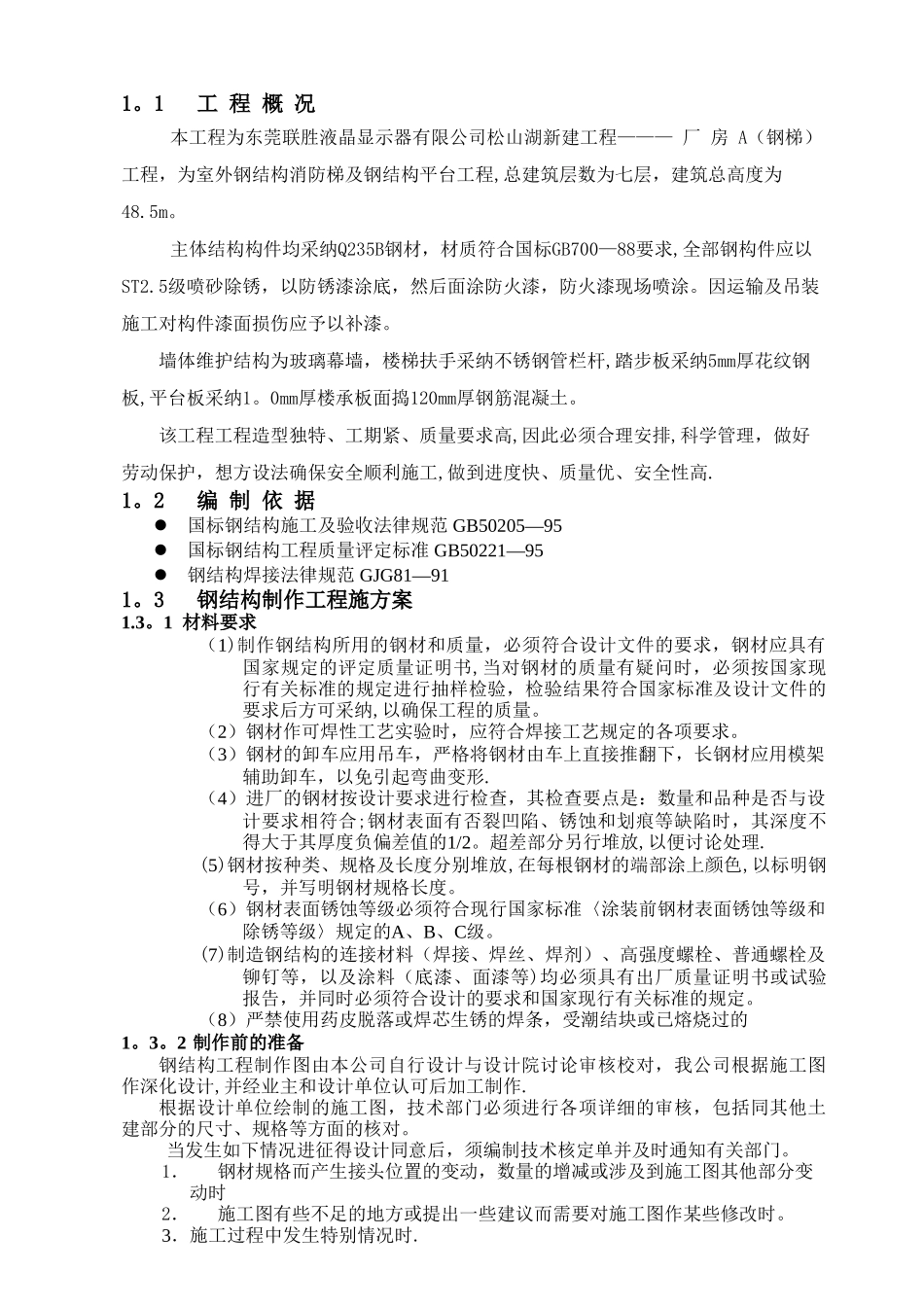

东莞联胜液晶显示器有限公司松山湖新建工程-—厂 房 A(钢梯)施工组织设计施工单位: 编制单位:审批单位: 编 制 人:审批负责人: 编制日期: 年 月 日审批日期: 年 月 日目 录第一章钢结构制作施工方案1.1工程概况1.2编制依据1.3 钢结构制作工程施工方案1.4 制作过程中质量保证措施第二章钢结构安装施工方案2。1安装工程概况2。2编制依据2.3钢结构的安装步骤2。4 施工安全措施2。5 安全质量管理2。6 安全文明施工管理措施2。7 施工进度计划表第一章钢结构制作施工方案1。1 工 程 概 况本工程为东莞联胜液晶显示器有限公司松山湖新建工程——— 厂 房 A(钢梯)工程,为室外钢结构消防梯及钢结构平台工程,总建筑层数为七层,建筑总高度为48.5m。主体结构构件均采纳Q235B钢材,材质符合国标GB700—88要求,全部钢构件应以ST2.5级喷砂除锈,以防锈漆涂底,然后面涂防火漆,防火漆现场喷涂。因运输及吊装施工对构件漆面损伤应予以补漆。墙体维护结构为玻璃幕墙,楼梯扶手采纳不锈钢管栏杆,踏步板采纳5mm厚花纹钢板,平台板采纳1。0mm厚楼承板面捣120mm厚钢筋混凝土。该工程工程造型独特、工期紧、质量要求高,因此必须合理安排,科学管理,做好劳动保护,想方设法确保安全顺利施工,做到进度快、质量优、安全性高.1。2 编 制 依 据国标钢结构施工及验收法律规范 GB50205—95国标钢结构工程质量评定标准 GB50221—95钢结构焊接法律规范 GJG81—911。3 钢结构制作工程施方案1.3。1 材料要求(1)制作钢结构所用的钢材和质量,必须符合设计文件的要求,钢材应具有国家规定的评定质量证明书,当对钢材的质量有疑问时,必须按国家现行有关标准的规定进行抽样检验,检验结果符合国家标准及设计文件的要求后方可采纳,以确保工程的质量。(2)钢材作可焊性工艺实验时,应符合焊接工艺规定的各项要求。(3)钢材的卸车应用吊车,严格将钢材由车上直接推翻下,长钢材应用模架辅助卸车,以免引起弯曲变形.(4)进厂的钢材按设计要求进行检查,其检查要点是:数量和品种是否与设计要求相符合;钢材表面有否裂凹陷、锈蚀和划痕等缺陷时,其深度不得大于其厚度负偏差值的1/2。超差部分另行堆放,以便讨论处理.(5)钢材按种类、规格及长度分别堆放,在每根钢材的端部涂上颜色,以标明钢号,并写明钢材规格长度。(6)钢材表面锈蚀等级必须符合现行国家标准〈涂装前钢材表面锈蚀等级和除锈等级〉规定的A、B、C级。(7)制造钢结构的连接...
