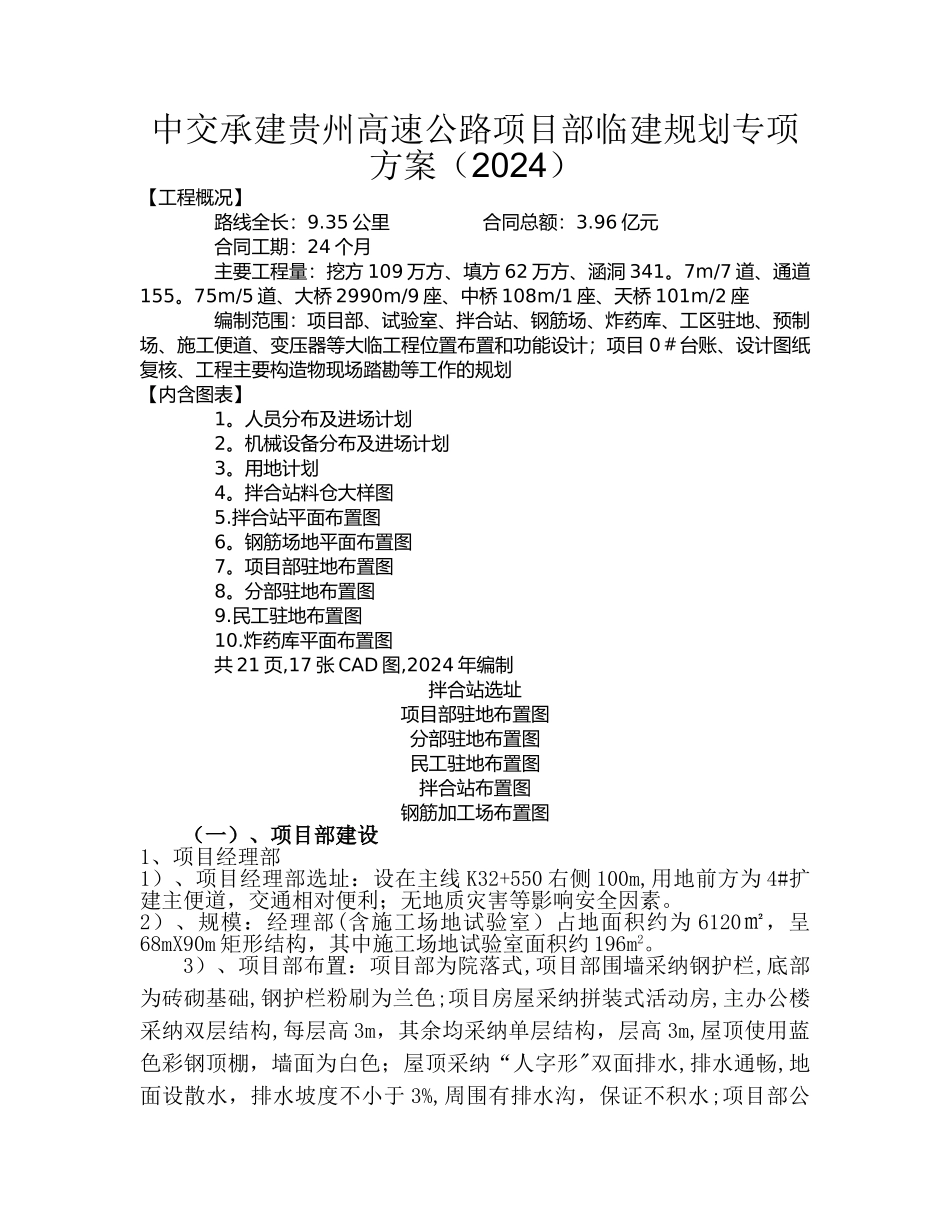

中交承建贵州高速公路项目部临建规划专项方案(2024)【工程概况】 路线全长:9
35 公里 合同总额:3
96 亿元 合同工期:24 个月 主要工程量:挖方 109 万方、填方 62 万方、涵洞 341
7m/7 道、通道155
75m/5 道、大桥 2990m/9 座、中桥 108m/1 座、天桥 101m/2 座 编制范围:项目部、试验室、拌合站、钢筋场、炸药库、工区驻地、预制场、施工便道、变压器等大临工程位置布置和功能设计;项目 0#台账、设计图纸复核、工程主要构造物现场踏勘等工作的规划【内含图表】 1
人员分布及进场计划 2
机械设备分布及进场计划 3
用地计划 4
拌合站料仓大样图 5
拌合站平面布置图 6
钢筋场地平面布置图 7
项目部驻地布置图 8
分部驻地布置图 9
民工驻地布置图 10

炸药库平面布置图 共 21 页,17 张 CAD 图,2024 年编制 拌合站选址项目部驻地布置图分部驻地布置图民工驻地布置图拌合站布置图钢筋加工场布置图(一)、项目部建设1、项目经理部1)、项目经理部选址:设在主线 K32+550 右侧 100m,用地前方为 4#扩建主便道,交通相对便利;无地质灾害等影响安全因素
2)、规模:经理部(含施工场地试验室)占地面积约为 6120㎡,呈68mX90m 矩形结构,其中施工场地试验室面积约 196m2
3)、项目部布置:项目部为院落式,项目部围墙采纳钢护栏,底部为砖砌基础,钢护栏粉刷为兰色;项目房屋采纳拼装式活动房,主办公楼采纳双层结构,每层高 3m,其余均采纳单层结构,层高 3m,屋顶使用蓝色彩钢顶棚,墙面为白色;屋顶采纳“人字形"双面排水,排水通畅,地面设散水,排水坡度不小于 3%,周围有排水沟,保证不积水;项目部公共场所应设置功能分区平面示意图及指路导向牌,区内场地及主要道路做硬化处理,排水设施完善,庭院适当绿化,环境优美干
