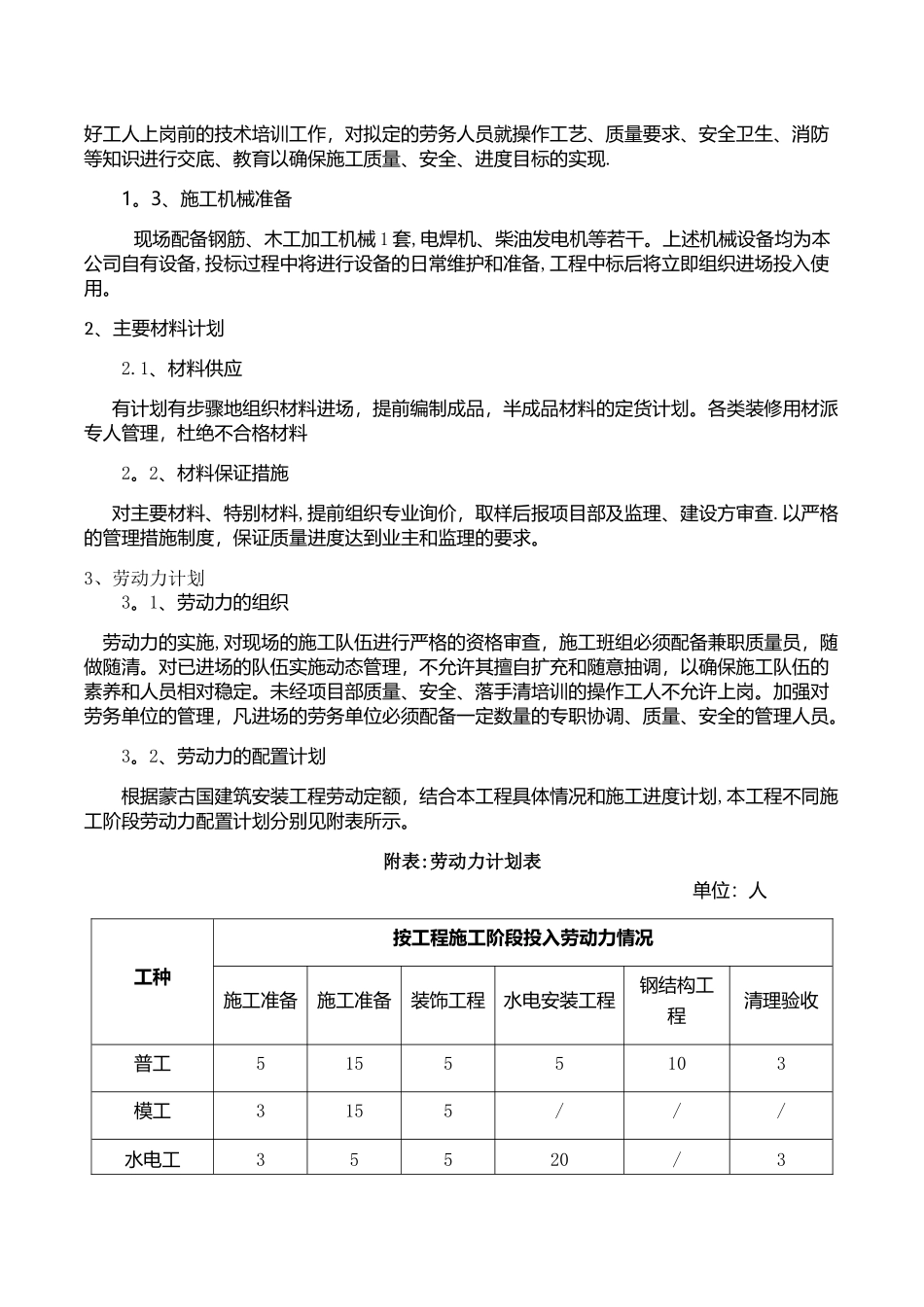

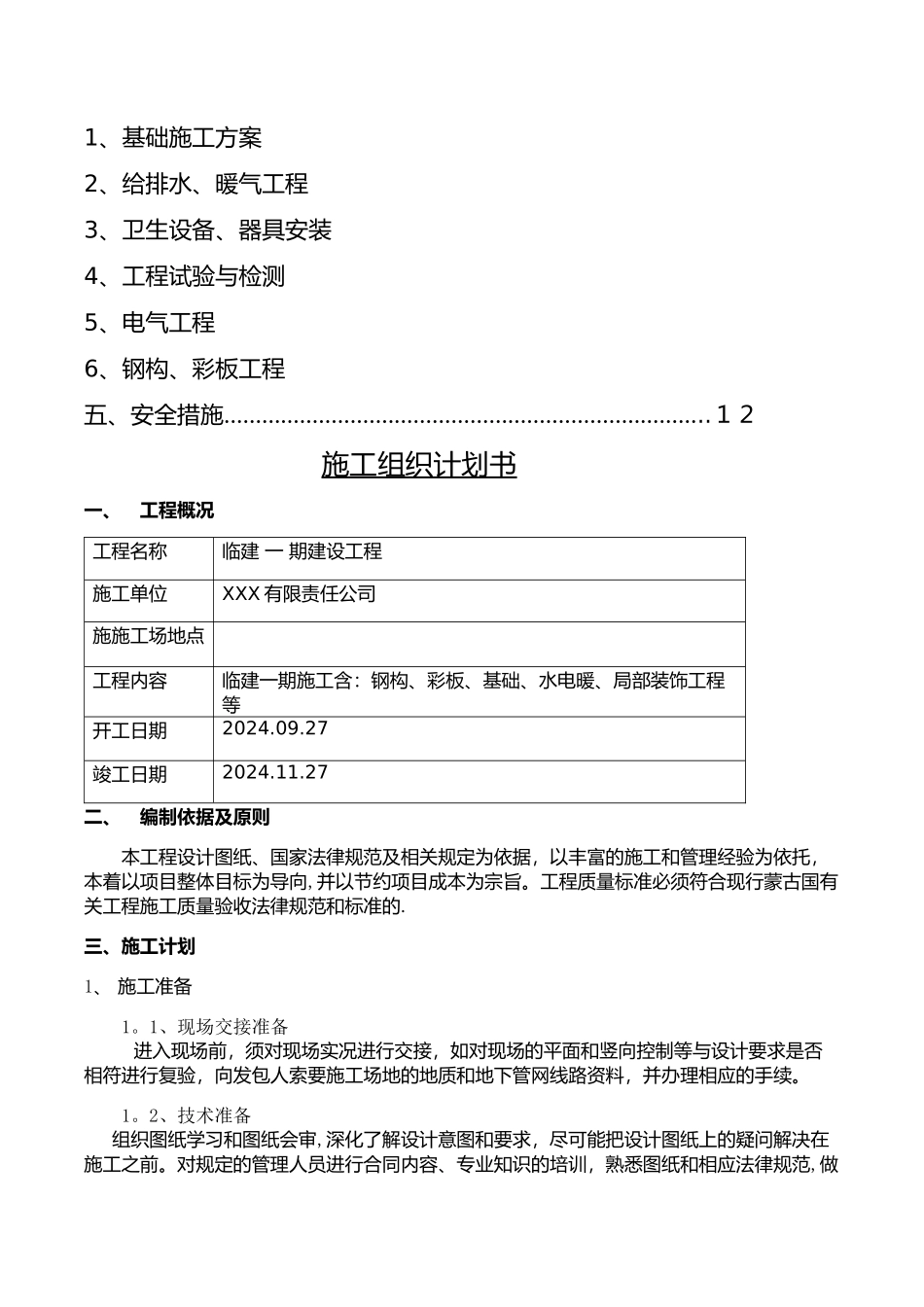

临建一期建设工程施工组织计划书编制单位: XXX 责任公司 编制人 :XXX 审核人: XX 编制日期: 2024 。 10.4 目 录一、工程概况…………………………………………………………………….2二、编制依据及原则…………………………………………………………。.2三、工程施工计划……………………………………………………………2-81、施工准备2、材料计划3、劳动力计划4、施工进度计划四、 施工方案………………………………………………………………8-121、基础施工方案2、给排水、暖气工程3、卫生设备、器具安装4、工程试验与检测5、电气工程6、钢构、彩板工程五、安全措施…………………………………………………………………..12施工组织计划书一、工程概况工程名称临建 一 期建设工程施工单位XXX 有限责任公司施施工场地点 工程内容临建一期施工含:钢构、彩板、基础、水电暖、局部装饰工程等开工日期2024.09.27竣工日期2024.11.27二、编制依据及原则本工程设计图纸、国家法律规范及相关规定为依据,以丰富的施工和管理经验为依托,本着以项目整体目标为导向,并以节约项目成本为宗旨。工程质量标准必须符合现行蒙古国有关工程施工质量验收法律规范和标准的.三、施工计划1、 施工准备1。1、现场交接准备 进入现场前,须对现场实况进行交接,如对现场的平面和竖向控制等与设计要求是否相符进行复验,向发包人索要施工场地的地质和地下管网线路资料,并办理相应的手续。 1。2、技术准备 组织图纸学习和图纸会审,深化了解设计意图和要求,尽可能把设计图纸上的疑问解决在施工之前。对规定的管理人员进行合同内容、专业知识的培训,熟悉图纸和相应法律规范,做好工人上岗前的技术培训工作,对拟定的劳务人员就操作工艺、质量要求、安全卫生、消防等知识进行交底、教育以确保施工质量、安全、进度目标的实现. 1。3、施工机械准备 现场配备钢筋、木工加工机械 1 套,电焊机、柴油发电机等若干。上述机械设备均为本公司自有设备,投标过程中将进行设备的日常维护和准备,工程中标后将立即组织进场投入使用。 2、主要材料计划2.1、材料供应有计划有步骤地组织材料进场,提前编制成品,半成品材料的定货计划。各类装修用材派专人管理,杜绝不合格材料2。2、材料保证措施对主要材料、特别材料,提前组织专业询价,取样后报项目部及监理、建设方审查.以严格的管理措施制度,保证质量进度达到业主和监理的要求。 3、劳动力计...
