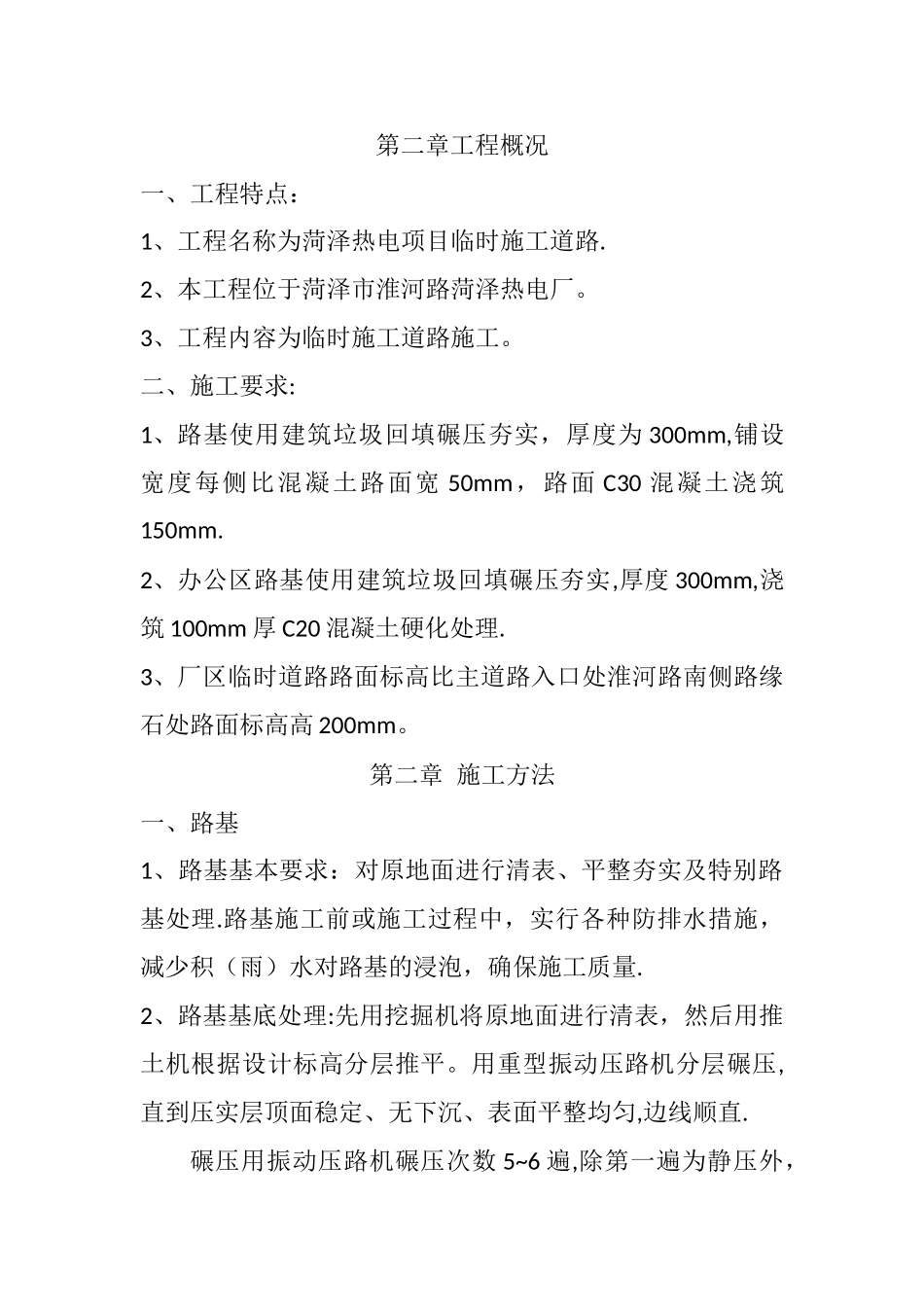

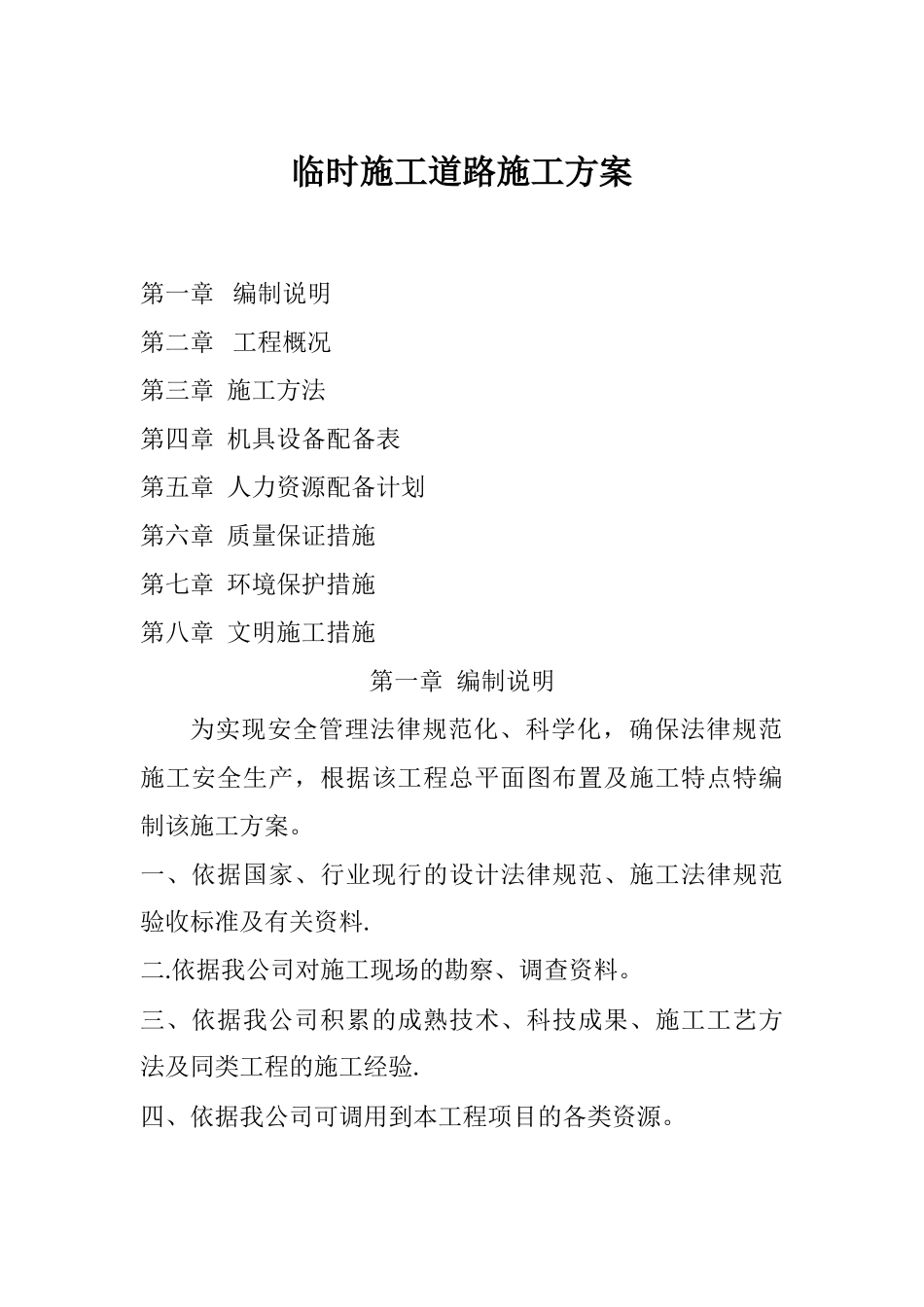

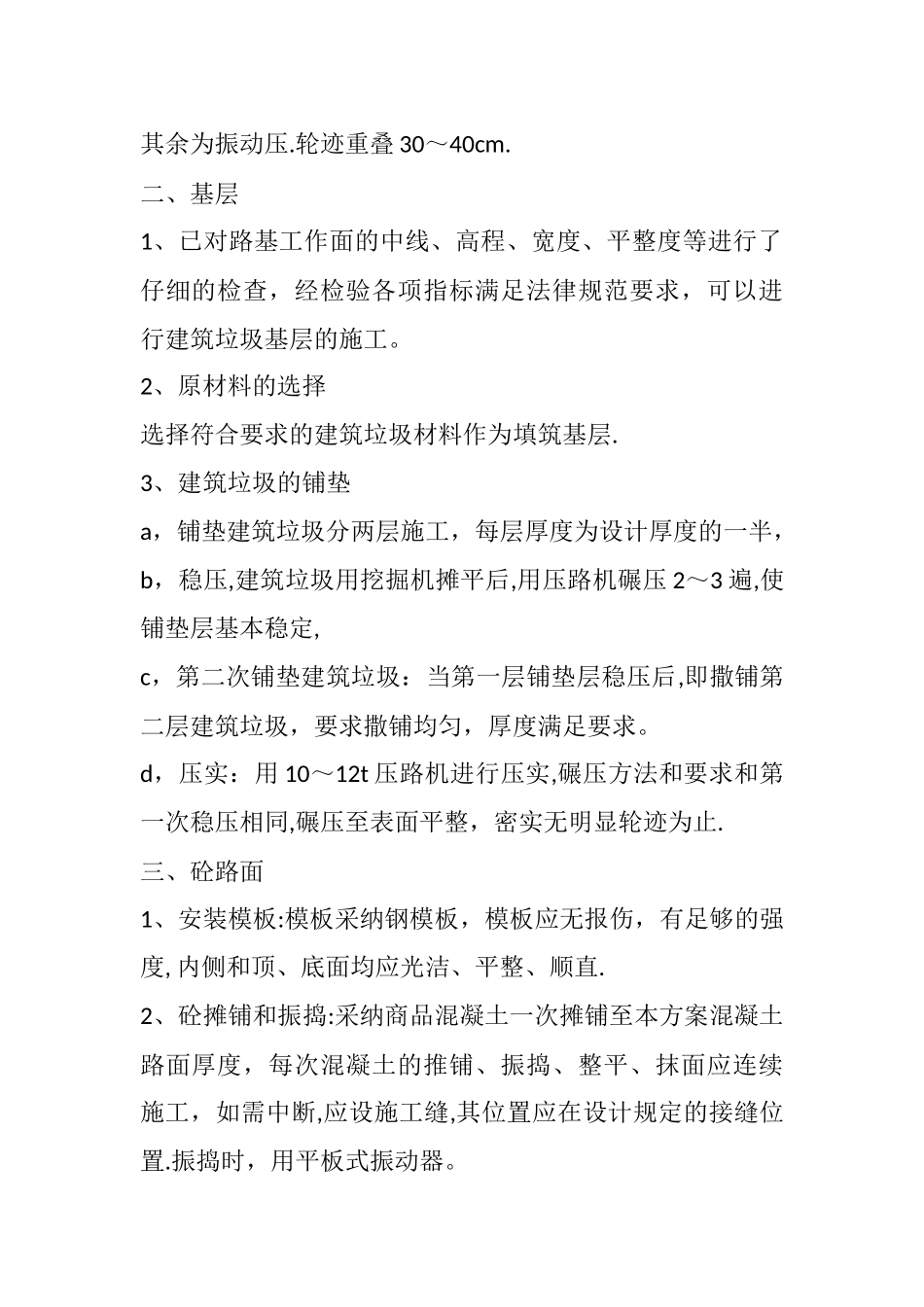

临时施工道路施工方案第一章 编制说明第二章 工程概况第三章 施工方法第四章 机具设备配备表第五章 人力资源配备计划第六章 质量保证措施第七章 环境保护措施第八章 文明施工措施第一章 编制说明为实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程总平面图布置及施工特点特编制该施工方案。一、依据国家、行业现行的设计法律规范、施工法律规范验收标准及有关资料.二.依据我公司对施工现场的勘察、调查资料。三、依据我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验.四、依据我公司可调用到本工程项目的各类资源。第二章工程概况一、工程特点:1、工程名称为菏泽热电项目临时施工道路.2、本工程位于菏泽市淮河路菏泽热电厂。3、工程内容为临时施工道路施工。二、施工要求:1、路基使用建筑垃圾回填碾压夯实,厚度为 300mm,铺设宽度每侧比混凝土路面宽 50mm,路面 C30 混凝土浇筑150mm.2、办公区路基使用建筑垃圾回填碾压夯实,厚度 300mm,浇筑 100mm 厚 C20 混凝土硬化处理.3、厂区临时道路路面标高比主道路入口处淮河路南侧路缘石处路面标高高 200mm。第二章 施工方法一、路基1、路基基本要求:对原地面进行清表、平整夯实及特别路基处理.路基施工前或施工过程中,实行各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量.2、路基基底处理:先用挖掘机将原地面进行清表,然后用推土机根据设计标高分层推平。用重型振动压路机分层碾压,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直.碾压用振动压路机碾压次数 5~6 遍,除第一遍为静压外,其余为振动压.轮迹重叠 30~40cm.二、基层1、已对路基工作面的中线、高程、宽度、平整度等进行了仔细的检查,经检验各项指标满足法律规范要求,可以进行建筑垃圾基层的施工。2、原材料的选择选择符合要求的建筑垃圾材料作为填筑基层.3、建筑垃圾的铺垫a,铺垫建筑垃圾分两层施工,每层厚度为设计厚度的一半,b,稳压,建筑垃圾用挖掘机摊平后,用压路机碾压 2~3 遍,使铺垫层基本稳定,c,第二次铺垫建筑垃圾:当第一层铺垫层稳压后,即撒铺第二层建筑垃圾,要求撒铺均匀,厚度满足要求。d,压实:用 10~12t 压路机进行压实,碾压方法和要求和第一次稳压相同,碾压至表面平整,密实无明显轮迹为止.三、砼路面1、安装模板:模板采纳钢模板,模板应无报伤,有足够的强度, 内侧和顶、底面均应光洁、平整、顺直.2、砼摊铺和振捣:采纳商品...
