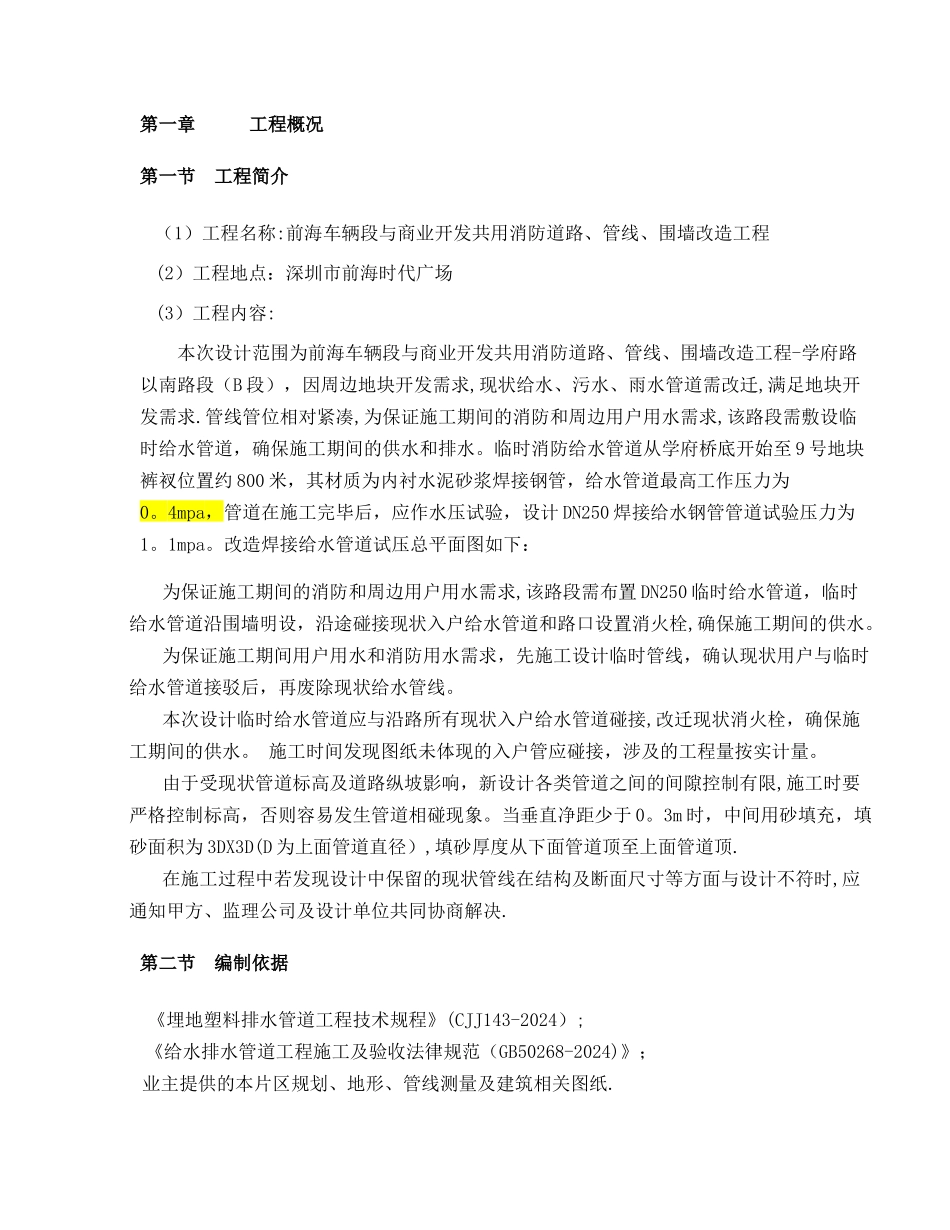

地铁前海时代广场 5、7 号地块(B 段)前海车辆段与商业开发共用消防道路、管线、围墙改造工程给排水工程临时给水管道试压施工方案编 制 人: 审 核 人: 审 批 人: 编制日期: 福建省九龙建设集团有限公司目 录第一章 工程概况.......................................................1第一节 工程简介 第二节 编制依据 第二章 施工难点 第三章 组织机构 第四章 管道试压 第五章 安全施工保障措施 第一节 安全目标 第二节 安全保障体系 第三节 安全保证措施 第四节 安全施工措施 第五节 试压后的保护工作 第一章 工程概况第一节 工程简介(1)工程名称:前海车辆段与商业开发共用消防道路、管线、围墙改造工程 (2)工程地点:深圳市前海时代广场(3)工程内容: 本次设计范围为前海车辆段与商业开发共用消防道路、管线、围墙改造工程-学府路以南路段(B 段),因周边地块开发需求,现状给水、污水、雨水管道需改迁,满足地块开发需求.管线管位相对紧凑,为保证施工期间的消防和周边用户用水需求,该路段需敷设临时给水管道,确保施工期间的供水和排水。临时消防给水管道从学府桥底开始至 9 号地块裤衩位置约 800 米,其材质为内衬水泥砂浆焊接钢管,给水管道最高工作压力为0。4mpa,管道在施工完毕后,应作水压试验,设计 DN250 焊接给水钢管管道试验压力为1。1mpa。改造焊接给水管道试压总平面图如下:为保证施工期间的消防和周边用户用水需求,该路段需布置 DN250 临时给水管道,临时给水管道沿围墙明设,沿途碰接现状入户给水管道和路口设置消火栓,确保施工期间的供水。为保证施工期间用户用水和消防用水需求,先施工设计临时管线,确认现状用户与临时给水管道接驳后,再废除现状给水管线。本次设计临时给水管道应与沿路所有现状入户给水管道碰接,改迁现状消火栓,确保施工期间的供水。 施工时间发现图纸未体现的入户管应碰接,涉及的工程量按实计量。由于受现状管道标高及道路纵坡影响,新设计各类管道之间的间隙控制有限,施工时要严格控制标高,否则容易发生管道相碰现象。当垂直净距少于 0。3m 时,中间用砂填充,填砂面积为 3DX3D(D 为上面管道直径),填砂厚度从下面管道顶至上面管道顶. 在施工过程中若发现设计中保留的现状管线在结构及断面尺寸等方面与设计不符时,应通知甲方、监理公司及设计单位共同协商解决.第二节 编制依据《埋地塑料排水管道工程技术规程》(CJJ143-2024);《给水排...
