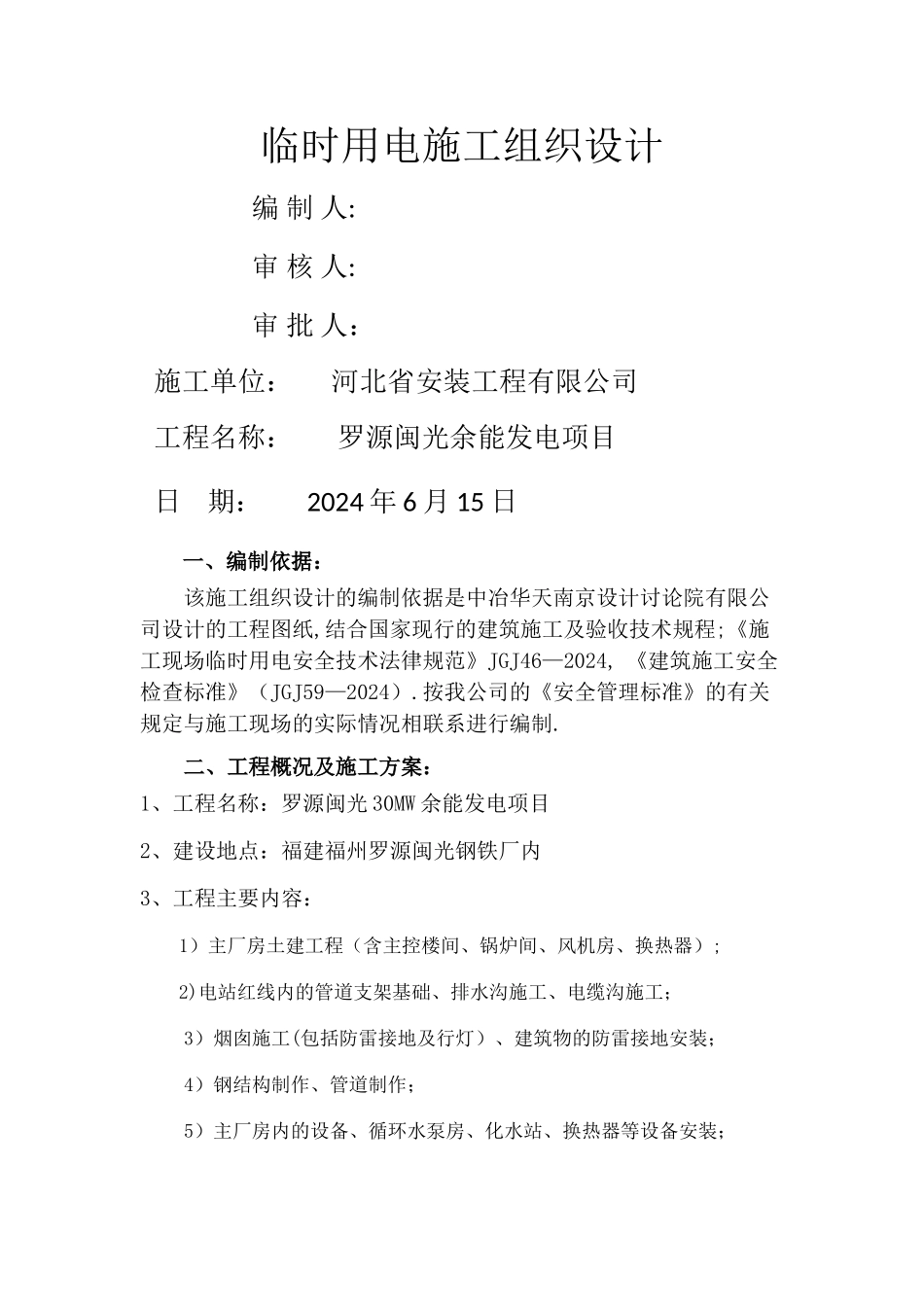

临时用电施工组织设计编 制 人:审 核 人:审 批 人:施工单位: 河北省安装工程有限公司 工程名称: 罗源闽光余能发电项目 日 期: 2024 年 6 月 15 日 一、编制依据:该施工组织设计的编制依据是中冶华天南京设计讨论院有限公司设计的工程图纸,结合国家现行的建筑施工及验收技术规程;《施工现场临时用电安全技术法律规范》JGJ46—2024, 《建筑施工安全检查标准》(JGJ59—2024)
按我公司的《安全管理标准》的有关规定与施工现场的实际情况相联系进行编制
二、工程概况及施工方案:1、工程名称:罗源闽光 30MW 余能发电项目2、建设地点:福建福州罗源闽光钢铁厂内3、工程主要内容:1)主厂房土建工程(含主控楼间、锅炉间、风机房、换热器);2)电站红线内的管道支架基础、排水沟施工、电缆沟施工;3)烟囱施工(包括防雷接地及行灯)、建筑物的防雷接地安装;4)钢结构制作、管道制作;5)主厂房内的设备、循环水泵房、化水站、换热器等设备安装;6)能源介质管道、水处理系统、给排水、雨排水和消防水系统的施工;7)电气安装(含全场照明、仪表及自动化、工业电视、通讯消防设施);8)设备单机调试、联动试车及发电试车; 所有起重运输设备、各种计量仪器仪表、压力容器的相关资料检测报验;9)润滑(稀油、干油、油气及各类管线系统)、制冷、通风设施安装;本工程为罗源闽光 30MW 余能发电项目项目
此项目工程工期较紧
为保证该工程快速安全顺利的进行施工,不发生触电伤亡事故,我公司选派技术过硬的工程技术人员,仔细阅图,做好施工记录,从细微工作做起,每个环节都要深化,特拟订此方案

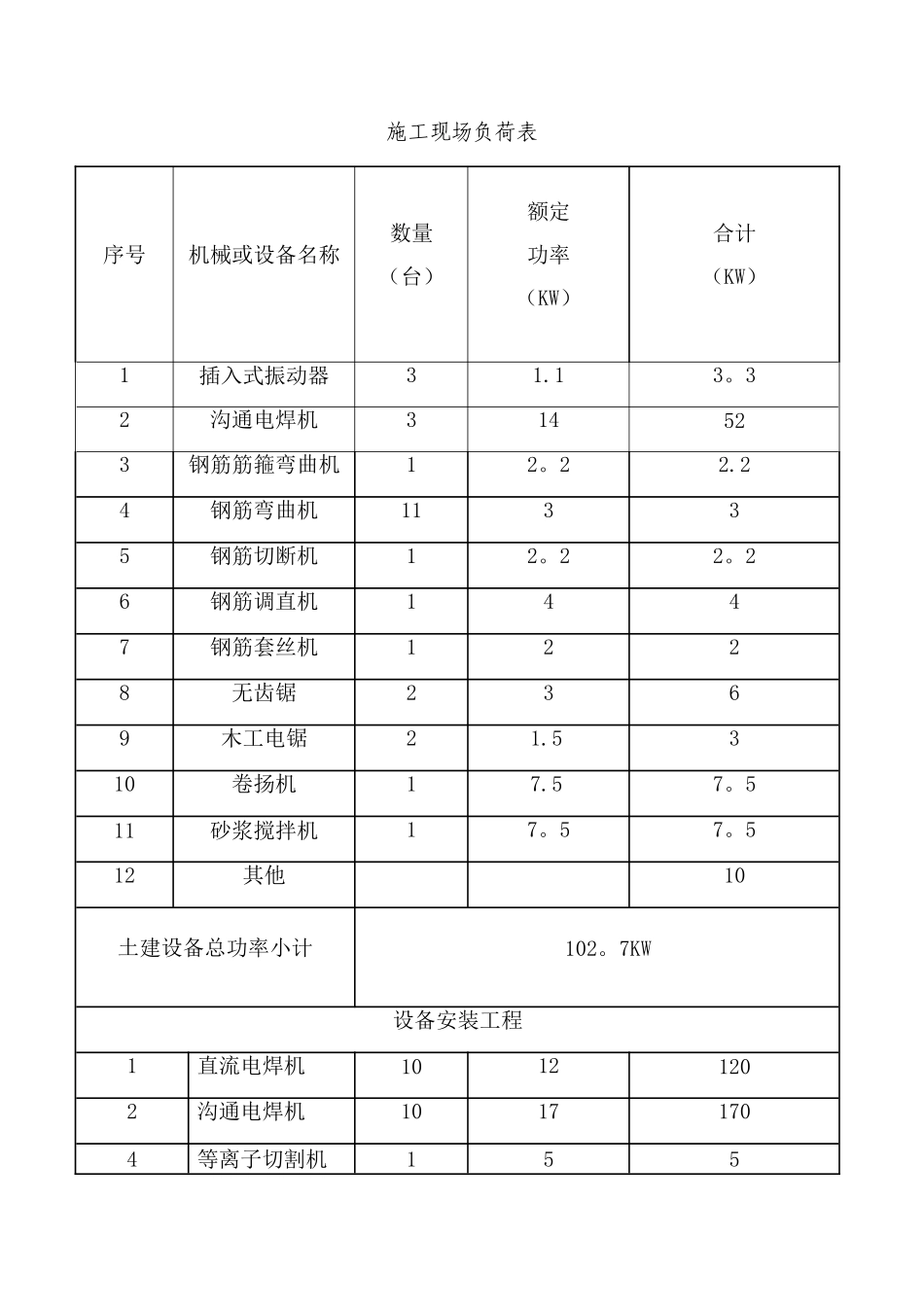

4、现场由业主提供总电源箱,施工电源由我单位从业主设置的配电箱引出到各工号;具体方案如下:5、配电系统施工布置:负荷计算见容量计算表:一级配电箱设备用电一览表总用电量计算—-用电设备总容量;-—电动机总容量;-—电焊机总
