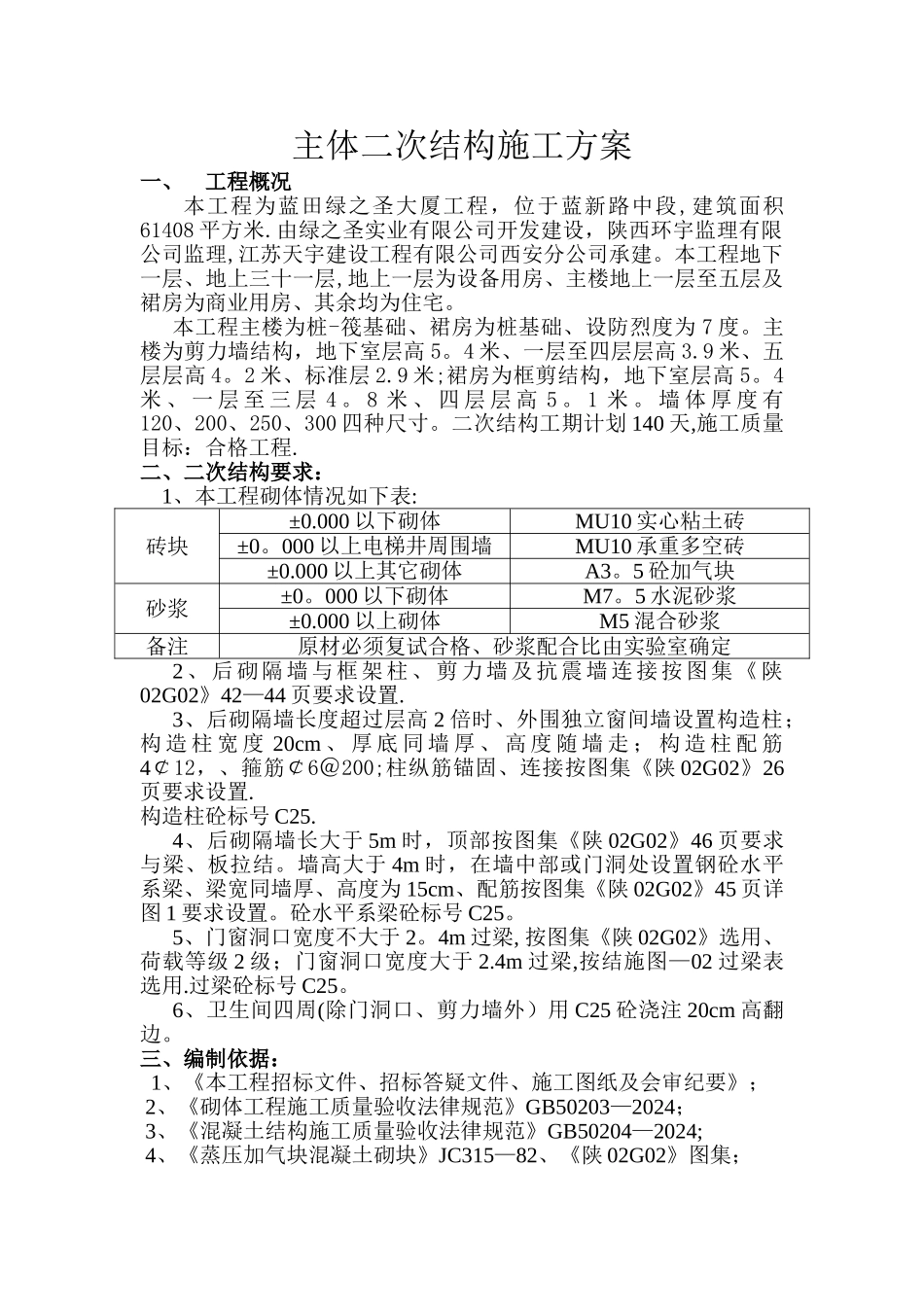

主体二次结构施工方案一、工程概况本工程为蓝田绿之圣大厦工程,位于蓝新路中段,建筑面积61408 平方米
由绿之圣实业有限公司开发建设,陕西环宇监理有限公司监理,江苏天宇建设工程有限公司西安分公司承建
本工程地下一层、地上三十一层,地上一层为设备用房、主楼地上一层至五层及裙房为商业用房、其余均为住宅
本工程主楼为桩-筏基础、裙房为桩基础、设防烈度为 7 度
主楼为剪力墙结构,地下室层高 5
4 米、一层至四层层高 3
9 米、五层层高 4
2 米、标准层 2
9 米;裙房为框剪结构,地下室层高 5
4米 、 一 层 至 三 层 4
8 米 、 四 层 层 高 5
墙 体 厚 度 有120、200、250、300 四种尺寸
二次结构工期计划 140 天,施工质量目标:合格工程

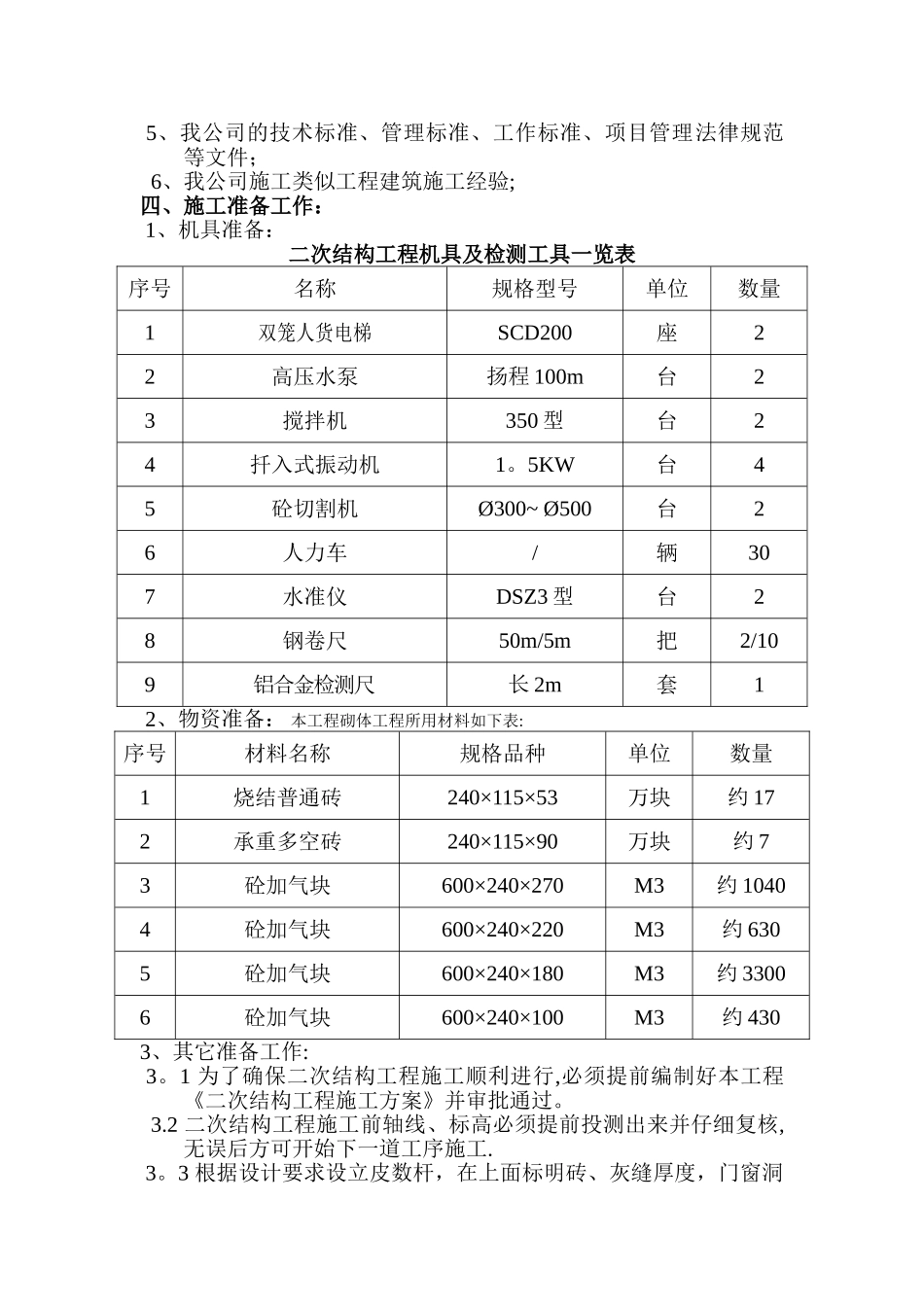

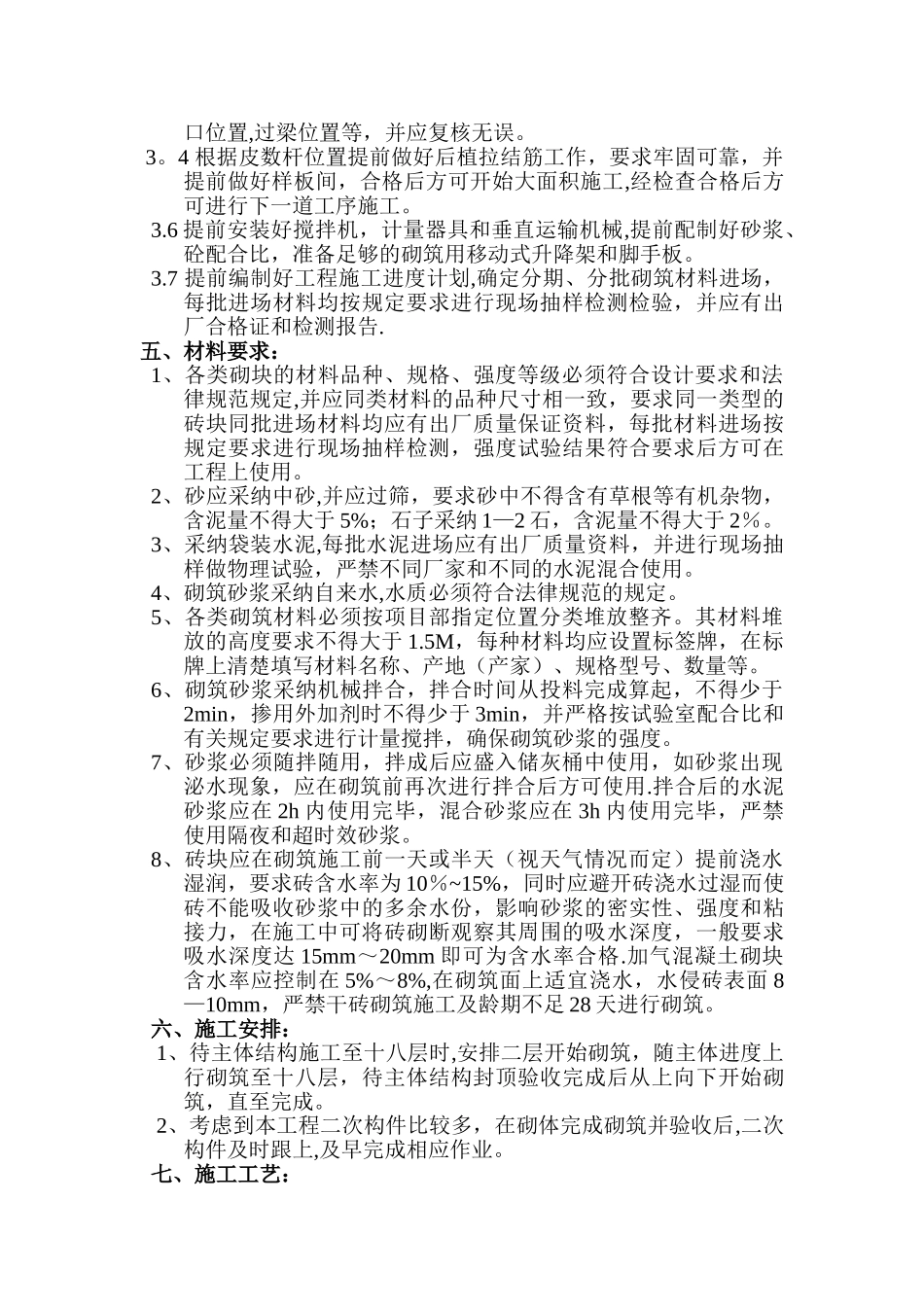

二、二次结构要求:1、本工程砌体情况如下表:砖块±0
000 以下砌体MU10 实心粘土砖±0
000 以上电梯井周围墙MU10 承重多空砖±0
000 以上其它砌体A3
5 砼加气块砂浆±0
000 以下砌体M7
5 水泥砂浆±0
000 以上砌体M5 混合砂浆备注原材必须复试合格、砂浆配合比由实验室确定2、后砌隔墙与框架柱、剪力墙及抗震墙连接按图集《陕02G02》42—44 页要求设置
3、后砌隔墙长度超过层高 2 倍时、外围独立窗间墙设置构造柱;构 造 柱 宽 度 20cm 、 厚 底 同 墙 厚 、 高 度 随 墙 走 ; 构 造 柱 配 筋4¢12,、箍筋¢6@200;柱纵筋锚固、连接按图集《陕 02G02》26页要求设置
构造柱砼标号 C25
4、后砌隔墙长大于 5m 时,顶部按图集《陕 02G02》46 页要求与梁、板拉结
墙高大于 4m 时,在墙中部或门洞处设置钢砼水平系梁、梁宽同墙厚、高度为 15cm、配筋按图集《陕 02G02》45 页详图 1 要求设置
