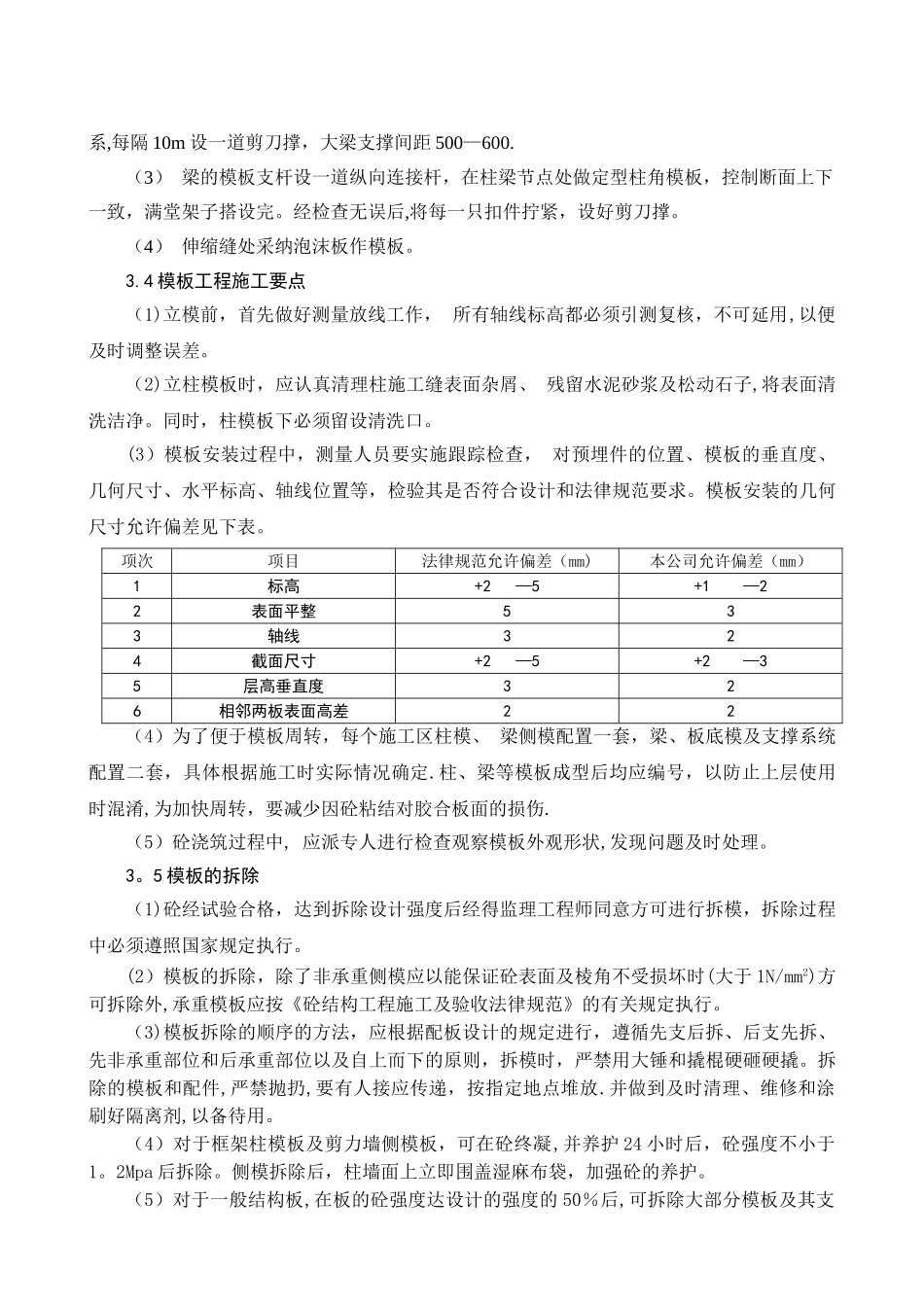

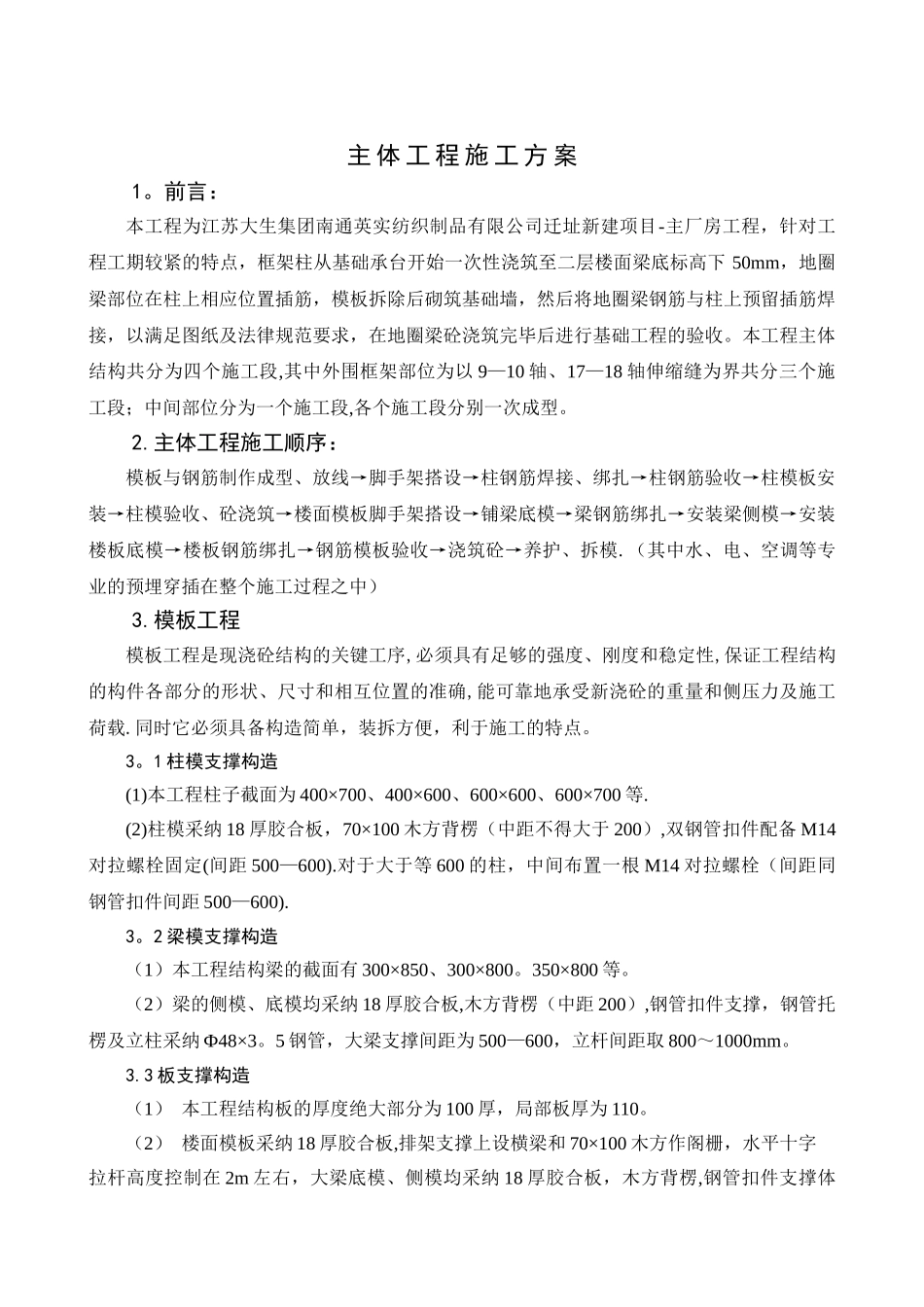

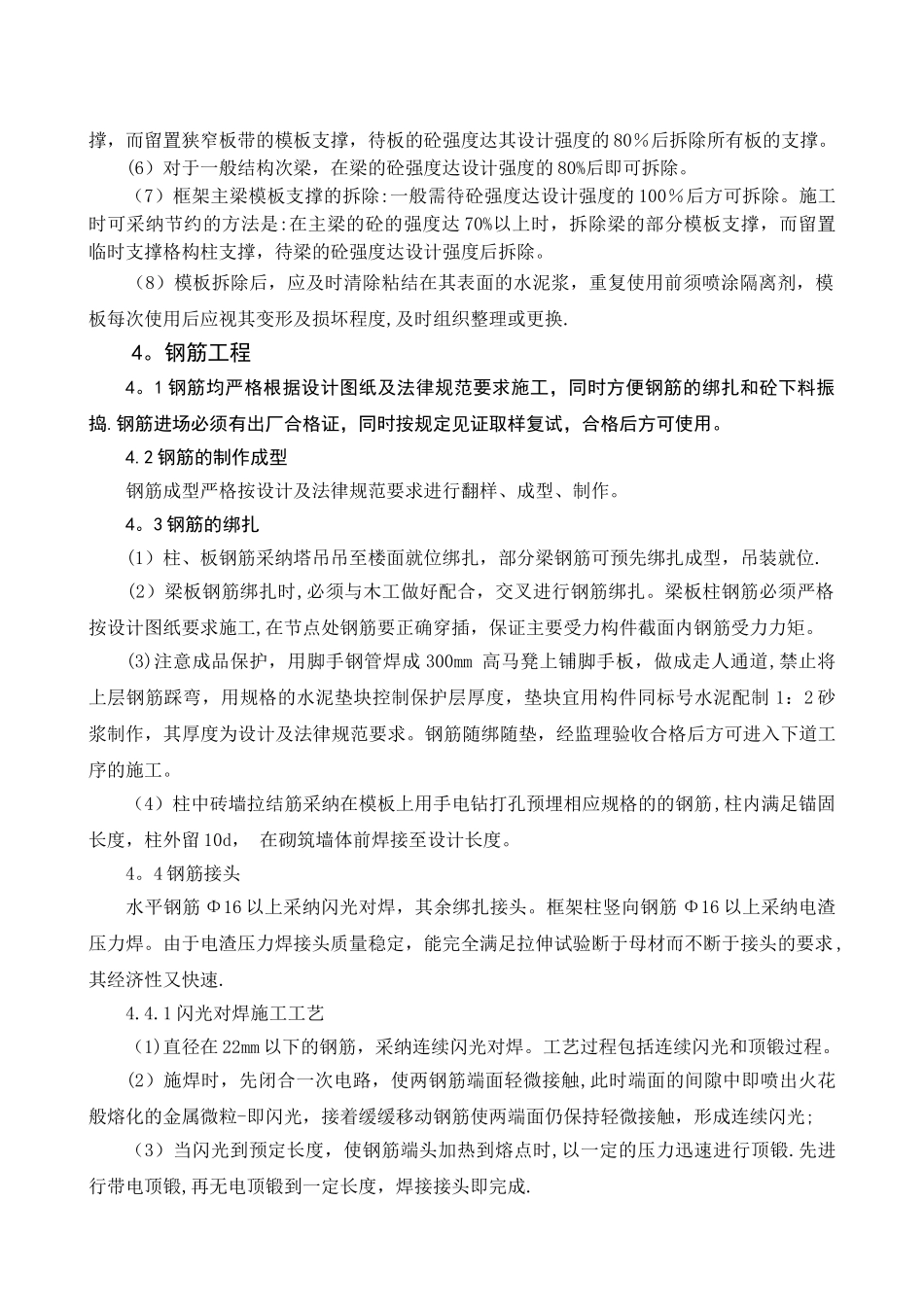

主 体 工 程 施 工 方 案1
前言:本工程为江苏大生集团南通英实纺织制品有限公司迁址新建项目-主厂房工程,针对工程工期较紧的特点,框架柱从基础承台开始一次性浇筑至二层楼面梁底标高下 50mm,地圈梁部位在柱上相应位置插筋,模板拆除后砌筑基础墙,然后将地圈梁钢筋与柱上预留插筋焊接,以满足图纸及法律规范要求,在地圈梁砼浇筑完毕后进行基础工程的验收
本工程主体结构共分为四个施工段,其中外围框架部位为以 9—10 轴、17—18 轴伸缩缝为界共分三个施工段;中间部位分为一个施工段,各个施工段分别一次成型
主体工程施工顺序:模板与钢筋制作成型、放线→脚手架搭设→柱钢筋焊接、绑扎→柱钢筋验收→柱模板安装→柱模验收、砼浇筑→楼面模板脚手架搭设→铺梁底模→梁钢筋绑扎→安装梁侧模→安装楼板底模→楼板钢筋绑扎→钢筋模板验收→浇筑砼→养护、拆模
(其中水、电、空调等专业的预埋穿插在整个施工过程之中)3
模板工程模板工程是现浇砼结构的关键工序,必须具有足够的强度、刚度和稳定性,保证工程结构的构件各部分的形状、尺寸和相互位置的准确,能可靠地承受新浇砼的重量和侧压力及施工荷载
同时它必须具备构造简单,装拆方便,利于施工的特点
1 柱模支撑构造(1)本工程柱子截面为 400×700、400×600、600×600、600×700 等
(2)柱模采纳 18 厚胶合板,70×100 木方背楞(中距不得大于 200),双钢管扣件配备 M14对拉螺栓固定(间距 500—600)
对于大于等 600 的柱,中间布置一根 M14 对拉螺栓(间距同钢管扣件间距 500—600)
2 梁模支撑构造(1)本工程结构梁的截面有 300×850、300×800
350×800 等
(2)梁的侧模、底模均采纳 18 厚胶合板,木方背楞(中距 200),钢管扣件支撑,钢管托楞及立柱采纳 Ф48×3
5 钢管,大梁
