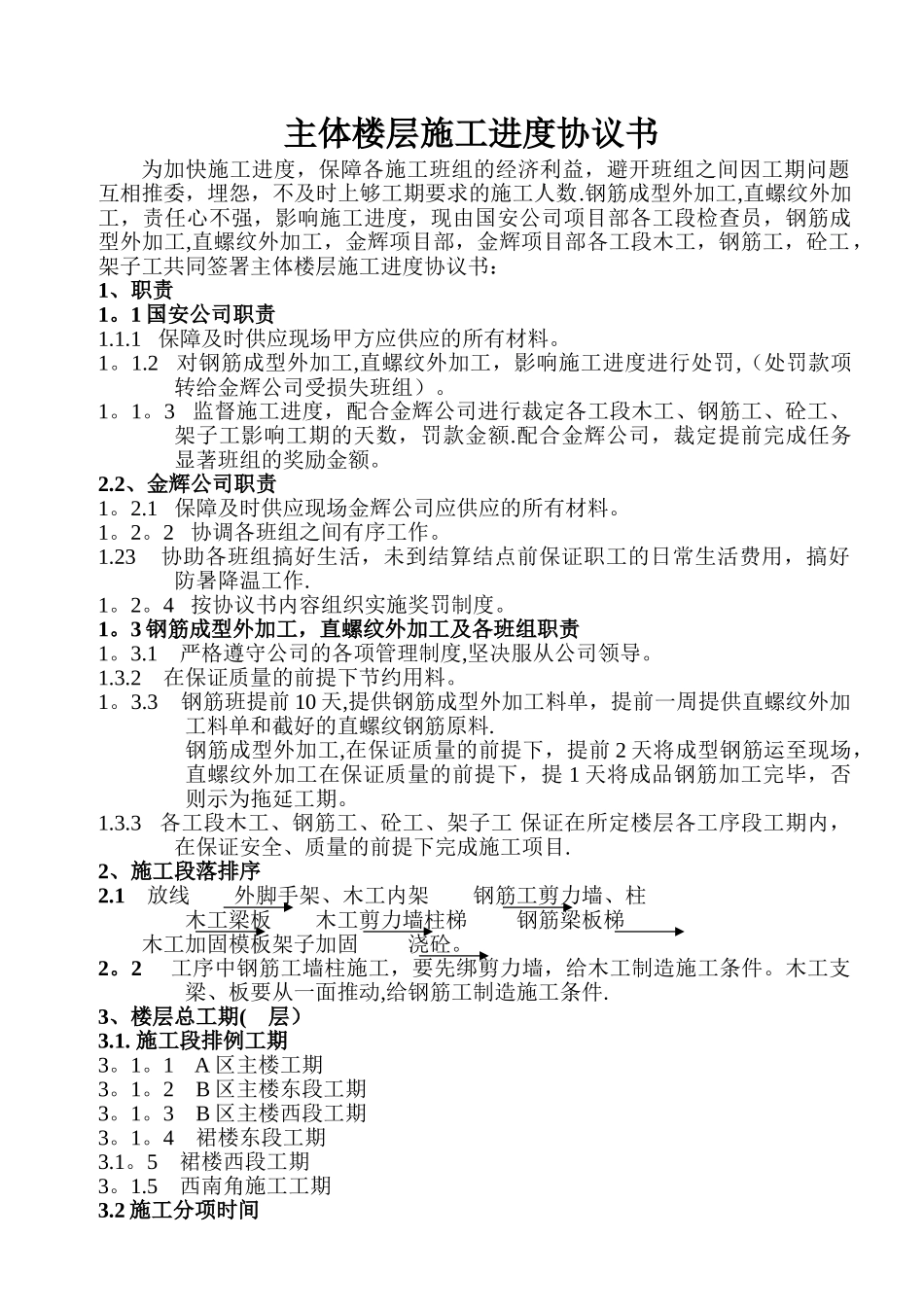

主体楼层施工进度协议书为加快施工进度,保障各施工班组的经济利益,避开班组之间因工期问题互相推委,埋怨,不及时上够工期要求的施工人数
钢筋成型外加工,直螺纹外加工,责任心不强,影响施工进度,现由国安公司项目部各工段检查员,钢筋成型外加工,直螺纹外加工,金辉项目部,金辉项目部各工段木工,钢筋工,砼工,架子工共同签署主体楼层施工进度协议书:1、职责1
1 国安公司职责1
1 保障及时供应现场甲方应供应的所有材料
2 对钢筋成型外加工,直螺纹外加工,影响施工进度进行处罚,(处罚款项转给金辉公司受损失班组)
3 监督施工进度,配合金辉公司进行裁定各工段木工、钢筋工、砼工、架子工影响工期的天数,罚款金额
配合金辉公司,裁定提前完成任务显著班组的奖励金额
2、金辉公司职责1
1 保障及时供应现场金辉公司应供应的所有材料
2 协调各班组之间有序工作
23 协助各班组搞好生活,未到结算结点前保证职工的日常生活费用,搞好防暑降温工作
4 按协议书内容组织实施奖罚制度
3 钢筋成型外加工,直螺纹外加工及各班组职责1
1 严格遵守公司的各项管理制度,坚决服从公司领导
2 在保证质量的前提下节约用料
3 钢筋班提前 10 天,提供钢筋成型外加工料单,提前一周提供直螺纹外加工料单和截好的直螺纹钢筋原料
钢筋成型外加工,在保证质量的前提下,提前 2 天将成型钢筋运至现场,直螺纹外加工在保证质量的前提下,提 1 天将成品钢筋加工完毕,否则示为拖延工期
3 各工段木工、钢筋工、砼工、架子工 保证在所定楼层各工序段工期内,在保证安全、质量的前提下完成施工项目
2、施工段落排序2
1 放线 外脚手架、木工内架 钢筋工剪力墙、柱 木工梁板 木工剪力墙柱梯 钢筋梁板梯 木工加固模板架子加固 浇砼

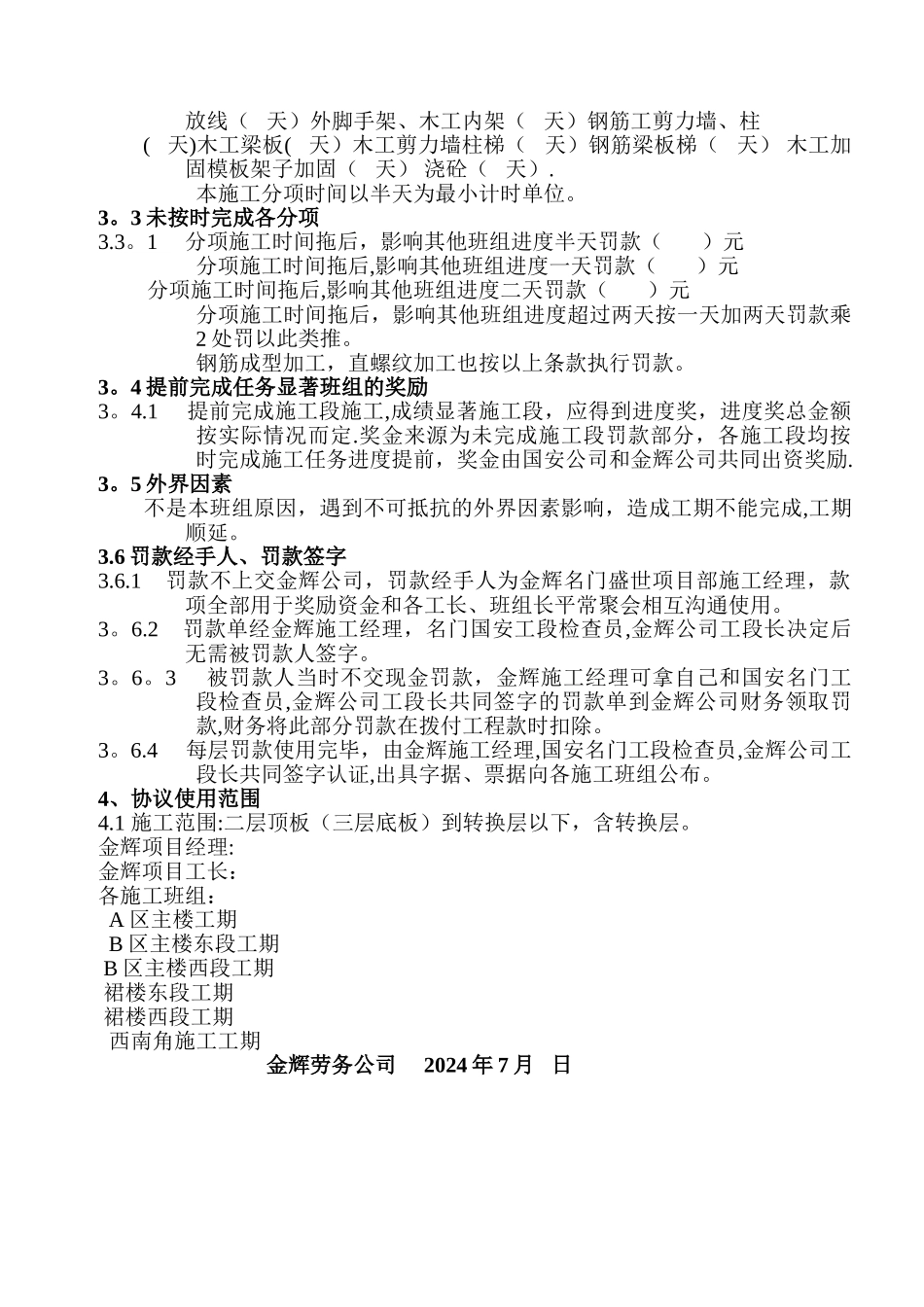

2 工序中钢筋工墙柱施工,要先绑剪力
