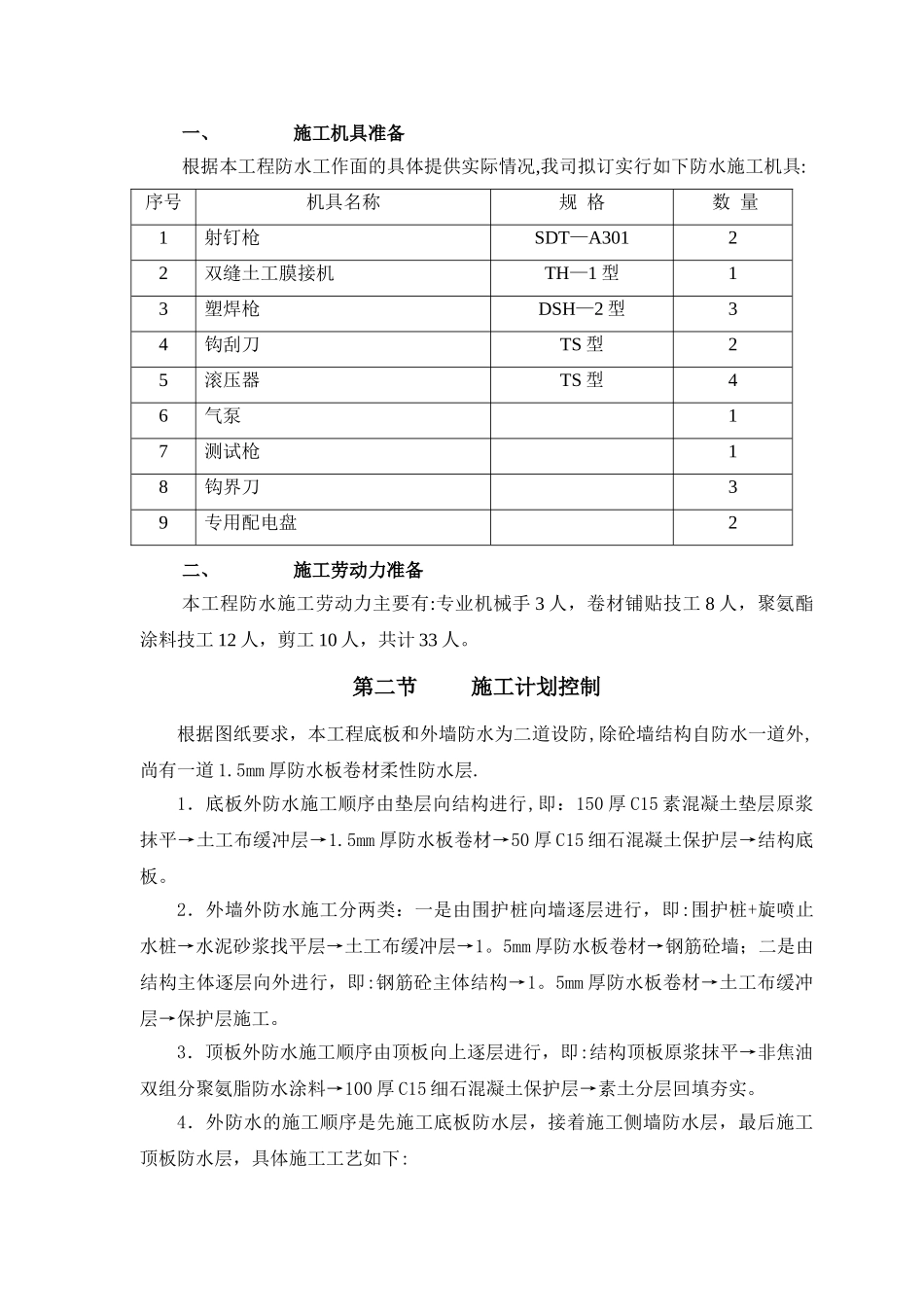

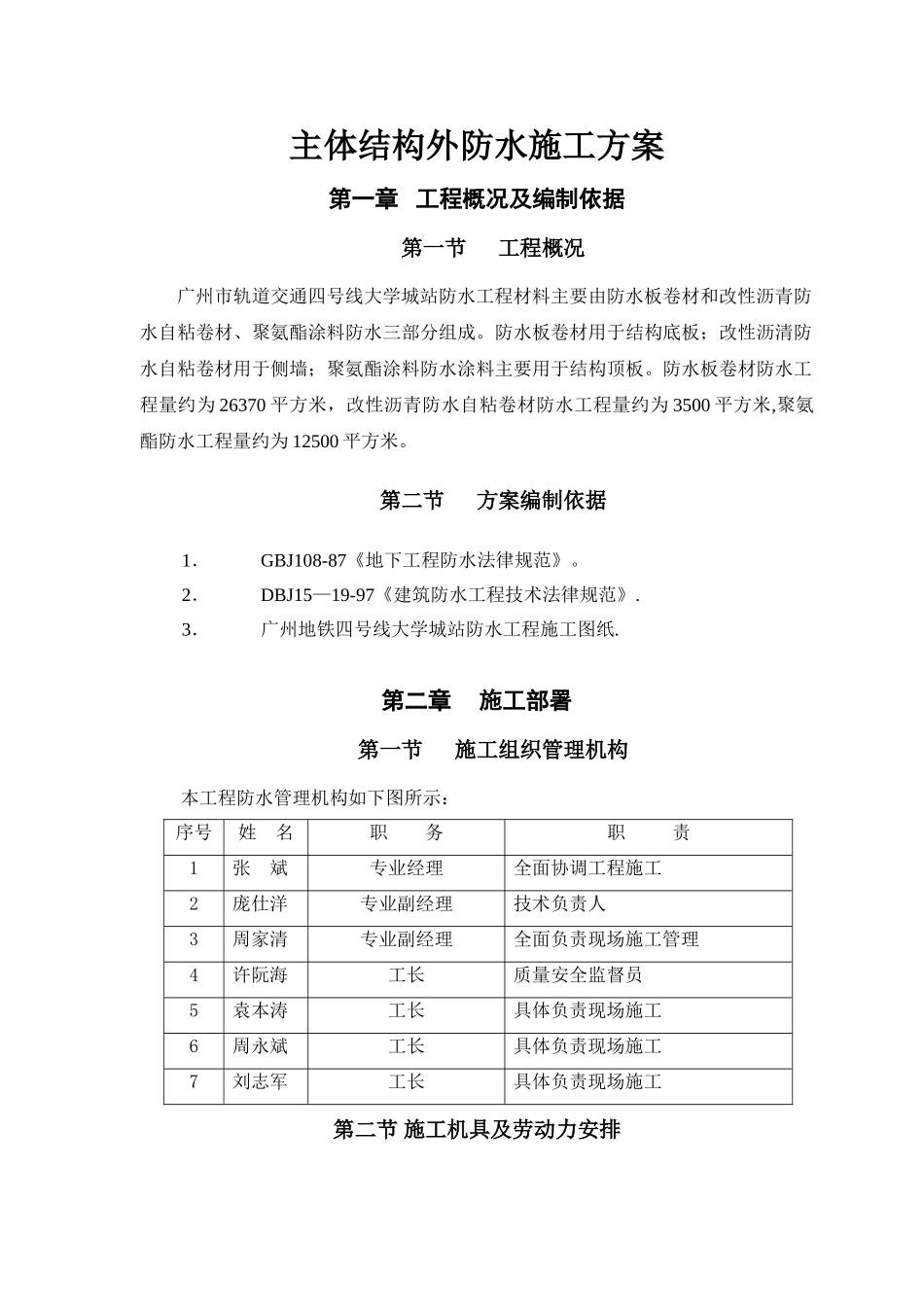

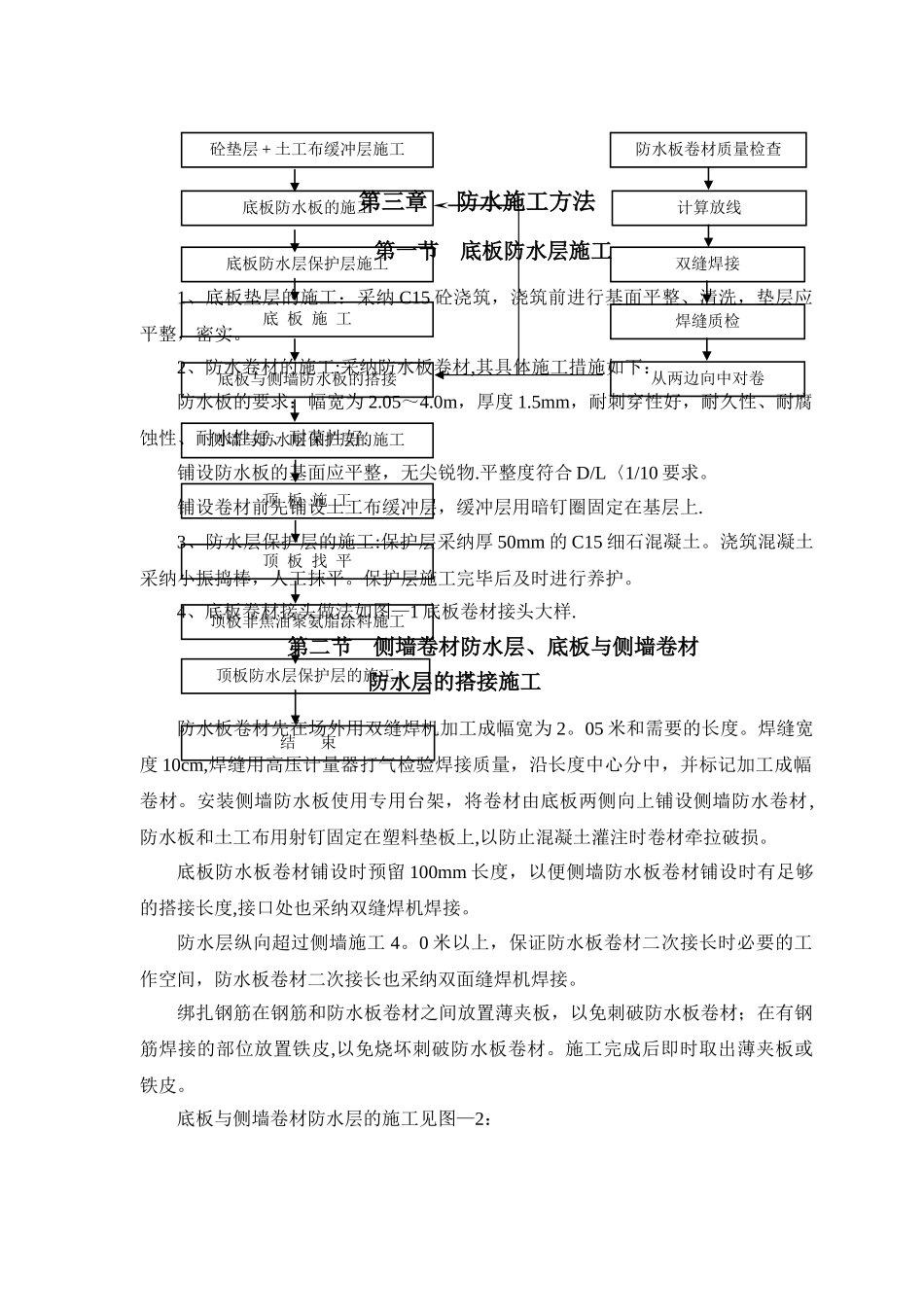

主体结构外防水施工方案第一章 工程概况及编制依据第一节 工程概况广州市轨道交通四号线大学城站防水工程材料主要由防水板卷材和改性沥青防水自粘卷材、聚氨酯涂料防水三部分组成。防水板卷材用于结构底板;改性沥清防水自粘卷材用于侧墙;聚氨酯涂料防水涂料主要用于结构顶板。防水板卷材防水工程量约为 26370 平方米,改性沥青防水自粘卷材防水工程量约为 3500 平方米,聚氨酯防水工程量约为 12500 平方米。第二节 方案编制依据1.GBJ108-87《地下工程防水法律规范》。2.DBJ15—19-97《建筑防水工程技术法律规范》.3.广州地铁四号线大学城站防水工程施工图纸.第二章 施工部署第一节 施工组织管理机构本工程防水管理机构如下图所示:序号姓 名职 务职 责1张 斌专业经理全面协调工程施工2庞仕洋专业副经理技术负责人3周家清专业副经理全面负责现场施工管理4许阮海工长质量安全监督员5袁本涛工长具体负责现场施工6周永斌工长具体负责现场施工7刘志军工长具体负责现场施工第二节 施工机具及劳动力安排一、施工机具准备根据本工程防水工作面的具体提供实际情况,我司拟订实行如下防水施工机具:序号机具名称规 格 数 量1射钉枪SDT—A30122双缝土工膜接机TH—1 型13塑焊枪DSH—2 型34钩刮刀TS 型25滚压器TS 型46气泵17测试枪18钩界刀39专用配电盘2二、施工劳动力准备本工程防水施工劳动力主要有:专业机械手 3 人,卷材铺贴技工 8 人,聚氨酯涂料技工 12 人,剪工 10 人,共计 33 人。第二节施工计划控制根据图纸要求,本工程底板和外墙防水为二道设防,除砼墙结构自防水一道外,尚有一道 1.5mm 厚防水板卷材柔性防水层.1.底板外防水施工顺序由垫层向结构进行,即:150 厚 C15 素混凝土垫层原浆抹平→土工布缓冲层→1.5mm 厚防水板卷材→50 厚 C15 细石混凝土保护层→结构底板。2.外墙外防水施工分两类:一是由围护桩向墙逐层进行,即:围护桩+旋喷止水桩→水泥砂浆找平层→土工布缓冲层→1。5mm 厚防水板卷材→钢筋砼墙;二是由结构主体逐层向外进行,即:钢筋砼主体结构→1。5mm 厚防水板卷材→土工布缓冲层→保护层施工。3.顶板外防水施工顺序由顶板向上逐层进行,即:结构顶板原浆抹平→非焦油双组分聚氨脂防水涂料→100 厚 C15 细石混凝土保护层→素土分层回填夯实。4.外防水的施工顺序是先施工底板防水层,接着施工侧墙防水层,最后施工顶板防水层,具体施工工艺如下:第三章 防水施工方法第一节底板...
