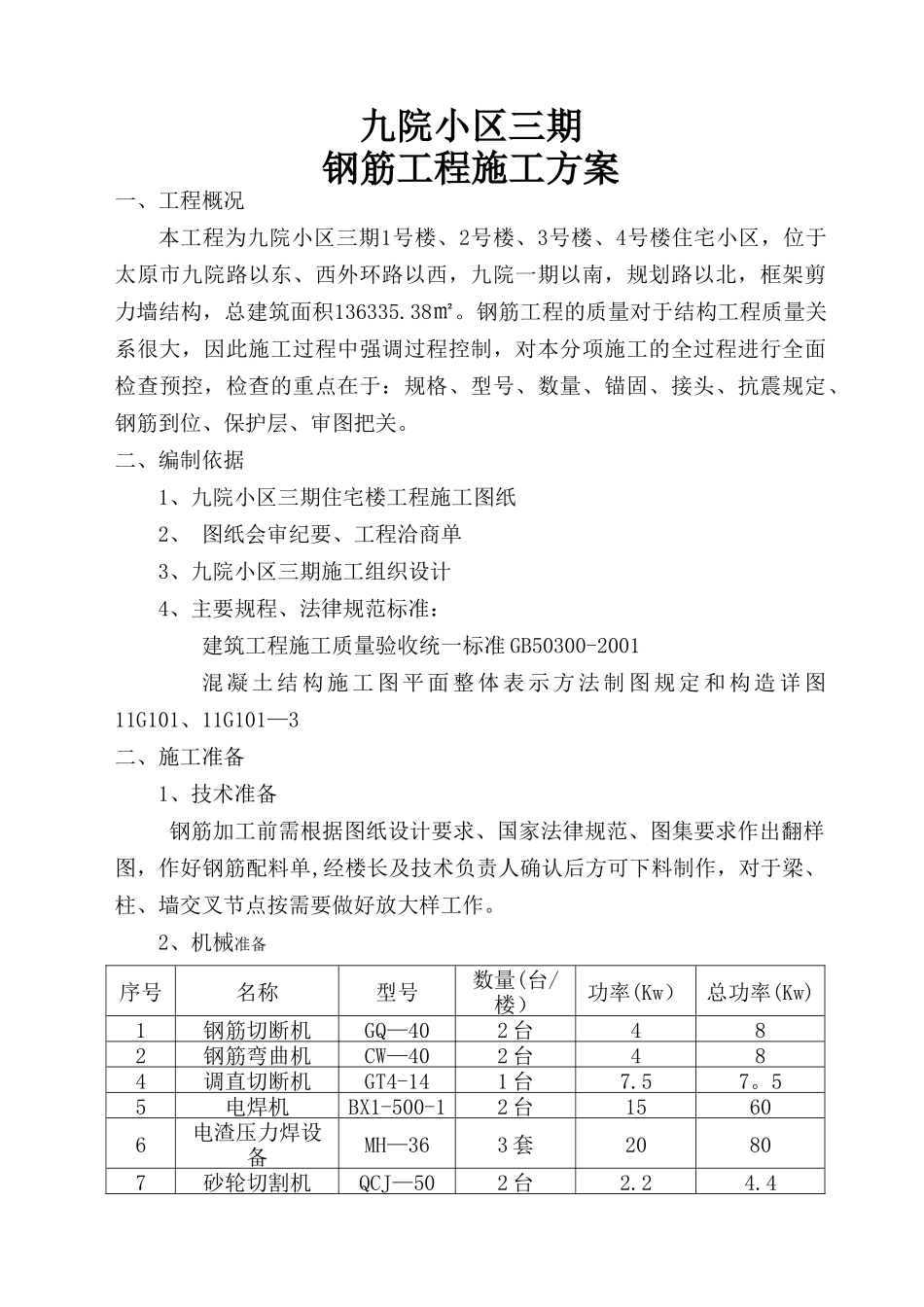

九院小区三期钢筋工程施工方案一、工程概况本工程为九院小区三期1号楼、2号楼、3号楼、4号楼住宅小区,位于太原市九院路以东、西外环路以西,九院一期以南,规划路以北,框架剪力墙结构,总建筑面积136335
钢筋工程的质量对于结构工程质量关系很大,因此施工过程中强调过程控制,对本分项施工的全过程进行全面检查预控,检查的重点在于:规格、型号、数量、锚固、接头、抗震规定、钢筋到位、保护层、审图把关
二、编制依据1、九院小区三期住宅楼工程施工图纸2、 图纸会审纪要、工程洽商单3、九院小区三期施工组织设计4、主要规程、法律规范标准:建筑工程施工质量验收统一标准 GB50300-2001混 凝 土 结 构 施 工 图 平 面 整 体 表 示 方 法 制 图 规 定 和 构 造 详 图11G101、11G101—3二、施工准备1、技术准备钢筋加工前需根据图纸设计要求、国家法律规范、图集要求作出翻样图,作好钢筋配料单,经楼长及技术负责人确认后方可下料制作,对于梁、柱、墙交叉节点按需要做好放大样工作
2、机械准备序号名称型号数量(台/楼)功率(Kw)总功率(Kw)1钢筋切断机GQ—402 台482钢筋弯曲机CW—402 台484调直切断机GT4-141 台7
55电焊机BX1-500-12 台15606电渣压力焊设备MH—363 套20807砂轮切割机QCJ—502 台2

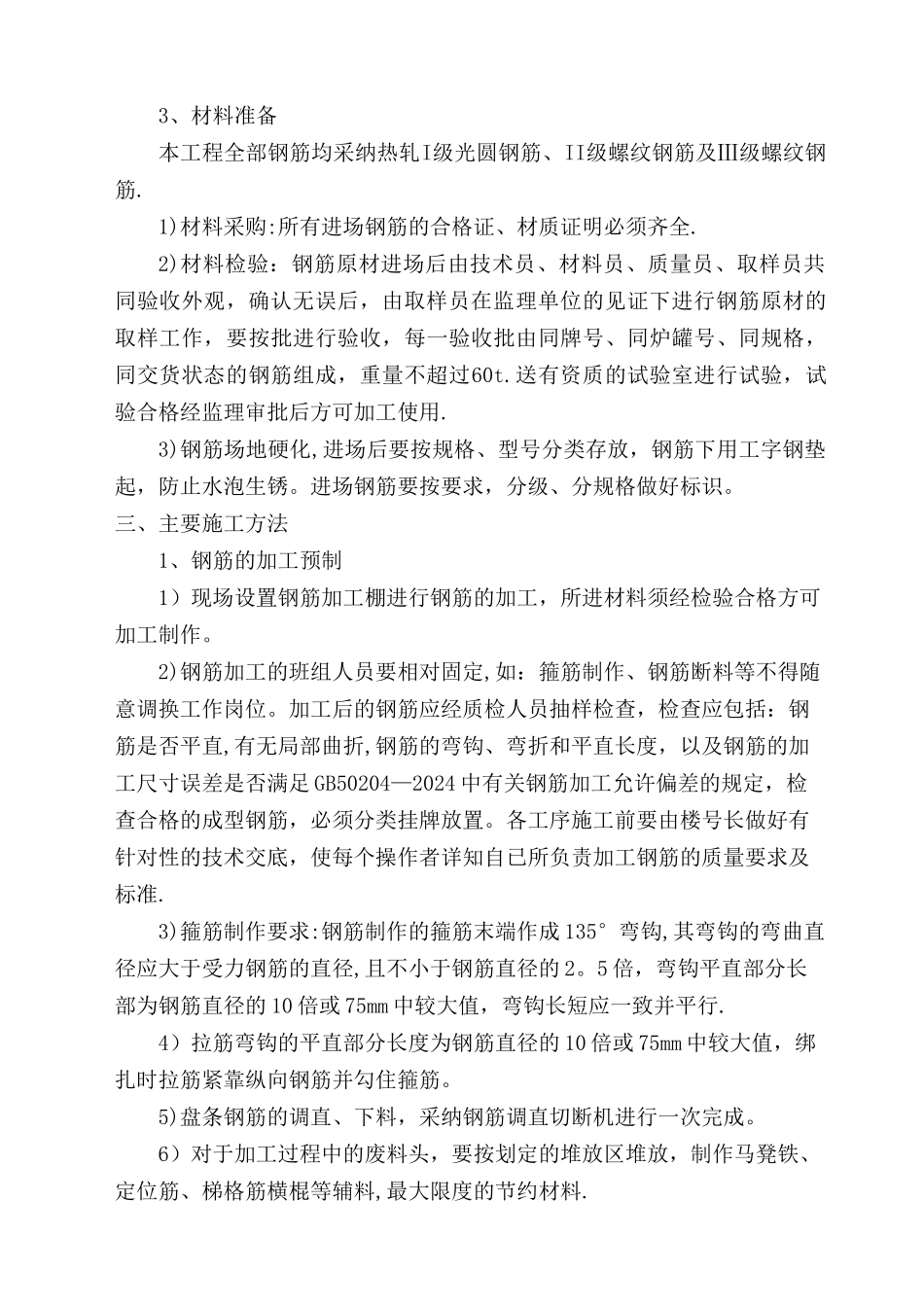

43、材料准备本工程全部钢筋均采纳热轧I级光圆钢筋、II级螺纹钢筋及Ⅲ级螺纹钢筋
1)材料采购:所有进场钢筋的合格证、材质证明必须齐全
2)材料检验:钢筋原材进场后由技术员、材料员、质量员、取样员共同验收外观,确认无误后,由取样员在监理单位的见证下进行钢筋原材的取样工作,要按批进行验收,每一验收批由同牌号、同炉罐号、同规格,同交货状态的钢筋组成,重量不超过60t
送有资质的试验室进行试验,试验合格经监理审批
