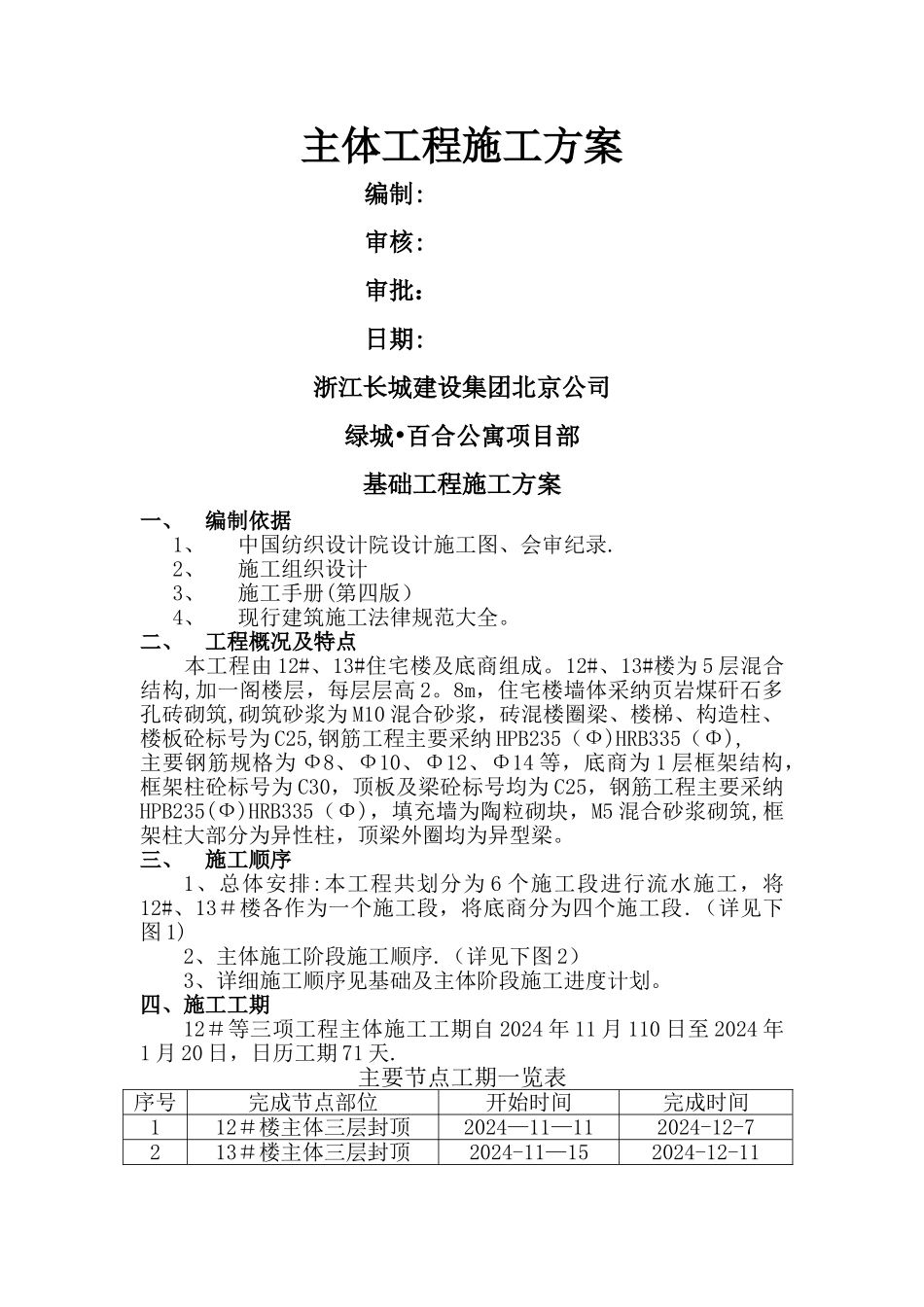

主体工程施工方案编制:审核:审批:日期:浙江长城建设集团北京公司绿城•百合公寓项目部基础工程施工方案一、编制依据1、中国纺织设计院设计施工图、会审纪录
2、施工组织设计3、施工手册(第四版)4、现行建筑施工法律规范大全
二、工程概况及特点本工程由 12#、13#住宅楼及底商组成
12#、13#楼为 5 层混合结构,加一阁楼层,每层层高 2
8m,住宅楼墙体采纳页岩煤矸石多孔砖砌筑,砌筑砂浆为 M10 混合砂浆,砖混楼圈梁、楼梯、构造柱、楼板砼标号为 C25,钢筋工程主要采纳 HPB235(Ф)HRB335(Φ),主要钢筋规格为 Ф8、Ф10、Φ12、Φ14 等,底商为 1 层框架结构,框架柱砼标号为 C30,顶板及梁砼标号均为 C25,钢筋工程主要采纳HPB235(Ф)HRB335(Φ),填充墙为陶粒砌块,M5 混合砂浆砌筑,框架柱大部分为异性柱,顶梁外圈均为异型梁
三、施工顺序1、总体安排:本工程共划分为 6 个施工段进行流水施工,将12#、13#楼各作为一个施工段,将底商分为四个施工段
(详见下图 1)2、主体施工阶段施工顺序
(详见下图 2)3、详细施工顺序见基础及主体阶段施工进度计划
四、施工工期12#等三项工程主体施工工期自 2024 年 11 月 110 日至 2024 年1 月 20 日,日历工期 71 天

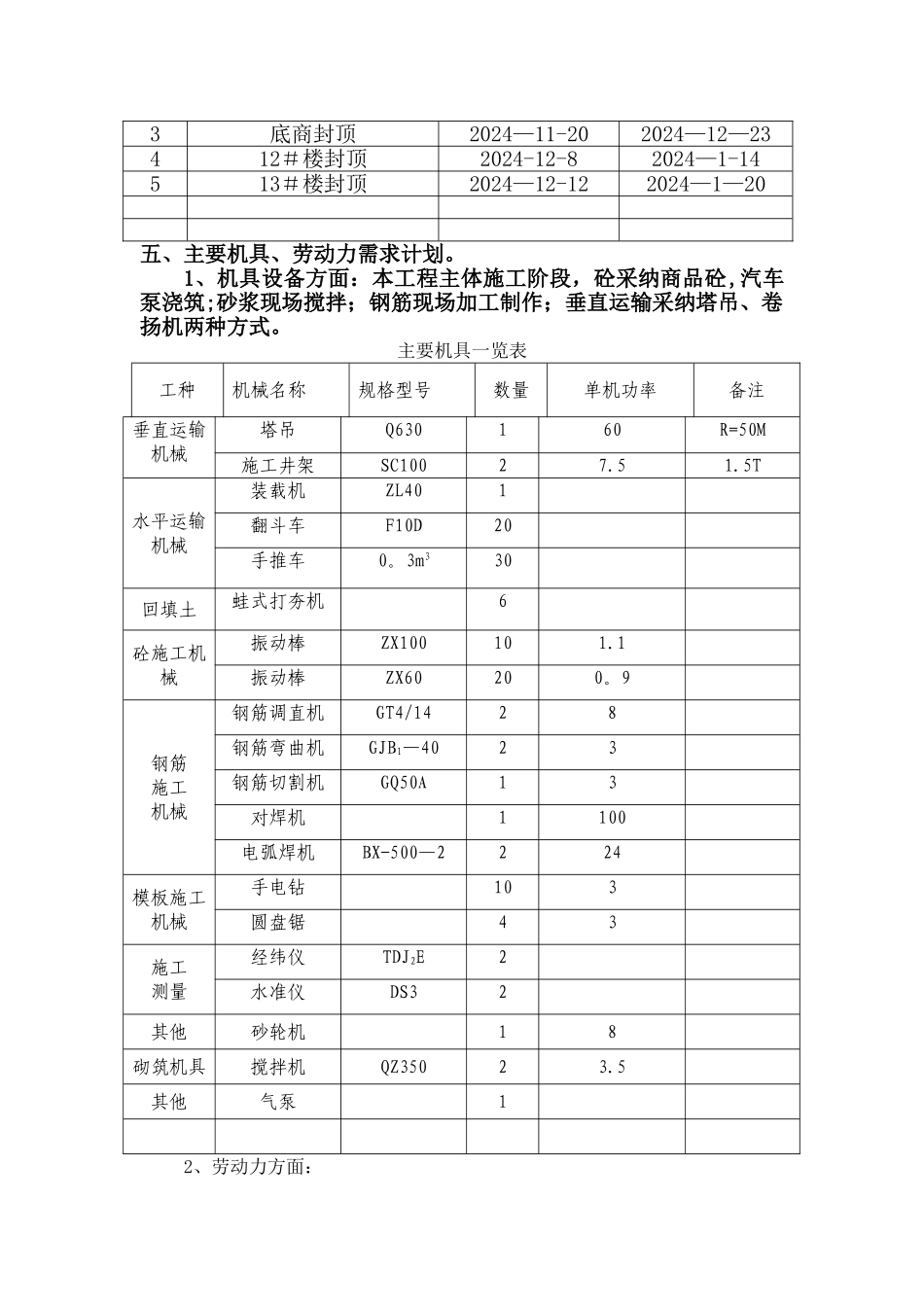

主要节点工期一览表序号完成节点部位开始时间完成时间112#楼主体三层封顶2024—11—112024-12-7213#楼主体三层封顶2024-11—152024-12-113底商封顶2024—11-202024—12—23412#楼封顶2024-12-82024—1-14513#楼封顶2024—12-122024—1—20五、主要机具、劳动力需求计划

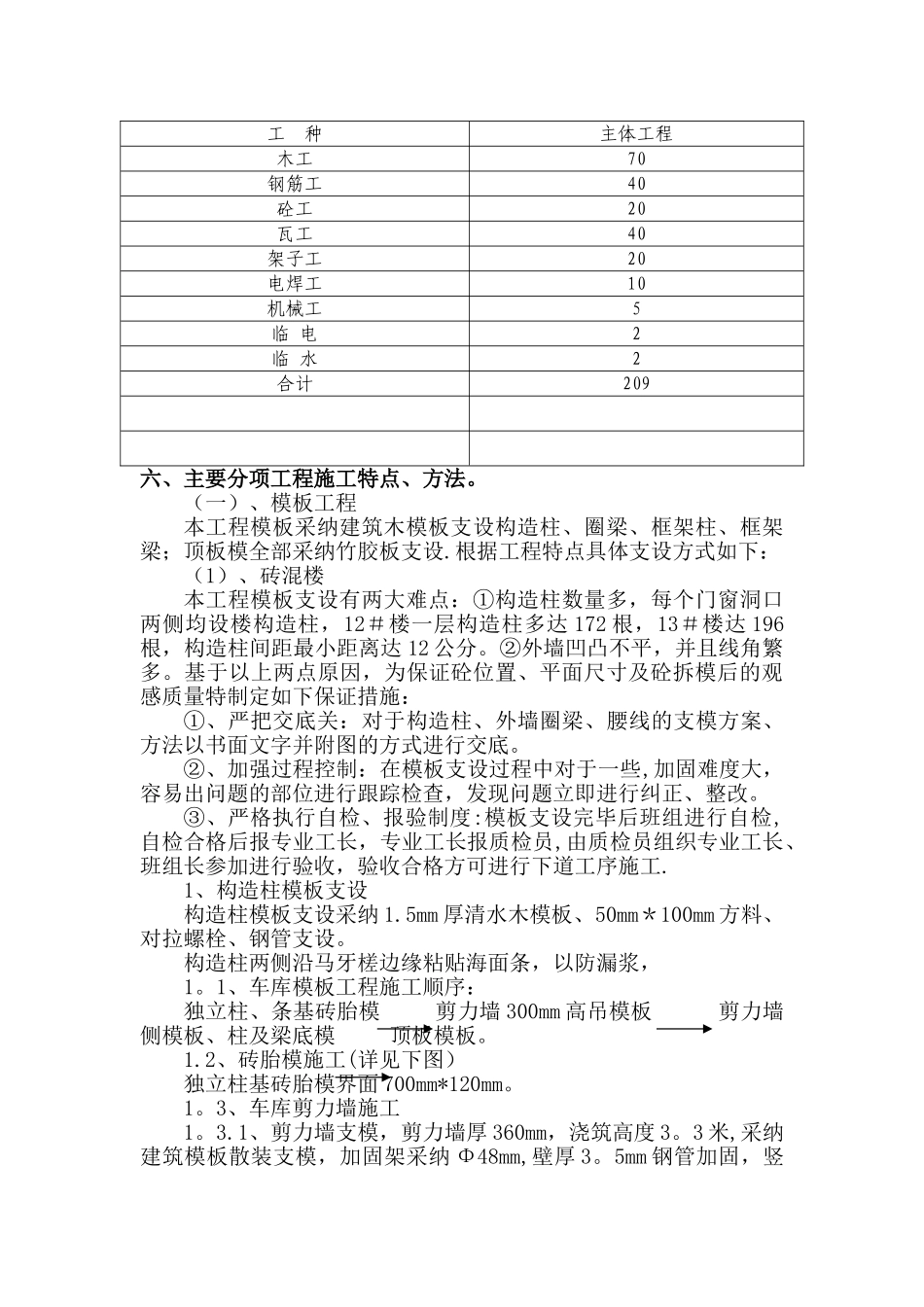

1、机具设备方面:本工程主体施工阶段,砼采纳商品砼,汽车泵浇筑;砂浆现场搅拌;钢筋现场加工制作;垂直运输采
