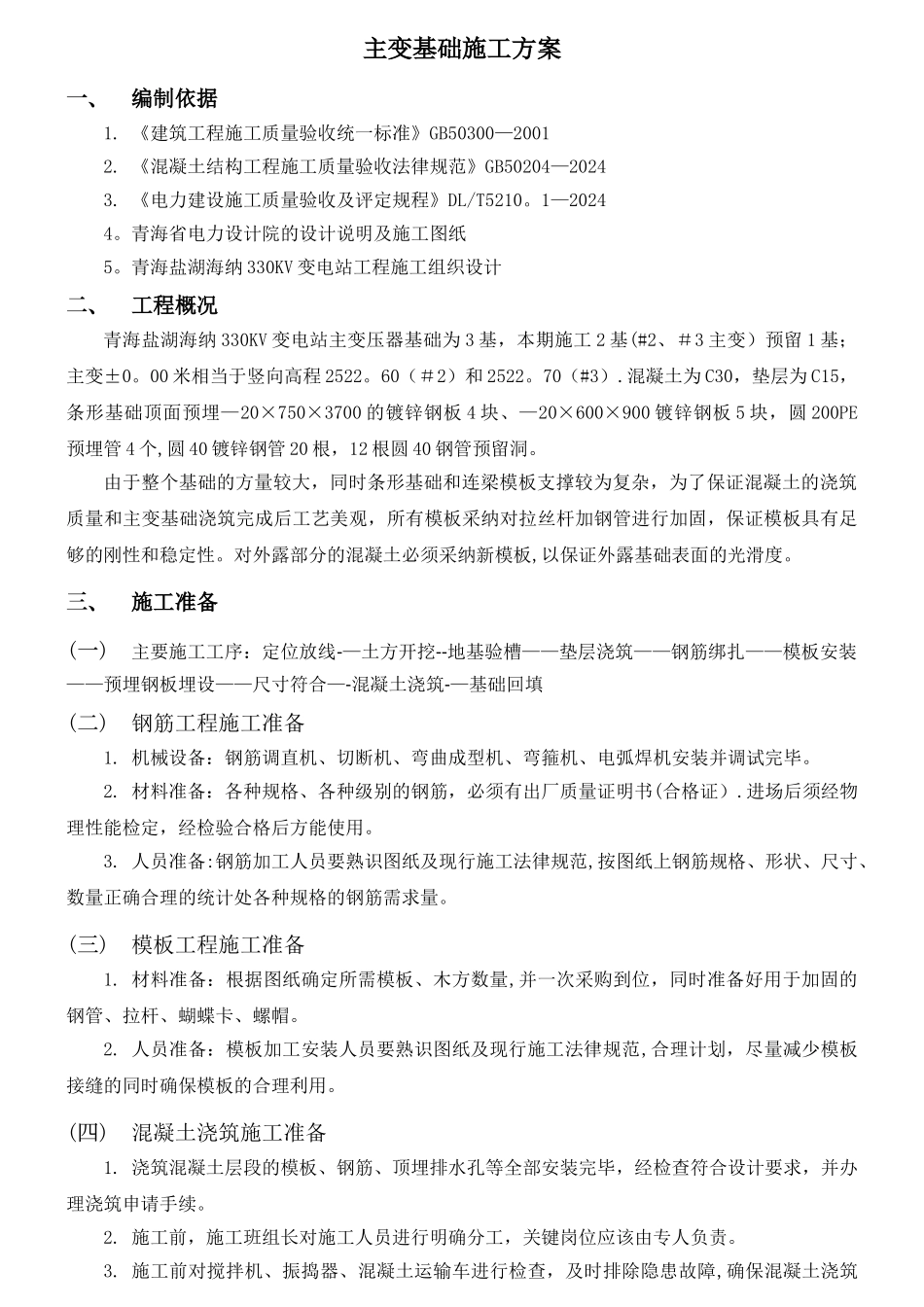

主变基础施工方案一、编制依据1
《建筑工程施工质量验收统一标准》GB50300—20012
《混凝土结构工程施工质量验收法律规范》GB50204—20243
《电力建设施工质量验收及评定规程》DL/T5210
1—2024 4
青海省电力设计院的设计说明及施工图纸 5
青海盐湖海纳 330KV 变电站工程施工组织设计二、工程概况青海盐湖海纳 330KV 变电站主变压器基础为 3 基,本期施工 2 基(#2、#3 主变)预留 1 基;主变±0
00 米相当于竖向高程 2522
60(#2)和 2522
70(#3)
混凝土为 C30,垫层为 C15,条形基础顶面预埋—20×750×3700 的镀锌钢板 4 块、—20×600×900 镀锌钢板 5 块,圆 200PE预埋管 4 个,圆 40 镀锌钢管 20 根,12 根圆 40 钢管预留洞
由于整个基础的方量较大,同时条形基础和连梁模板支撑较为复杂,为了保证混凝土的浇筑质量和主变基础浇筑完成后工艺美观,所有模板采纳对拉丝杆加钢管进行加固,保证模板具有足够的刚性和稳定性
对外露部分的混凝土必须采纳新模板,以保证外露基础表面的光滑度

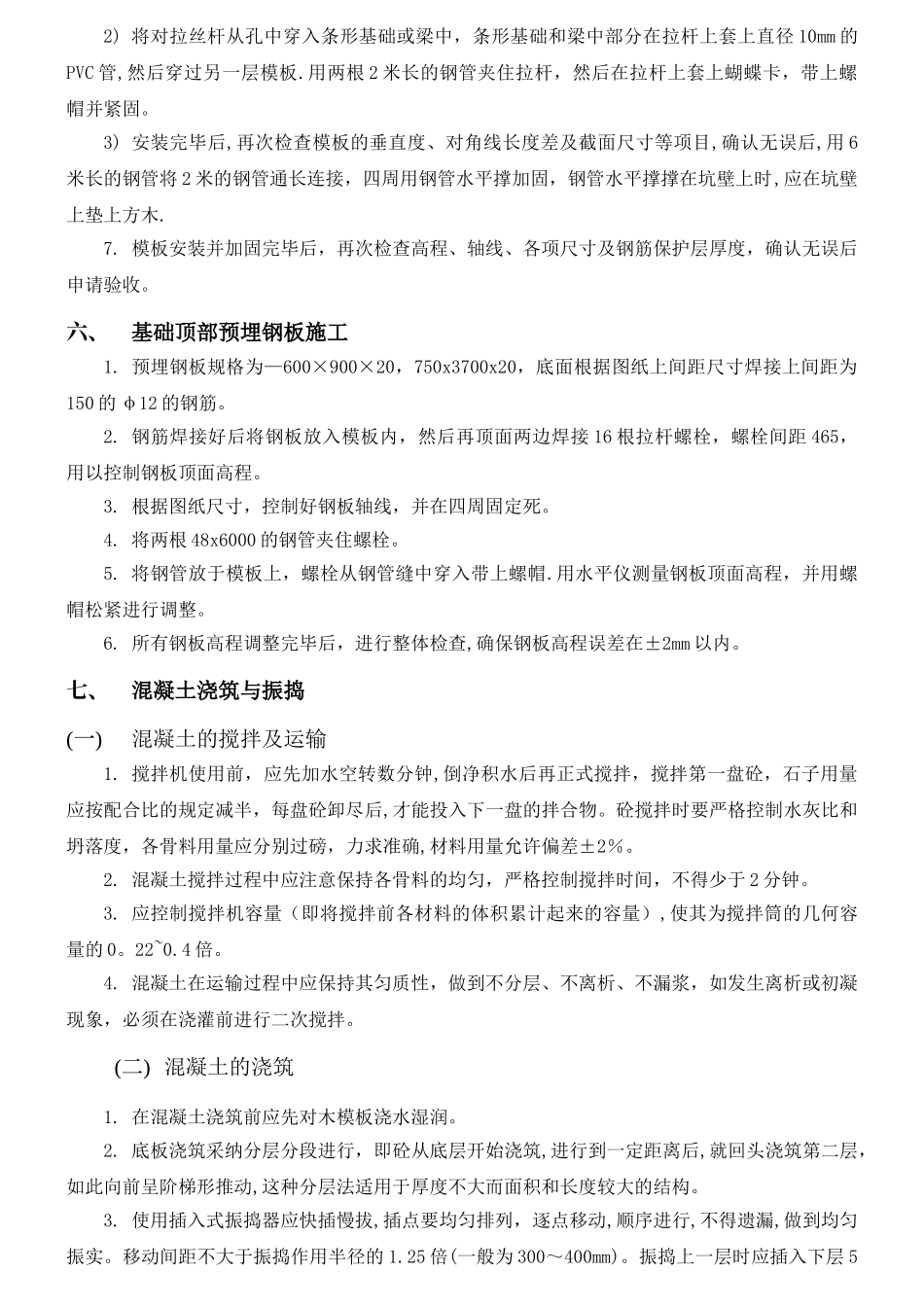

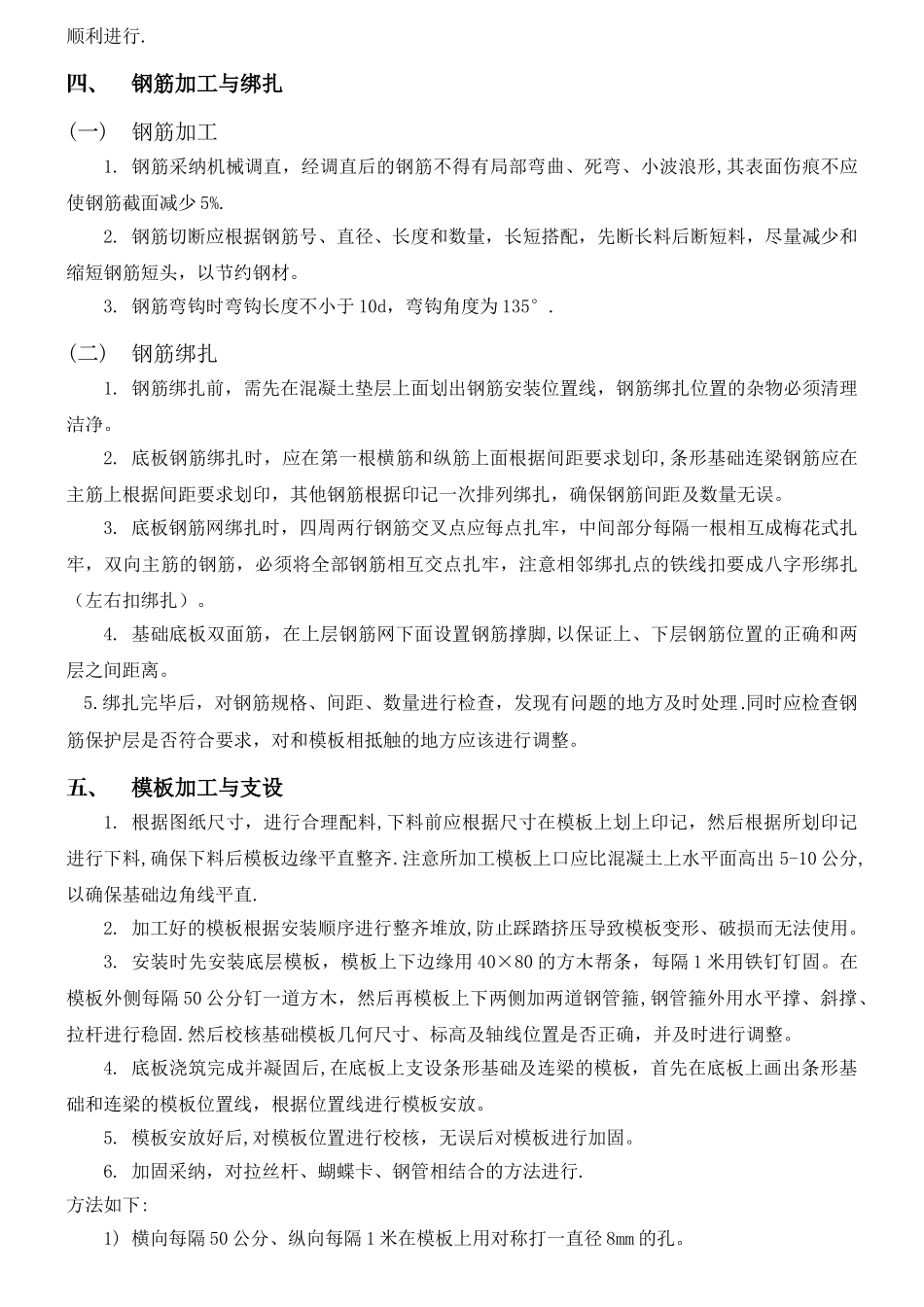

三、施工准备(一)主要施工工序:定位放线-—土方开挖--地基验槽——垫层浇筑——钢筋绑扎——模板安装——预埋钢板埋设——尺寸符合—-混凝土浇筑-—基础回填(二)钢筋工程施工准备1
机械设备:钢筋调直机、切断机、弯曲成型机、弯箍机、电弧焊机安装并调试完毕
材料准备:各种规格、各种级别的钢筋,必须有出厂质量证明书(合格证)
进场后须经物理性能检定,经检验合格后方能使用
人员准备:钢筋加工人员要熟识图纸及现行施工法律规范,按图纸上钢筋规格、形状、尺寸、数量正确合理的统计处各种规格的钢筋需求量
(三)模板工程施工准备1
材料准备:根据图纸确定所需模板、木方数量,并一次采购到位,同时准备好
