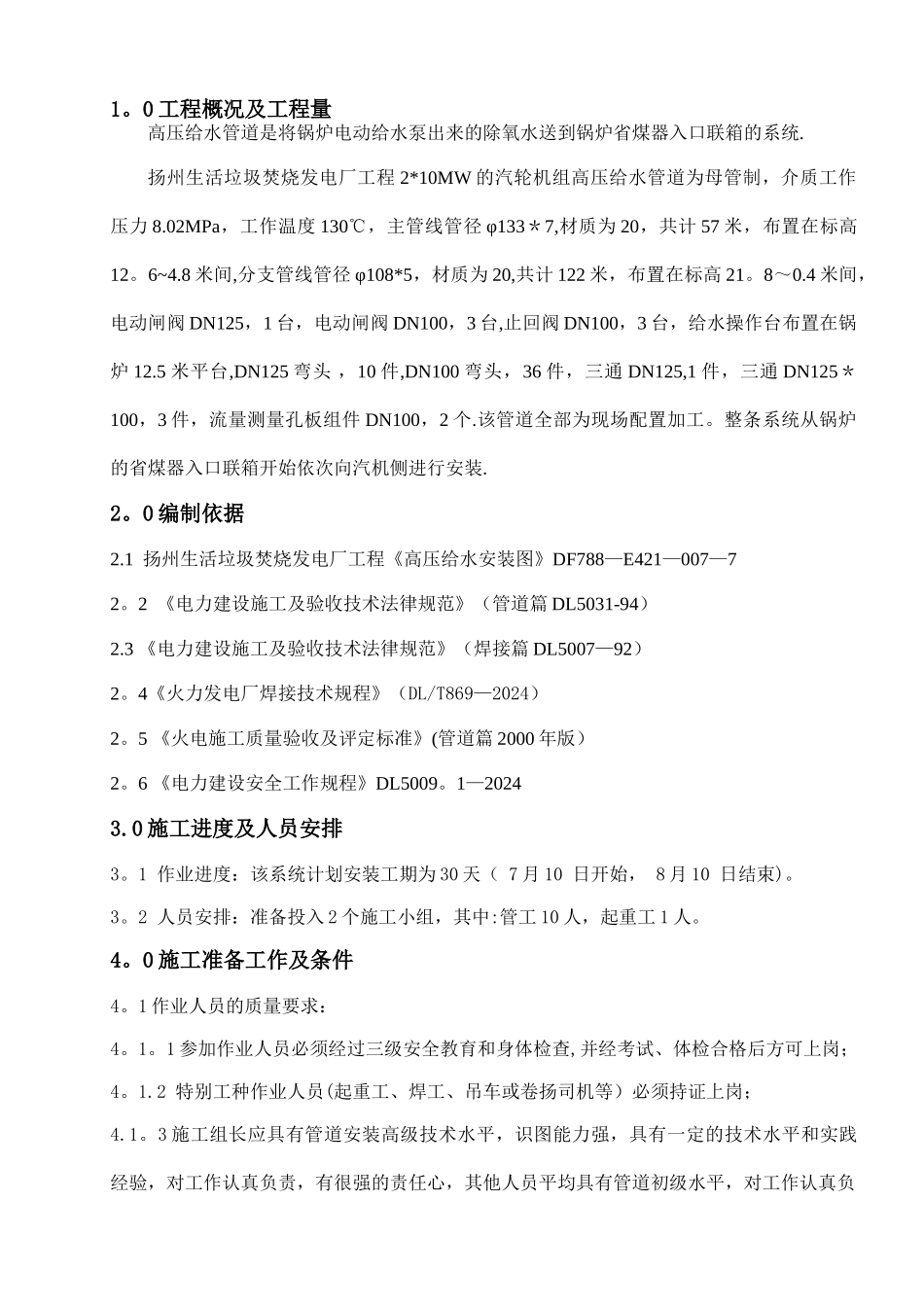

0 工程概况及工程量高压给水管道是将锅炉电动给水泵出来的除氧水送到锅炉省煤器入口联箱的系统
扬州生活垃圾焚烧发电厂工程 2*10MW 的汽轮机组高压给水管道为母管制,介质工作压力 8
02MPa,工作温度 130℃,主管线管径 φ133*7,材质为 20,共计 57 米,布置在标高12
8 米间,分支管线管径 φ108*5,材质为 20,共计 122 米,布置在标高 21
4 米间,电动闸阀 DN125,1 台,电动闸阀 DN100,3 台,止回阀 DN100,3 台,给水操作台布置在锅炉 12
5 米平台,DN125 弯头 ,10 件,DN100 弯头,36 件,三通 DN125,1 件,三通 DN125*100,3 件,流量测量孔板组件 DN100,2 个
该管道全部为现场配置加工
整条系统从锅炉的省煤器入口联箱开始依次向汽机侧进行安装
0 编制依据2
1 扬州生活垃圾焚烧发电厂工程《高压给水安装图》DF788—E421—007—72
2 《电力建设施工及验收技术法律规范》(管道篇 DL5031-94)2
3 《电力建设施工及验收技术法律规范》(焊接篇 DL5007—92)2
4《火力发电厂焊接技术规程》(DL/T869—2024)2
5 《火电施工质量验收及评定标准》(管道篇 2000 年版)2
6 《电力建设安全工作规程》DL5009
1—20243
0 施工进度及人员安排3
1 作业进度:该系统计划安装工期为 30 天( 7 月 10 日开始, 8 月 10 日结束)
2 人员安排:准备投入 2 个施工小组,其中:管工 10 人,起重工 1 人
0 施工准备工作及条件4
1 作业人员的质量要求:4
1 参加作业人员必须经过三级安全教育和身体检查,并经考试、体检合格后方可上岗;4
2 特别工种作业人员(起重工、焊工、吊车或卷扬
