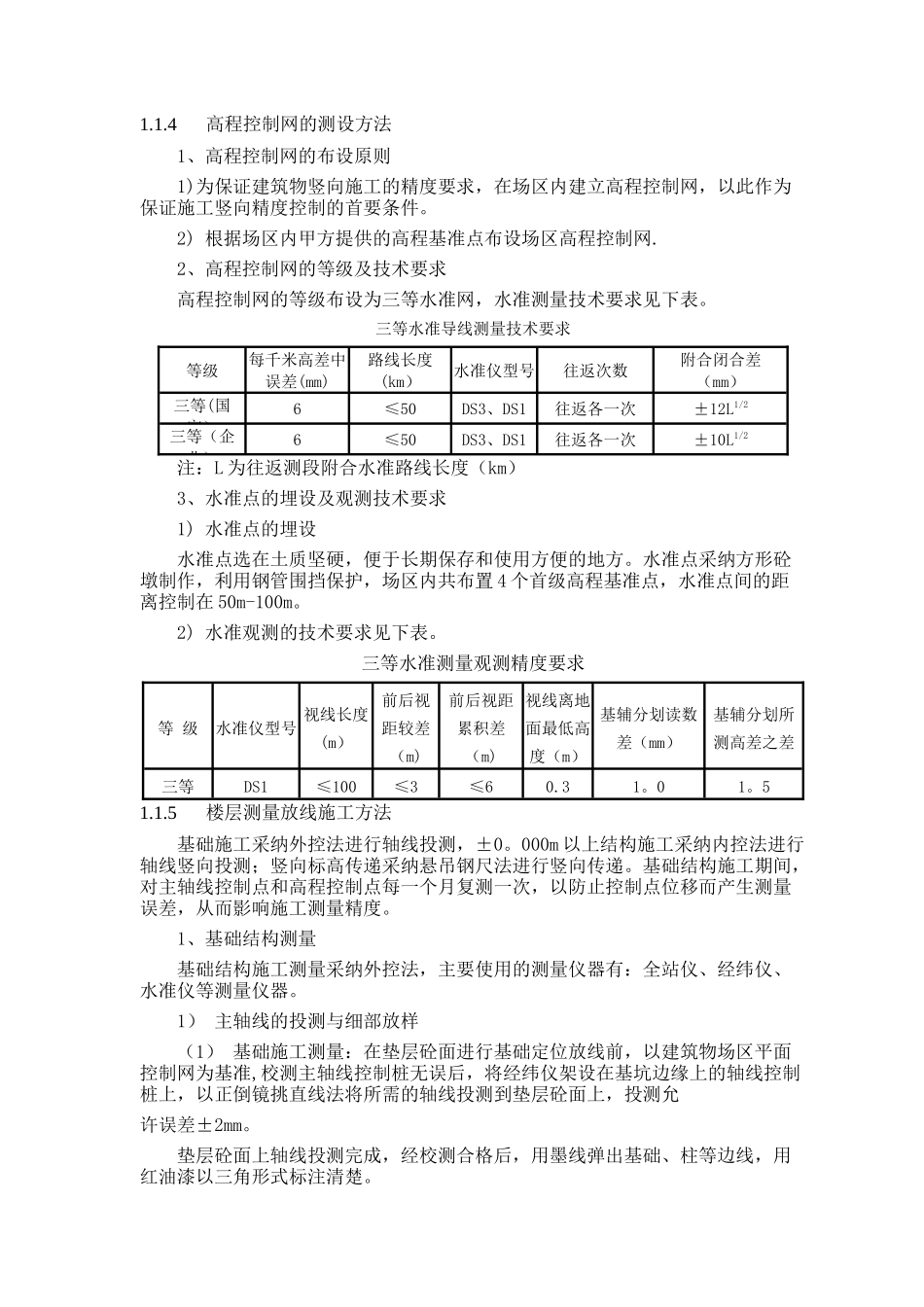

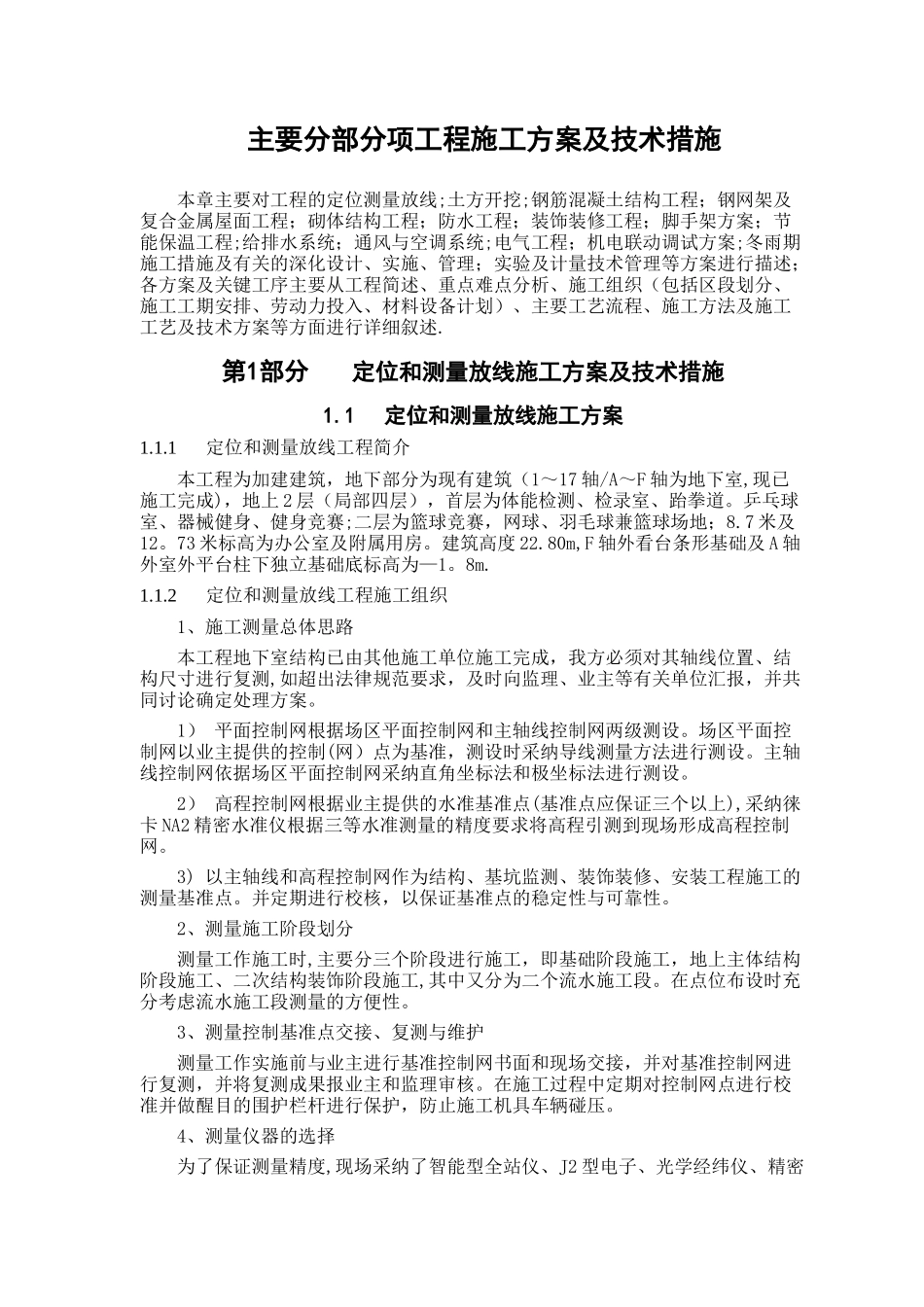

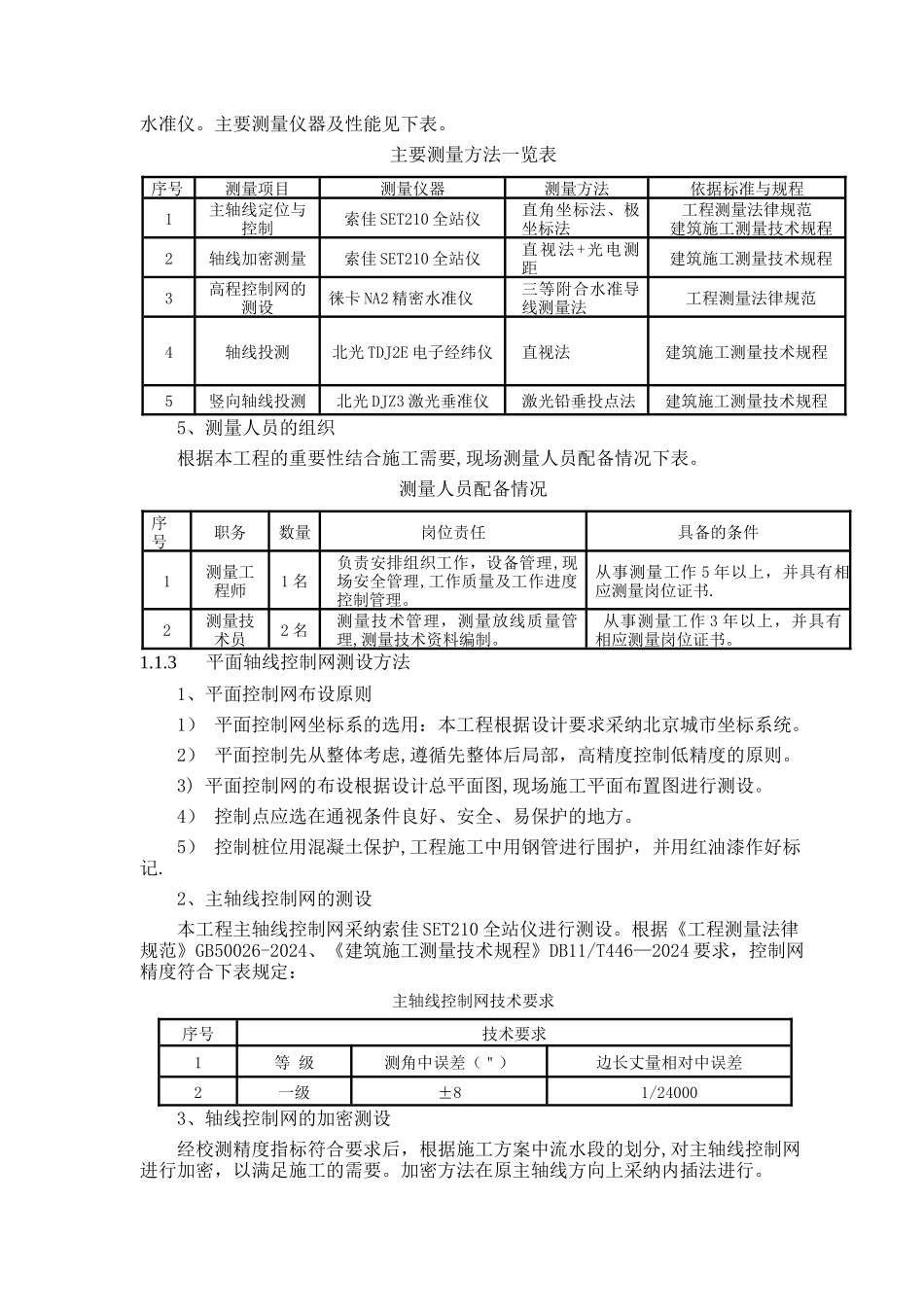

主要分部分项工程施工方案及技术措施本章主要对工程的定位测量放线;土方开挖;钢筋混凝土结构工程;钢网架及复合金属屋面工程;砌体结构工程;防水工程;装饰装修工程;脚手架方案;节能保温工程;给排水系统;通风与空调系统;电气工程;机电联动调试方案;冬雨期施工措施及有关的深化设计、实施、管理;实验及计量技术管理等方案进行描述;各方案及关键工序主要从工程简述、重点难点分析、施工组织(包括区段划分、施工工期安排、劳动力投入、材料设备计划)、主要工艺流程、施工方法及施工工艺及技术方案等方面进行详细叙述.第1部分 定位和测量放线施工方案及技术措施1.1 定位和测量放线施工方案1.1.1定位和测量放线工程简介本工程为加建建筑,地下部分为现有建筑(1~17 轴/A~F 轴为地下室,现已施工完成),地上 2 层(局部四层),首层为体能检测、检录室、跆拳道。乒乓球室、器械健身、健身竞赛;二层为篮球竞赛,网球、羽毛球兼篮球场地;8.7 米及12。73 米标高为办公室及附属用房。建筑高度 22.80m,F 轴外看台条形基础及 A 轴外室外平台柱下独立基础底标高为—1。8m.1.1.2定位和测量放线工程施工组织1、施工测量总体思路本工程地下室结构已由其他施工单位施工完成,我方必须对其轴线位置、结构尺寸进行复测,如超出法律规范要求,及时向监理、业主等有关单位汇报,并共同讨论确定处理方案。1) 平面控制网根据场区平面控制网和主轴线控制网两级测设。场区平面控制网以业主提供的控制(网)点为基准,测设时采纳导线测量方法进行测设。主轴线控制网依据场区平面控制网采纳直角坐标法和极坐标法进行测设。2) 高程控制网根据业主提供的水准基准点(基准点应保证三个以上),采纳徕卡 NA2 精密水准仪根据三等水准测量的精度要求将高程引测到现场形成高程控制网。3) 以主轴线和高程控制网作为结构、基坑监测、装饰装修、安装工程施工的测量基准点。并定期进行校核,以保证基准点的稳定性与可靠性。2、测量施工阶段划分测量工作施工时,主要分三个阶段进行施工,即基础阶段施工,地上主体结构阶段施工、二次结构装饰阶段施工,其中又分为二个流水施工段。在点位布设时充分考虑流水施工段测量的方便性。3、测量控制基准点交接、复测与维护测量工作实施前与业主进行基准控制网书面和现场交接,并对基准控制网进行复测,并将复测成果报业主和监理审核。在施工过程中定期对控制网点进行校准并做醒目的围护栏杆进行保护,防止施工机具车辆碰压。...
