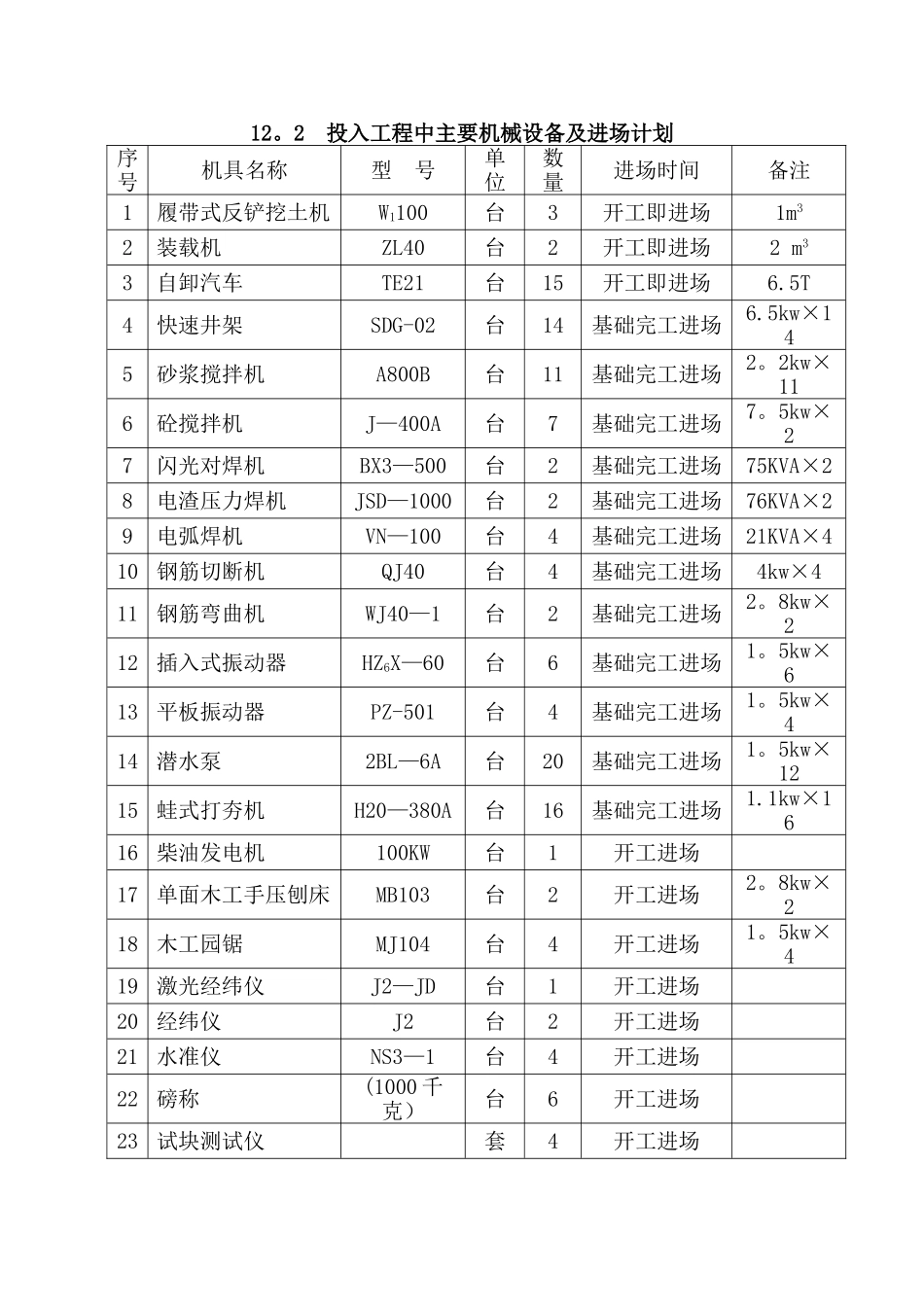

十二、工程投入主要物资和施工机械设备及进场计划12.1 主要材料物资需用量计划序号名 称规格计量单位数 量备注1水泥32。5吨1440.1002白水泥千克56303杉原木m369。5004松枋材50×50;50×100 等m3450。000支模用5胶合板915×1830×18千张9.400支模用6园钢筋吨204。5107螺纹钢m31025.0008外墙马赛克m2221949红砖240×115×53千块236。800Mu7。510多孔空心砖190×190×90千块69.410Mu3。511多孔空心砖190×190×190千块296.480Mu3.012多孔空心砖240×115×180千块248。142Mu3.013碎石1~3;2~4m31175.34014河砂中细m32738.00015河砂中粗m31061。00016尼龙安全网3×6mm22195。017缸砖150×150千块13.40018白磁砖150×150千块21.48519彩釉砖100×200m25.66320彩釉砖150×150/300×300千克2。20/2.93021石灰膏m349122钢管Ф48×3。5吨120井架、支模23扣件十字扣个13500井架、支模24扣件旋转扣个2100井架、支模25扣件对接扣个1250井架、支模26底座个900井架、支模27非 泵 送 商 品砼C30m3260828乳胶漆千克5716。37029无 机 矿 物 涂料白色千克55030防水涂料991千克235012。2 投入工程中主要机械设备及进场计划序号机具名称型 号单位数量进场时间备注1履带式反铲挖土机W1100台3开工即进场1m32装载机ZL40台2开工即进场2 m33自卸汽车TE21台15开工即进场6.5T4快速井架SDG-02台14基础完工进场6.5kw×145砂浆搅拌机A800B台11基础完工进场2。2kw×116砼搅拌机J—400A台7基础完工进场7。5kw×27闪光对焊机BX3—500台2基础完工进场75KVA×28电渣压力焊机JSD—1000台2基础完工进场76KVA×29电弧焊机VN—100台4基础完工进场21KVA×410钢筋切断机QJ40台4基础完工进场4kw×411钢筋弯曲机WJ40—1台2基础完工进场2。8kw×212插入式振动器HZ6X—60台6基础完工进场1。5kw×613平板振动器PZ-501台4基础完工进场1。5kw×414潜水泵2BL—6A台20基础完工进场1。5kw×1215蛙式打夯机H20—380A台16基础完工进场1.1kw×1616柴油发电机100KW台1开工进场17单面木工手压刨床MB103台2开工进场2。8kw×218木工园锯MJ104台4开工进场1。5kw×419激光经纬仪J2—JD台1开工进场20经纬仪J2台2开工进场21水准仪NS3—1台4开工进场22磅称(1000 千克)台6开工进场23试块测试仪套4开工进场十三、劳动力安排计划:13。1 劳动力各阶段计划: 根据本工程施工部署,为确保工期,对各主要施工阶段劳动力安排如下:1、基础施工阶段: 钢筋工 39 人 杂工 30 人 模板工 80 人 架工...
