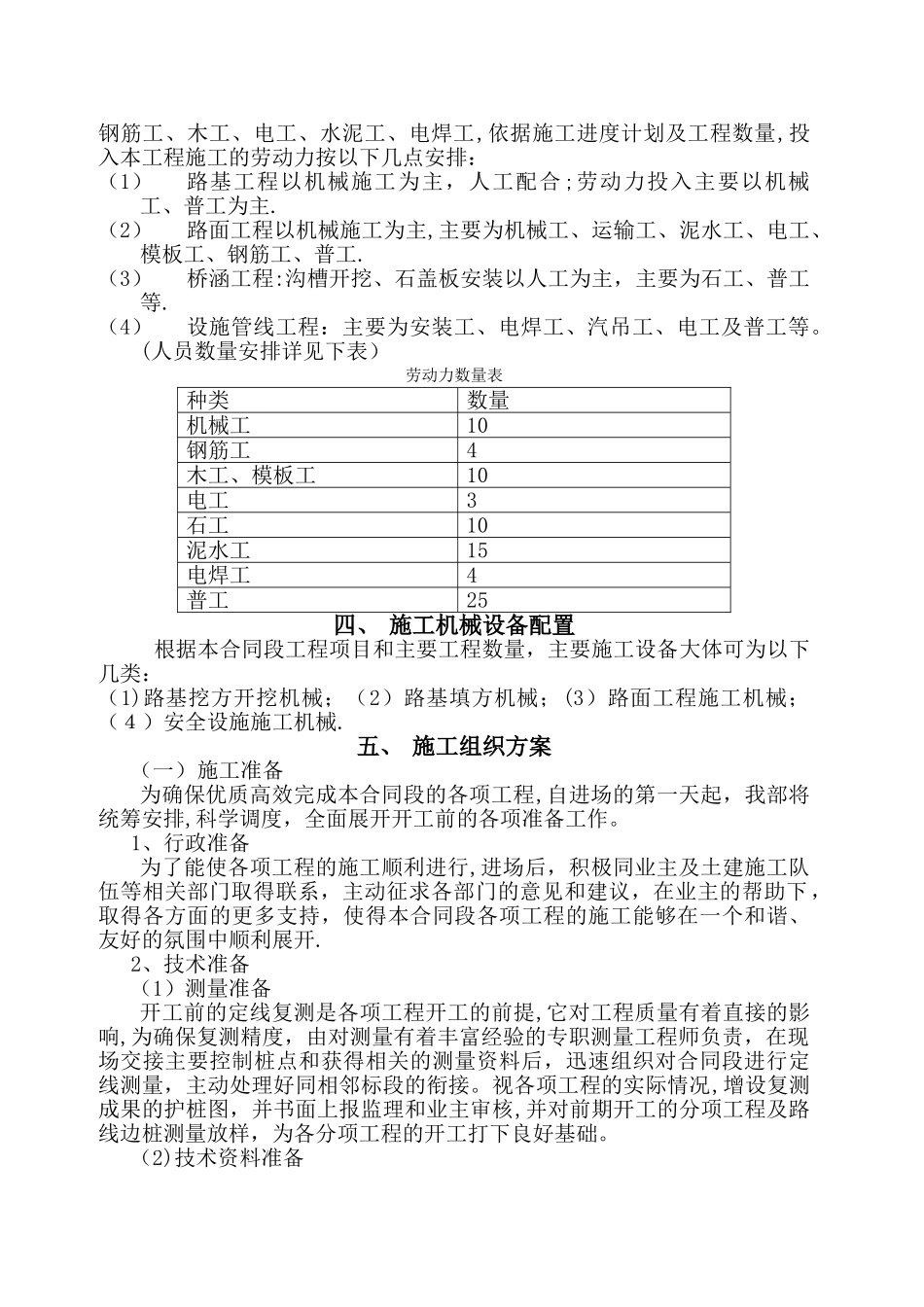

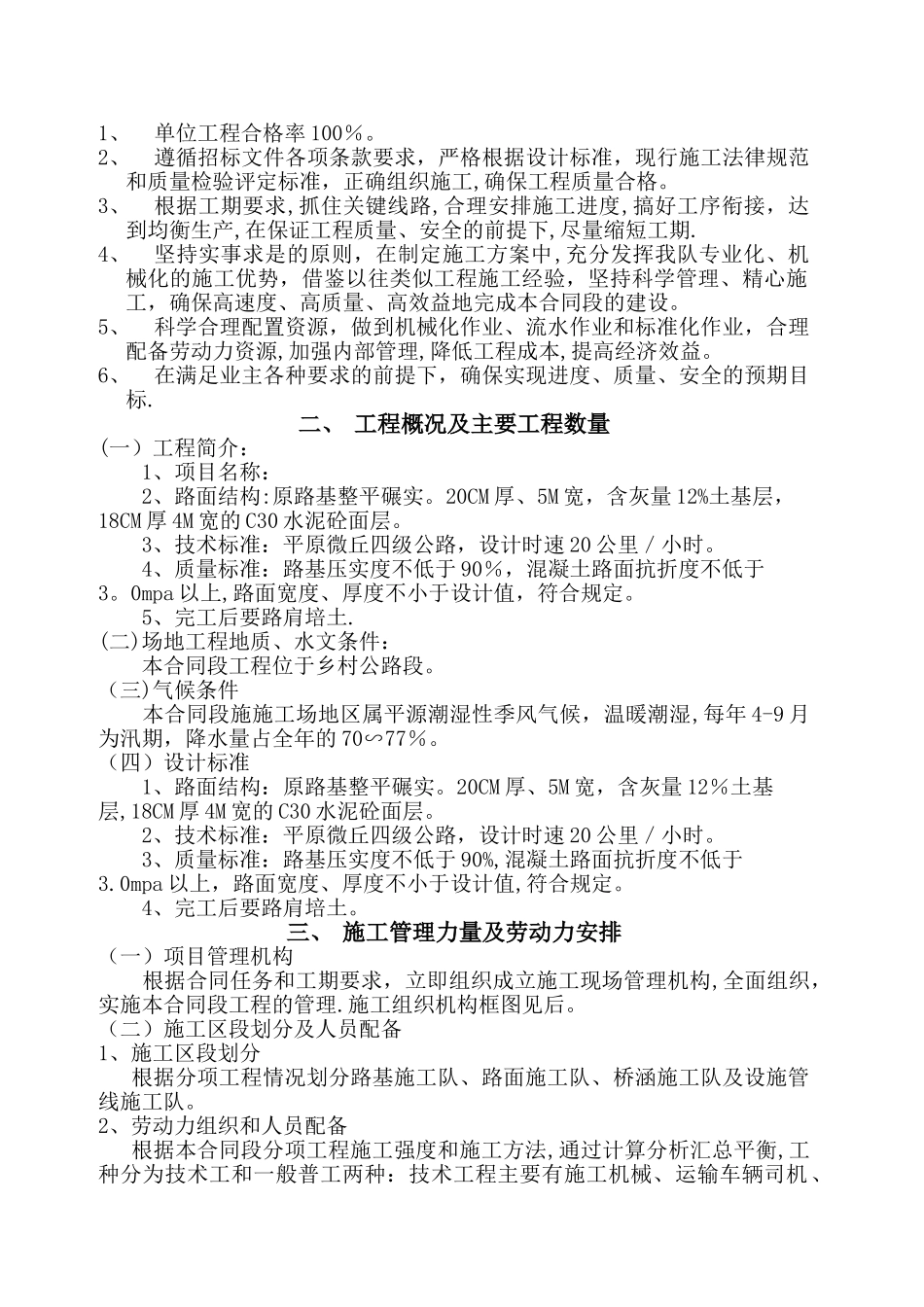

**************************项目建设工程施工组织设计投标人: (盖章)法定代表人或授权委托人: (签字)投标日期:二〇一四年五月十九日施工组织设计一、 编制依据及原则(一)编制依据1、招标文件2、现行城市道路设计法律规范,公路工程施工技术规程及相应的质量检验评标准.3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料.(二)编制原则1、单位工程合格率 100%。2、遵循招标文件各项条款要求,严格根据设计标准,现行施工法律规范和质量检验评定标准,正确组织施工,确保工程质量合格。3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期.4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标.二、 工程概况及主要工程数量(一)工程简介:1、项目名称: 2、路面结构:原路基整平碾实。20CM 厚、5M 宽,含灰量 12%土基层,18CM 厚 4M 宽的 C30 水泥砼面层。3、技术标准:平原微丘四级公路,设计时速 20 公里/小时。4、质量标准:路基压实度不低于 90%,混凝土路面抗折度不低于3。0mpa 以上,路面宽度、厚度不小于设计值,符合规定。 5、完工后要路肩培土.(二)场地工程地质、水文条件:本合同段工程位于乡村公路段。(三)气候条件本合同段施施工场地区属平源潮湿性季风气候,温暖潮湿,每年 4-9 月为汛期,降水量占全年的 70∽77%。(四)设计标准1、路面结构:原路基整平碾实。20CM 厚、5M 宽,含灰量 12%土基层,18CM 厚 4M 宽的 C30 水泥砼面层。2、技术标准:平原微丘四级公路,设计时速 20 公里/小时。3、质量标准:路基压实度不低于 90%,混凝土路面抗折度不低于3.0mpa 以上,路面宽度、厚度不小于设计值,符合规定。 4、完工后要路肩培土。三、 施工管理力量及劳动力安排(一)项目管理机构根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理.施工组织机构框图见后。(二)...
