电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

二建城镇道路路基施工

二建城镇道路路基施工_第1页
1/3
二建城镇道路路基施工_第2页
2/3
二建城镇道路路基施工_第3页
3/3

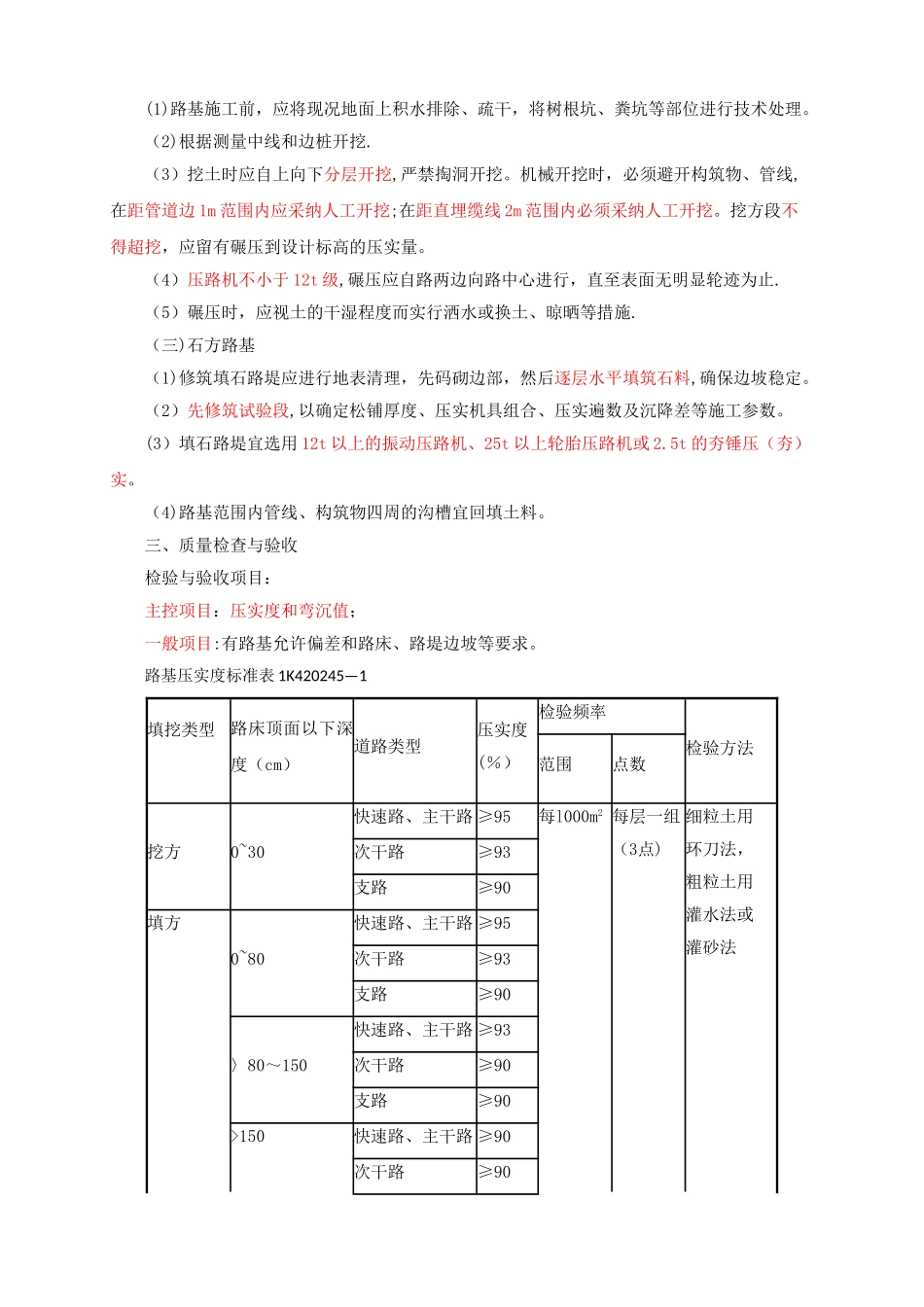

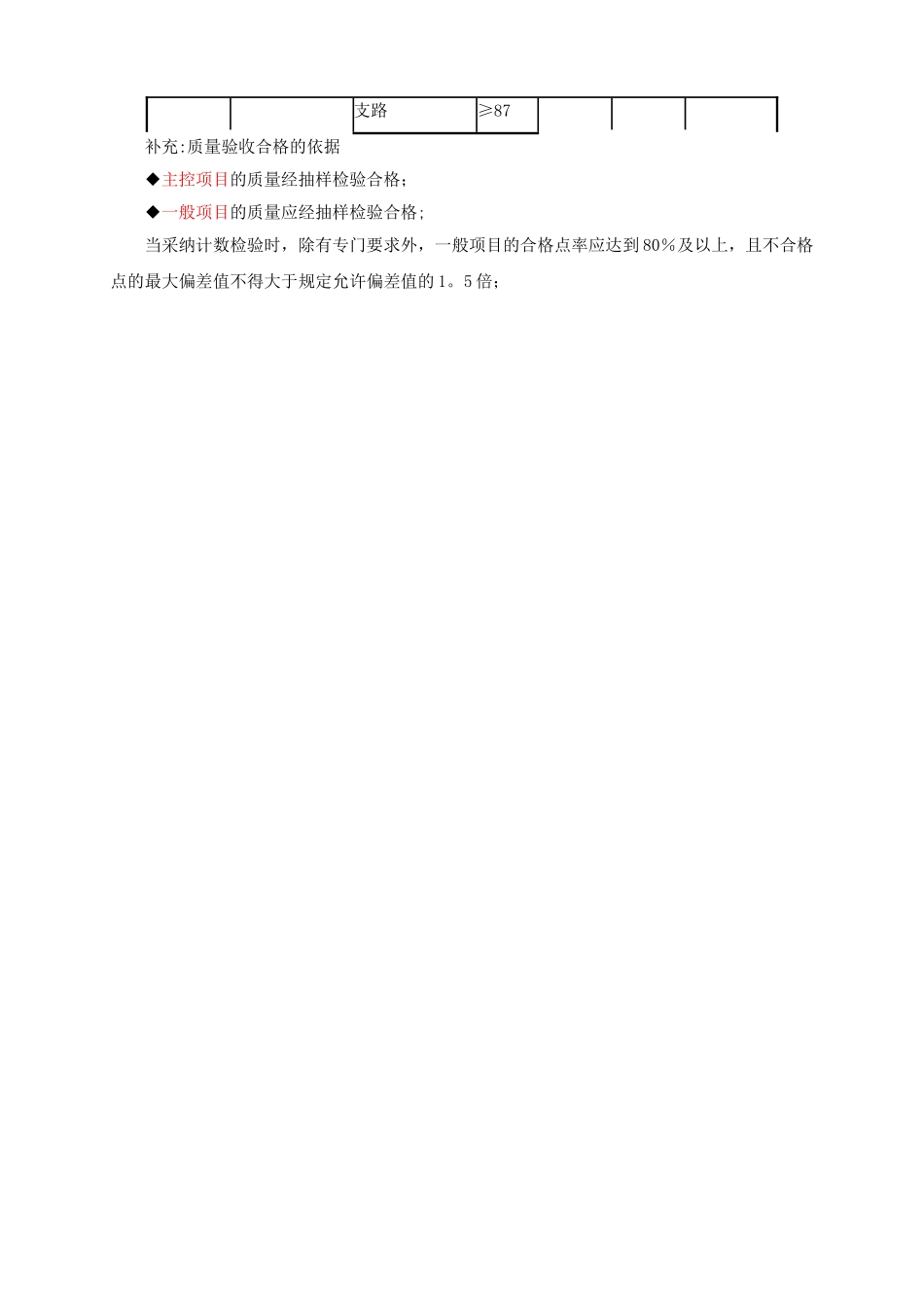

1K411020 城镇道路路基施工【考点】 城镇道路路基施工技术一、路基施工特点与程序(一)施工特点(2)路基施工以机械作业为主,人工配合为辅;采纳流水或分段平行作业方式。(二)施工项目城市道路路基工程包括路基(路床)本身及有关的土(石)方、沿线的涵洞、挡土墙、路肩、边坡、排水管线等项目.(三)基本流程1.准备工作(1)根据交通导行方案设置围挡,导行临时交通。(2)开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施。(3)施工控制桩放线测量,建立测量控制网,恢复中线,补钉转角桩、路两侧外边桩等.(4)施工前,应根据工程地质勘察报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR 试验.2.附属构筑物(1)涵洞(管)等构筑物可与路基(土方)同时进行,但新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。3.路基(土、石方)施工开挖路堑、填筑路堤,整平路基、压实路基、修整路床,修建防护工程等。二、路基施工要点(一)填土路基(1)排除原地面积水,清除树根、杂草、淤泥等.应妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高.(2)填方段内应事先找平,当地面坡度陡于 1:5 时,需修成台阶形式,每层台阶高度不宜大于 300mm,宽度不应小于 1。0m.(3)根据测量中心线桩和下坡脚桩,分层填土、压实。(4)碾压前检查铺筑土层的宽度与厚度,合格后即可碾压,碾压“先轻后重”,最后碾压应采纳不小于 12t 级的压路机.(5)填方高度内的管涵顶面填土 500mm 以上才能用压路机碾压。(6)路基填方高度应按设计标高增加预沉量值.(二)挖土路基(1)路基施工前,应将现况地面上积水排除、疏干,将树根坑、粪坑等部位进行技术处理。(2)根据测量中线和边桩开挖.(3)挖土时应自上向下分层开挖,严禁掏洞开挖。机械开挖时,必须避开构筑物、管线,在距管道边 1m 范围内应采纳人工开挖;在距直埋缆线 2m 范围内必须采纳人工开挖。挖方段不得超挖,应留有碾压到设计标高的压实量。(4)压路机不小于 12t 级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止.(5)碾压时,应视土的干湿程度而实行洒水或换土、晾晒等措施.(三)石方路基(1)修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。(2)先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工参数。(3)填石路堤宜选用 12t 以上的振动压路机...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二建城镇道路路基施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
