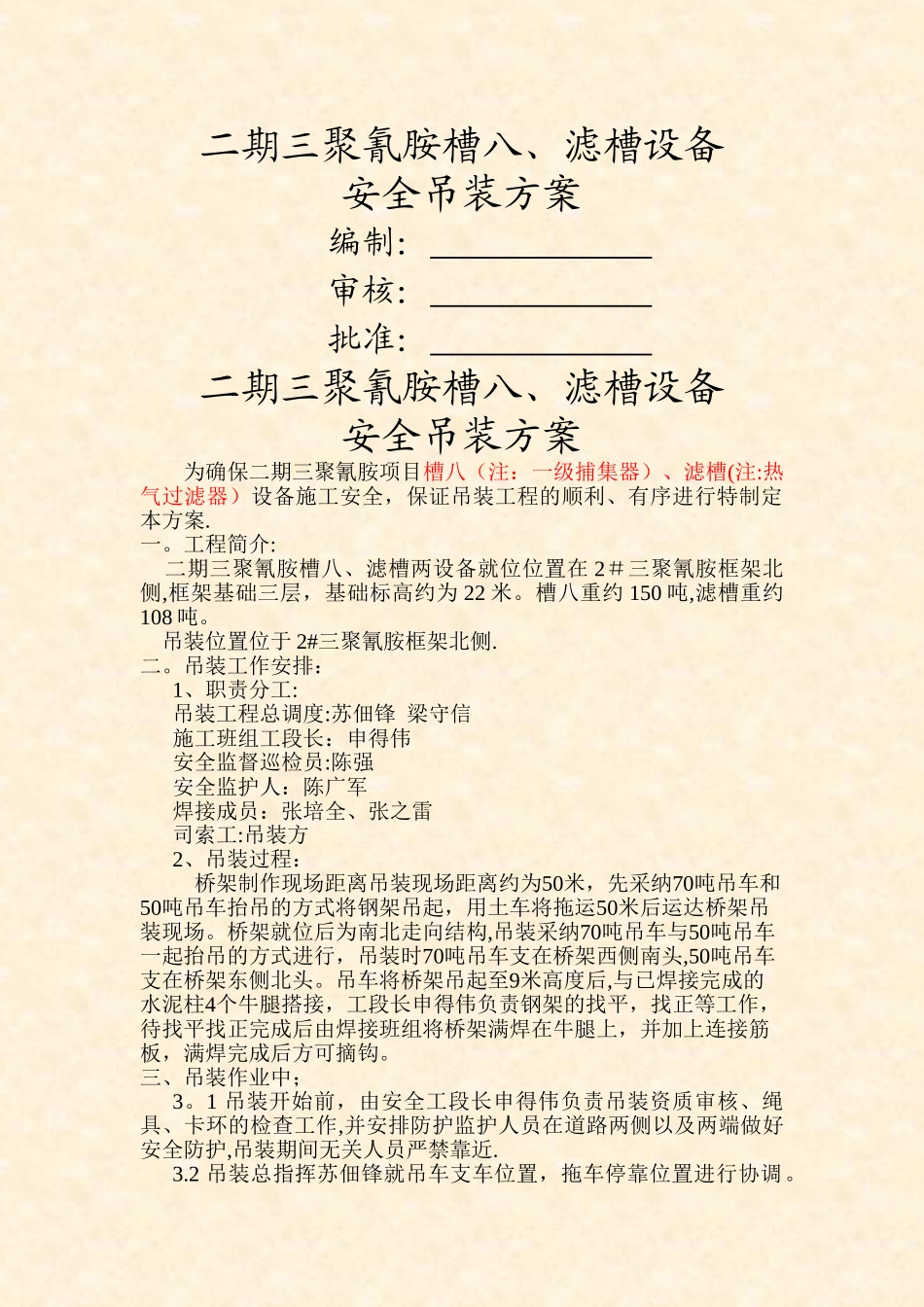

二期三聚氰胺槽八、滤槽设备安全吊装方案编制: 审核: 批准: 二期三聚氰胺槽八、滤槽设备安全吊装方案为确保二期三聚氰胺项目槽八(注:一级捕集器)、滤槽(注:热气过滤器)设备施工安全,保证吊装工程的顺利、有序进行特制定本方案
工程简介: 二期三聚氰胺槽八、滤槽两设备就位位置在 2#三聚氰胺框架北侧,框架基础三层,基础标高约为 22 米
槽八重约 150 吨,滤槽重约108 吨
吊装位置位于 2#三聚氰胺框架北侧
吊装工作安排:1、职责分工:吊装工程总调度:苏佃锋 梁守信施工班组工段长:申得伟安全监督巡检员:陈强安全监护人:陈广军焊接成员:张培全、张之雷司索工:吊装方2、吊装过程:桥架制作现场距离吊装现场距离约为50米,先采纳70吨吊车和50吨吊车抬吊的方式将钢架吊起,用土车将拖运50米后运达桥架吊装现场
桥架就位后为南北走向结构,吊装采纳70吨吊车与50吨吊车一起抬吊的方式进行,吊装时70吨吊车支在桥架西侧南头,50吨吊车支在桥架东侧北头
吊车将桥架吊起至9米高度后,与已焊接完成的水泥柱4个牛腿搭接,工段长申得伟负责钢架的找平,找正等工作,待找平找正完成后由焊接班组将桥架满焊在牛腿上,并加上连接筋板,满焊完成后方可摘钩
三、吊装作业中;3

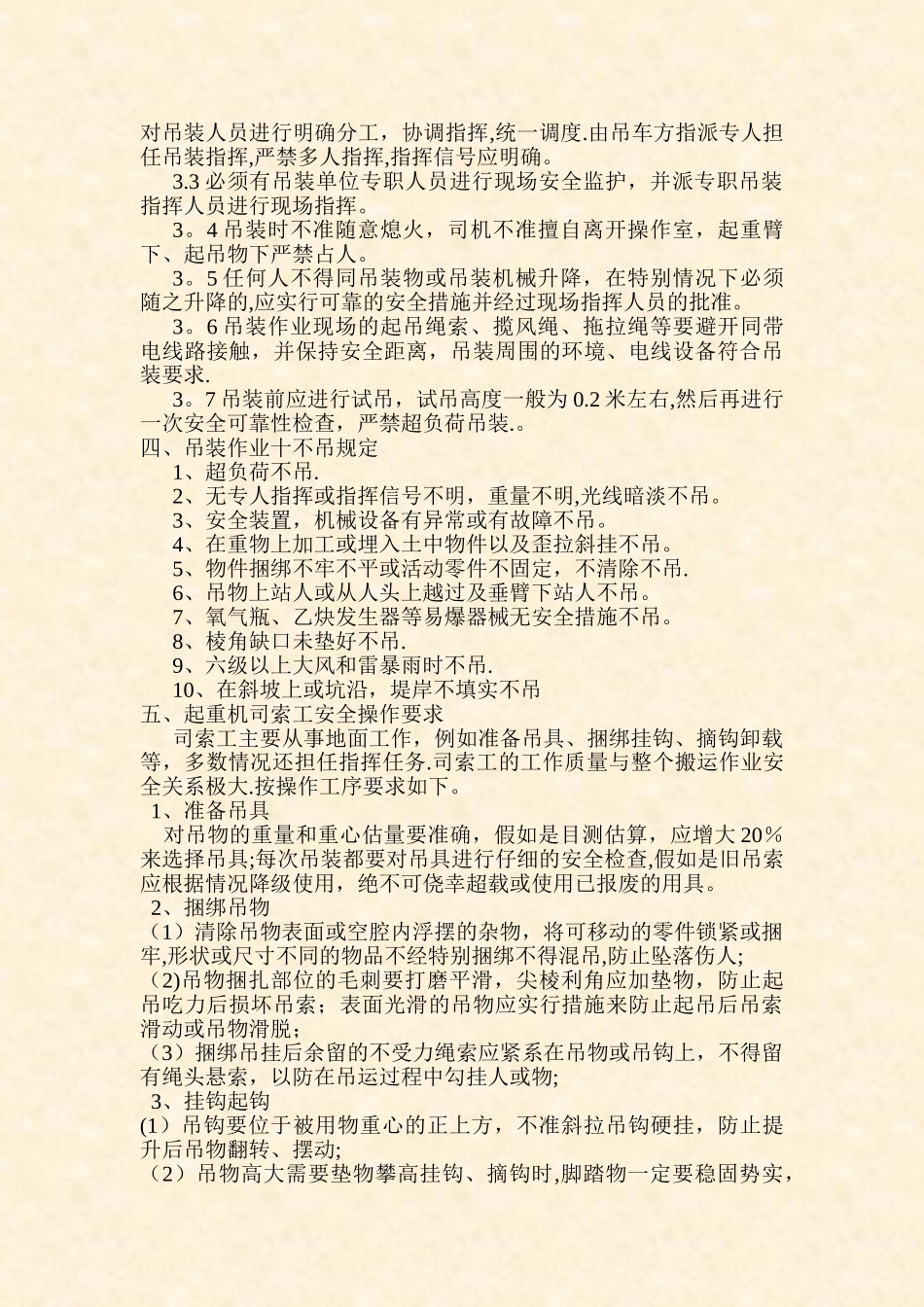

1 吊装开始前,由安全工段长申得伟负责吊装资质审核、绳具、卡环的检查工作,并安排防护监护人员在道路两侧以及两端做好安全防护,吊装期间无关人员严禁靠近
2 吊装总指挥苏佃锋就吊车支车位置,拖车停靠位置进行协调
对吊装人员进行明确分工,协调指挥,统一调度
由吊车方指派专人担任吊装指挥,严禁多人指挥,指挥信号应明确
3 必须有吊装单位专职人员进行现场安全监护,并派专职吊装指挥人员进行现场指挥
4 吊装时不准随意熄火,司机不准擅自离开操作室,起重臂下、起吊物下严禁占人
5 任何人不得同吊装物或吊装机械升降,在特别情况下必须
