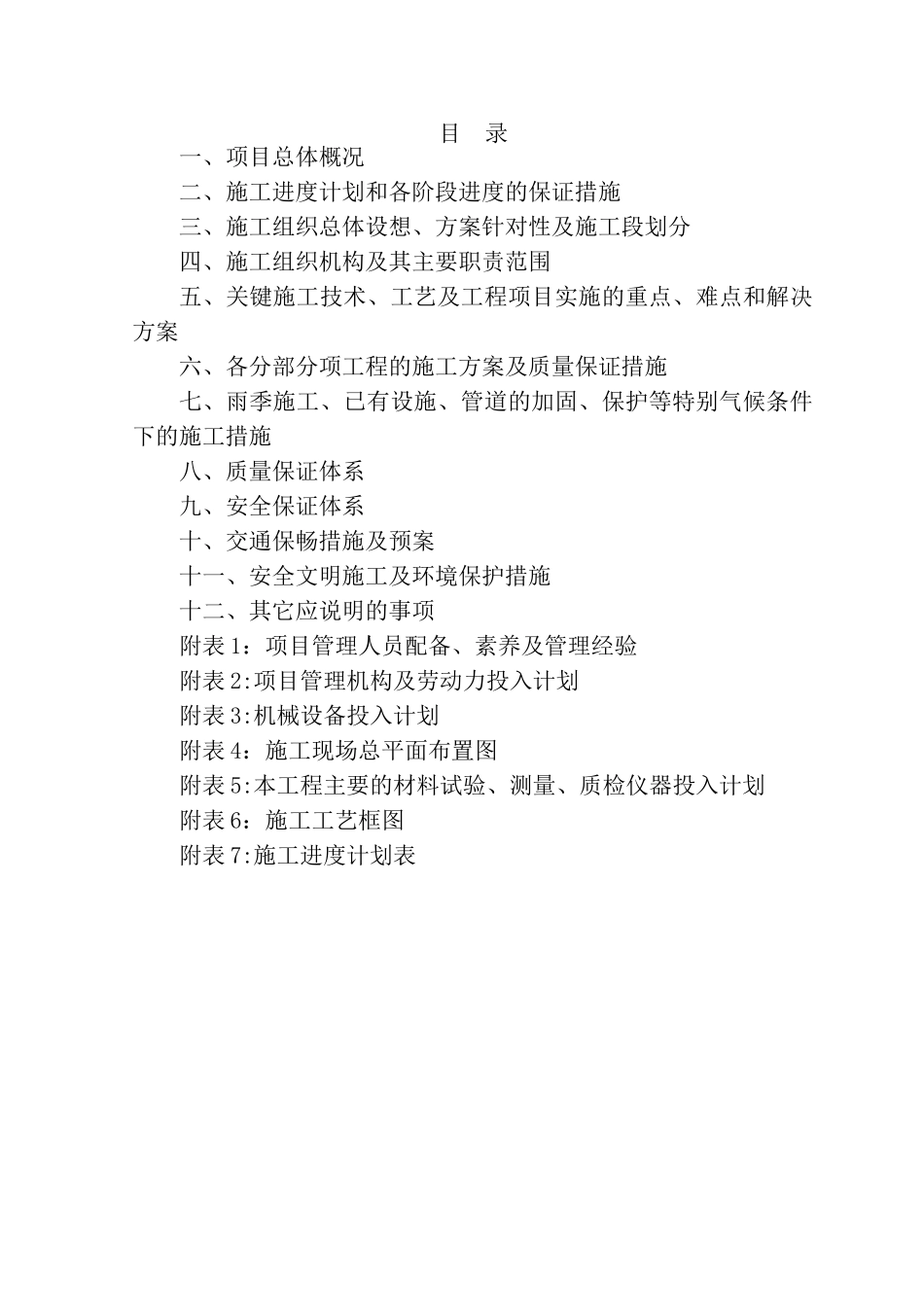

目 录一、项目总体概况二、施工进度计划和各阶段进度的保证措施三、施工组织总体设想、方案针对性及施工段划分四、施工组织机构及其主要职责范围五、关键施工技术、工艺及工程项目实施的重点、难点和解决方案六、各分部分项工程的施工方案及质量保证措施七、雨季施工、已有设施、管道的加固、保护等特别气候条件下的施工措施八、质量保证体系九、安全保证体系十、交通保畅措施及预案十一、安全文明施工及环境保护措施十二、其它应说明的事项附表 1:项目管理人员配备、素养及管理经验附表 2:项目管理机构及劳动力投入计划附表 3:机械设备投入计划附表 4:施工现场总平面布置图 附表 5:本工程主要的材料试验、测量、质检仪器投入计划附表 6:施工工艺框图附表 7:施工进度计划表一、项目总体概况工程名称盐城市高新技术产业区基础设施建设指挥部振兴路(鹿鸣路—S234 叉口段)交通信号灯工程建设单位盐城市高新技术产业区基础设施建设指挥部工程地点盐城市盐都区振兴路工程规模约 220 万承包方式包工包料工程内容交通信号灯工程(详细以招标人提供的图纸和工程量清单为准)质量要求质量标准:合格工期要求为 30 个日历天,(计划开工日期为 2024 年 9 月,具体开工日期以招标人通知为准)二、施工进度计划和各阶段进度的保证措施序号项 目内 容1施工组织设计编制确定施工方案和质量技术安全等措施,并报审2施工服务配备及组织机构成立项目部,确定各班组及组成人员3方案编制与交底编写详细的施工方案,并向有关人员和班组认真交底4施工预算计算工程量,人工、材料限额量、机械台班5公司材料计划原材料和各种半成品需理计划6项目部图纸会审全部施工图7定位放线点线复核,建立平面布置定位和控制细节8项目部平面布置按总平面图布置临时设施9项目部机具进场机械设备进场就位10材料进场根据工程进度材料分批进场11项目部人员进场组织劳动力陆续进场,进行三级安全技术教育12项目部进度计划交底明确总进度安排及各部门的任务和期限13质量安全技术交底明确质量等级特别要求,加强安全劳动保护与教育三、施工组织总体设想、方案针对性及施工段划分1、参加交通信号灯施工的施工的人员、设备分批进驻施工现场。首批人员和设备在合同协议书签署后,根据合同要求于开工前几天进驻施工场地,主要从事项目经理部的组建和前期准备工作。2、前期的准备工作,其主要内容包括:技术准备和施工现场准备两大方面。技术方面有:熟悉、核对设计文件、图纸...
