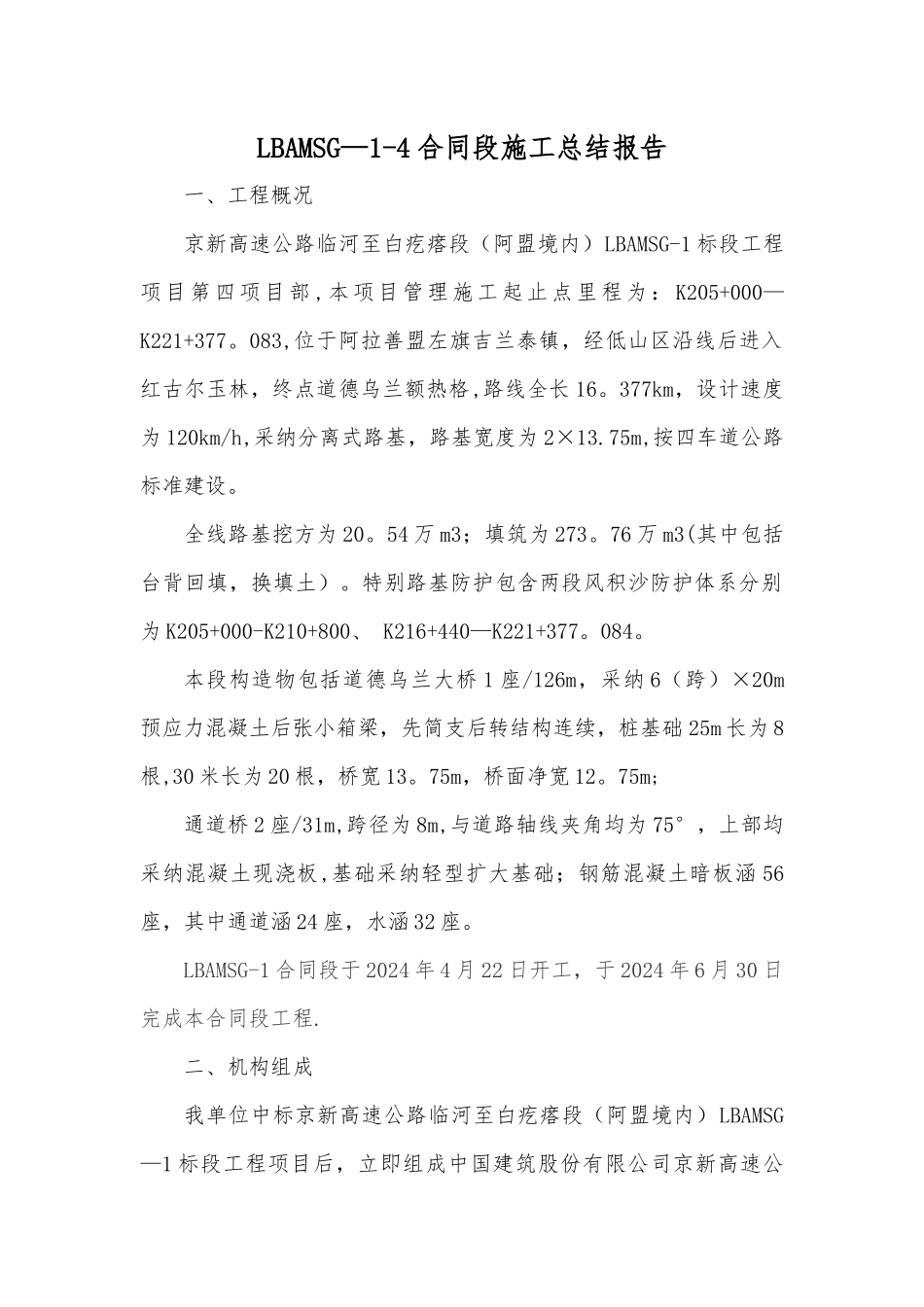

LBAMSG—1-4 合同段施工总结报告一、工程概况京新高速公路临河至白疙瘩段(阿盟境内)LBAMSG-1 标段工程项目第四项目部 ,本项目管理施工起止点里程为: K205+000—K221+377
083,位于阿拉善盟左旗吉兰泰镇,经低山区沿线后进入红古尔玉林,终点道德乌兰额热格,路线全长 16
377km,设计速度为 120km/h,采纳分离式路基,路基宽度为 2×13
75m,按四车道公路标准建设
全线路基挖方为 20
54 万 m3;填筑为 273
76 万 m3(其中包括台背回填,换填土)
特别路基防护包含两段风积沙防护体系分别为 K205+000-K210+800、 K216+440—K221+377
本段构造物包括道德乌兰大桥 1 座/126m,采纳 6(跨)×20m预应力混凝土后张小箱梁,先简支后转结构连续,桩基础 25m 长为 8根,30 米长为 20 根,桥宽 13
75m,桥面净宽 12
75m;通道桥 2 座/31m,跨径为 8m,与道路轴线夹角均为 75°,上部均采纳混凝土现浇板,基础采纳轻型扩大基础;钢筋混凝土暗板涵 56座,其中通道涵 24 座,水涵 32 座
LBAMSG-1 合同段于 2024 年 4 月 22 日开工,于 2024 年 6 月 30 日完成本合同段工程

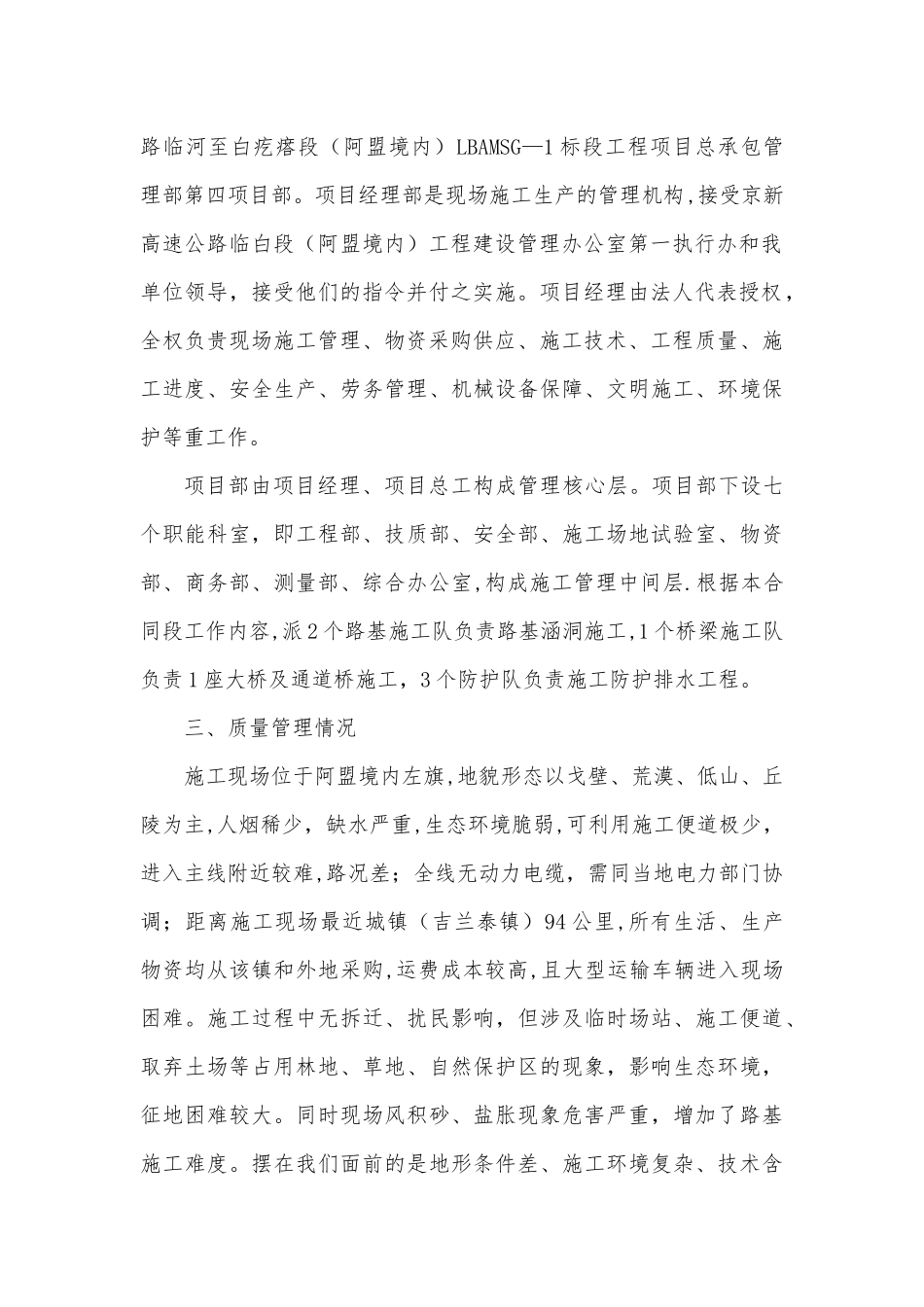

二、机构组成我单位中标京新高速公路临河至白疙瘩段(阿盟境内)LBAMSG—1 标段工程项目后,立即组成中国建筑股份有限公司京新高速公路临河至白疙瘩段(阿盟境内)LBAMSG—1 标段工程项目总承包管理部第四项目部

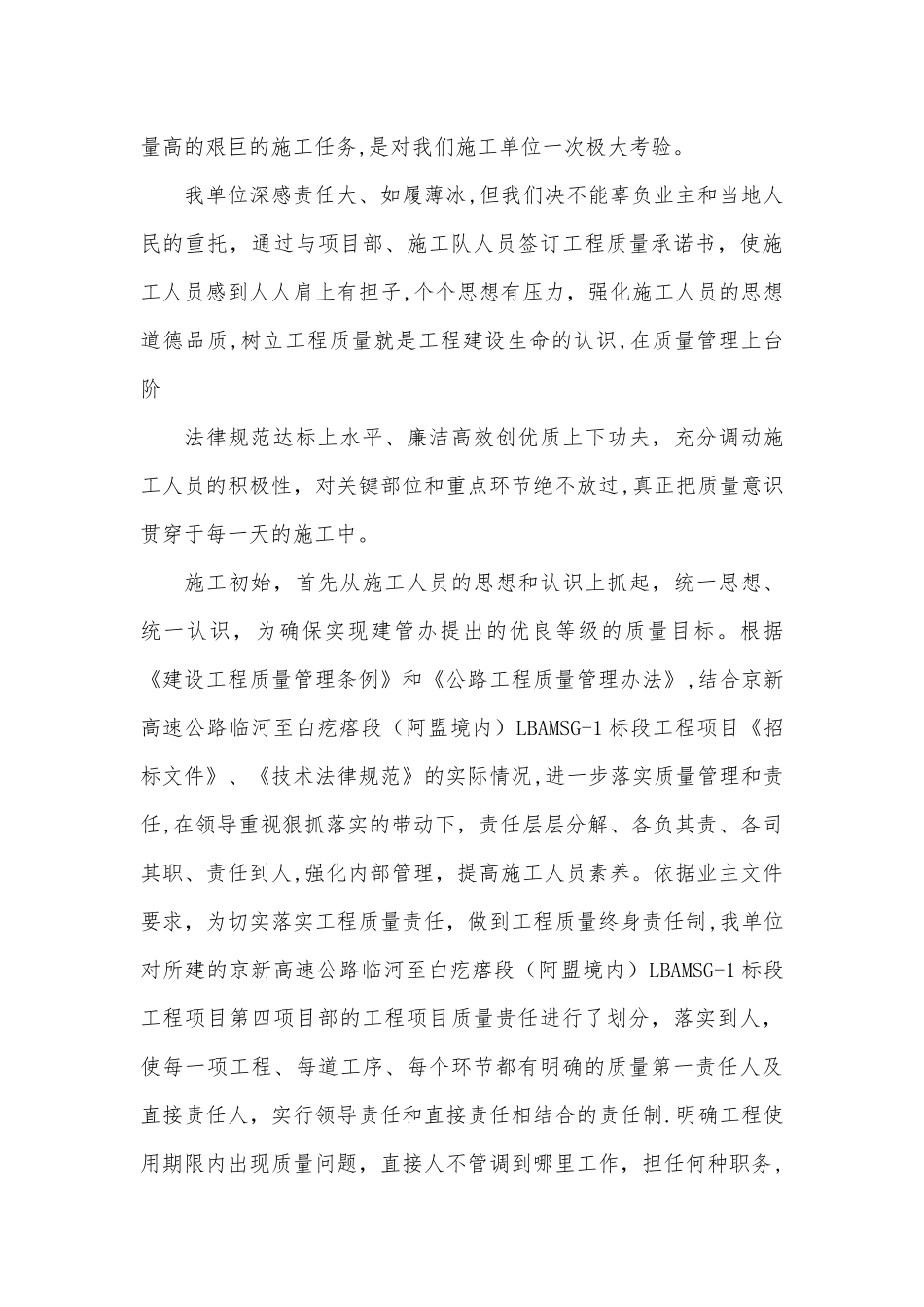

项目经理部是现场施工生产的管理机构,接受京新高速公路临白段(阿盟境内)工程建设管理办公室第一执行办和我单位领导,接受他们的指令并付之实施
项目经理由法人代表授权,全权负贵现场施工管理、物资采购供应、施工技术、工程质量、施工进度、安全生产、劳务管理、机械设备
