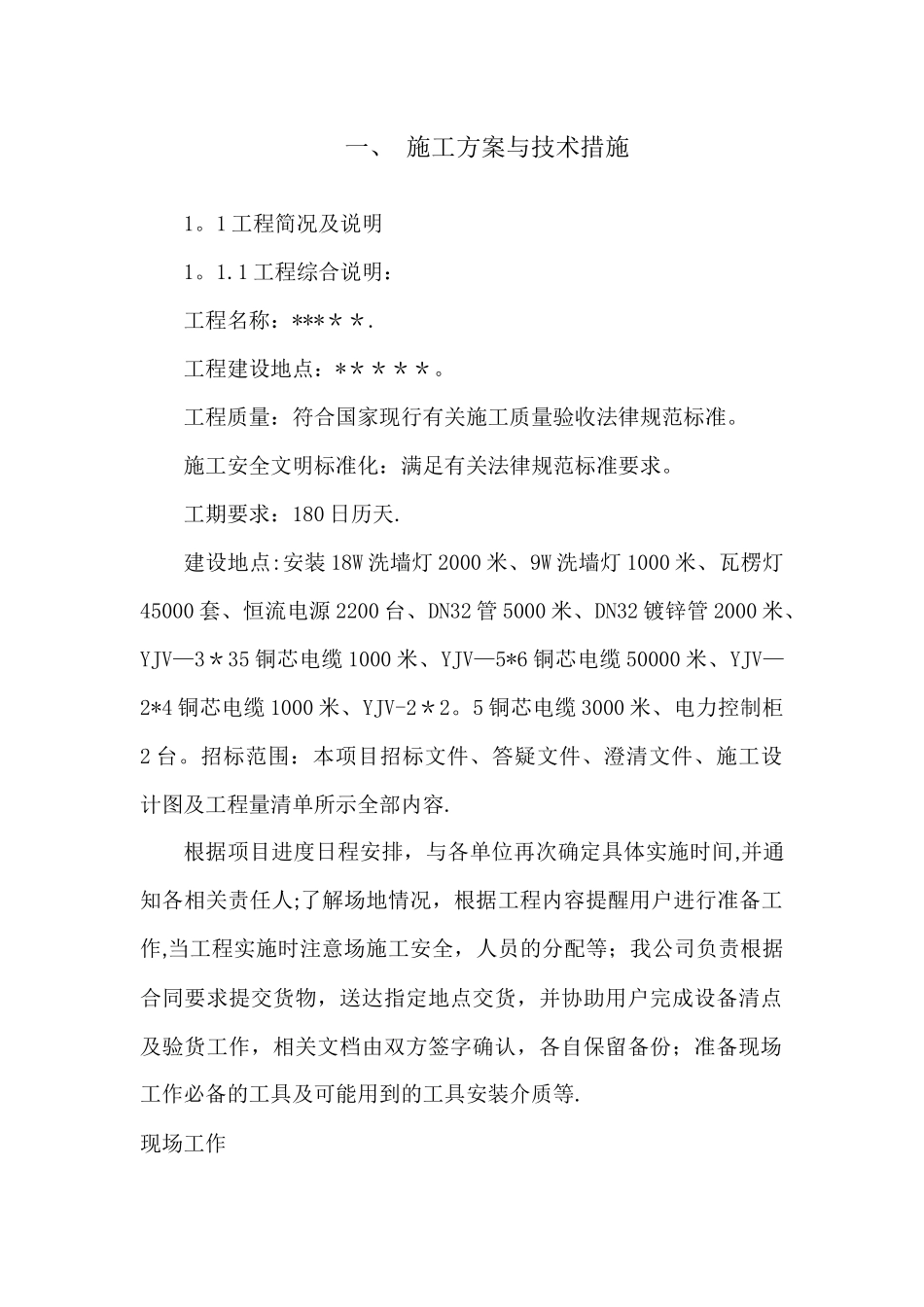

一、 施工方案与技术措施1
1 工程简况及说明1
1 工程综合说明:工程名称:*****
工程建设地点:*****
工程质量:符合国家现行有关施工质量验收法律规范标准
施工安全文明标准化:满足有关法律规范标准要求
工期要求:180 日历天
建设地点:安装 18W 洗墙灯 2000 米、9W 洗墙灯 1000 米、瓦楞灯45000 套、恒流电源 2200 台、DN32 管 5000 米、DN32 镀锌管 2000 米、YJV—3*35 铜芯电缆 1000 米、YJV—5*6 铜芯电缆 50000 米、YJV—2*4 铜芯电缆 1000 米、YJV-2*2
5 铜芯电缆 3000 米、电力控制柜2 台
招标范围:本项目招标文件、答疑文件、澄清文件、施工设计图及工程量清单所示全部内容
根据项目进度日程安排,与各单位再次确定具体实施时间,并通知各相关责任人;了解场地情况,根据工程内容提醒用户进行准备工作,当工程实施时注意场施工安全,人员的分配等;我公司负责根据合同要求提交货物,送达指定地点交货,并协助用户完成设备清点及验货工作,相关文档由双方签字确认,各自保留备份;准备现场工作必备的工具及可能用到的工具安装介质等

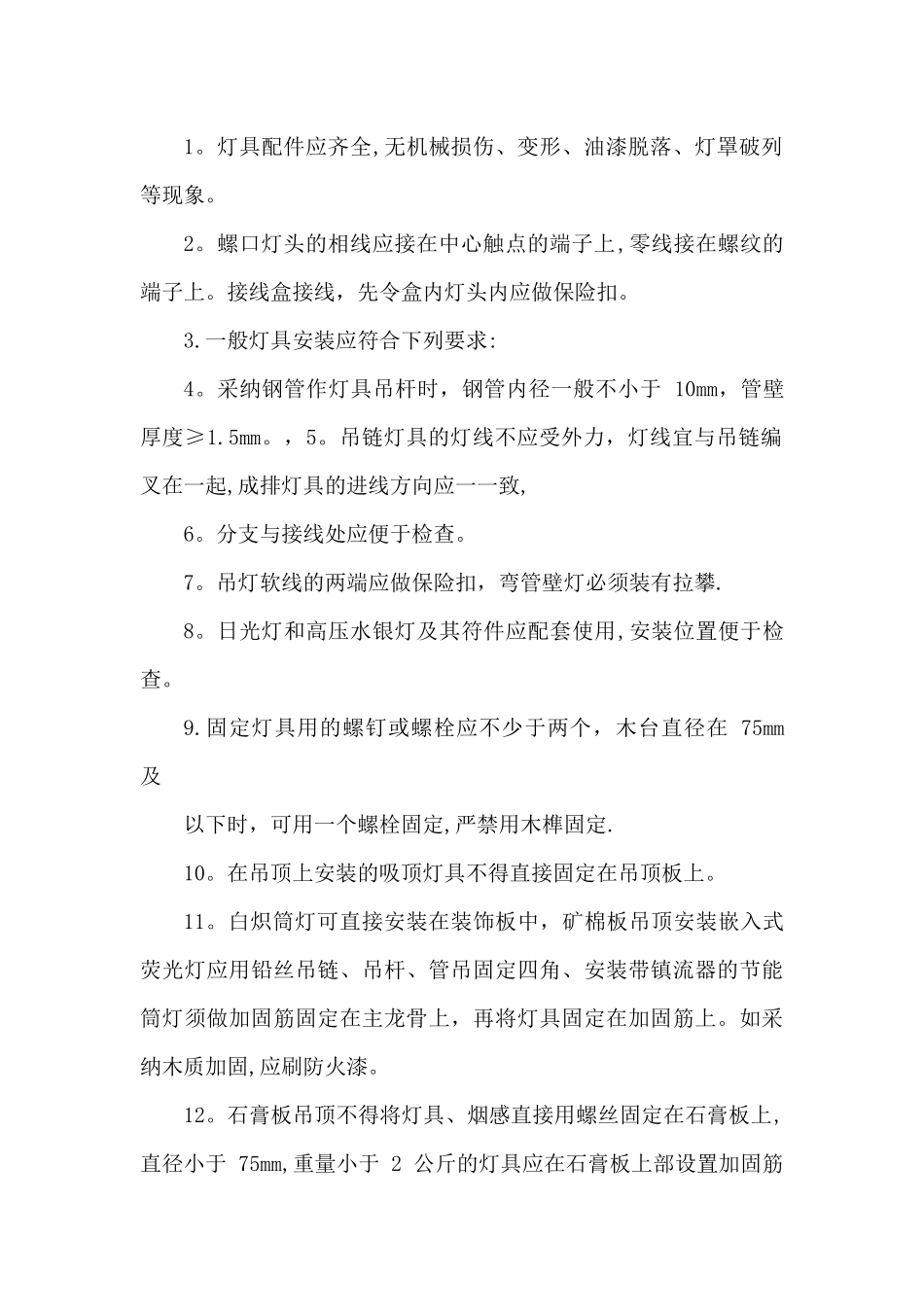

灯具配件应齐全,无机械损伤、变形、油漆脱落、灯罩破列等现象
螺口灯头的相线应接在中心触点的端子上,零线接在螺纹的端子上
接线盒接线,先令盒内灯头内应做保险扣
一般灯具安装应符合下列要求:4
采纳钢管作灯具吊杆时,钢管内径一般不小于 10mm,管壁厚度≥1
吊链灯具的灯线不应受外力,灯线宜与吊链编叉在一起,成排灯具的进线方向应一一致,6
分支与接线处应便于检查
吊灯软线的两端应做保险扣,弯管壁灯必须装有拉攀
日光灯和高压水银灯及其符件应配套使用,安装位置便于检查

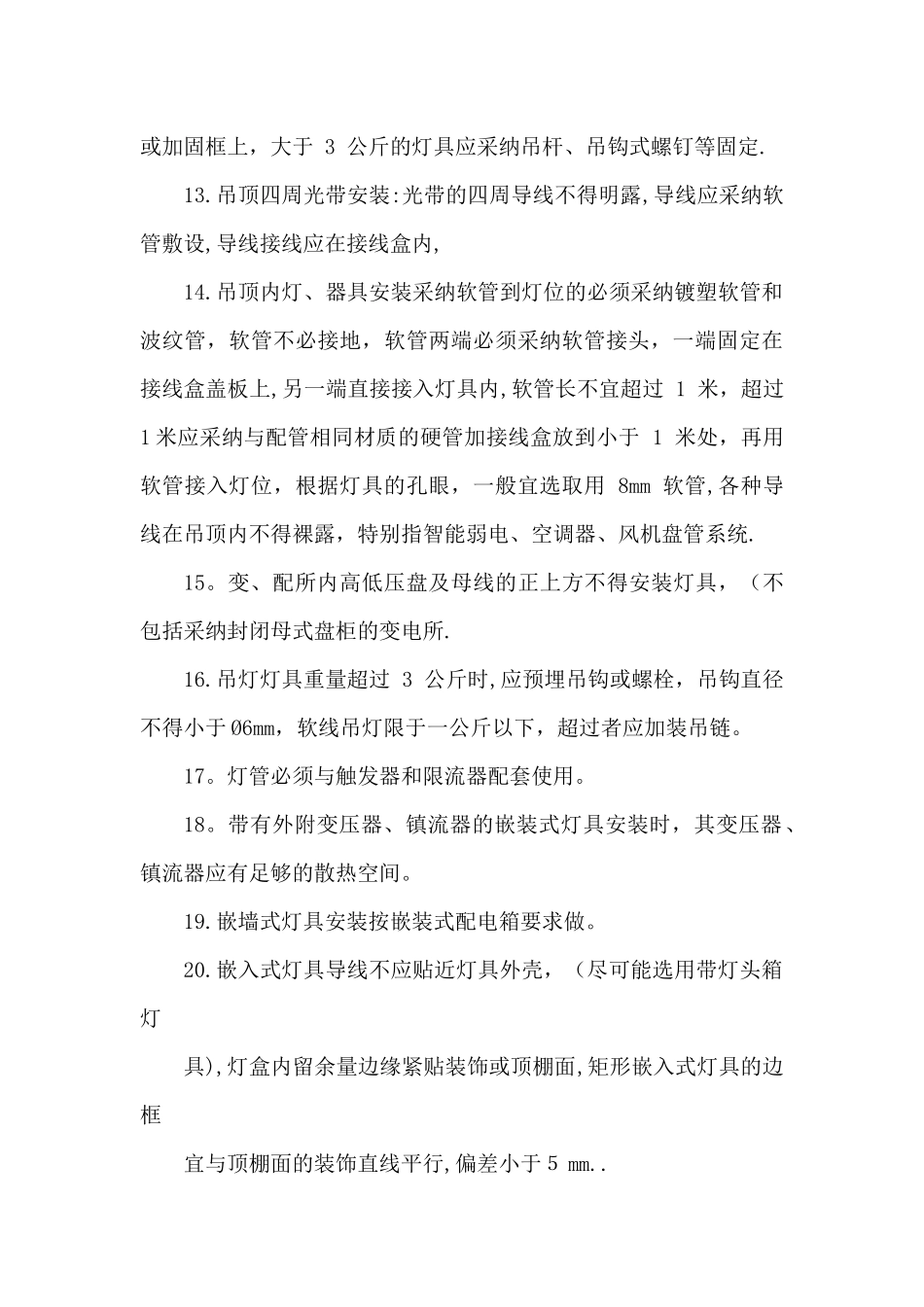

固定灯具用的螺钉或螺栓应不少于两个,木台直径在 75mm 及以
