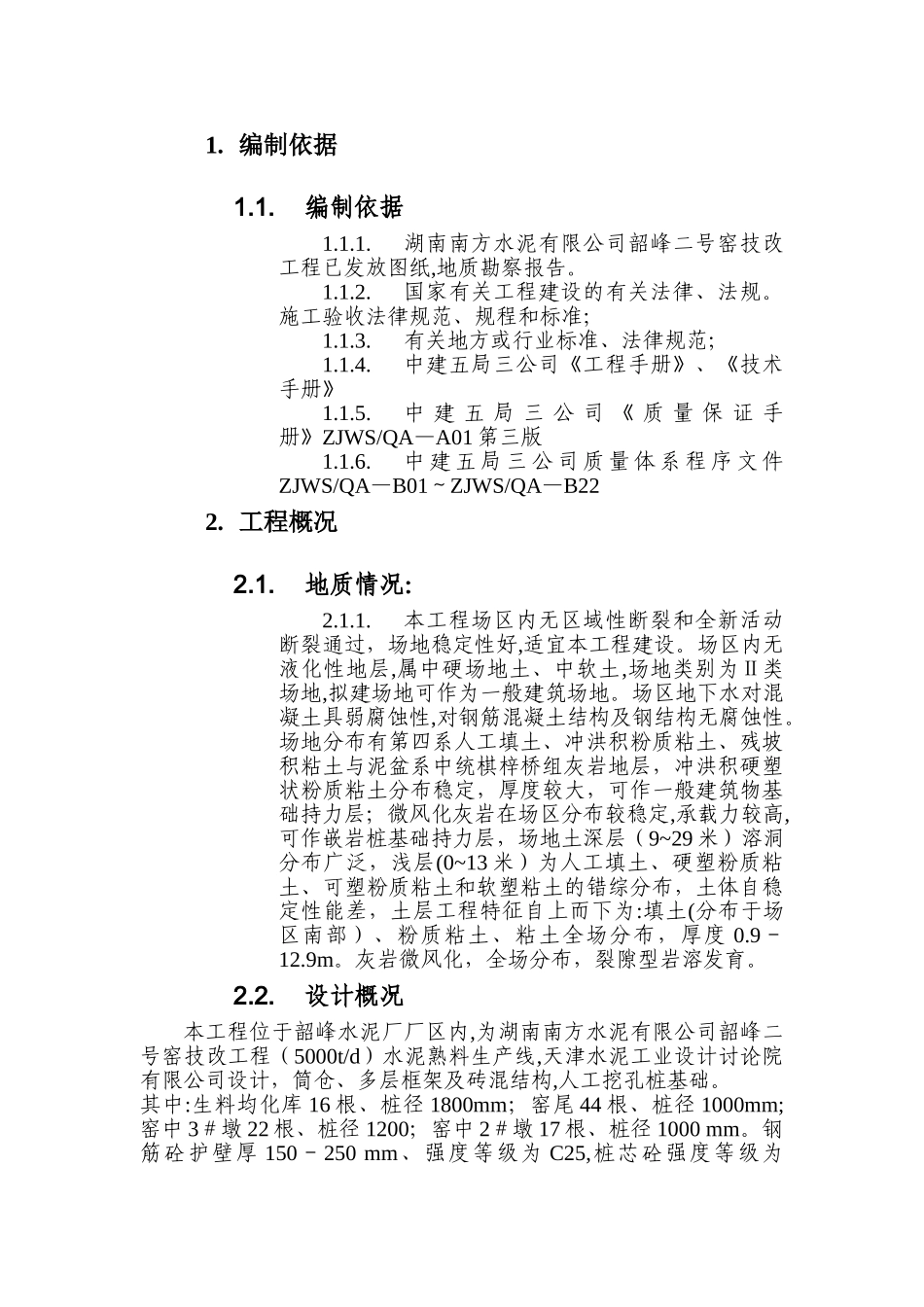

1. 编制依据1.1.编制依据1.1.1.湖南南方水泥有限公司韶峰二号窑技改工程已发放图纸,地质勘察报告。1.1.2.国家有关工程建设的有关法律、法规。施工验收法律规范、规程和标准;1.1.3.有关地方或行业标准、法律规范;1.1.4.中建五局三公司《工程手册》、《技术手册》1.1.5.中 建 五 局 三 公 司 《 质 量 保 证 手册》ZJWS/QA—A01 第三版1.1.6.中 建 五 局 三 公 司 质 量 体 系 程 序 文 件 ZJWS/QA—B01~ZJWS/QA—B222. 工程概况2.1.地质情况:2.1.1.本工程场区内无区域性断裂和全新活动断裂通过,场地稳定性好,适宜本工程建设。场区内无液化性地层,属中硬场地土、中软土,场地类别为Ⅱ类场地,拟建场地可作为一般建筑场地。场区地下水对混凝土具弱腐蚀性,对钢筋混凝土结构及钢结构无腐蚀性。场地分布有第四系人工填土、冲洪积粉质粘土、残坡积粘土与泥盆系中统棋梓桥组灰岩地层,冲洪积硬塑状粉质粘土分布稳定,厚度较大,可作一般建筑物基础持力层;微风化灰岩在场区分布较稳定,承载力较高,可作嵌岩桩基础持力层,场地土深层(9~29 米)溶洞分布广泛,浅层(0~13 米)为人工填土、硬塑粉质粘土、可塑粉质粘土和软塑粘土的错综分布,土体自稳定性能差,土层工程特征自上而下为:填土(分布于场区南部)、粉质粘土、粘土全场分布,厚度 0.9-12.9m。灰岩微风化,全场分布,裂隙型岩溶发育。2.2.设计概况本工程位于韶峰水泥厂厂区内,为湖南南方水泥有限公司韶峰二号窑技改工程(5000t/d)水泥熟料生产线,天津水泥工业设计讨论院有限公司设计,筒仓、多层框架及砖混结构,人工挖孔桩基础。其中:生料均化库 16 根、桩径 1800mm;窑尾 44 根、桩径 1000mm;窑中 3#墩 22 根、桩径 1200;窑中 2#墩 17 根、桩径 1000 mm。钢筋砼护壁厚 150-250 mm、强度等级为 C25,桩芯砼强度等级为C30。2.3.工程特点2.3.1.本工程为典型的“三边”工程,边设计边施工,工期要求紧,因此对项目的各项组织工作要求比较高,同时要求项目的主要管理人员必须熟悉水泥生产线的工艺流程,在管理组织上要具有预见性。2.3.2.根据地质情况勘察报告,本工程地下裂隙型岩溶发育,且全场分布,施工难度较大,需要选择合理的施工工艺以缩短工期,降低施工成本.3. 施工部署3.1.管理目标3.1.1.工期目标生料均化库、窑尾、窑中3#、2#窑墩人工挖孔桩基础开工日期2024年11月26日,完成日期2024年1月28日,工期65个日历天。3.1.2.质量目标:竣...
