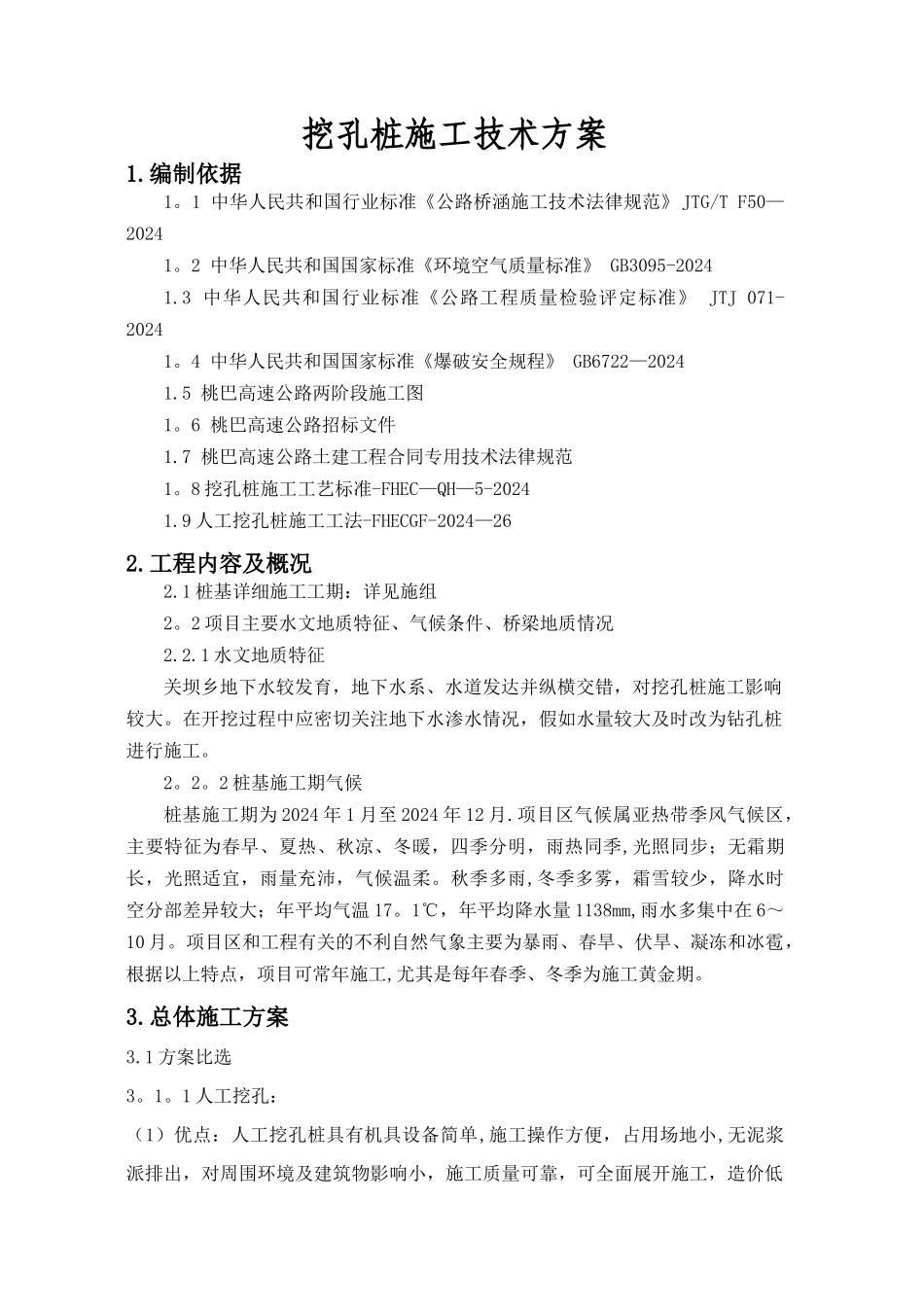

挖孔桩施工技术方案1
1 中华人民共和国行业标准《公路桥涵施工技术法律规范》JTG/T F50—20241
2 中华人民共和国国家标准《环境空气质量标准》 GB3095-2024 1
3 中华人民共和国行业标准《公路工程质量检验评定标准》 JTJ 071-20241
4 中华人民共和国国家标准《爆破安全规程》 GB6722—20241
5 桃巴高速公路两阶段施工图1
6 桃巴高速公路招标文件1
7 桃巴高速公路土建工程合同专用技术法律规范1
8 挖孔桩施工工艺标准-FHEC—QH—5-20241
9 人工挖孔桩施工工法-FHECGF-2024—262
工程内容及概况2
1 桩基详细施工工期:详见施组2
2 项目主要水文地质特征、气候条件、桥梁地质情况2
1 水文地质特征关坝乡地下水较发育,地下水系、水道发达并纵横交错,对挖孔桩施工影响较大
在开挖过程中应密切关注地下水渗水情况,假如水量较大及时改为钻孔桩进行施工
2 桩基施工期气候桩基施工期为 2024 年 1 月至 2024 年 12 月
项目区气候属亚热带季风气候区,主要特征为春早、夏热、秋凉、冬暖,四季分明,雨热同季,光照同步;无霜期长,光照适宜,雨量充沛,气候温柔
秋季多雨,冬季多雾,霜雪较少,降水时空分部差异较大;年平均气温 17
1℃,年平均降水量 1138mm,雨水多集中在 6~10 月
项目区和工程有关的不利自然气象主要为暴雨、春旱、伏旱、凝冻和冰雹,根据以上特点,项目可常年施工,尤其是每年春季、冬季为施工黄金期

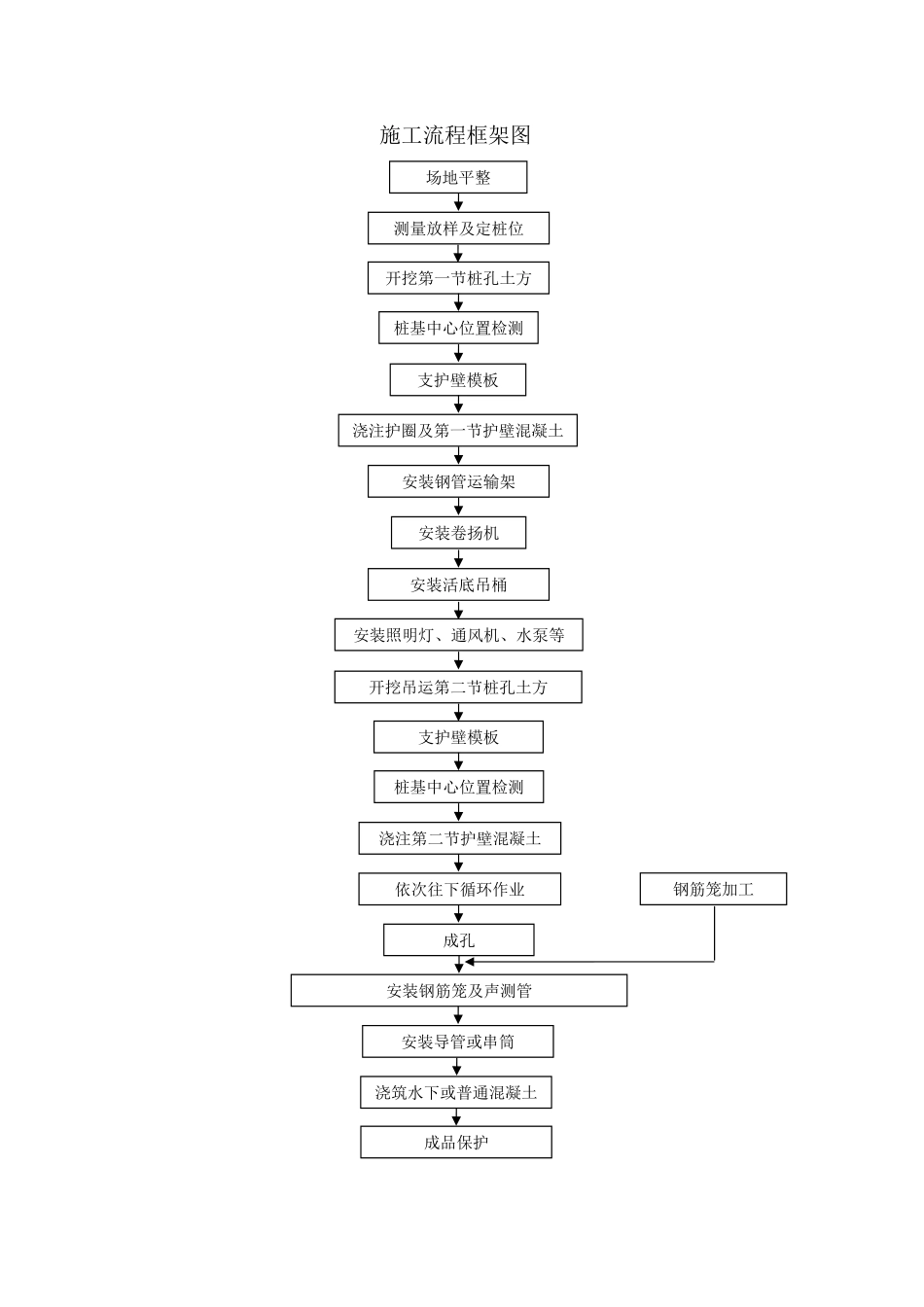

总体施工方案3
1 方案比选3

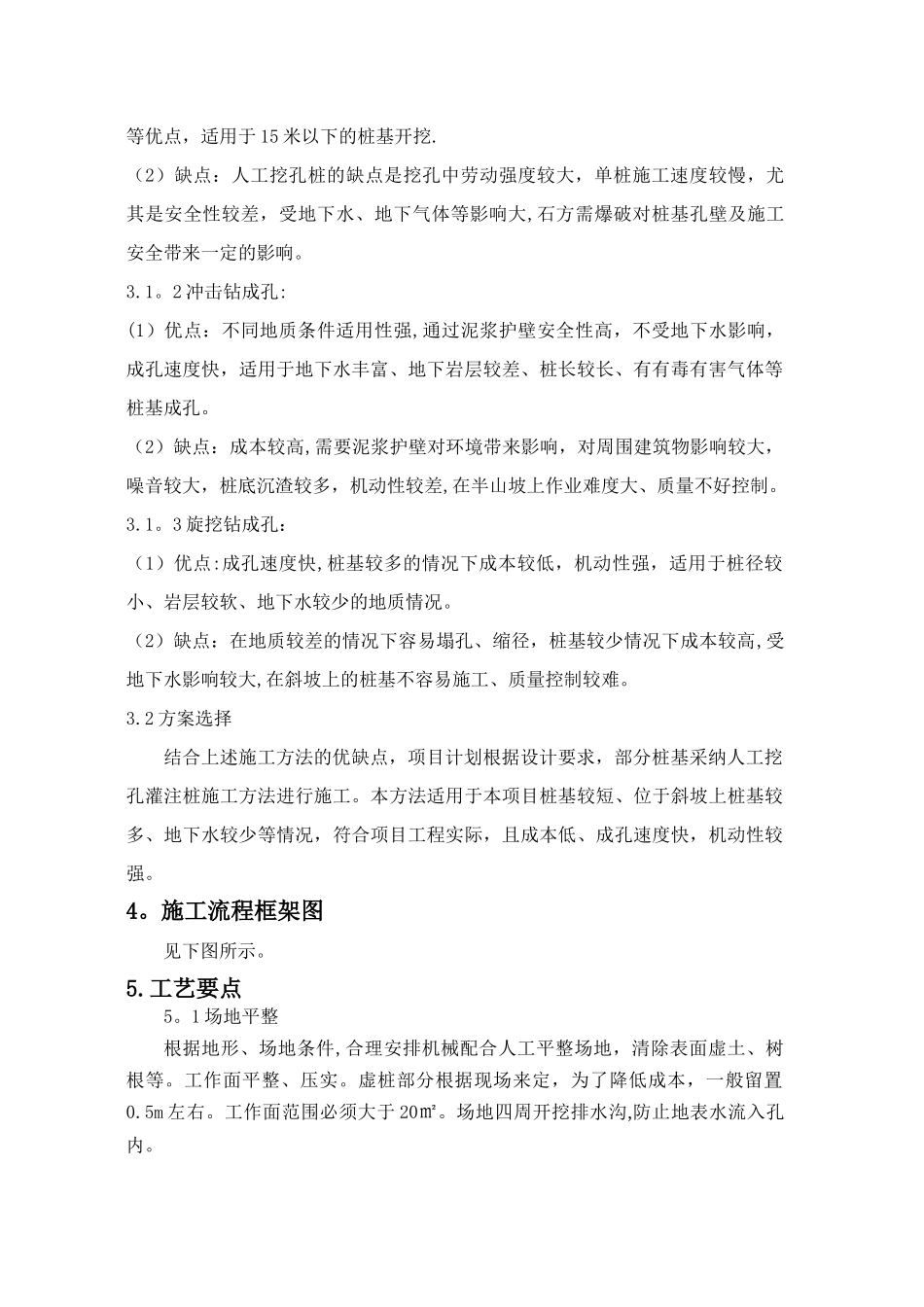

1 人工挖孔:(1)优点:人工挖孔桩具有机具设备简单,施工操作方便,占用场地小,无泥浆派排出,对周围环境及建筑物影响小,施工质量可靠,可全面展开施工,造价低等优点,适用于 15 米以下的桩基开挖
(2)缺点:人工挖孔桩的缺点是挖孔中劳动
