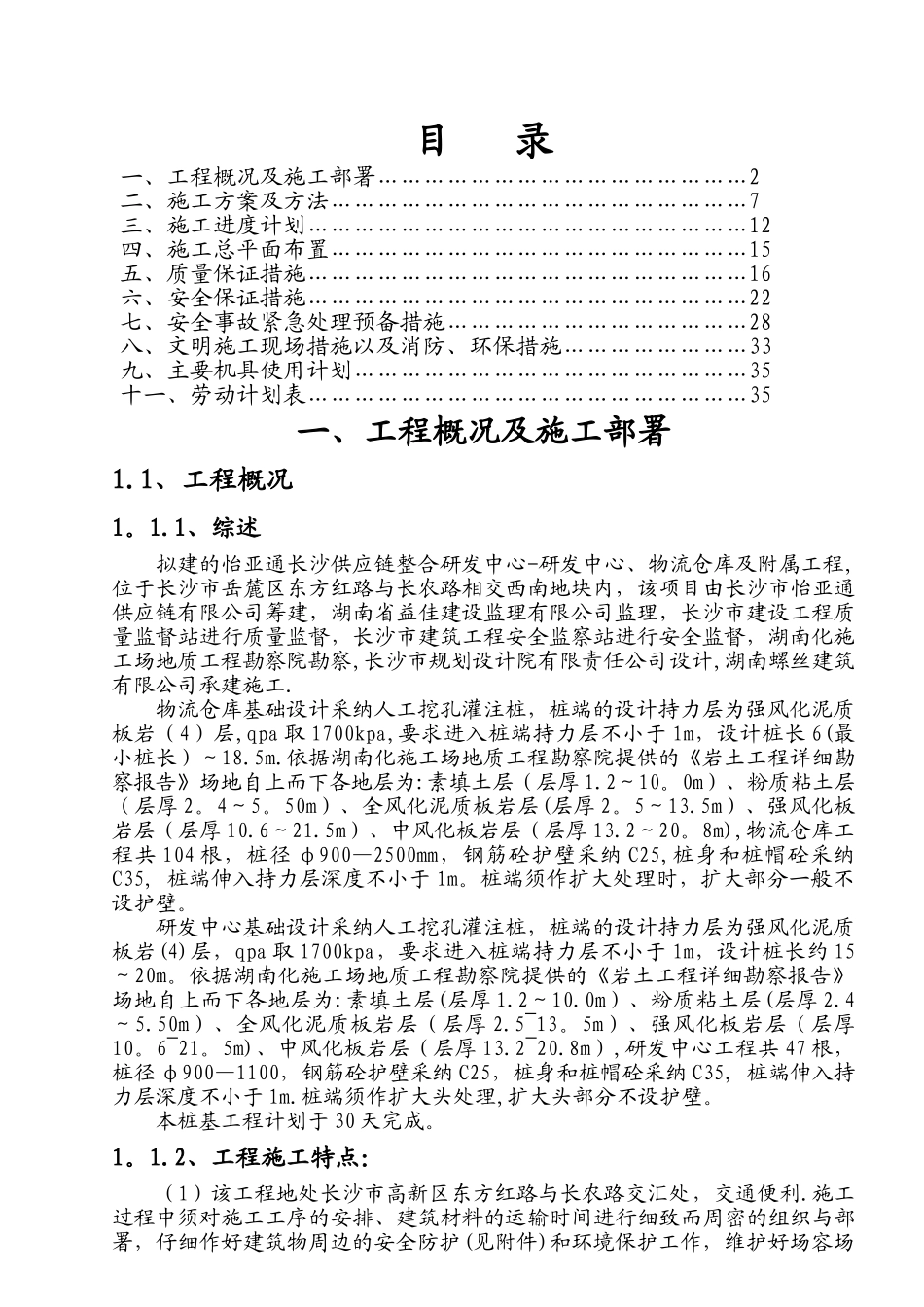

目 录一、工程概况及施工部署…………………………………………2二、施工方案及方法………………………………………………7三、施工进度计划…………………………………………………12四、施工总平面布置………………………………………………15五、质量保证措施…………………………………………………16六、安全保证措施…………………………………………………22七、安全事故紧急处理预备措施…………………………………28八、文明施工现场措施以及消防、环保措施……………………33九、主要机具使用计划……………………………………………35十一、劳动计划表…………………………………………………35一、工程概况及施工部署1.1、工程概况1。1.1、综述拟建的怡亚通长沙供应链整合研发中心-研发中心、物流仓库及附属工程,位于长沙市岳麓区东方红路与长农路相交西南地块内,该项目由长沙市怡亚通供应链有限公司筹建,湖南省益佳建设监理有限公司监理,长沙市建设工程质量监督站进行质量监督,长沙市建筑工程安全监察站进行安全监督,湖南化施工场地质工程勘察院勘察,长沙市规划设计院有限责任公司设计,湖南螺丝建筑有限公司承建施工.物流仓库基础设计采纳人工挖孔灌注桩,桩端的设计持力层为强风化泥质板岩(4)层,qpa 取 1700kpa,要求进入桩端持力层不小于 1m,设计桩长 6(最小桩长)~18.5m.依据湖南化施工场地质工程勘察院提供的《岩土工程详细勘察报告》场地自上而下各地层为:素填土层(层厚 1.2~10。0m)、粉质粘土层(层厚 2。4~5。50m)、全风化泥质板岩层(层厚 2。5~13.5m)、强风化板岩层(层厚 10.6~21.5m)、中风化板岩层(层厚 13.2~20。8m),物流仓库工程共 104 根,桩径 φ900—2500mm,钢筋砼护壁采纳 C25,桩身和桩帽砼采纳C35, 桩端伸入持力层深度不小于 1m。桩端须作扩大处理时,扩大部分一般不设护壁。研发中心基础设计采纳人工挖孔灌注桩,桩端的设计持力层为强风化泥质板岩(4)层,qpa 取 1700kpa,要求进入桩端持力层不小于 1m,设计桩长约 15~20m。依据湖南化施工场地质工程勘察院提供的《岩土工程详细勘察报告》场地自上而下各地层为:素填土层(层厚 1.2~10.0m)、粉质粘土层(层厚 2.4~5.50m)、全风化泥质板岩层(层厚 2.5~13。5m)、强风化板岩层(层厚10。6~21。5m)、中风化板岩层(层厚 13.2~20.8m),研发中心工程共 47 根,桩径 φ900—1100,钢筋砼护壁采纳 C25,桩身和桩帽砼采...
