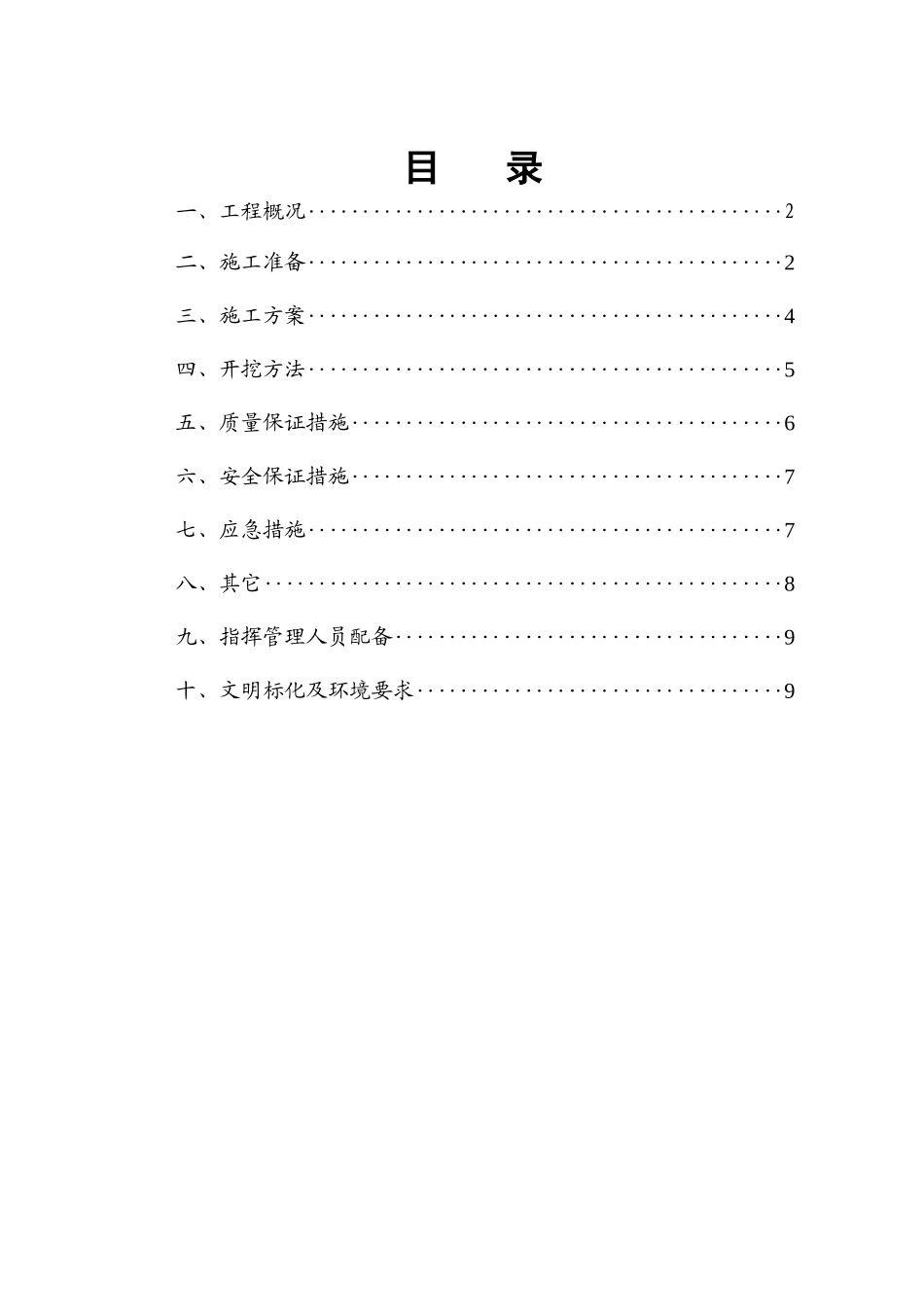

目 录一、工程概况¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨2二、施工准备¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨2三、施工方案¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨4四、开挖方法¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨5五、质量保证措施¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨6六、安全保证措施¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨7七、应急措施¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨7八、其它¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨8九、指挥管理人员配备¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨9十、文明标化及环境要求¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨¨9上海南汇中心大酒店工程民防与地下车库基坑挖土方案一、工程概况南中心大酒店工程位于惠南镇拱北路,该工程分别为酒店主楼、公寓式酒店 、商业楼,楼层分别为三层~二十六层小高层住宅,地下一层
民防与地下车库的基坑开挖深至-5
8m 和-7
1m,场地自然标高约为—0
7m,基坑挖深达 5
65m 和 7
本工程场地较为空广,施工时对周边环境无大影响,但是打扰拌桩做基坑围护时,要主意靠拱北路地下管线,因地下管线有“电力排管和燃气 200 管线”,及民防与车库之间的排水管,针对其具体情况作相应变通或修改
本地土层上表为耕植土,下面②层和③层,分别为灰黄色粘质粉土和灰色砂质粉土,其渗透系数较大,易产生管涌、流沙,挖土中的边坡支护与降水特别重要

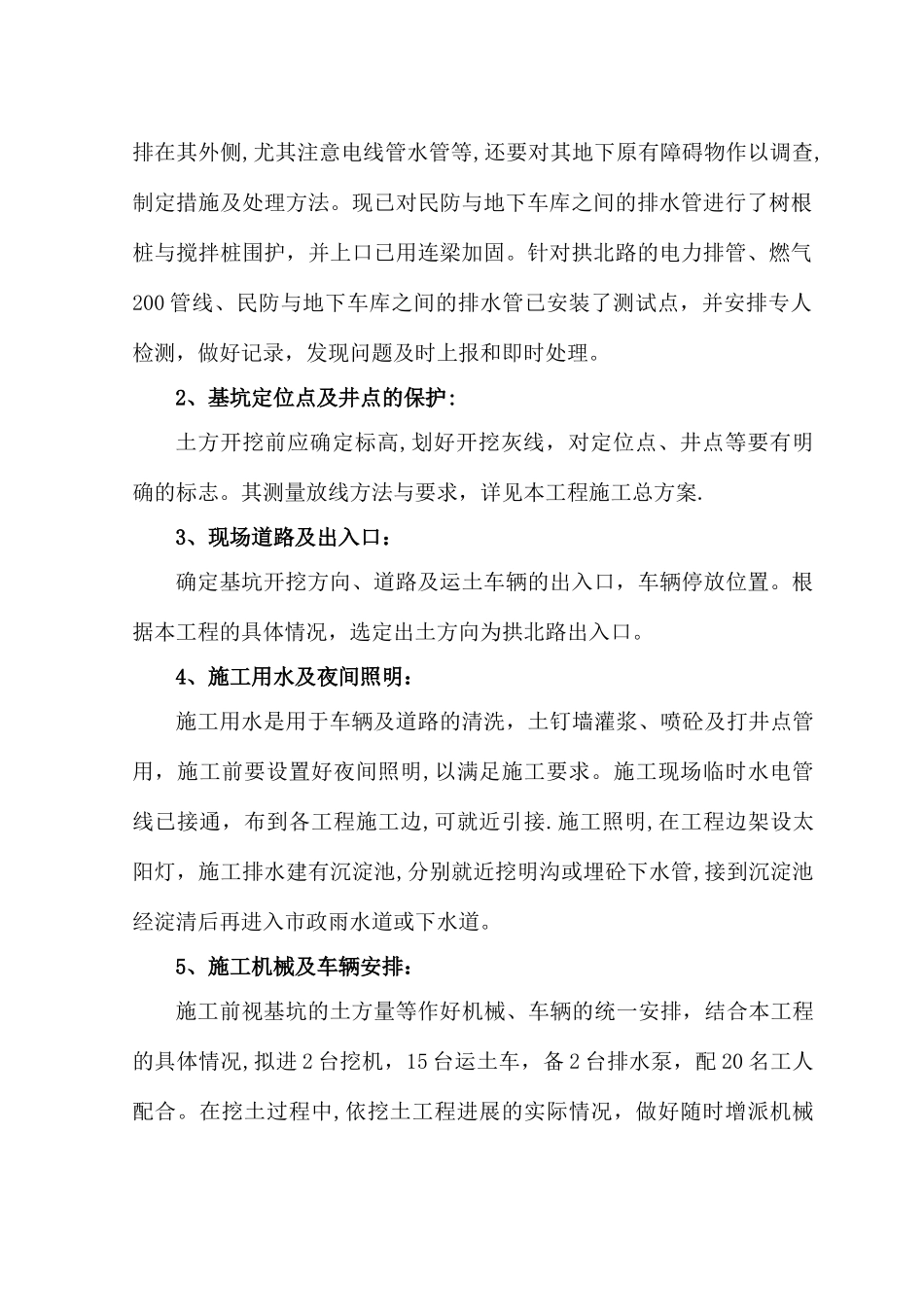

土方开挖中有关基坑围护与轻型井点降水方案已另编制本方案只涉及挖土作业,安排如下:二、施工准备:1、地上、地下障碍物清理:土方开挖前对施工现场、周围工程占用本工程的场地一律清退,安排在其外侧,尤其注意电线管水管等,还要对其地下原有障碍物作以调查,制定措施及处理方法
现已对民防与地下车库之间的排水管进行了树根桩与搅拌桩围护,并上口已用连梁加固
针对拱北路的电力排管、燃气2
