鲁 JJ-005工程名称施工单位交底部位基础底板混凝土工序名称混凝土交底提要:地下防水混凝土工程的相关材料、机具准备、质量要求及施工工艺
交底内容: 地下防水混凝土工程一、工程概况本工程底板砼标号为 C40P8,掺加水泥用量 8%的抗侵蚀防护剂,混凝土坍落度要求:14±20㎝(12~16 cm);缓凝时间:5~6 小时;本次浇筑混凝土约 1600 方;设置一台汽车泵,由 105#楼 1—A 轴向 1—J 轴浇筑
二、施工准备(一)施工机具混凝土汽车泵泵 1 台、耙子、扫把、白线、铝合金刮杠、剪锹、平锹、插入式振捣器、平板振捣器、配电箱、塔吊、水泵等
(二)技术准备1.所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修
2.在混凝土浇筑期间,要保证水、电、照明不中断
为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝
3.根据施工方案准备必要的塑料布、覆盖保温材料及测温用具等
(三)作业条件1.各种专业管线已埋设完毕,钢筋隐检、模板预检已完成
2.施工人员的通道架设已搭设完毕
3.振捣设备调试正常及备有 6-8 根的震动器,振捣棒
4.放料处与浇筑点的联络信号已准备就绪
5.劳动力安排已妥当,管理人员分工名单已上报
6.检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求
7.底板内垃圾清理洁净,如铁丝、木屑、铁钉、焊渣等
三、施工工艺1.基础底板采纳斜面分层的浇筑方法,混凝土浇筑由 1—A 轴向 1—J 轴浇筑
2.由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,在施工操作上控制分层浇筑厚度,分层浇筑厚度为 50㎝,并通过保温覆盖措施使内外温度控制在 25℃以内

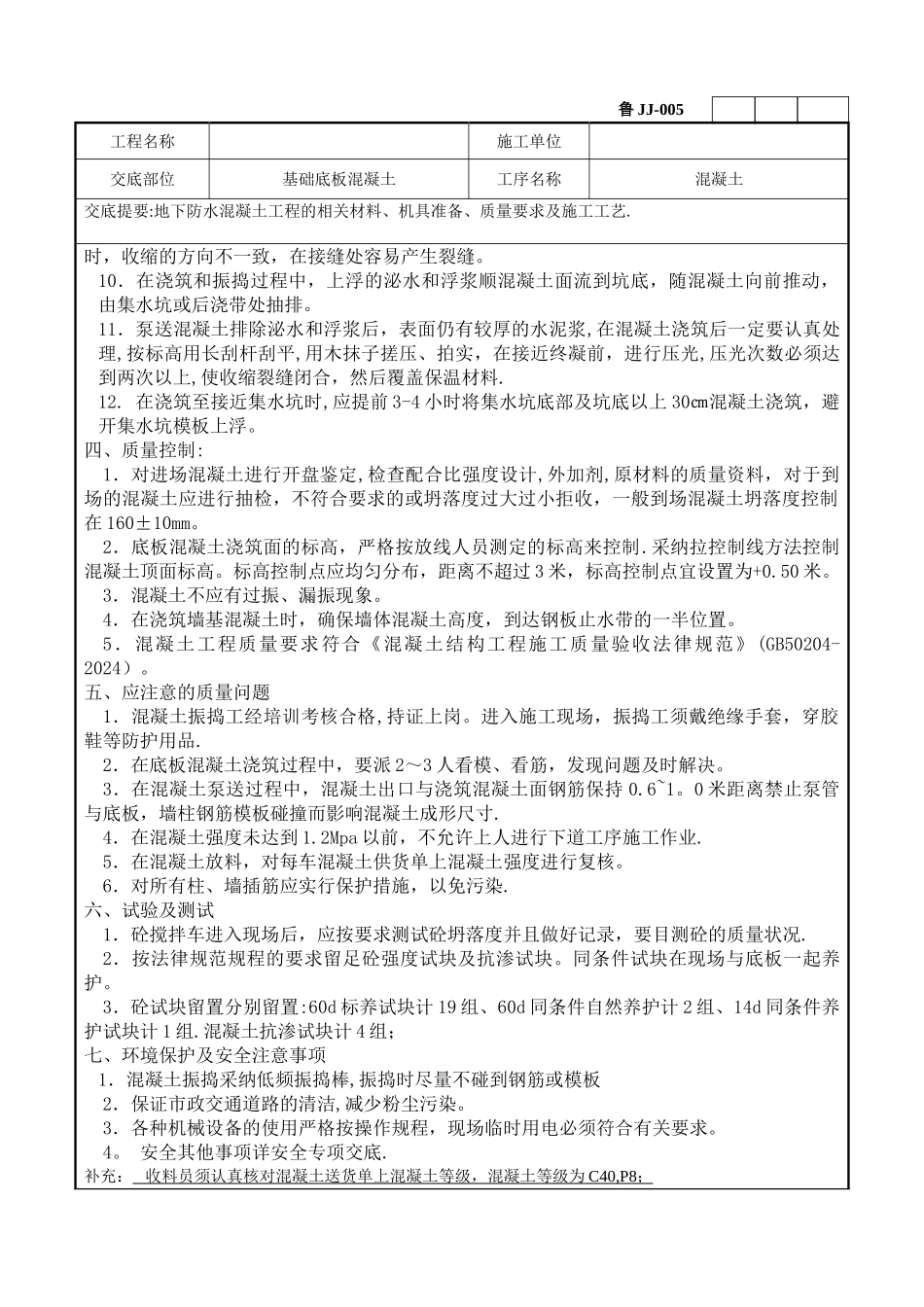

3.混凝土坍落度为 120~160mm,采纳的浇筑坡度为 1:6
