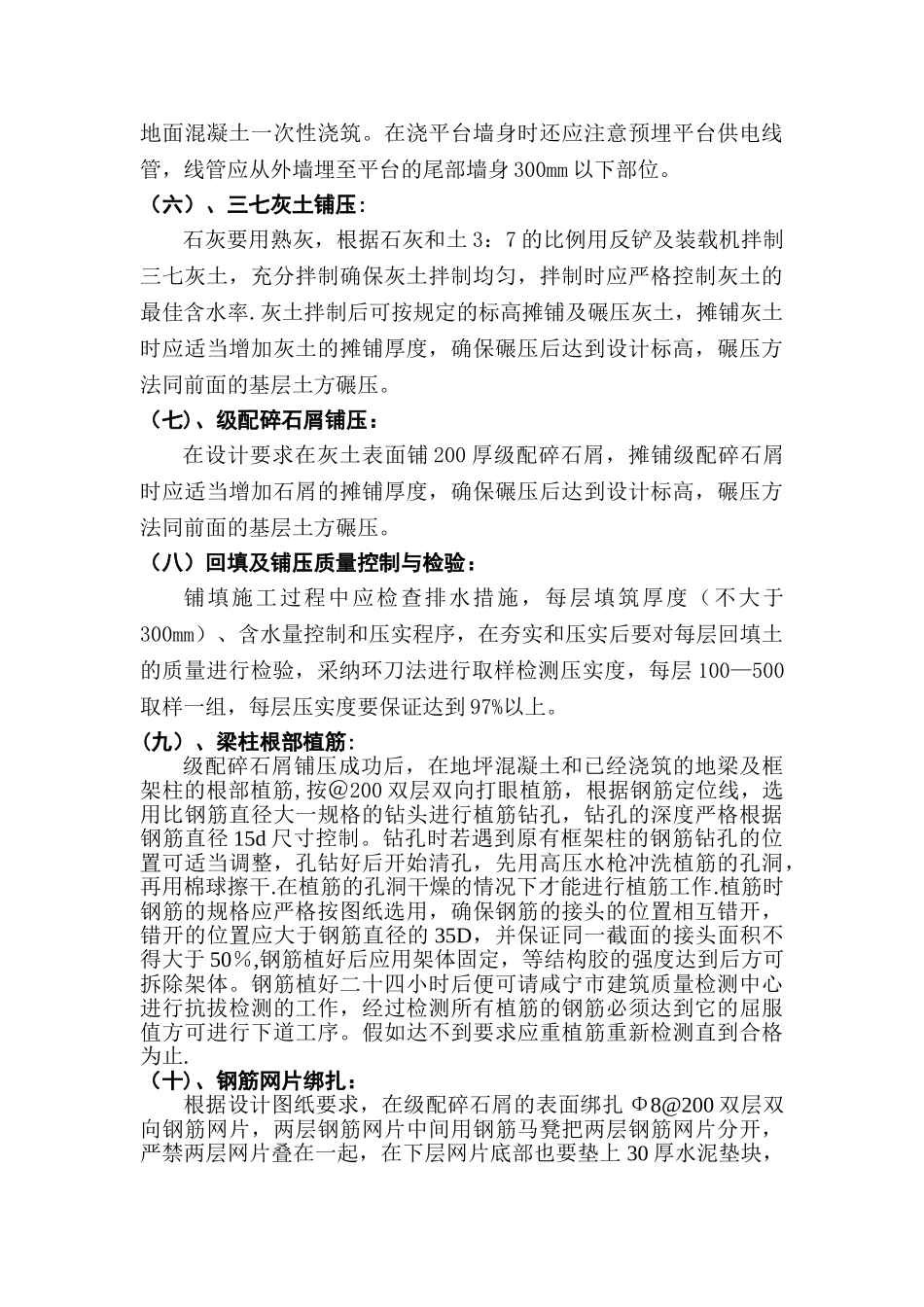

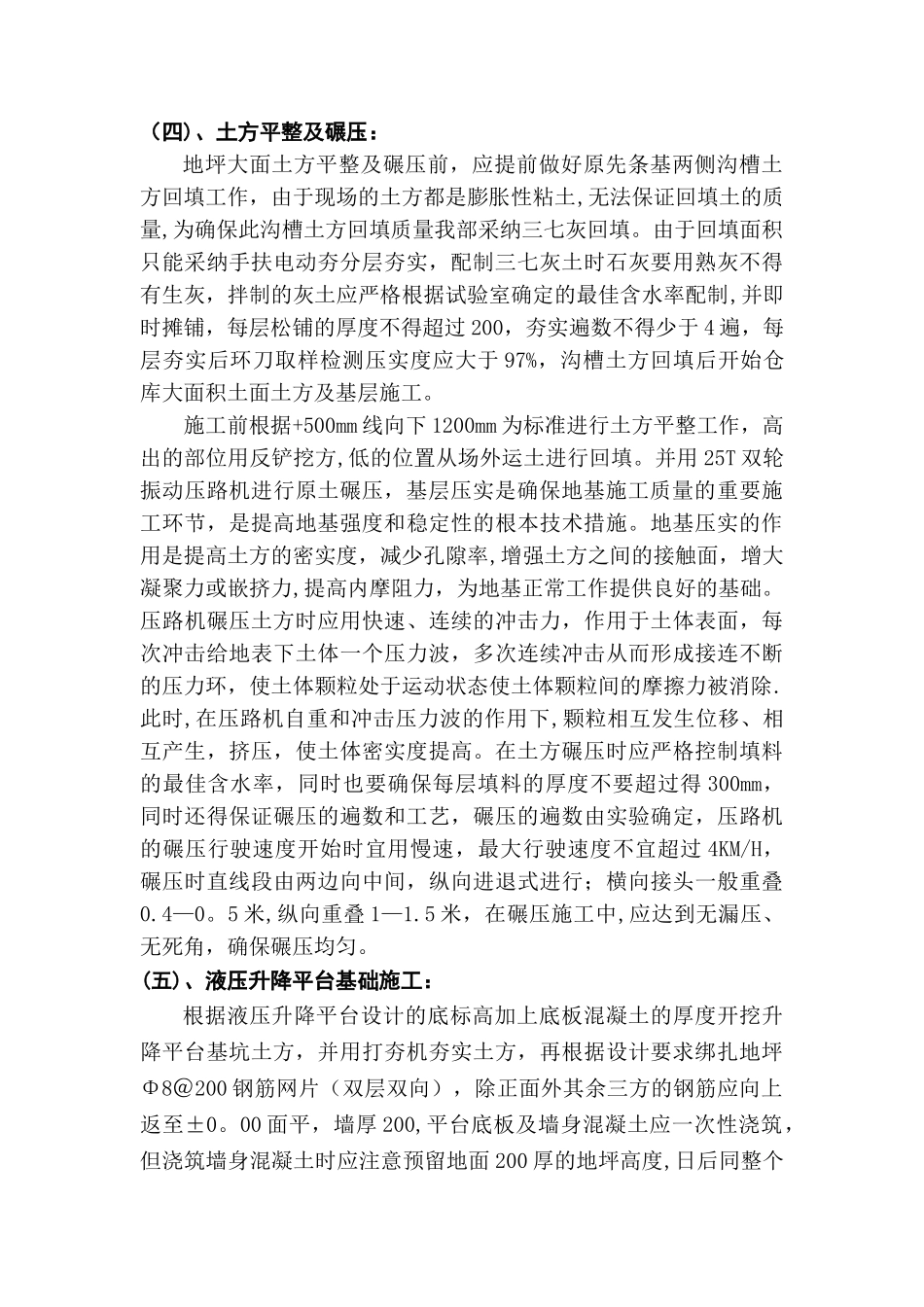

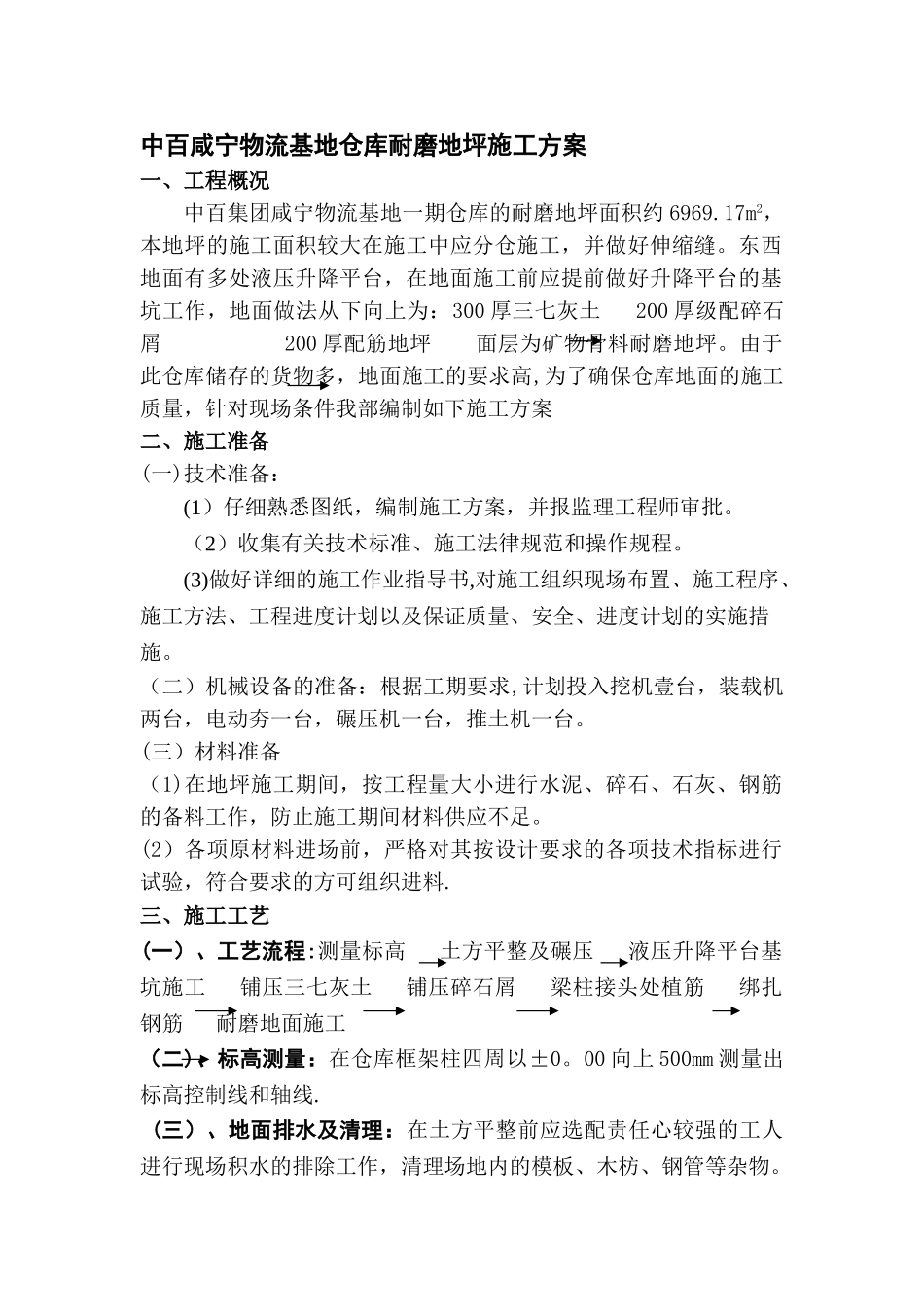

中百咸宁物流基地仓库耐磨地坪施工方案一、工程概况中百集团咸宁物流基地一期仓库的耐磨地坪面积约 6969.17m2,本地坪的施工面积较大在施工中应分仓施工,并做好伸缩缝。东西地面有多处液压升降平台,在地面施工前应提前做好升降平台的基坑工作,地面做法从下向上为:300 厚三七灰土 200 厚级配碎石屑 200 厚配筋地坪 面层为矿物骨料耐磨地坪。由于此仓库储存的货物多,地面施工的要求高,为了确保仓库地面的施工质量,针对现场条件我部编制如下施工方案二、施工准备(一)技术准备:(1)仔细熟悉图纸,编制施工方案,并报监理工程师审批。(2)收集有关技术标准、施工法律规范和操作规程。(3)做好详细的施工作业指导书,对施工组织现场布置、施工程序、施工方法、工程进度计划以及保证质量、安全、进度计划的实施措施。(二)机械设备的准备:根据工期要求,计划投入挖机壹台,装载机两台,电动夯一台,碾压机一台,推土机一台。(三)材料准备(1)在地坪施工期间,按工程量大小进行水泥、碎石、石灰、钢筋的备料工作,防止施工期间材料供应不足。(2)各项原材料进场前,严格对其按设计要求的各项技术指标进行试验,符合要求的方可组织进料.三、施工工艺(一)、工艺流程:测量标高 土方平整及碾压 液压升降平台基坑施工 铺压三七灰土 铺压碎石屑 梁柱接头处植筋 绑扎钢筋 耐磨地面施工 (二)、标高测量:在仓库框架柱四周以±0。00 向上 500mm 测量出标高控制线和轴线.(三)、地面排水及清理:在土方平整前应选配责任心较强的工人进行现场积水的排除工作,清理场地内的模板、木枋、钢管等杂物。(四)、土方平整及碾压:地坪大面土方平整及碾压前,应提前做好原先条基两侧沟槽土方回填工作,由于现场的土方都是膨胀性粘土,无法保证回填土的质量,为确保此沟槽土方回填质量我部采纳三七灰回填。由于回填面积只能采纳手扶电动夯分层夯实,配制三七灰土时石灰要用熟灰不得有生灰,拌制的灰土应严格根据试验室确定的最佳含水率配制,并即时摊铺,每层松铺的厚度不得超过 200,夯实遍数不得少于 4 遍,每层夯实后环刀取样检测压实度应大于 97%,沟槽土方回填后开始仓库大面积土面土方及基层施工。施工前根据+500mm 线向下 1200mm 为标准进行土方平整工作,高出的部位用反铲挖方,低的位置从场外运土进行回填。并用 25T 双轮振动压路机进行原土碾压,基层压实是确保地基施工质量的重要施工环节,是提高地基强度和稳定性的根本技术措施。...
