* * * 仓 库 项 目 施 工 组 织 设 计一 、 编 制 依 据1
1 关于** *仓库项目施工的招标文件;1
2 本工程施工采纳的主要质量标准和验收法律规范;1
3 我公司类似工程的施工经验以及现场踏勘情况
二 、 工 程 概 况2
1 工 程 基 本 情 况2
1 工程名称:* **仓库项目施工2
2 工程建设性质: 新建
3 建设地点:***
4 工程范围及内容:新建仓库厂房( 包含土建、钢结构安装、电气照明) ,安装3 吨吊车一台,以及室外总图和道路等
5 质量要求:执行现行国家有关施工和验收标准及法律规范,一次性验收合格
6 工期要求:60日历天
2 工 程 内 容新建原料库厂房长42米,宽24米,高9 米,基础为灌注桩,人工挖孔,灌注桩为Φ800 ,桩长3000mm ,室内地坪为C25 砼,厚200mm
厂房为钢结构,主要材料为Φ200×6 钢管,Φ100×5 钢管,角钢、钢板、连接件钢管以及C型钢檩条等,厂房四周用复合瓦封闭

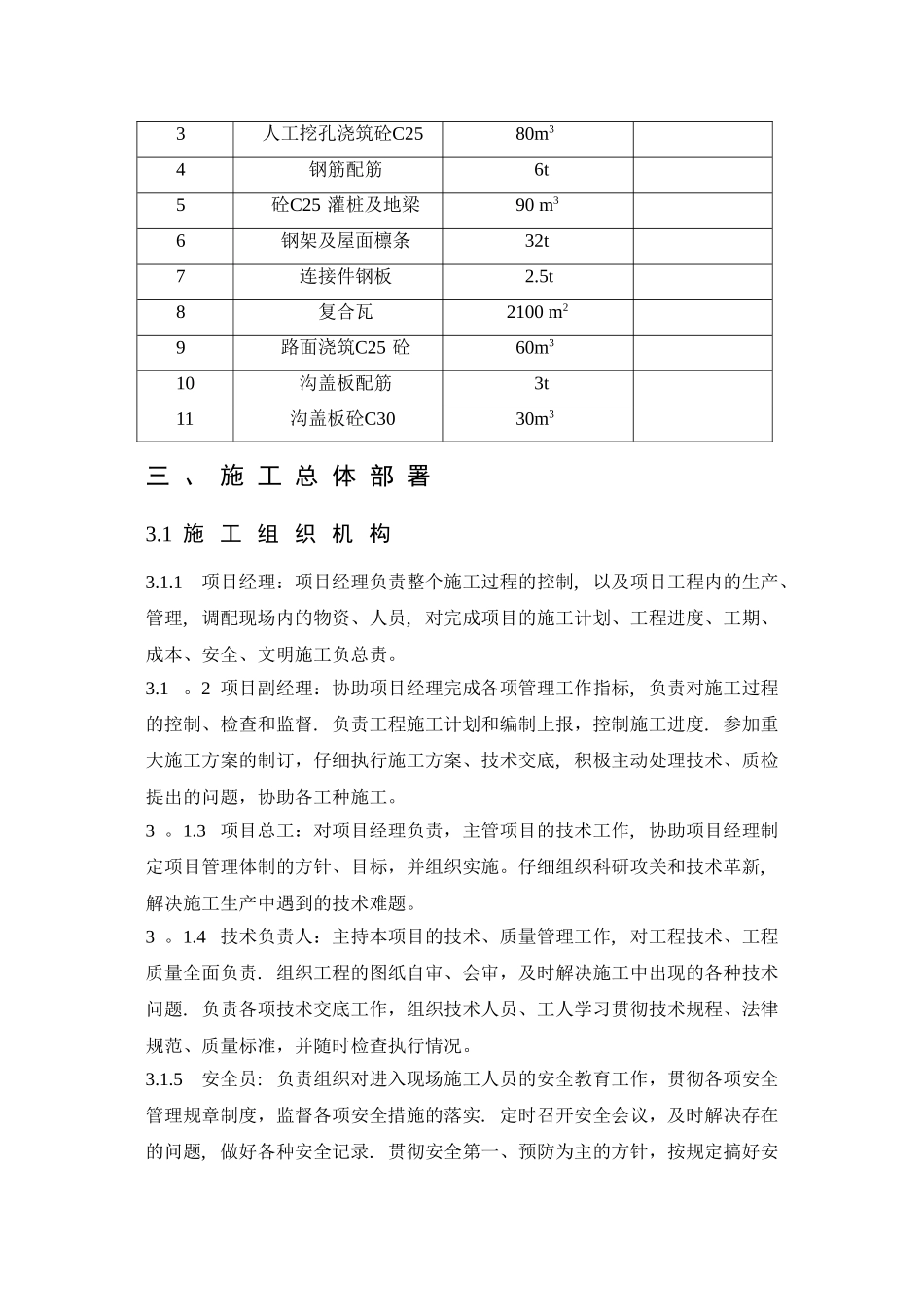

3 主 要 工 程 量主要工程量如下表:序号名称工程量备注1清理场地杂物1200m22场地土方开挖及外运1000m33人工挖孔浇筑砼C2580m34钢筋配筋6t5砼C25 灌桩及地梁90 m36钢架及屋面檩条32t7连接件钢板2
5t8复合瓦2100 m29路面浇筑C25 砼60m310沟盖板配筋3t11沟盖板砼C3030m3三 、 施 工 总 体 部 署3
1 施 工 组 织 机 构3

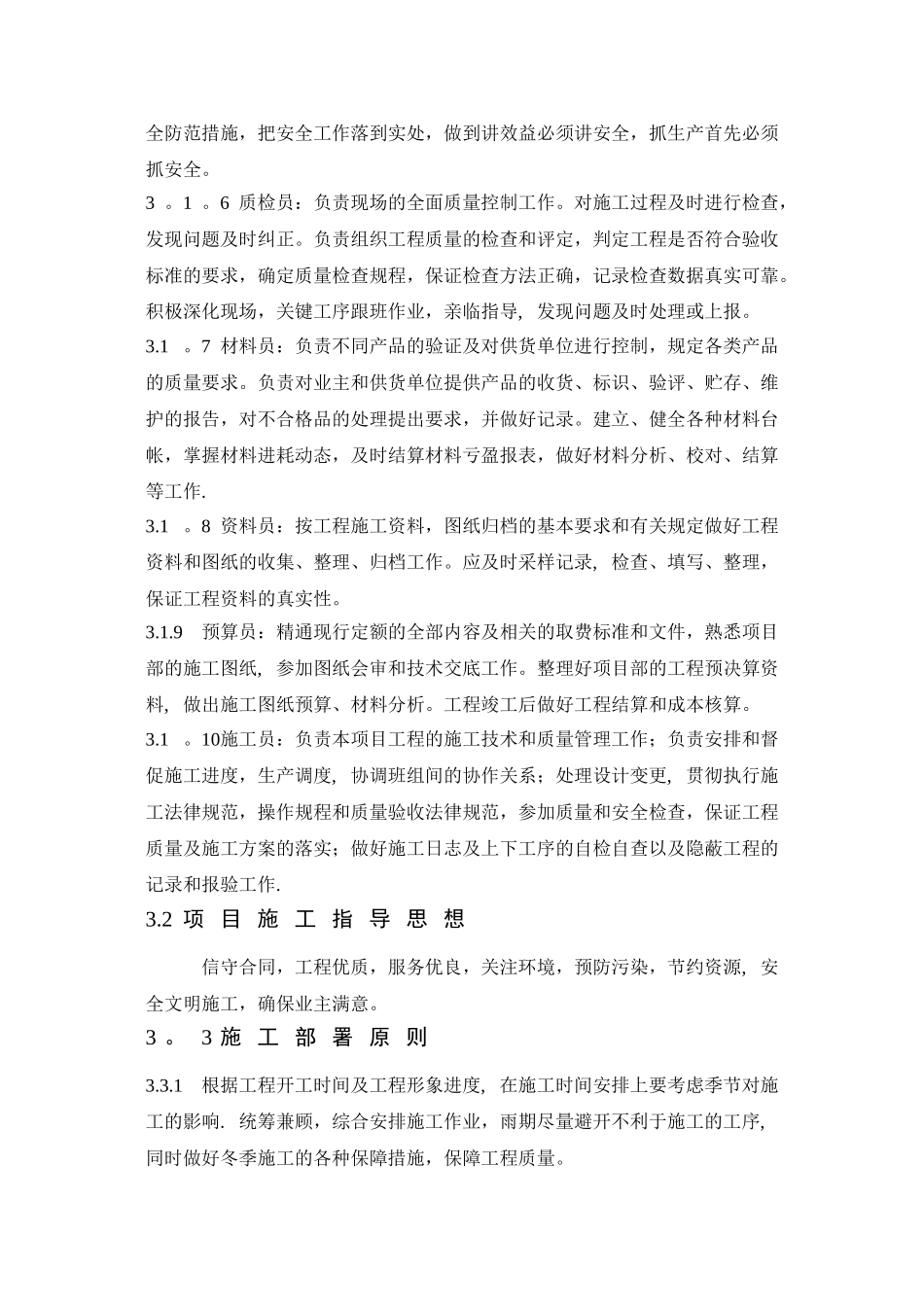

1 项目经理:项目经理负责整个施工过程的控制, 以及项目工程内的生产、管理, 调配现场内的物资、人员, 对完成项目的施工计划、工程进度、工期、成本、安全、文明施工负总责
2 项目副经理:协助项目经理完成各项管理工作指标, 负责对施工过程的控制、检查和监督
