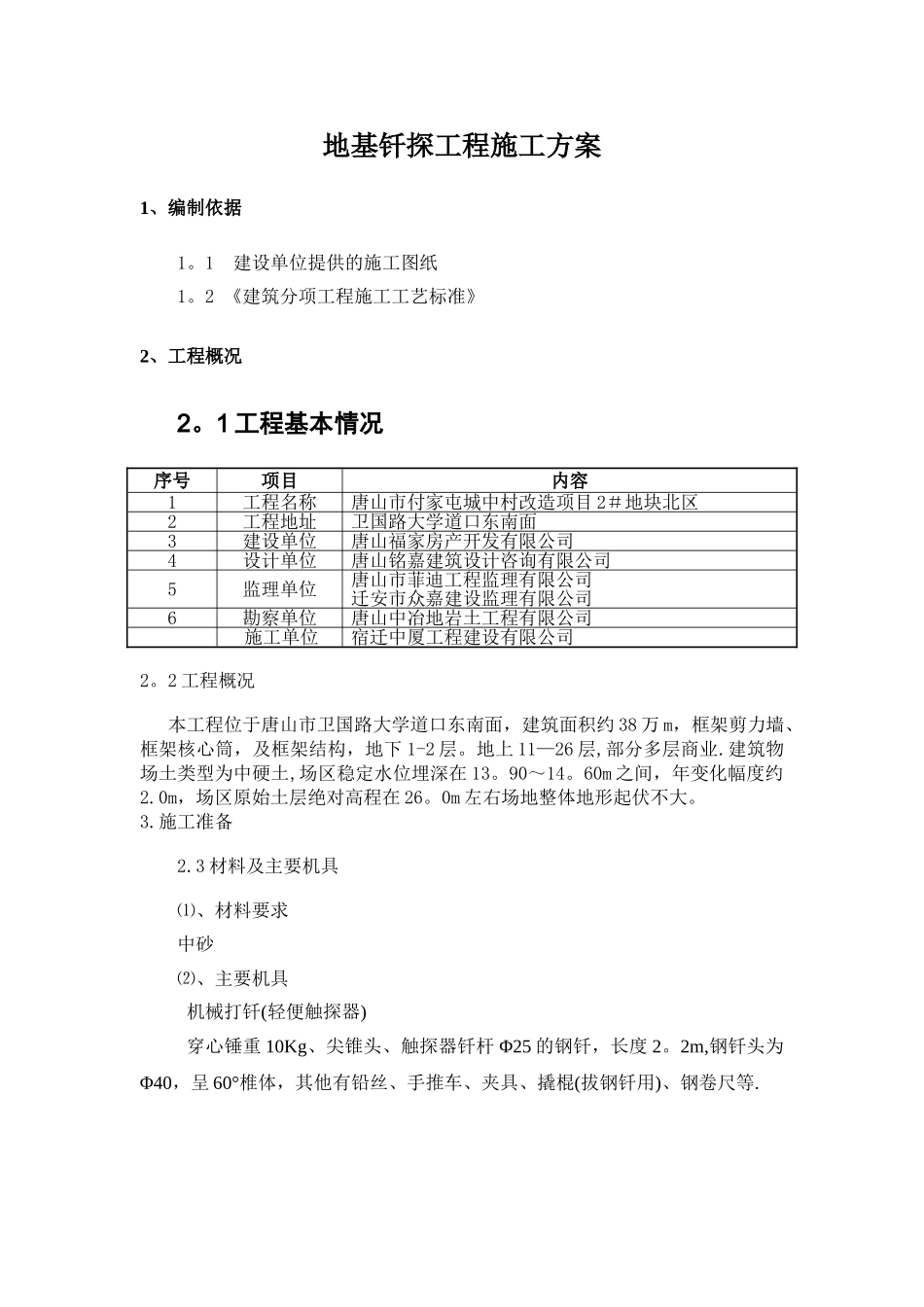

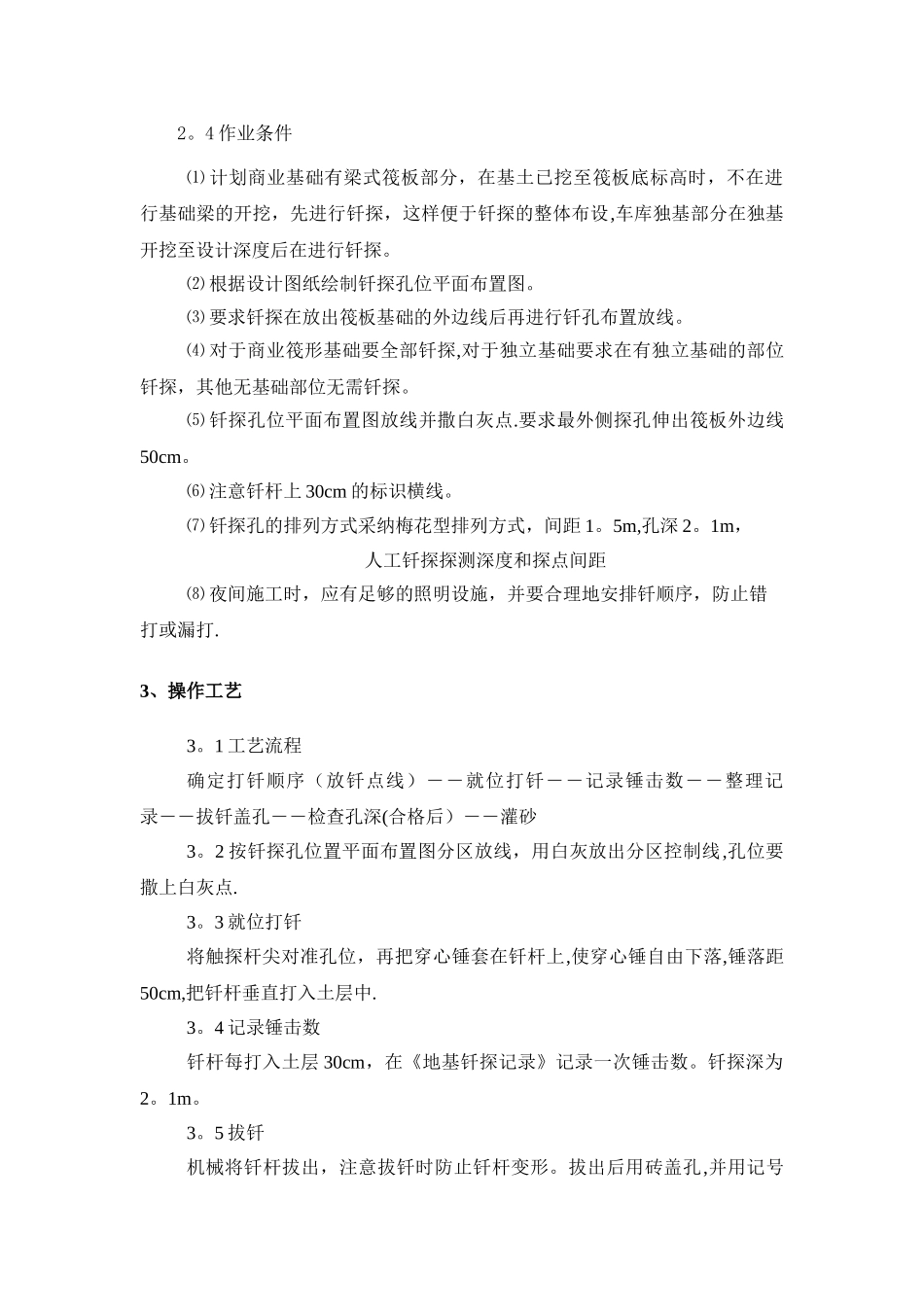

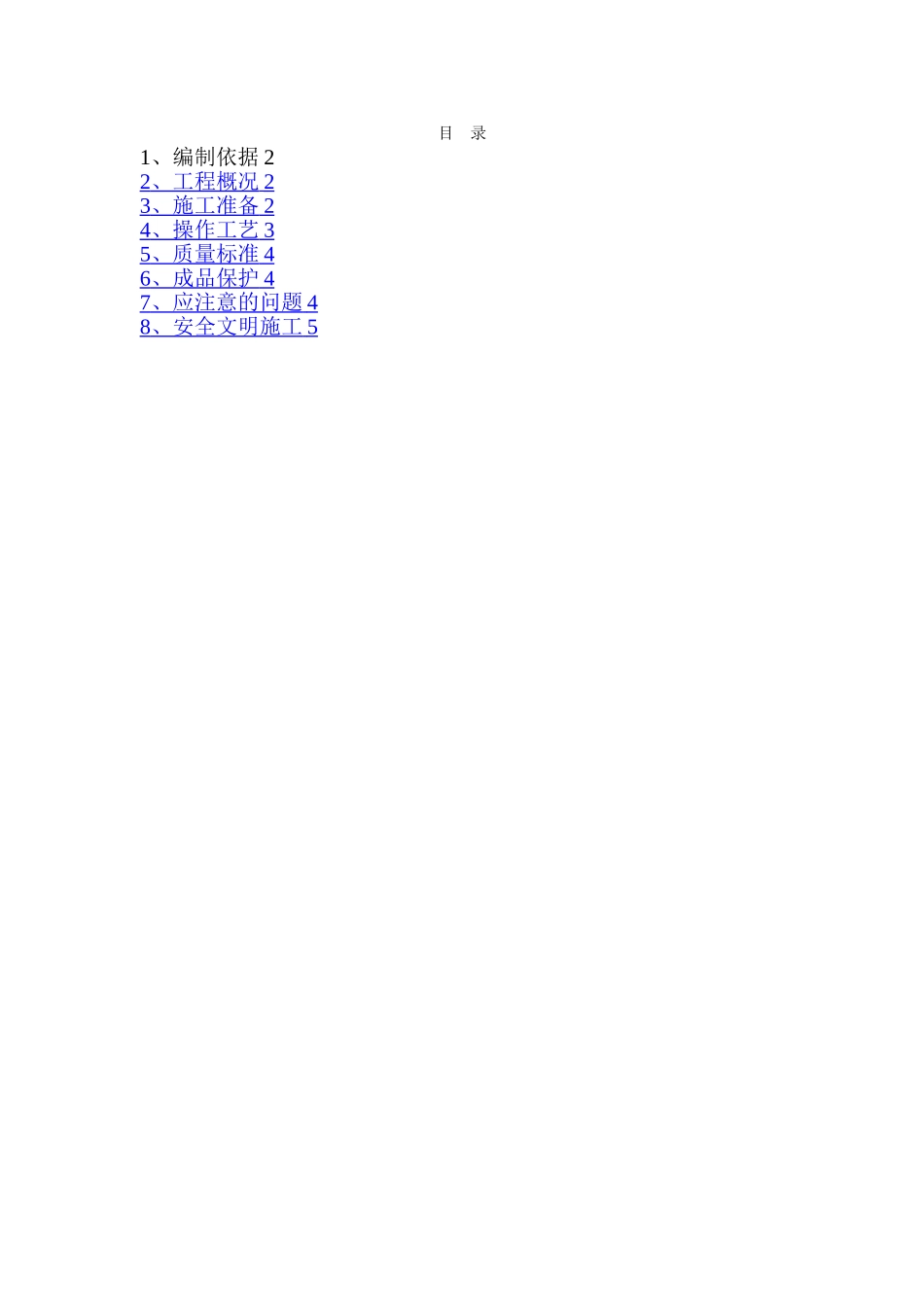

目 录1、编制依据 22 、工程概况 2 3 、施工准备 2 4 、操作工艺 3 5 、质量标准 4 6 、成品保护 4 7 、应注意的问题 4 8 、安全文明施工 5 地基钎探工程施工方案1、编制依据1。1 建设单位提供的施工图纸1。2 《建筑分项工程施工工艺标准》2、工程概况2。1 工程基本情况序号项目内容1工程名称唐山市付家屯城中村改造项目 2#地块北区2工程地址卫国路大学道口东南面3建设单位唐山福家房产开发有限公司4设计单位唐山铭嘉建筑设计咨询有限公司5监理单位唐山市菲迪工程监理有限公司迁安市众嘉建设监理有限公司6勘察单位唐山中冶地岩土工程有限公司 施工单位宿迁中厦工程建设有限公司2。2 工程概况 本工程位于唐山市卫国路大学道口东南面,建筑面积约 38 万 m,框架剪力墙、框架核心筒,及框架结构,地下 1-2 层。地上 11—26 层,部分多层商业.建筑物场土类型为中硬土,场区稳定水位埋深在 13。90~14。60m 之间,年变化幅度约2.0m,场区原始土层绝对高程在 26。0m 左右场地整体地形起伏不大。 3.施工准备2.3 材料及主要机具⑴、材料要求 中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重 10Kg、尖锥头、触探器钎杆 Φ25 的钢钎,长度 2。2m,钢钎头为Φ40,呈 60°椎体,其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等.2。4 作业条件⑴ 计划商业基础有梁式筏板部分,在基土已挖至筏板底标高时,不在进行基础梁的开挖,先进行钎探,这样便于钎探的整体布设,车库独基部分在独基开挖至设计深度后在进行钎探。⑵ 根据设计图纸绘制钎探孔位平面布置图。⑶ 要求钎探在放出筏板基础的外边线后再进行钎孔布置放线。⑷ 对于商业筏形基础要全部钎探,对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。⑸ 钎探孔位平面布置图放线并撒白灰点.要求最外侧探孔伸出筏板外边线50cm。⑹ 注意钎杆上 30cm 的标识横线。⑺ 钎探孔的排列方式采纳梅花型排列方式,间距 1。5m,孔深 2。1m,人工钎探探测深度和探点间距⑻ 夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打.3、操作工艺3。1 工艺流程确定打钎顺序(放钎点线)――就位打钎――记录锤击数――整理记录――拔钎盖孔――检查孔深(合格后)――灌砂3。2 按钎探孔位置平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点.3。3 就位打钎将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落...
