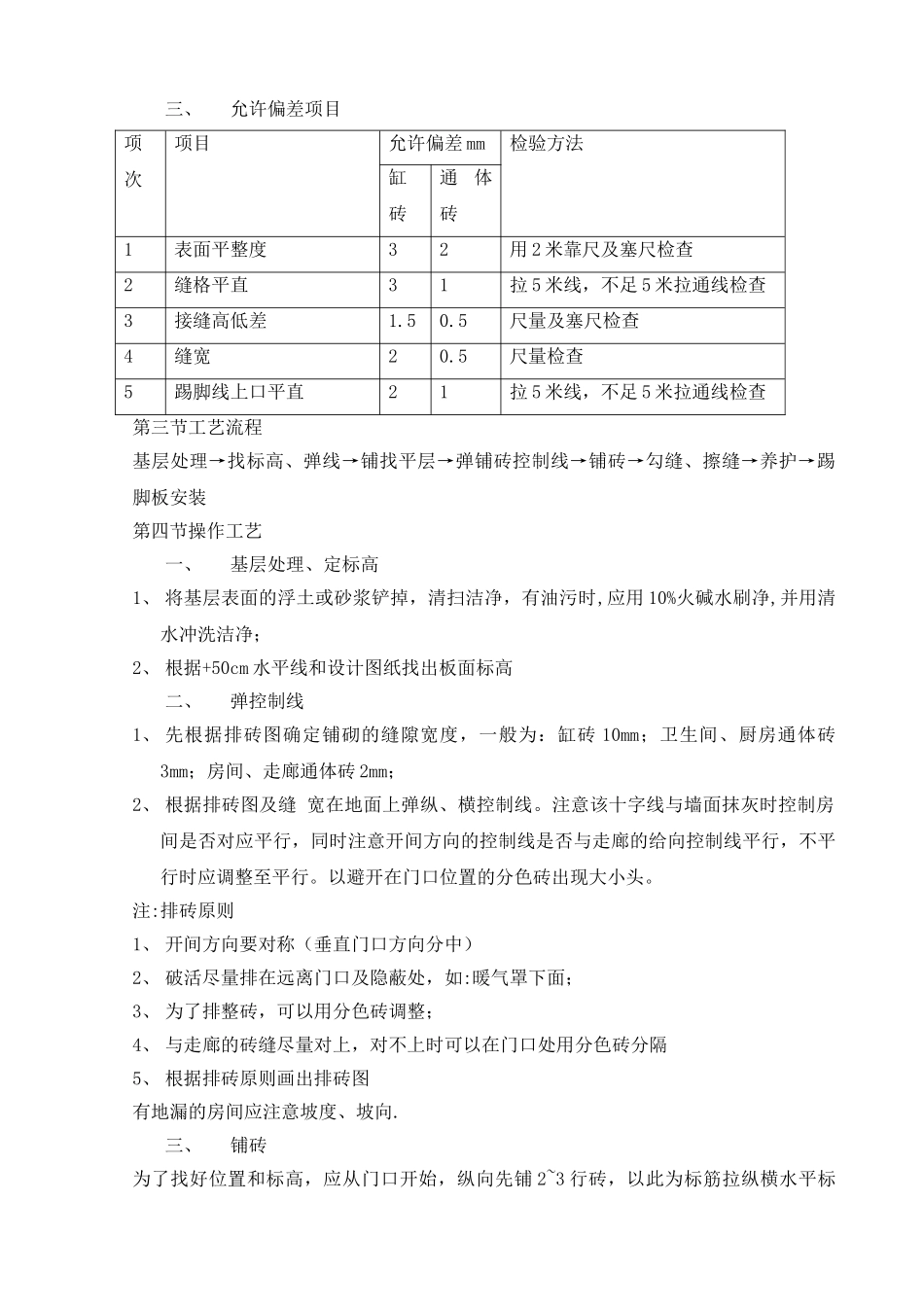

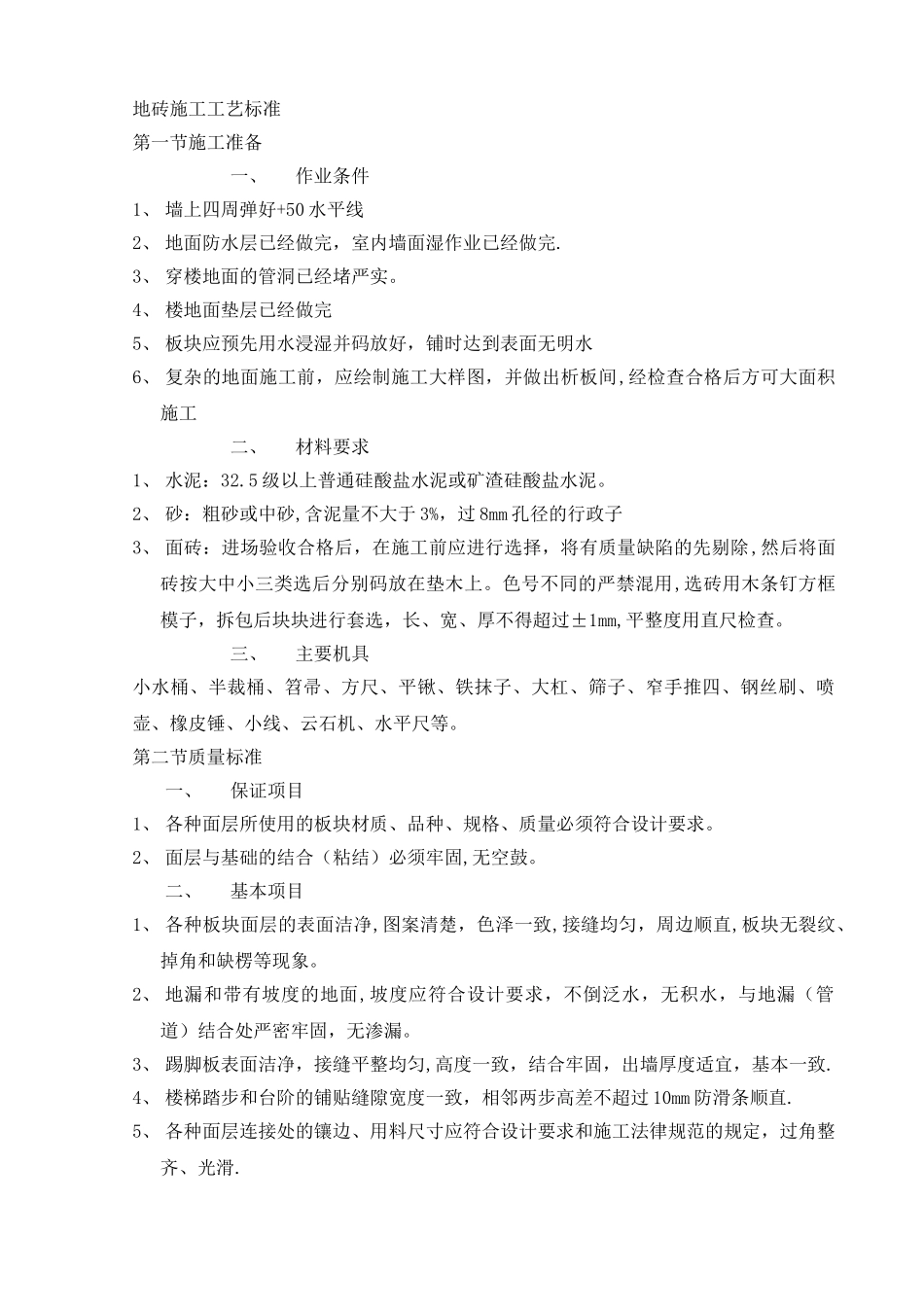

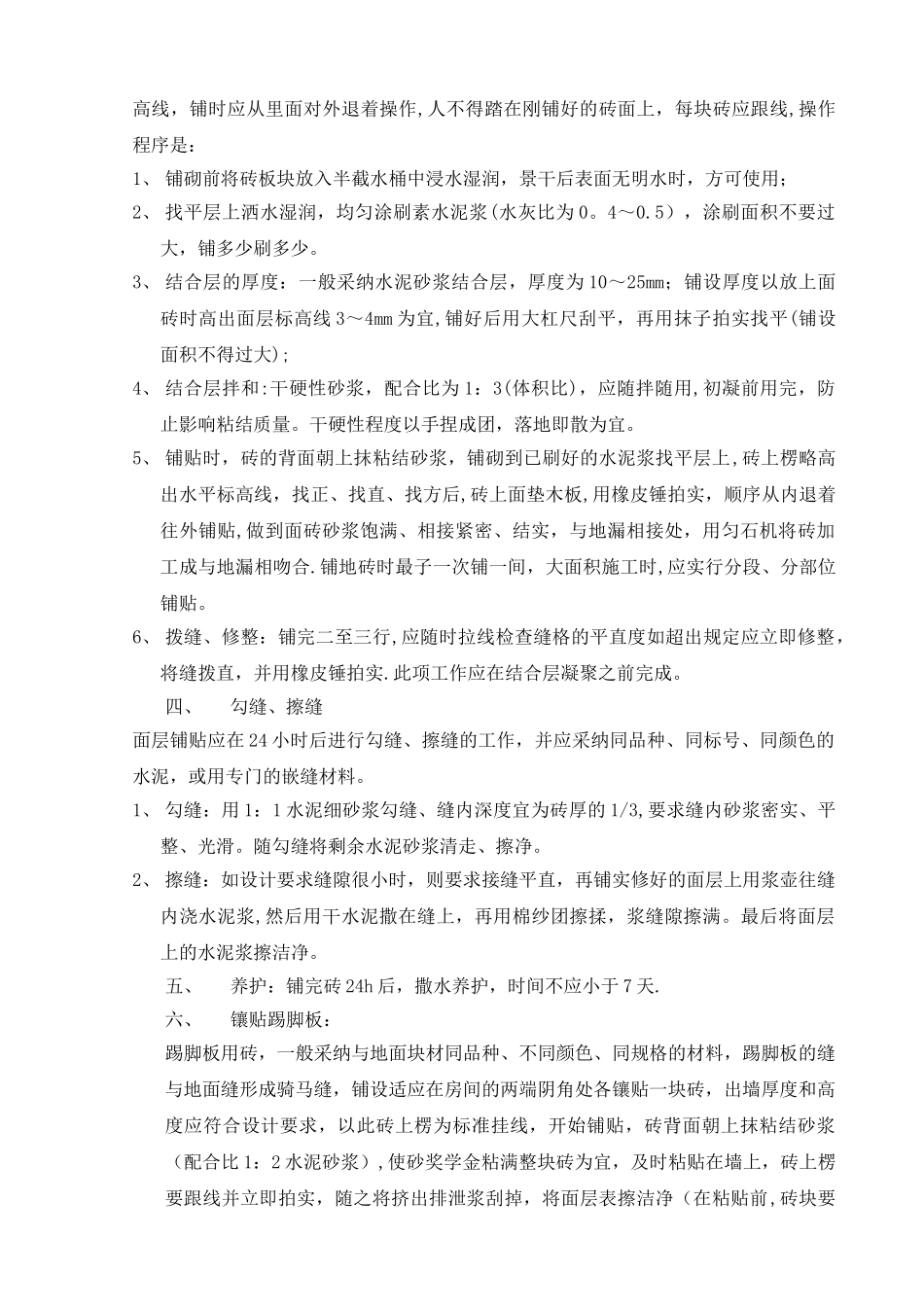

地砖施工工艺标准第一节施工准备一、作业条件1、 墙上四周弹好+50 水平线2、 地面防水层已经做完,室内墙面湿作业已经做完.3、 穿楼地面的管洞已经堵严实。4、 楼地面垫层已经做完5、 板块应预先用水浸湿并码放好,铺时达到表面无明水6、 复杂的地面施工前,应绘制施工大样图,并做出析板间,经检查合格后方可大面积施工二、材料要求1、 水泥:32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥。2、 砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的行政子3、 面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查。三、主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推四、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。第二节质量标准一、保证项目1、 各种面层所使用的板块材质、品种、规格、质量必须符合设计要求。2、 面层与基础的结合(粘结)必须牢固,无空鼓。二、基本项目1、 各种板块面层的表面洁净,图案清楚,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺楞等现象。2、 地漏和带有坡度的地面,坡度应符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。3、 踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致.4、 楼梯踏步和台阶的铺贴缝隙宽度一致,相邻两步高差不超过 10mm 防滑条顺直.5、 各种面层连接处的镶边、用料尺寸应符合设计要求和施工法律规范的规定,过角整齐、光滑.三、允许偏差项目项次项目允许偏差 mm检验方法缸砖通体砖1表面平整度32用 2 米靠尺及塞尺检查2缝格平直31拉 5 米线,不足 5 米拉通线检查3接缝高低差1.50.5尺量及塞尺检查4缝宽20.5尺量检查5踢脚线上口平直21拉 5 米线,不足 5 米拉通线检查第三节工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装第四节操作工艺一、基层处理、定标高1、 将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净;2、 根据+50cm 水平线和设计图纸找出板面标高二、弹控制线1、 先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖 10mm;卫生间、厨房通体砖3mm;房间、走廊通体砖 2mm;2、 根据排砖图及缝 宽在地面上...
