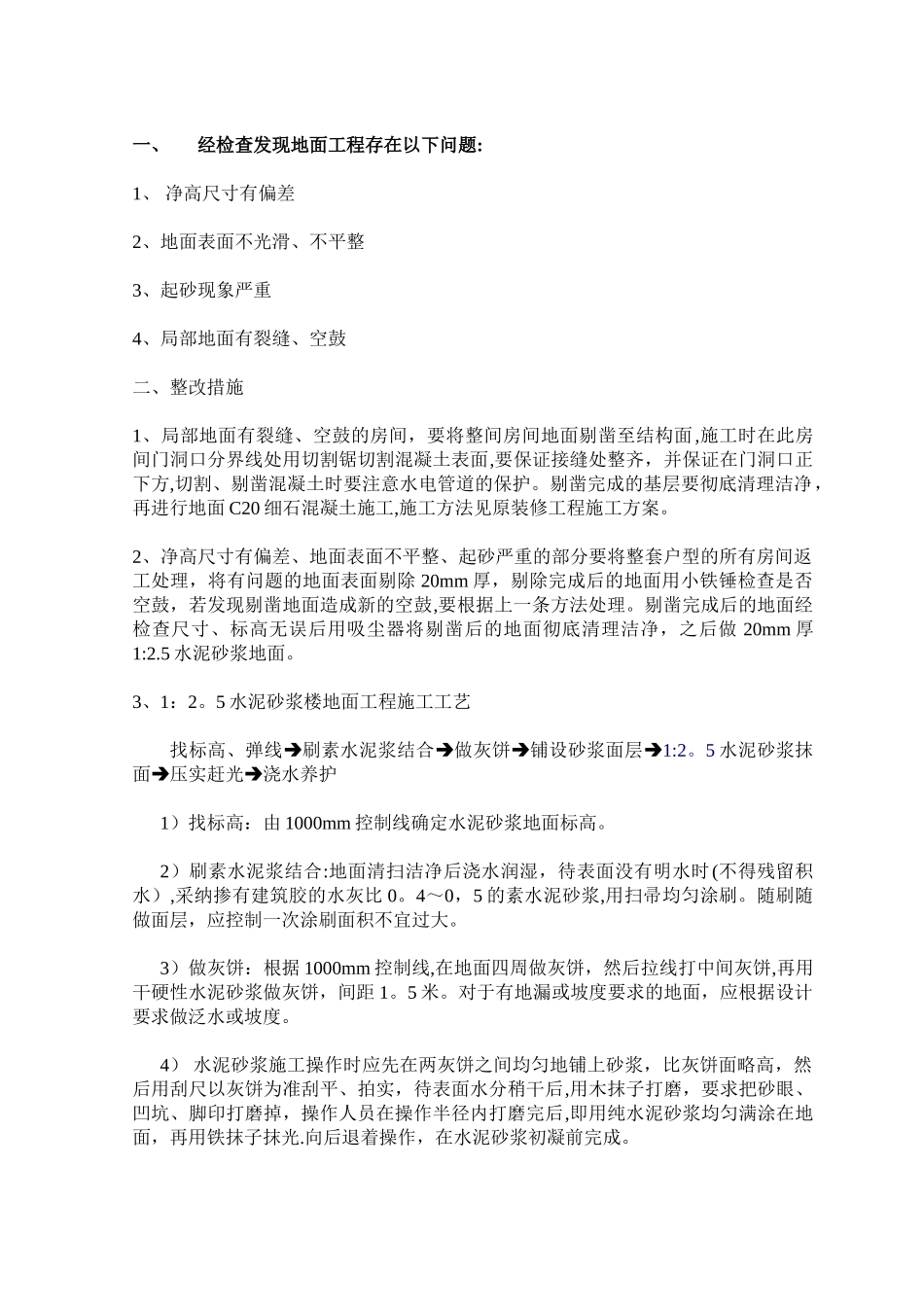

一、经检查发现地面工程存在以下问题:1、 净高尺寸有偏差2、地面表面不光滑、不平整3、起砂现象严重4、局部地面有裂缝、空鼓二、整改措施1、局部地面有裂缝、空鼓的房间,要将整间房间地面剔凿至结构面,施工时在此房间门洞口分界线处用切割锯切割混凝土表面,要保证接缝处整齐,并保证在门洞口正下方,切割、剔凿混凝土时要注意水电管道的保护
剔凿完成的基层要彻底清理洁净,再进行地面 C20 细石混凝土施工,施工方法见原装修工程施工方案
2、净高尺寸有偏差、地面表面不平整、起砂严重的部分要将整套户型的所有房间返工处理,将有问题的地面表面剔除 20mm 厚,剔除完成后的地面用小铁锤检查是否空鼓,若发现剔凿地面造成新的空鼓,要根据上一条方法处理
剔凿完成后的地面经检查尺寸、标高无误后用吸尘器将剔凿后的地面彻底清理洁净,之后做 20mm 厚1:2

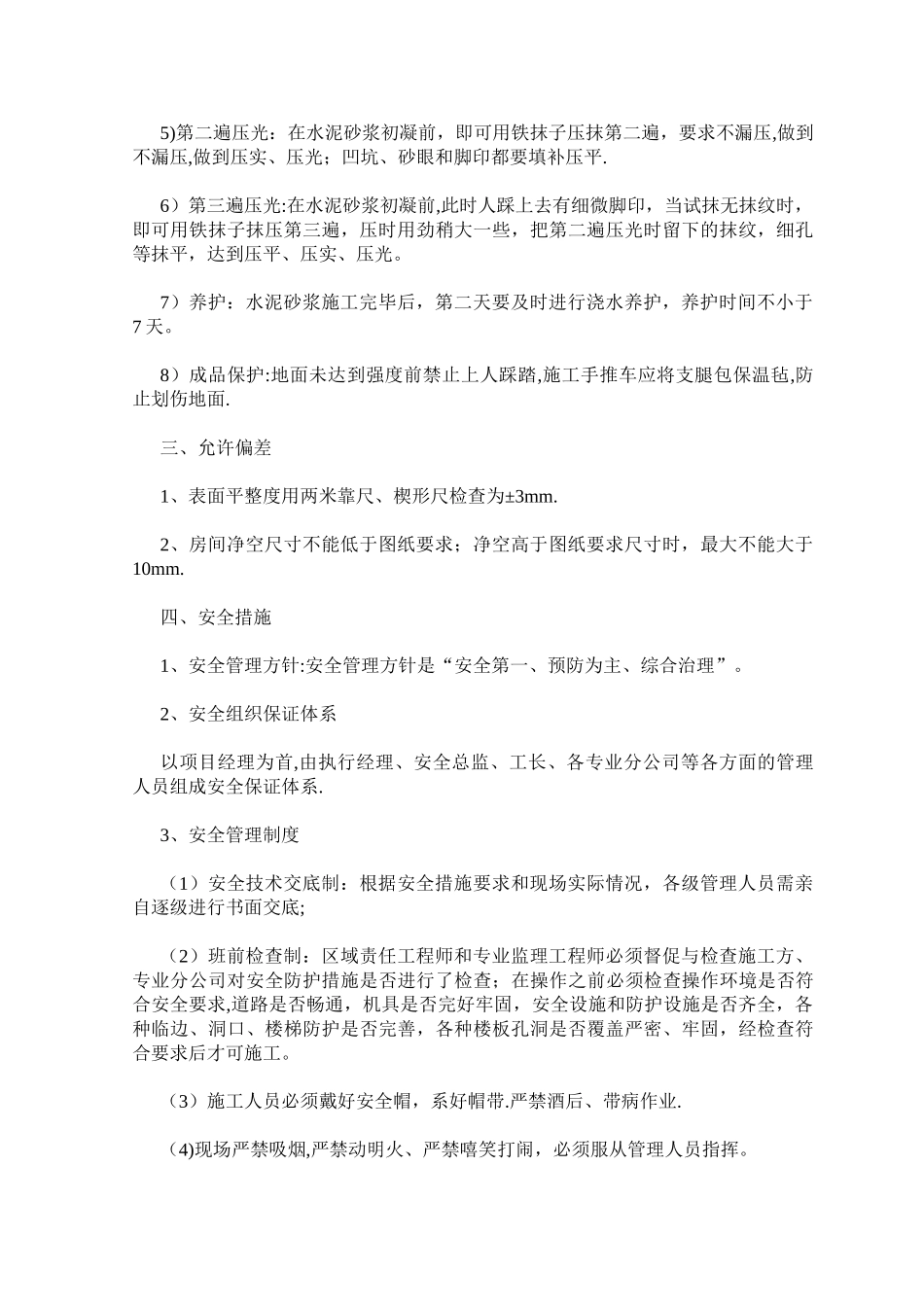

5 水泥砂浆地面
5 水泥砂浆楼地面工程施工工艺找标高、弹线刷素水泥浆结合做灰饼铺设砂浆面层1:2
5 水泥砂浆抹面压实赶光浇水养护1)找标高:由 1000mm 控制线确定水泥砂浆地面标高
2)刷素水泥浆结合:地面清扫洁净后浇水润湿,待表面没有明水时(不得残留积水),采纳掺有建筑胶的水灰比 0
4~0,5 的素水泥砂浆,用扫帚均匀涂刷
随刷随做面层,应控制一次涂刷面积不宜过大
3)做灰饼:根据 1000mm 控制线,在地面四周做灰饼,然后拉线打中间灰饼,再用干硬性水泥砂浆做灰饼,间距 1
对于有地漏或坡度要求的地面,应根据设计要求做泛水或坡度
4) 水泥砂浆施工操作时应先在两灰饼之间均匀地铺上砂浆,比灰饼面略高,然后用刮尺以灰饼为准刮平、拍实,待表面水分稍干后,用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用纯水泥砂浆均匀满涂在地面,再用铁抹子抹光

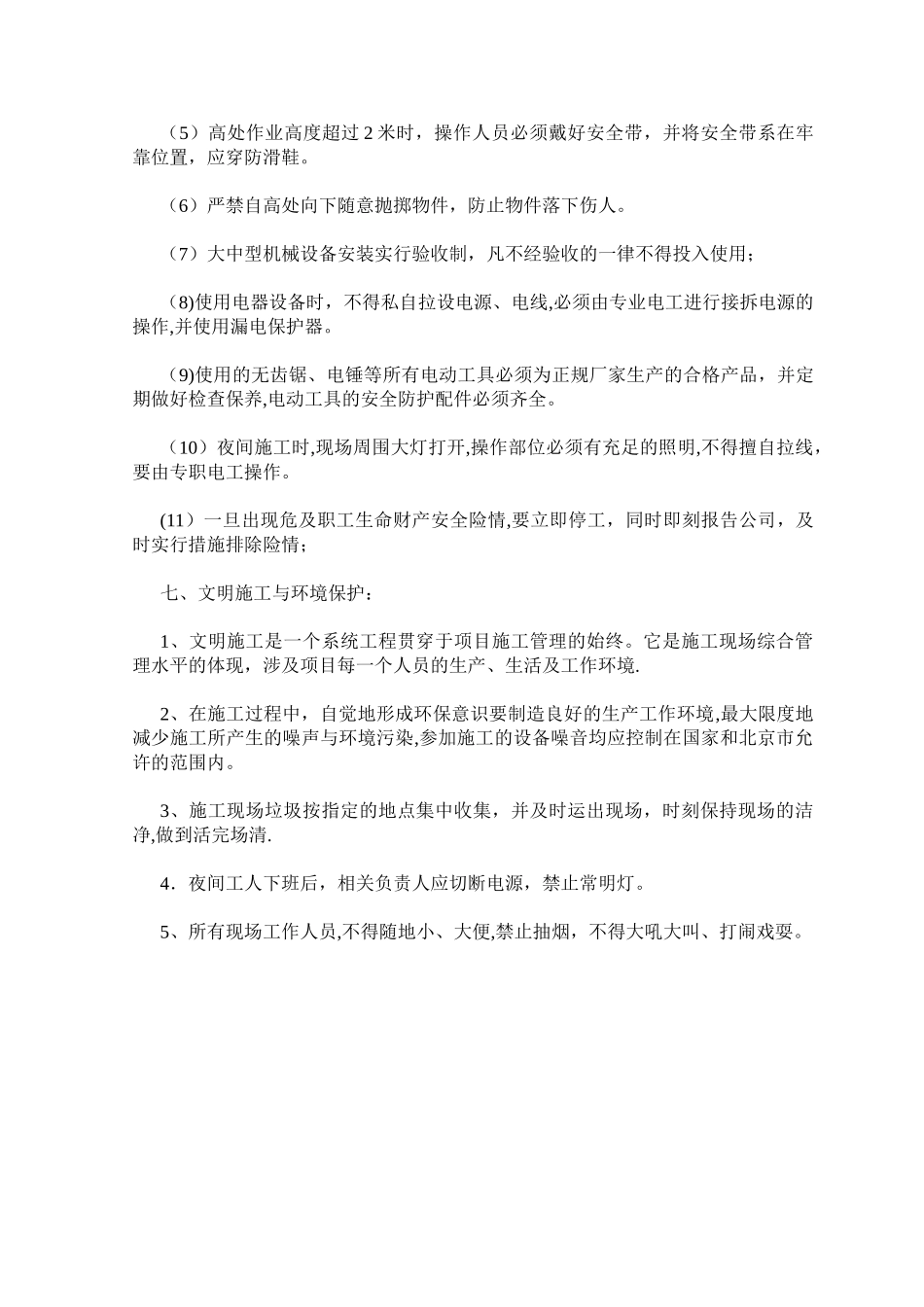

向后退着操作,在水泥砂浆初凝前完成
