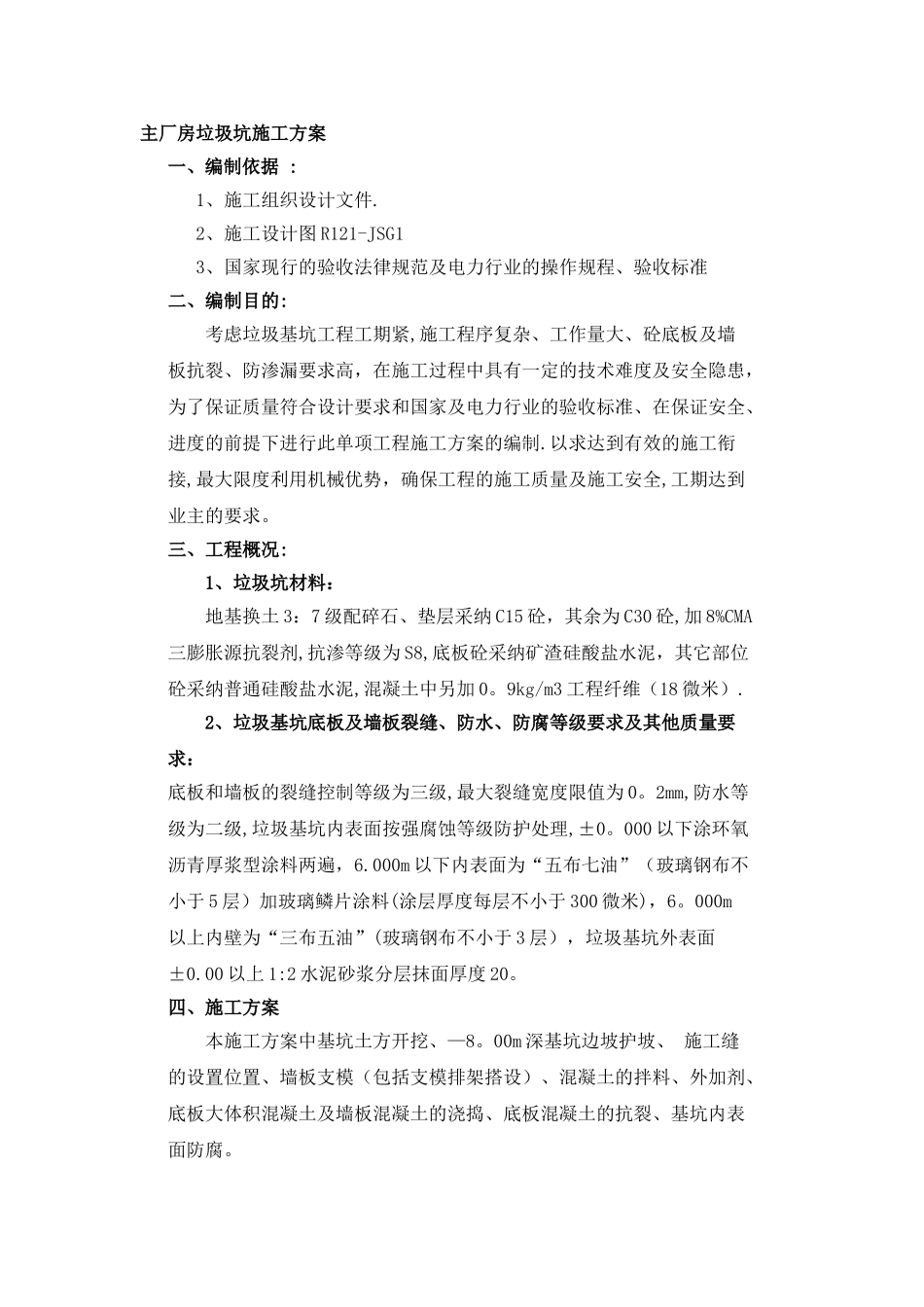

主厂房垃圾坑施工方案一、编制依据 :1、施工组织设计文件
2、施工设计图 R121-JSG13、国家现行的验收法律规范及电力行业的操作规程、验收标准二、编制目的:考虑垃圾基坑工程工期紧,施工程序复杂、工作量大、砼底板及墙板抗裂、防渗漏要求高,在施工过程中具有一定的技术难度及安全隐患,为了保证质量符合设计要求和国家及电力行业的验收标准、在保证安全、进度的前提下进行此单项工程施工方案的编制
以求达到有效的施工衔接,最大限度利用机械优势,确保工程的施工质量及施工安全,工期达到业主的要求
三、工程概况:1、垃圾坑材料:地基换土 3:7 级配碎石、垫层采纳 C15 砼,其余为 C30 砼,加 8%CMA三膨胀源抗裂剂,抗渗等级为 S8,底板砼采纳矿渣硅酸盐水泥,其它部位砼采纳普通硅酸盐水泥,混凝土中另加 0
9kg/m3 工程纤维(18 微米)
2、垃圾基坑底板及墙板裂缝、防水、防腐等级要求及其他质量要求:底板和墙板的裂缝控制等级为三级,最大裂缝宽度限值为 0
2mm,防水等级为二级,垃圾基坑内表面按强腐蚀等级防护处理,±0
000 以下涂环氧沥青厚浆型涂料两遍,6
000m 以下内表面为“五布七油”(玻璃钢布不小于 5 层)加玻璃鳞片涂料(涂层厚度每层不小于 300 微米),6
000m以上内壁为“三布五油”(玻璃钢布不小于 3 层),垃圾基坑外表面±0
00 以上 1:2 水泥砂浆分层抹面厚度 20
四、施工方案本施工方案中基坑土方开挖、—8
00m 深基坑边坡护坡、 施工缝的设置位置、墙板支模(包括支模排架搭设)、混凝土的拌料、外加剂、底板大体积混凝土及墙板混凝土的浇捣、底板混凝土的抗裂、基坑内表面防腐

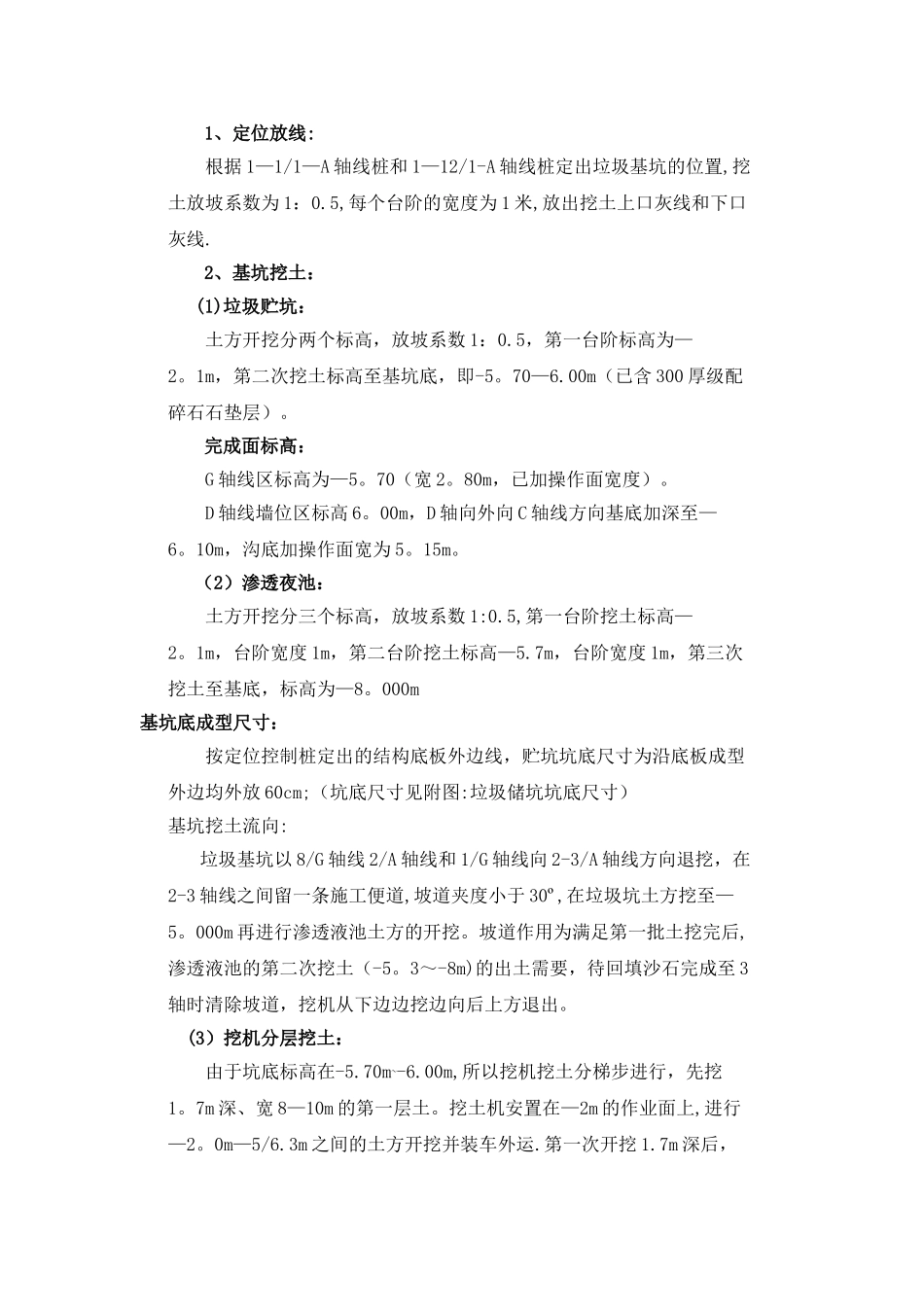

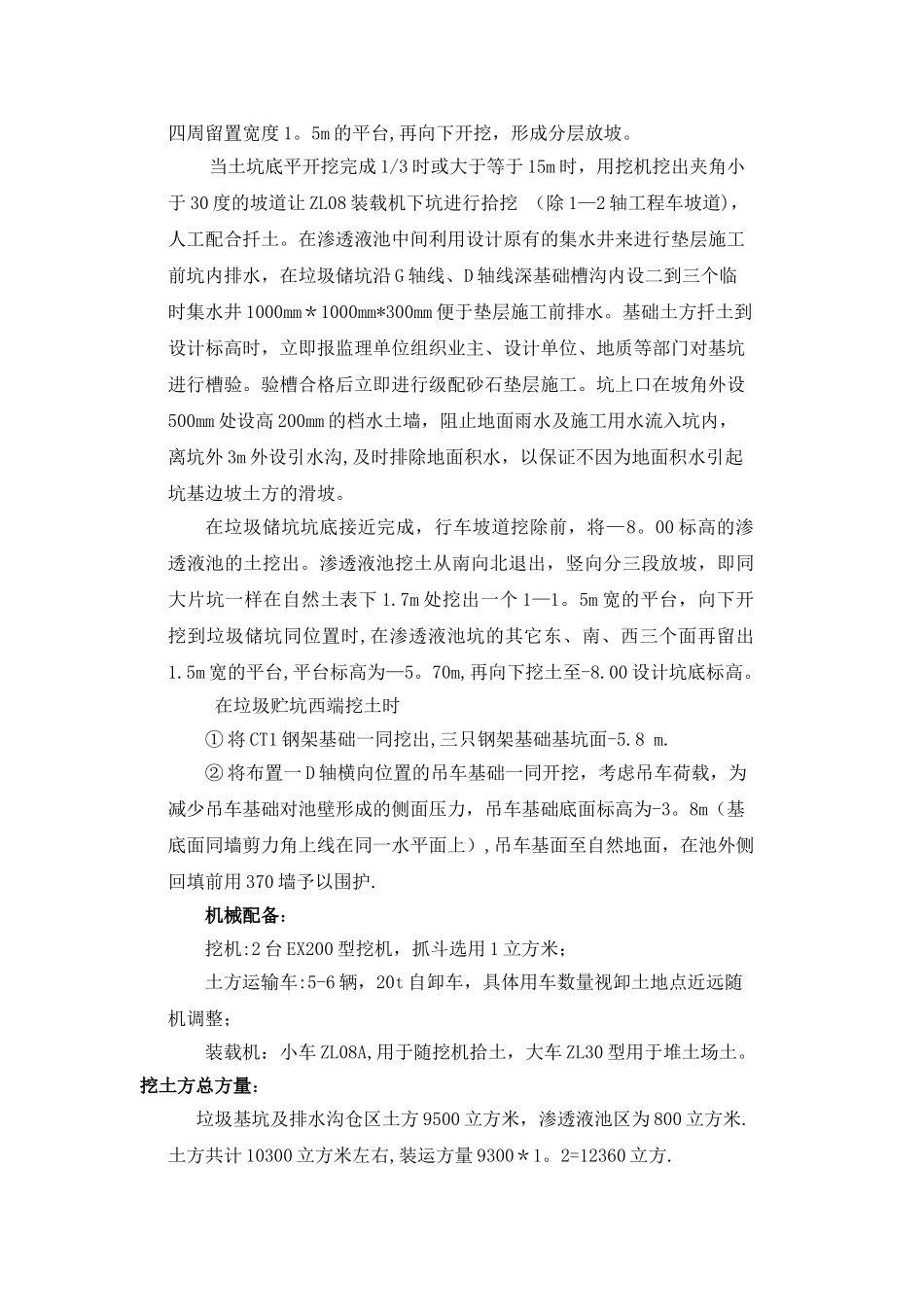

1、定位放线:根据 1—1/1—A 轴线桩和 1—12/1-A 轴线桩定出垃圾基坑的位置,挖土放坡系数为 1:0
5,每个台阶的宽度为 1 米,放出挖土上口灰线和下口灰线
