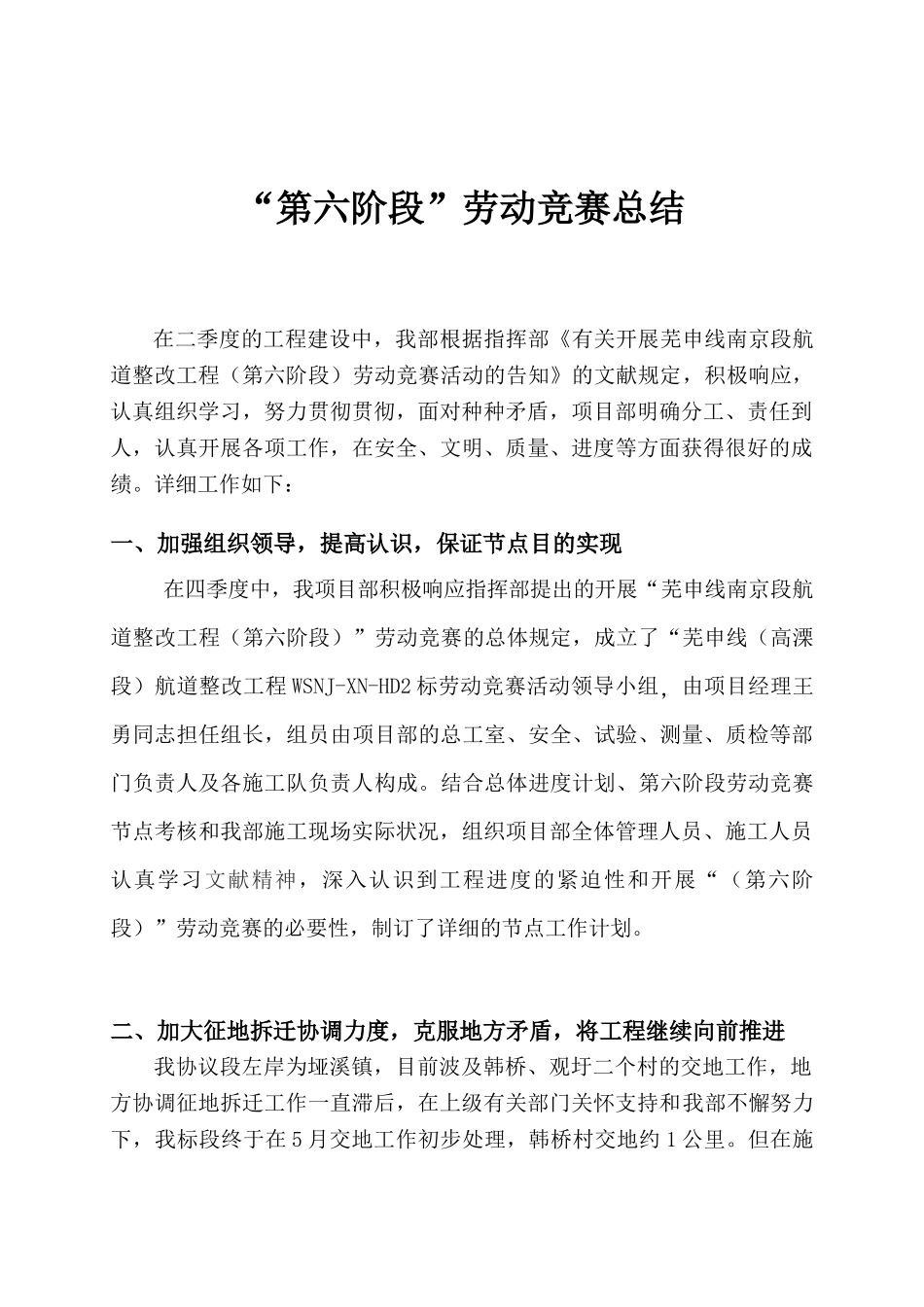

芜申线(高溧段)航道整改工程航道施工项目 WSNJ-XN-HD2 协议段 “第六阶段”劳动竞赛总结 江苏润港工程集团有限企业 WSNJ-XN-HD2 标项目经理部6 月 30 日“第六阶段”劳动竞赛总结在二季度的工程建设中,我部根据指挥部《有关开展芜申线南京段航道整改工程(第六阶段)劳动竞赛活动的告知》的文献规定,积极响应,认真组织学习,努力贯彻贯彻,面对种种矛盾,项目部明确分工、责任到人,认真开展各项工作,在安全、文明、质量、进度等方面获得很好的成绩
详细工作如下:一、加强组织领导,提高认识,保证节点目的实现在四季度中,我项目部积极响应指挥部提出的开展“芜申线南京段航道整改工程(第六阶段)”劳动竞赛的总体规定,成立了“芜申线(高溧段)航道整改工程 WSNJ-XN-HD2 标劳动竞赛活动领导小组,由项目经理王勇同志担任组长,组员由项目部的总工室、安全、试验、测量、质检等部门负责人及各施工队负责人构成
结合总体进度计划、第六阶段劳动竞赛节点考核和我部施工现场实际状况,组织项目部全体管理人员、施工人员认真学习文献精神,深入认识到工程进度的紧迫性和开展“(第六阶段)”劳动竞赛的必要性,制订了详细的节点工作计划
二、加大征地拆迁协调力度,克服地方矛盾,将工程继续向前推进我协议段左岸为垭溪镇,目前波及韩桥、观圩二个村的交地工作,地方协调征地拆迁工作一直滞后,在上级有关部门关怀支持和我部不懈努力下,我标段终于在 5 月交地工作初步处理,韩桥村交地约 1 公里
但在施工过程中,由于多种原因,水利部门因防汛问题和桠溪镇政府多次规定我标段停止施工;观圩村答应交地地段(58K+623 至 61K+096)至今未交
面对困难,目前我部仍在积极努力,花更大气力配合指挥部协调,争取在 7月份把此段交地工作处理掉,为下一阶段的进度计划打下基础

三、完毕实物工程量状况在工期保证措施及控制方面项目部精心组
