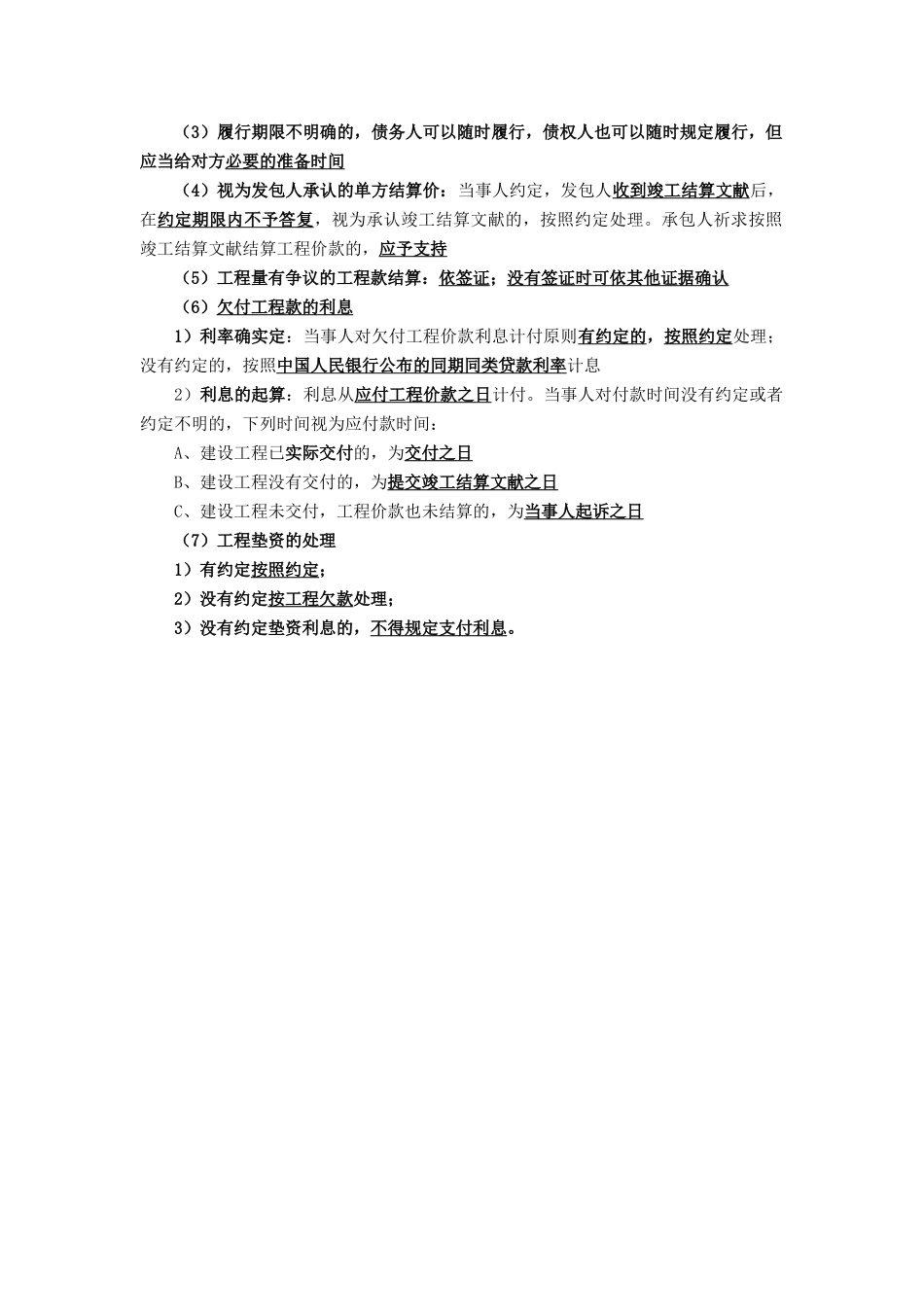

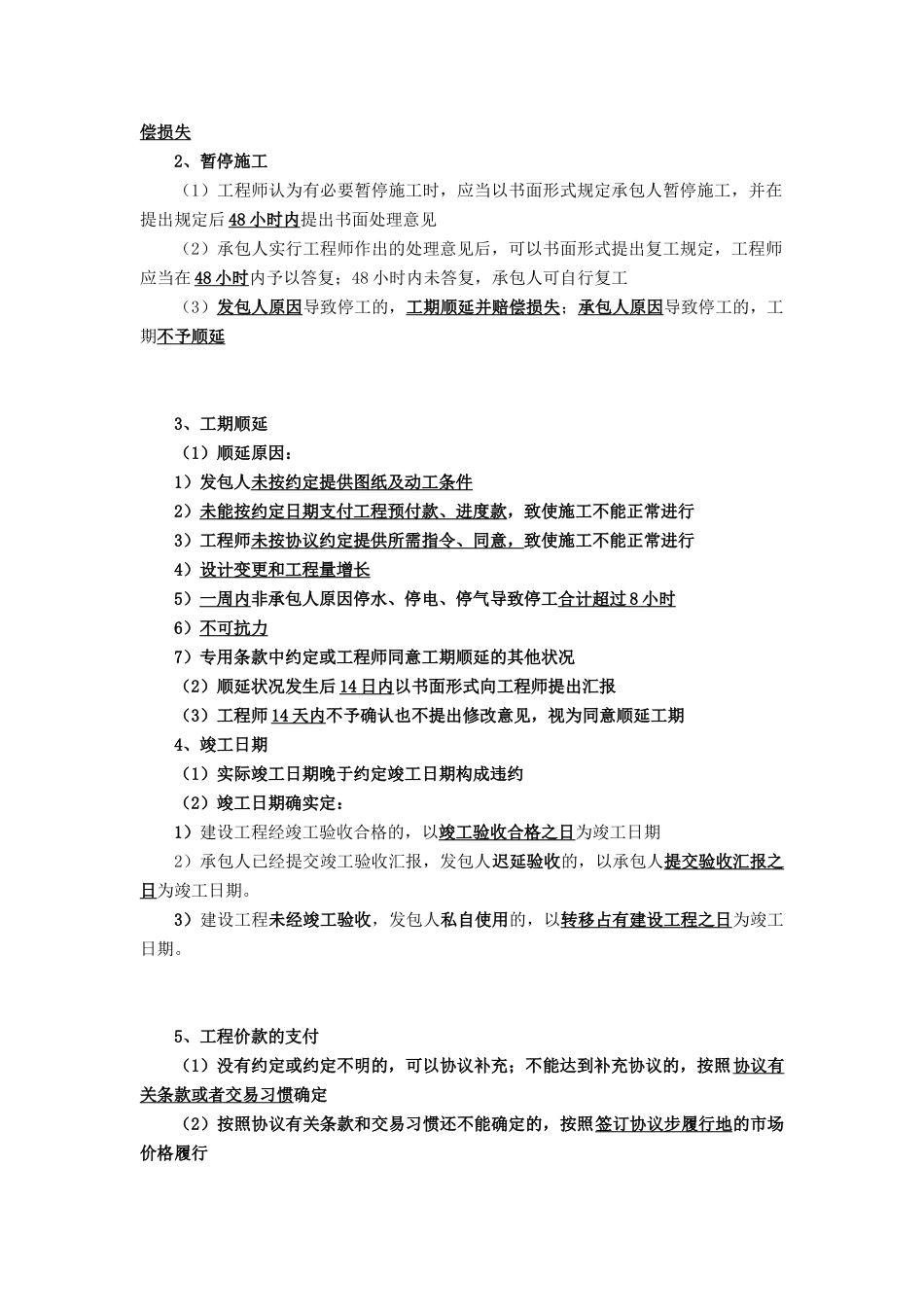

环球网校二级建造师考试辅导2Z204000 建设工程协议和劳动协议法律制度2Z204010 建设工程协议制度一、本节分值分布二、本节重要考点归纳(一)建设工程施工协议的法定形式和内容1、法定形式(1)当事人签订协议,有书面形式、口头形式和其他形式(2)建设工程协议应当采用书面形式2、协议的内容(1)当事人;(2)标的(3)数量;(4)质量(5)价款或酬劳;(6)履行期限(7)违约责任;(8)处理争议的措施(二)建设工程工期和支付价款的规定1、建设工程工期(1)承包人应当按照协议书约定的动工日期动工(2)承包人不能近时动工,应当不迟于协议约定的动工日期前 7 天 ,以书面形式向工程师(总监理工程师)提出延期动工的理由和规定(3)工程师应当在接到延期动工申请后 48 小时内 以书面形式答复承包人;48 小时内不答复视为同意承包人规定,工期顺延(4)因发包人原因不能按期动工,工程师以书面形式告知承包人,工期顺延并赔年份分值分布26262135年份分值分布15191528偿损失2、暂停施工(1)工程师认为有必要暂停施工时,应当以书面形式规定承包人暂停施工,并在提出规定后 48 小时内 提出书面处理意见(2)承包人实行工程师作出的处理意见后,可以书面形式提出复工规定,工程师应当在 48 小时 内予以答复;48 小时内未答复,承包人可自行复工(3)发包人原因导致停工的,工期顺延并赔偿损失;承包人原因导致停工的,工期不予顺延3、工期顺延(1)顺延原因:1)发包人未按约定提供图纸及动工条件2)未能按约定日期支付工程预付款、进度款,致使施工不能正常进行3)工程师未按协议约定提供所需指令、同意,致使施工不能正常进行4)设计变更和工程量增长5)一周内非承包人原因停水、停电、停气导致停工合计超过 8 小时 6)不可抗力7)专用条款中约定或工程师同意工期顺延的其他状况(2)顺延状况发生后 14 日内
