电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

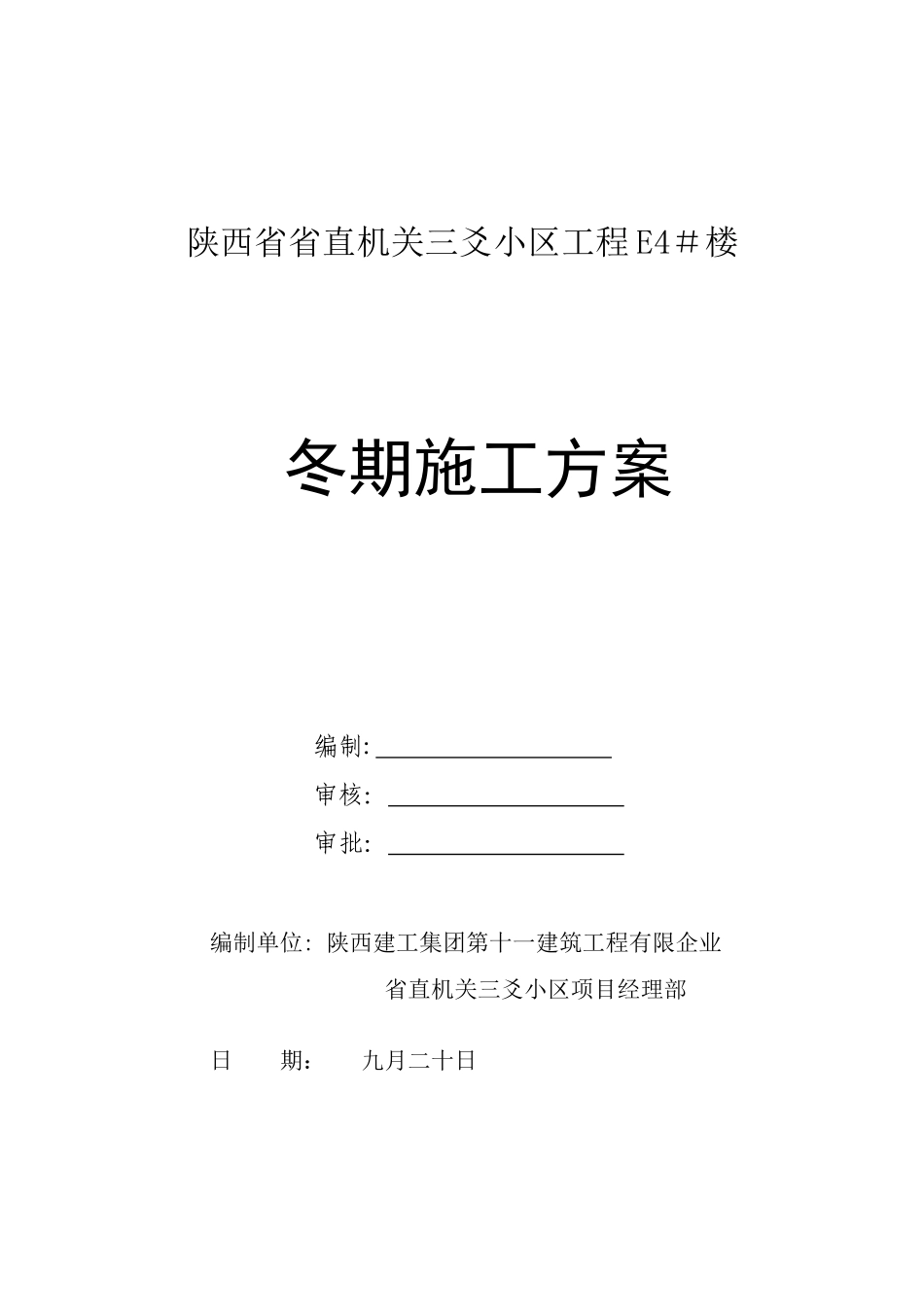

2025年陕十一建三爻小区冬季施工方案

2025年陕十一建三爻小区冬季施工方案_第1页
1/6
2025年陕十一建三爻小区冬季施工方案_第2页
2/6
2025年陕十一建三爻小区冬季施工方案_第3页
3/6

陕西省省直机关三爻小区工程 E4#楼 冬期施工方案编制: 审核: 审批: 编制单位: 陕西建工集团第十一建筑工程有限企业省直机关三爻小区项目经理部日 期: 九月二十日 冬期施工方案为保证冬期施工的顺利进行,自冬期施工开始前夕起,项目部成立以项目经理为第一负责人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。1、施工准备当室外日平均气温持续 5d 稳定低于 5℃即进入冬期施工,当室外日平均气温持续 5d 稳定高于 5℃即解除冬期施工. 1.1、组织措施1。1。1 冬期施工领导小组构成及各自职责:组长:项目经理冯宏斌,全面负责冬期施工的筹划和实行工作;副组长:项目副经理杨生奇,负责冬期施工的详细实行工作;副组长:项目总工陈刚,负责冬期施工的筹划、方案、技术和监督执行状况工作;组员:张桂民、戴维龙,现场贯彻冬期施工工作。1.1。2 进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作.1。1。3 派专人及时收听天气预报,防止寒流忽然袭击。1。1.4 试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做好记录。1。2、图纸准备凡进行冬期施工的工程项目,将复核施工图纸,查对其与否能适应冬期施工规定。如墙体的高厚比、横墙间距等有关的构造稳定性,以及工程构造能否在冷状态下安全过冬等问题。1.3、现场准备1。3。1 根据实物工程量提前组织有关机具、外加剂和保温材料进场。1.3.2 搭建加热用的炉灶、搅拌站,敷设管道,对多种加热的材料、设备要检查其安全可靠性。1.3.3 工地的临时供水管道及白灰膏等材料做好保温防冻工作.1.3.4 做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比。1。4、安全与防火1.4。1 冬期施工时,要采用防滑措施。1。4。2 大雪后必须将架子上的积雪打扫洁净,并检查马道平台,如有松动下沉现象,务必及时处理。1。4.3 施工时如接触汽源、热水,要防止烫伤。1。4.4 外加剂要严加保管,防止发生误食中毒.1.4.5 现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦碳炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。1.4。6 电源开关、控制箱等设施要加锁,并设专人管理,防止漏电触电。2、冬期施工测温2.1、冬期施工测温的有关规定2。1.1 冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年陕十一建三爻小区冬季施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
