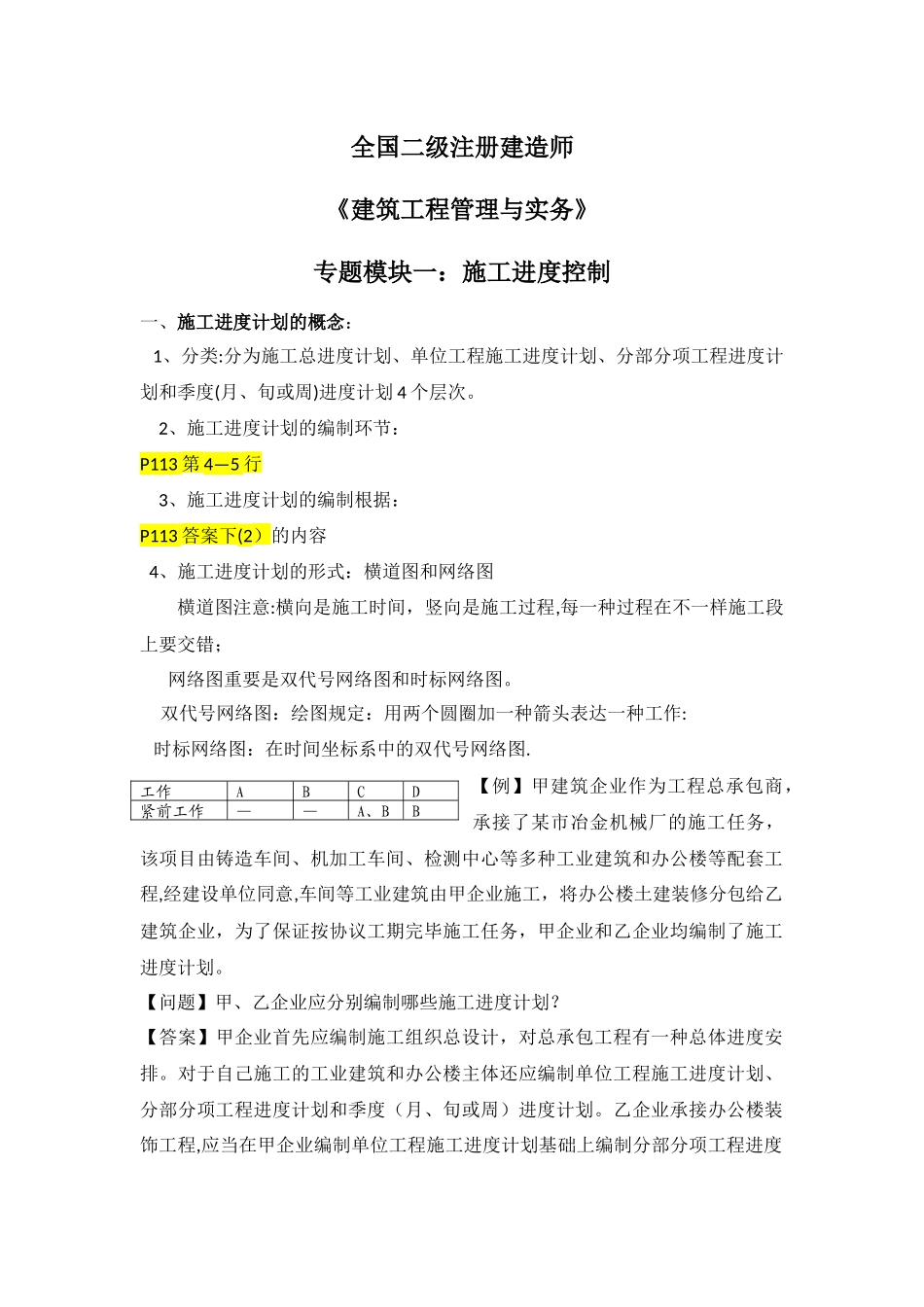

全国二级注册建造师《建筑工程管理与实务》专题模块一:施工进度控制一、施工进度计划的概念: 1、分类:分为施工总进度计划、单位工程施工进度计划、分部分项工程进度计划和季度(月、旬或周)进度计划 4 个层次
2、施工进度计划的编制环节:P113 第 4—5 行3、施工进度计划的编制根据:P113 答案下(2)的内容4、施工进度计划的形式:横道图和网络图横道图注意:横向是施工时间,竖向是施工过程,每一种过程在不一样施工段上要交错;网络图重要是双代号网络图和时标网络图
双代号网络图:绘图规定:用两个圆圈加一种箭头表达一种工作: 时标网络图:在时间坐标系中的双代号网络图
【例】甲建筑企业作为工程总承包商,承接了某市冶金机械厂的施工任务,该项目由铸造车间、机加工车间、检测中心等多种工业建筑和办公楼等配套工程,经建设单位同意,车间等工业建筑由甲企业施工,将办公楼土建装修分包给乙建筑企业,为了保证按协议工期完毕施工任务,甲企业和乙企业均编制了施工进度计划
【问题】甲、乙企业应分别编制哪些施工进度计划
【答案】甲企业首先应编制施工组织总设计,对总承包工程有一种总体进度安排
对于自己施工的工业建筑和办公楼主体还应编制单位工程施工进度计划、分部分项工程进度计划和季度(月、旬或周)进度计划

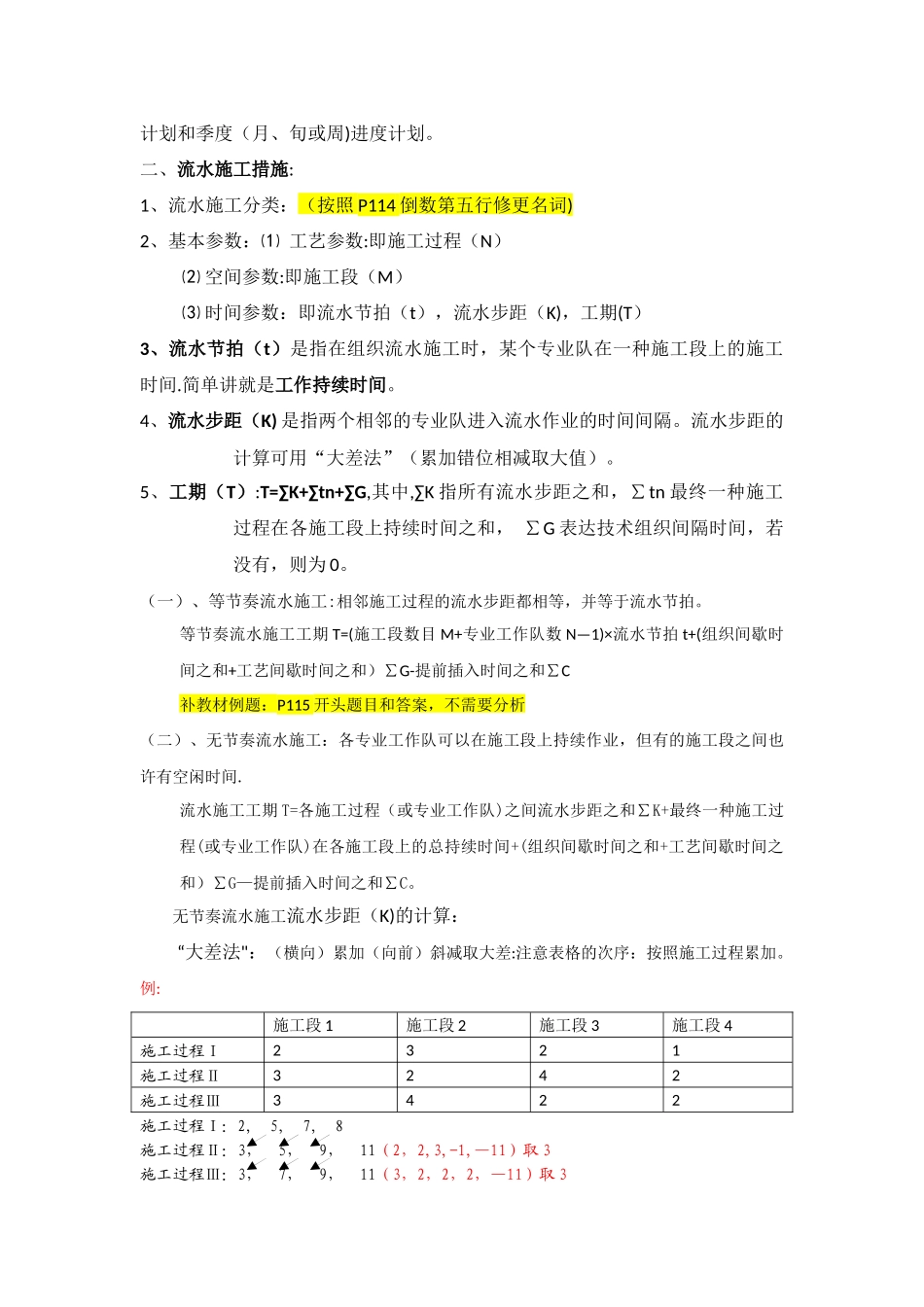

乙企业承接办公楼装饰工程,应当在甲企业编制单位工程施工进度计划基础上编制分部分项工程进度工作ABCD紧前工作——A、BB计划和季度(月、旬或周)进度计划

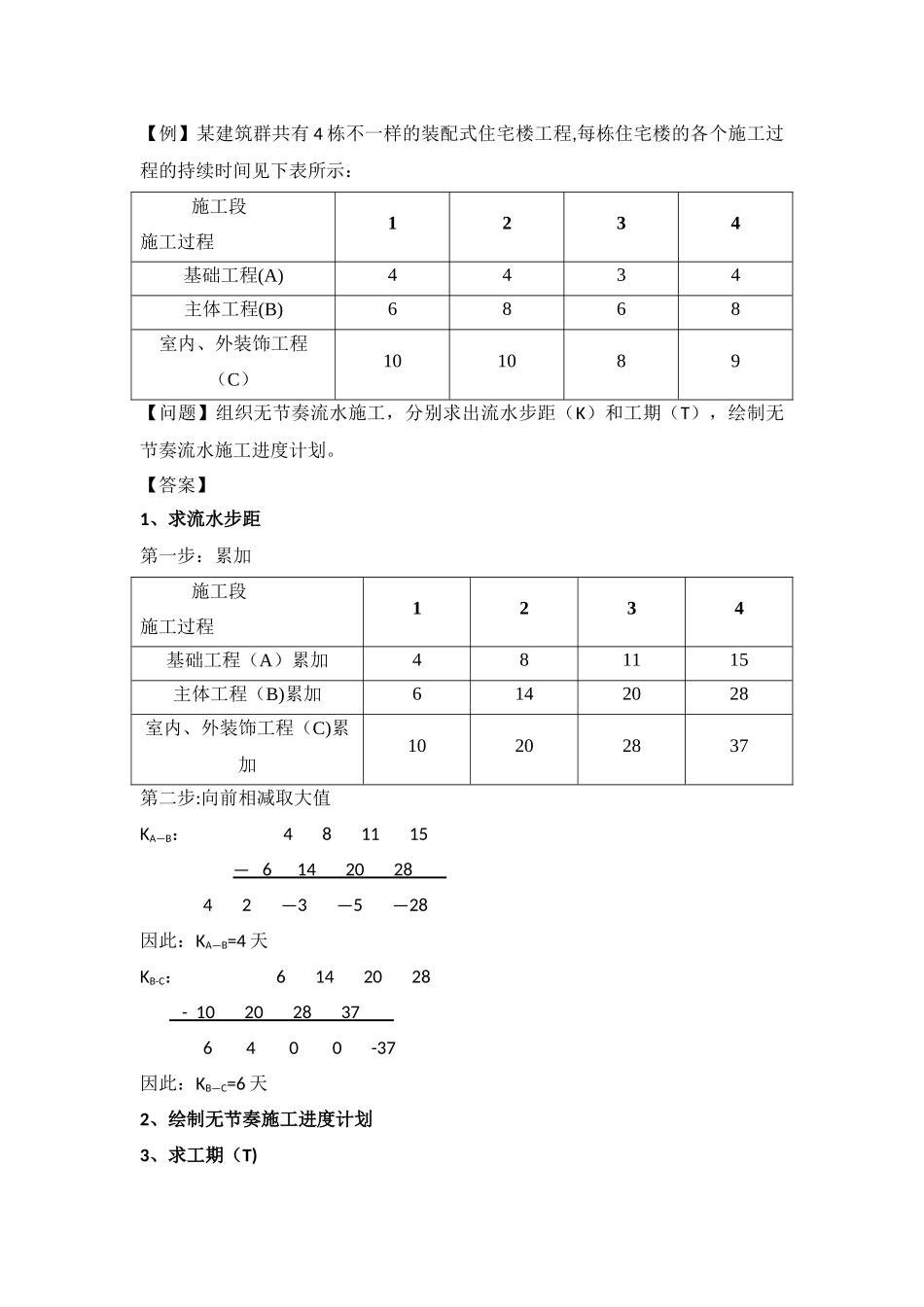

二、流水施工措施:1、流水施工分类:(按照 P114 倒数第五行修更名词)2、基本参数:⑴ 工艺参数:即施工过程(N) ⑵ 空间参数:即施工段(M) ⑶ 时间参数:即流水节拍(t),流水步距(K),工期(T)3、流水节拍(t)是指在组织流水施工时,某个专业队在一种施工段上的施工时间
简单讲就是工作持续时间
4、流水步距(K) 是指两个相邻的专业队进入流水作业
