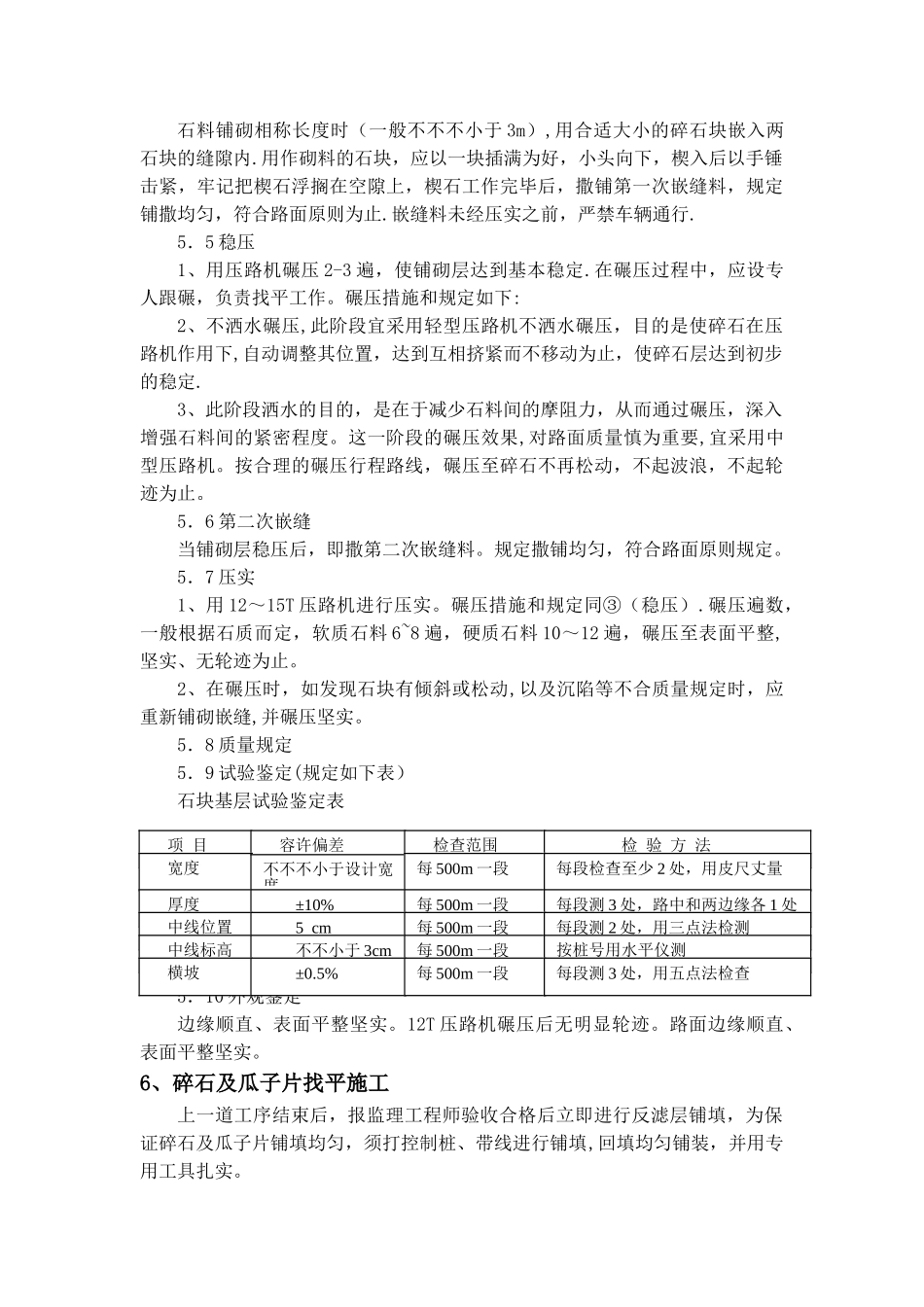

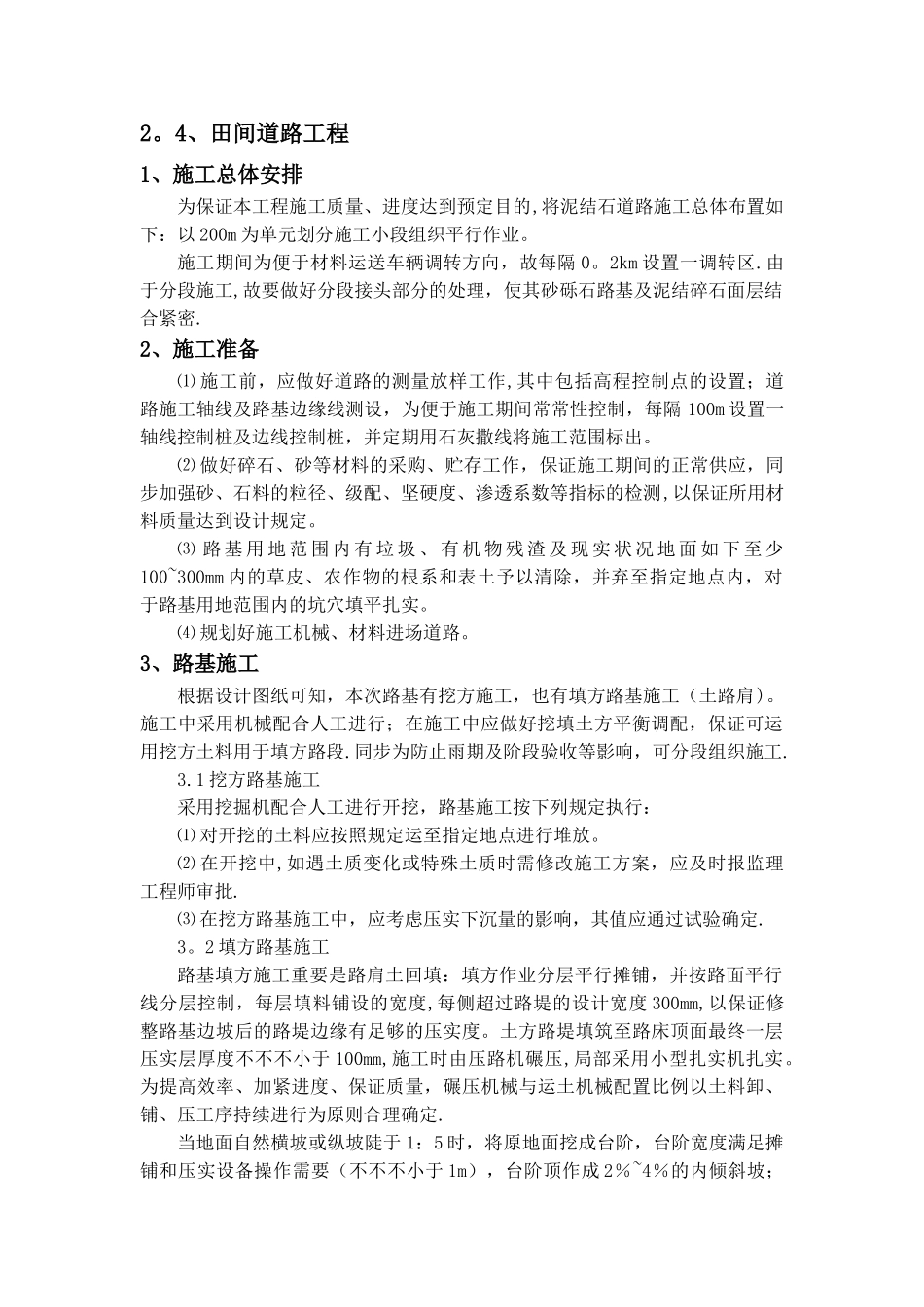

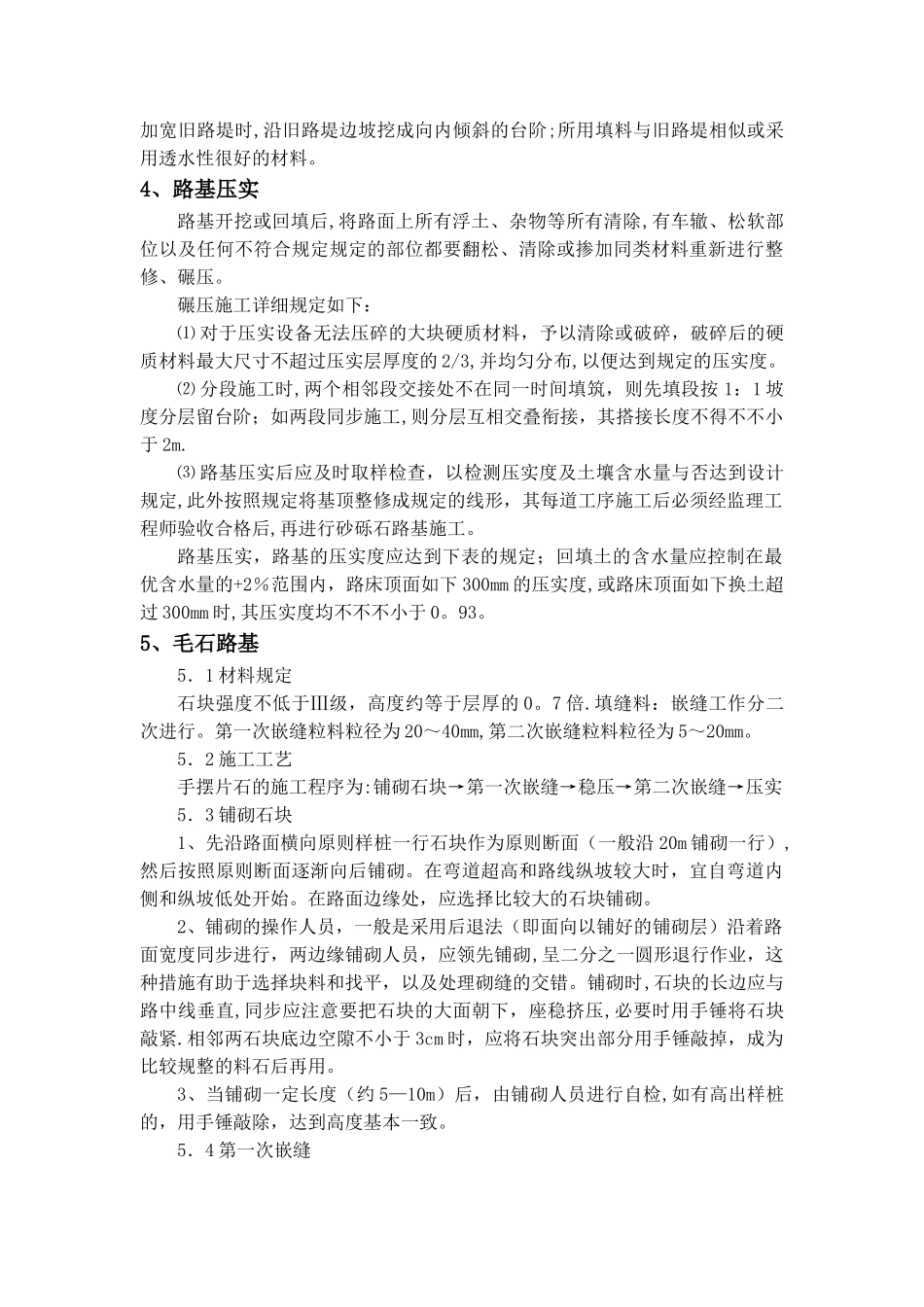

4、田间道路工程1、施工总体安排为保证本工程施工质量、进度达到预定目的,将泥结石道路施工总体布置如下:以 200m 为单元划分施工小段组织平行作业
施工期间为便于材料运送车辆调转方向,故每隔 0
2km 设置一调转区
由于分段施工,故要做好分段接头部分的处理,使其砂砾石路基及泥结碎石面层结合紧密
2、施工准备⑴ 施工前,应做好道路的测量放样工作,其中包括高程控制点的设置;道路施工轴线及路基边缘线测设,为便于施工期间常常性控制,每隔 100m 设置一轴线控制桩及边线控制桩,并定期用石灰撒线将施工范围标出
⑵ 做好碎石、砂等材料的采购、贮存工作,保证施工期间的正常供应,同步加强砂、石料的粒径、级配、坚硬度、渗透系数等指标的检测,以保证所用材料质量达到设计规定
⑶ 路 基 用 地 范 围 内 有 垃 圾 、 有 机 物 残 渣 及 现 实 状 况 地 面 如 下 至 少100~300mm 内的草皮、农作物的根系和表土予以清除,并弃至指定地点内,对于路基用地范围内的坑穴填平扎实
⑷ 规划好施工机械、材料进场道路
3、路基施工根据设计图纸可知,本次路基有挖方施工,也有填方路基施工(土路肩)
施工中采用机械配合人工进行;在施工中应做好挖填土方平衡调配,保证可运用挖方土料用于填方路段
同步为防止雨期及阶段验收等影响,可分段组织施工
1 挖方路基施工采用挖掘机配合人工进行开挖,路基施工按下列规定执行:⑴ 对开挖的土料应按照规定运至指定地点进行堆放
⑵ 在开挖中,如遇土质变化或特殊土质时需修改施工方案,应及时报监理工程师审批
⑶ 在挖方路基施工中,应考虑压实下沉量的影响,其值应通过试验确定
2 填方路基施工路基填方施工重要是路肩土回填:填方作业分层平行摊铺,并按路面平行线分层控制,每层填料铺设的宽度,每侧超过路堤的设计宽度 300mm,以保证修整路基边坡后的路堤边缘有足够的压实度
