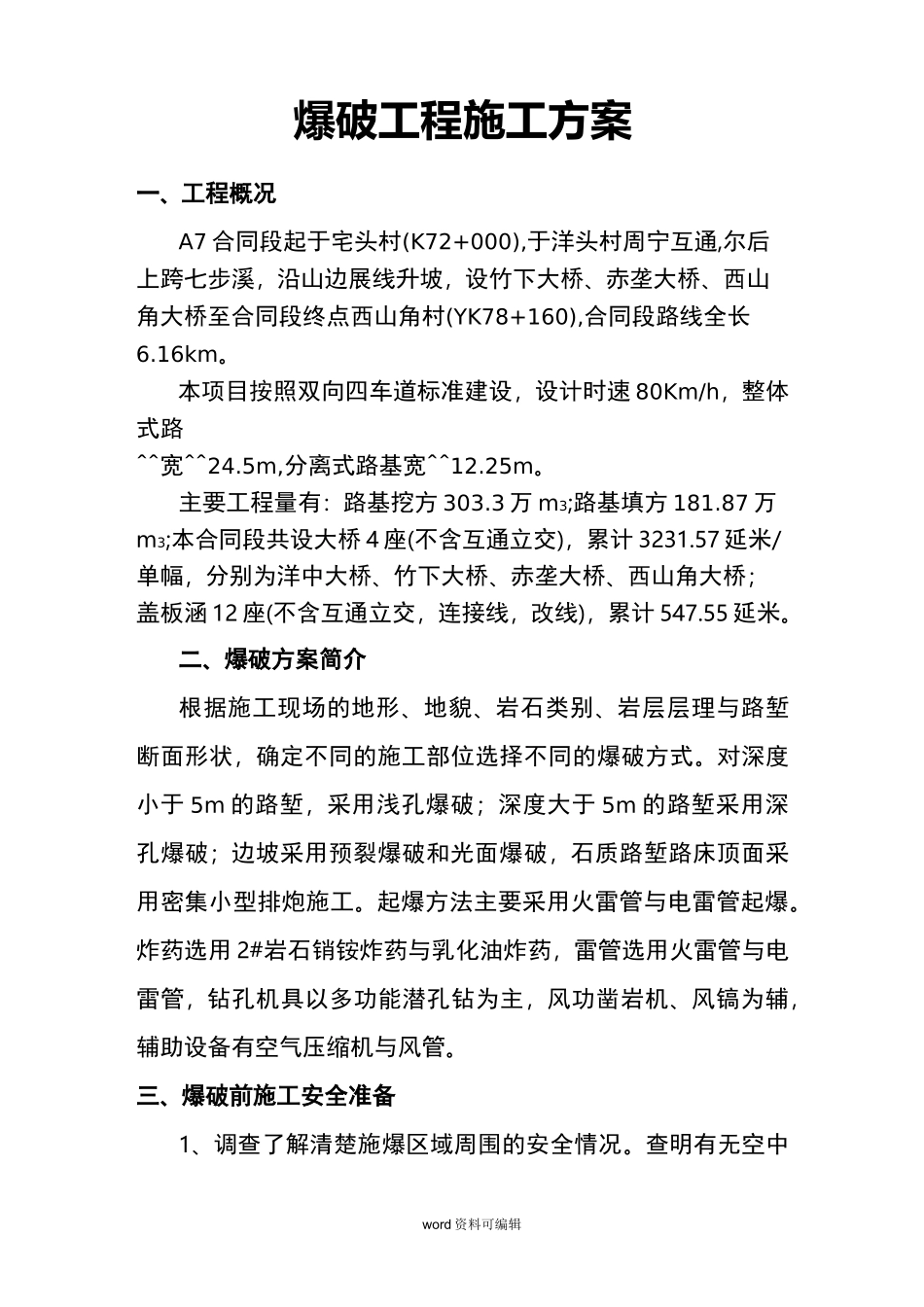

word 资料可编辑爆破工程施工方案一、工程概况A7 合同段起于宅头村(K72+000),于洋头村周宁互通,尔后上跨七步溪,沿山边展线升坡,设竹下大桥、赤垄大桥、西山角大桥至合同段终点西山角村(YK78+160),合同段路线全长6
本项目按照双向四车道标准建设,设计时速 80Km/h,整体式路^^宽^^24
5m,分离式路基宽^^12
主要工程量有:路基挖方 303
3 万 m3;路基填方 181
87 万m3;本合同段共设大桥 4 座(不含互通立交),累计 3231
57 延米/单幅,分别为洋中大桥、竹下大桥、赤垄大桥、西山角大桥;盖板涵 12 座(不含互通立交,连接线,改线),累计 547
二、爆破方案简介根据施工现场的地形、地貌、岩石类别、岩层层理与路堑断面形状,确定不同的施工部位选择不同的爆破方式
对深度小于 5m 的路堑,采用浅孔爆破;深度大于 5m 的路堑采用深孔爆破;边坡采用预裂爆破和光面爆破,石质路堑路床顶面采用密集小型排炮施工
起爆方法主要采用火雷管与电雷管起爆
炸药选用 2#岩石销铵炸药与乳化油炸药,雷管选用火雷管与电雷管,钻孔机具以多功能潜孔钻为主,风功凿岩机、风镐为辅,辅助设备有空气压缩机与风管
三、爆破前施工安全准备1、调查了解清楚施爆区域周围的安全情况
查明有无空中word 资料可编辑电缆、地下光缆等管线,如有应查明空中电缆的平面位置和高度,地下管线的平面位置和埋置深度,研究是否需采取安全防护措施
2、充分了解邻近爆破区的建筑物、水电管路、交通便道等设施对爆破的安全要求,是否需要采用防护或隔离措施,必要时还应考虑进行安全验算
3、根据施工现场条件,对爆破有关资料与图纸进行校核,进行施工放样,确定爆破开挖范围
4、事先了解爆破区的环境情况及施爆时的天气预报,确定合理的爆破时间
5、了解爆破区周围的居民情况,会同当地公安
