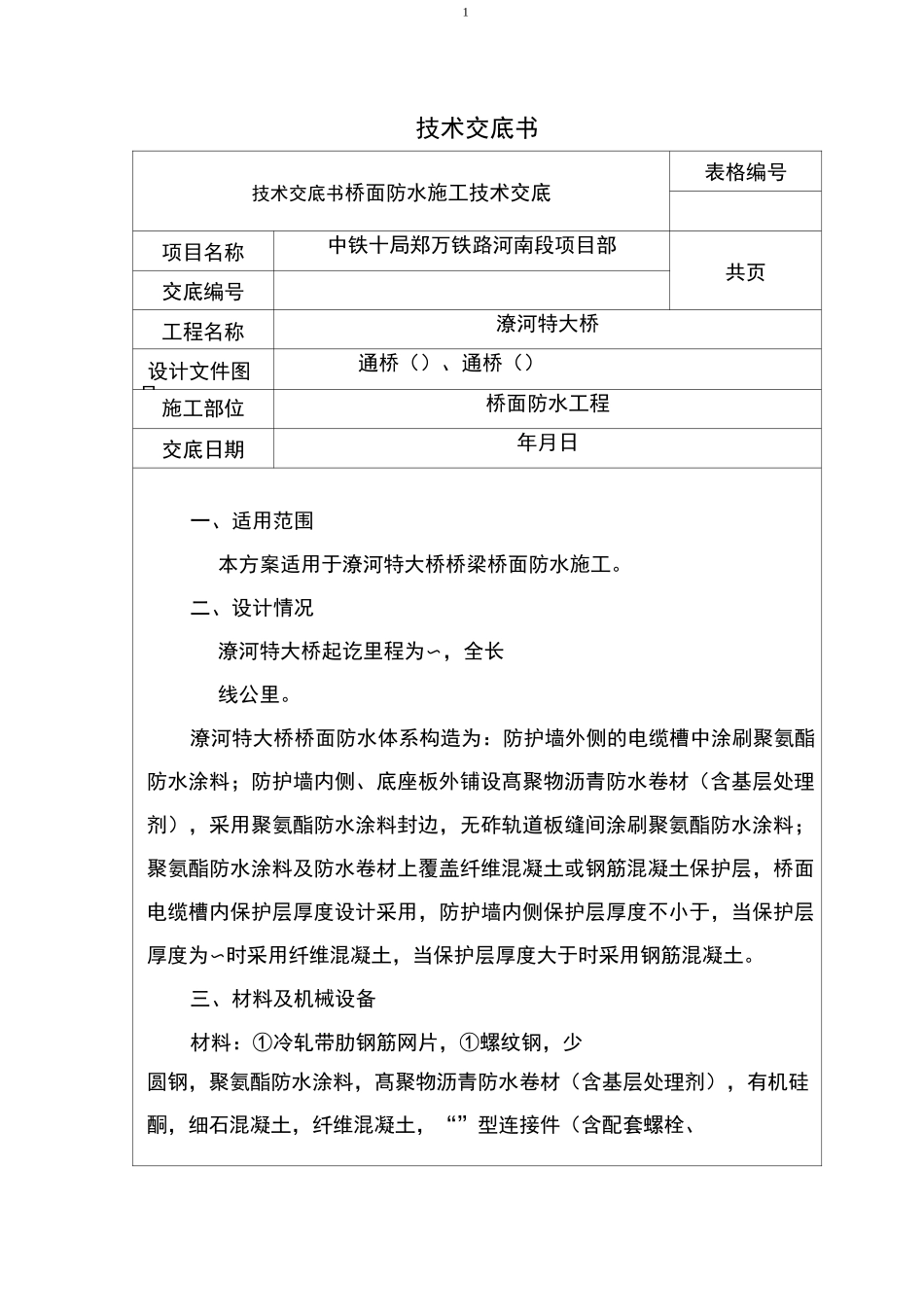

1技术交底书技术交底书桥面防水施工技术交底表格编号项目名称中铁十局郑万铁路河南段项目部共页交底编号工程名称潦河特大桥设计文件图号通桥()、通桥()施工部位桥面防水工程交底日期年月日一、适用范围本方案适用于潦河特大桥桥梁桥面防水施工
二、设计情况潦河特大桥起讫里程为〜,全长线公里
潦河特大桥桥面防水体系构造为:防护墙外侧的电缆槽中涂刷聚氨酯防水涂料;防护墙内侧、底座板外铺设髙聚物沥青防水卷材(含基层处理剂),采用聚氨酯防水涂料封边,无砟轨道板缝间涂刷聚氨酯防水涂料;聚氨酯防水涂料及防水卷材上覆盖纤维混凝土或钢筋混凝土保护层,桥面电缆槽内保护层厚度设计采用,防护墙内侧保护层厚度不小于,当保护层厚度为〜时采用纤维混凝土,当保护层厚度大于时采用钢筋混凝土
三、材料及机械设备材料:①冷轧带肋钢筋网片,①螺纹钢,少圆钢,聚氨酯防水涂料,髙聚物沥青防水卷材(含基层处理剂),有机硅酮,细石混凝土,纤维混凝土,“”型连接件(含配套螺栓、2垫片),“”型压接件,2环保型接地铜缆,e 防护软管、直径防护卡具

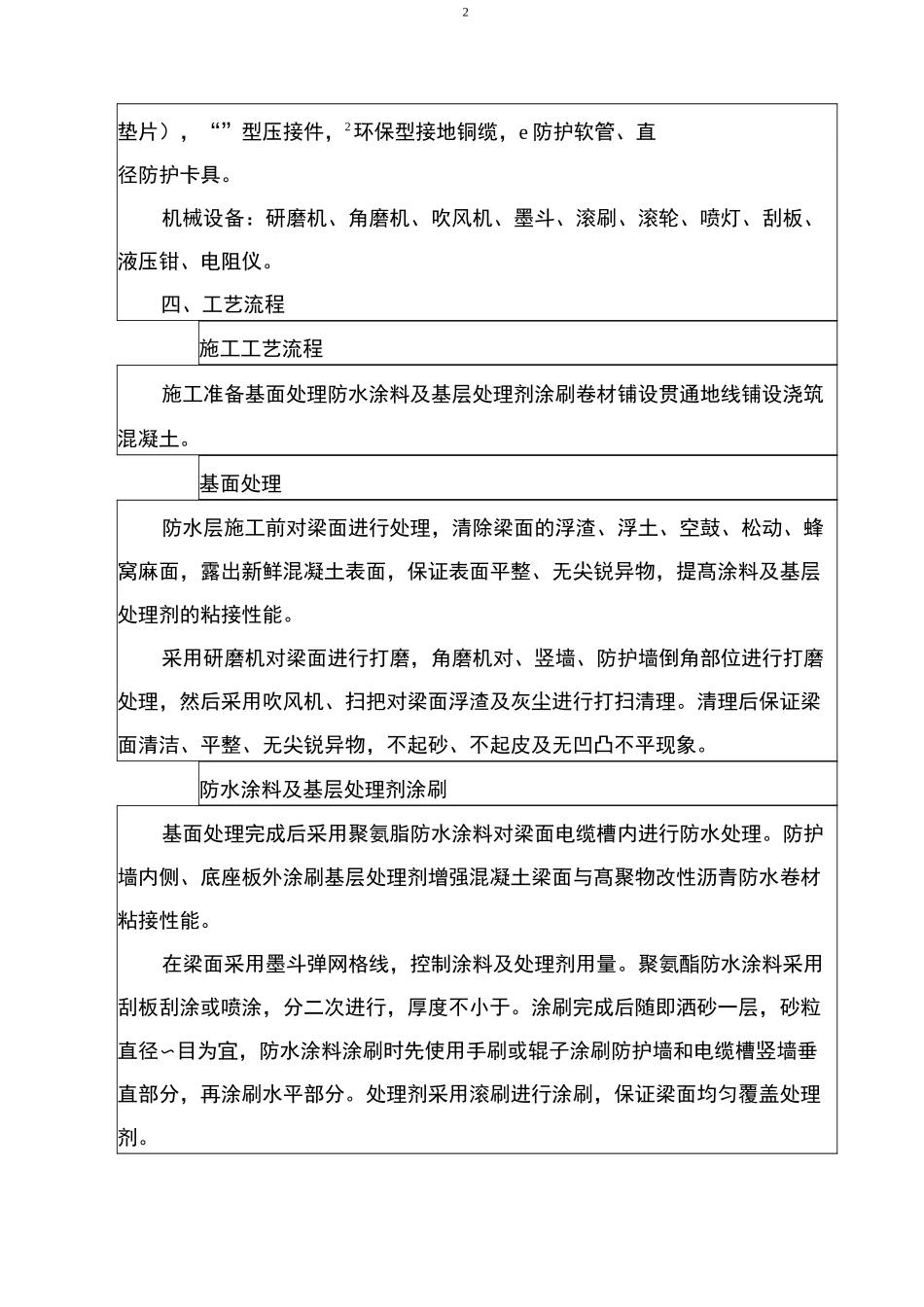

机械设备:研磨机、角磨机、吹风机、墨斗、滚刷、滚轮、喷灯、刮板、液压钳、电阻仪
四、工艺流程施工工艺流程施工准备基面处理防水涂料及基层处理剂涂刷卷材铺设贯通地线铺设浇筑混凝土
基面处理防水层施工前对梁面进行处理,清除梁面的浮渣、浮土、空鼓、松动、蜂窝麻面,露出新鲜混凝土表面,保证表面平整、无尖锐异物,提髙涂料及基层处理剂的粘接性能
采用研磨机对梁面进行打磨,角磨机对、竖墙、防护墙倒角部位进行打磨处理,然后采用吹风机、扫把对梁面浮渣及灰尘进行打扫清理
清理后保证梁面清洁、平整、无尖锐异物,不起砂、不起皮及无凹凸不平现象
防水涂料及基层处理剂涂刷基面处理完成后采用聚氨脂防水涂料对梁面电缆槽内进行防水处理

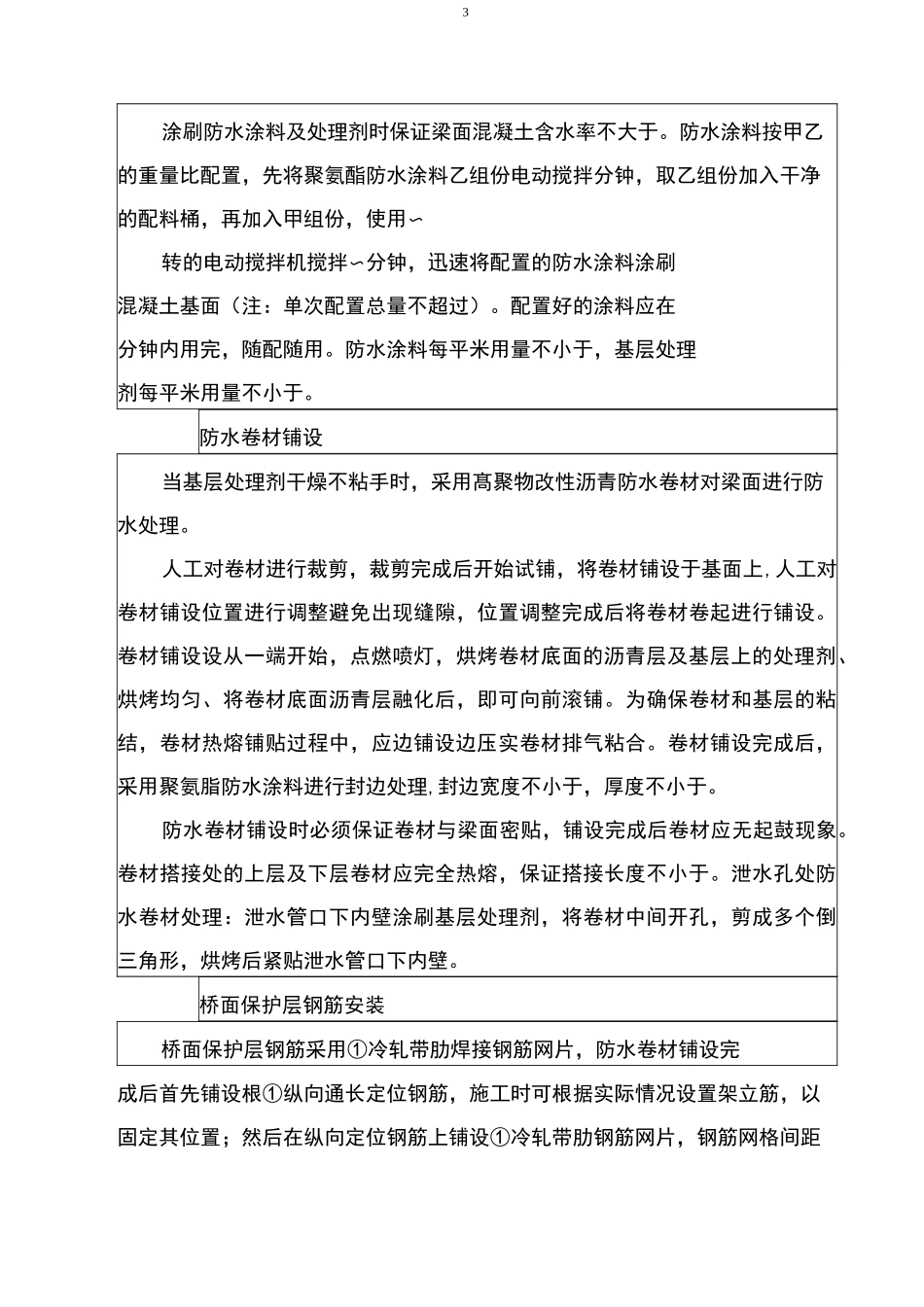

防护墙内侧、底座板外涂刷基层处理剂增强混凝土梁面与髙聚物改性沥青防水卷材粘接性能
