基坑支护工程竣工报告

基坑支护工程竣工报告_第1页
1/3
基坑支护工程竣工报告_第2页
2/3
基坑支护工程竣工报告_第3页
3/3

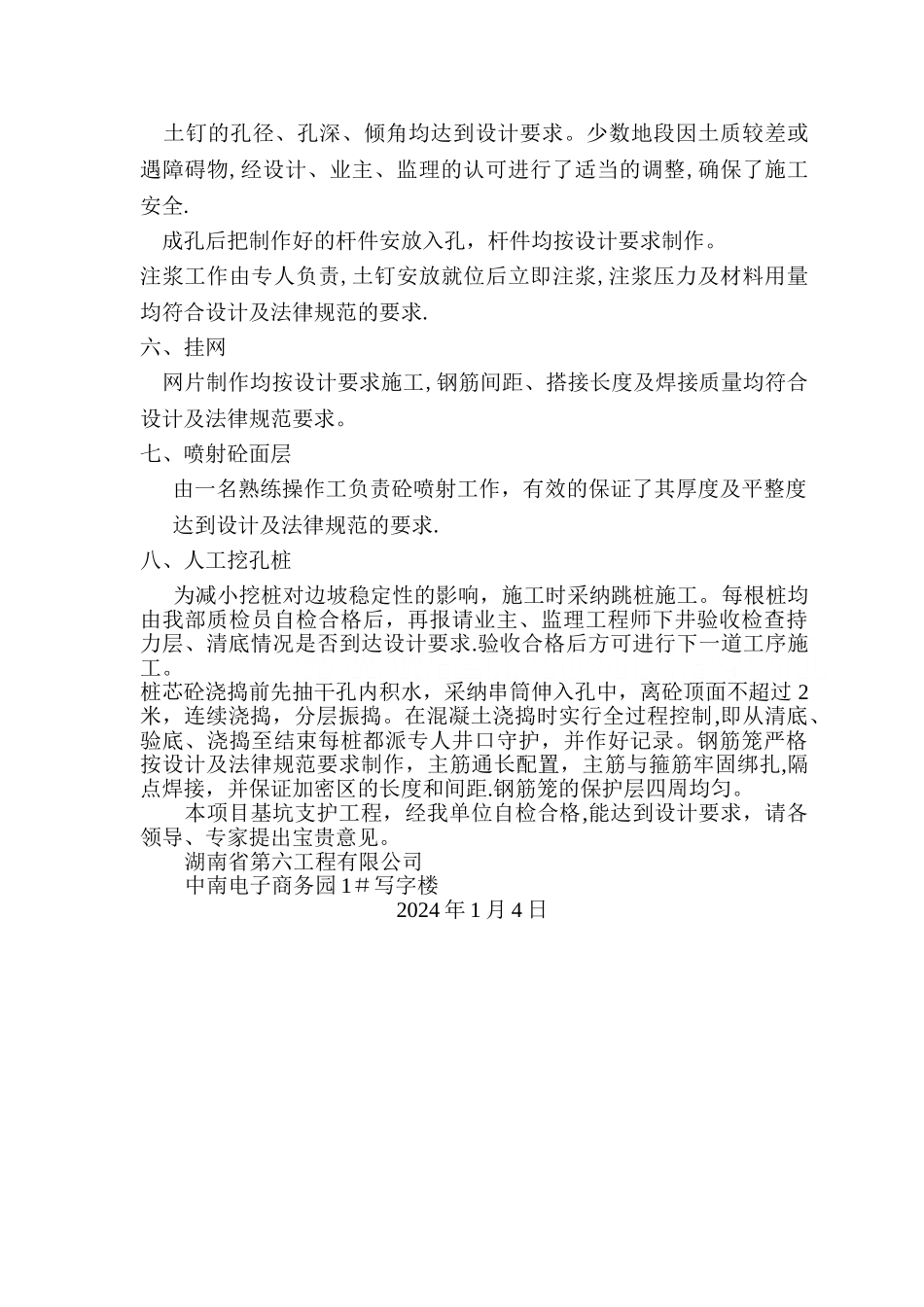

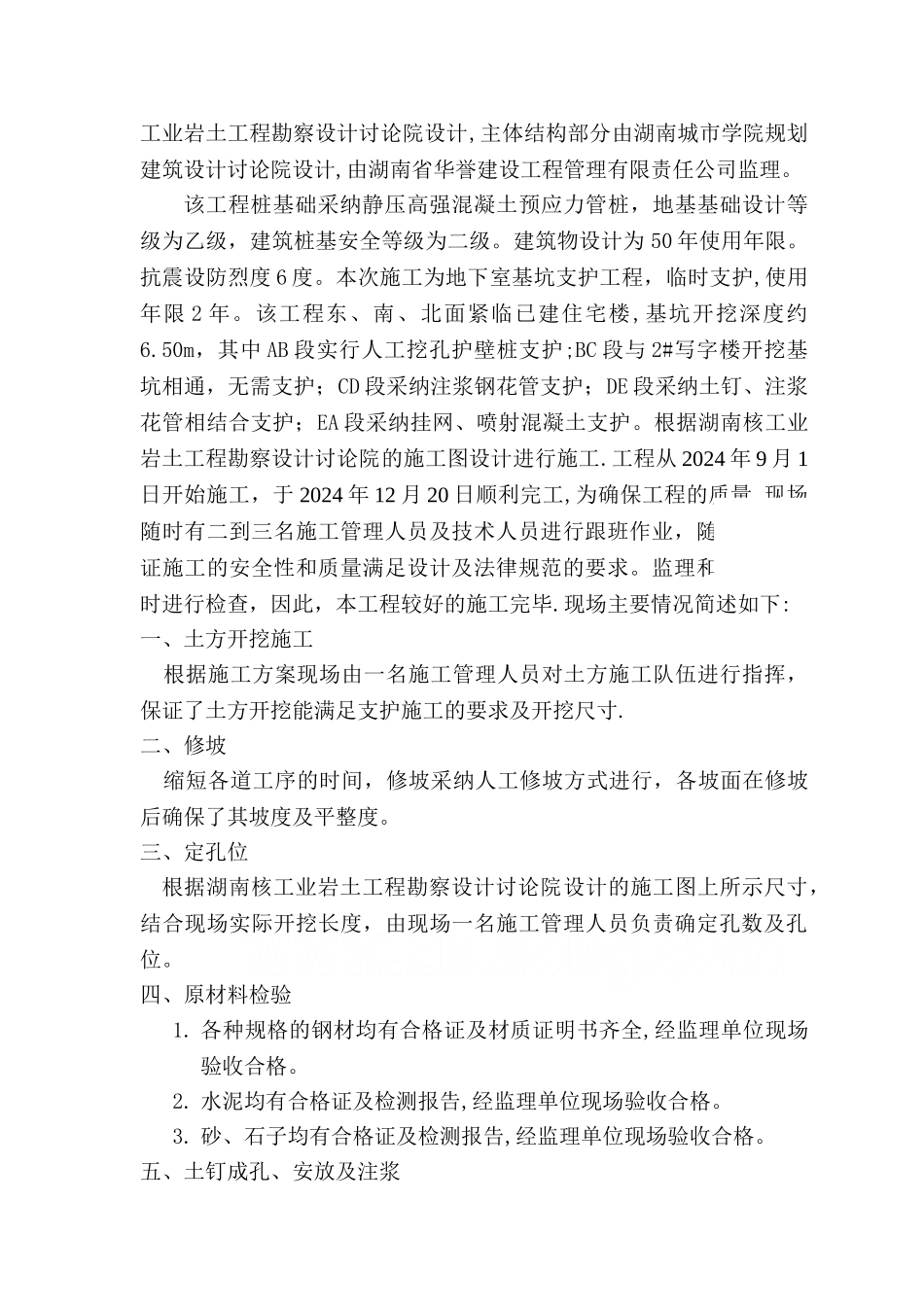

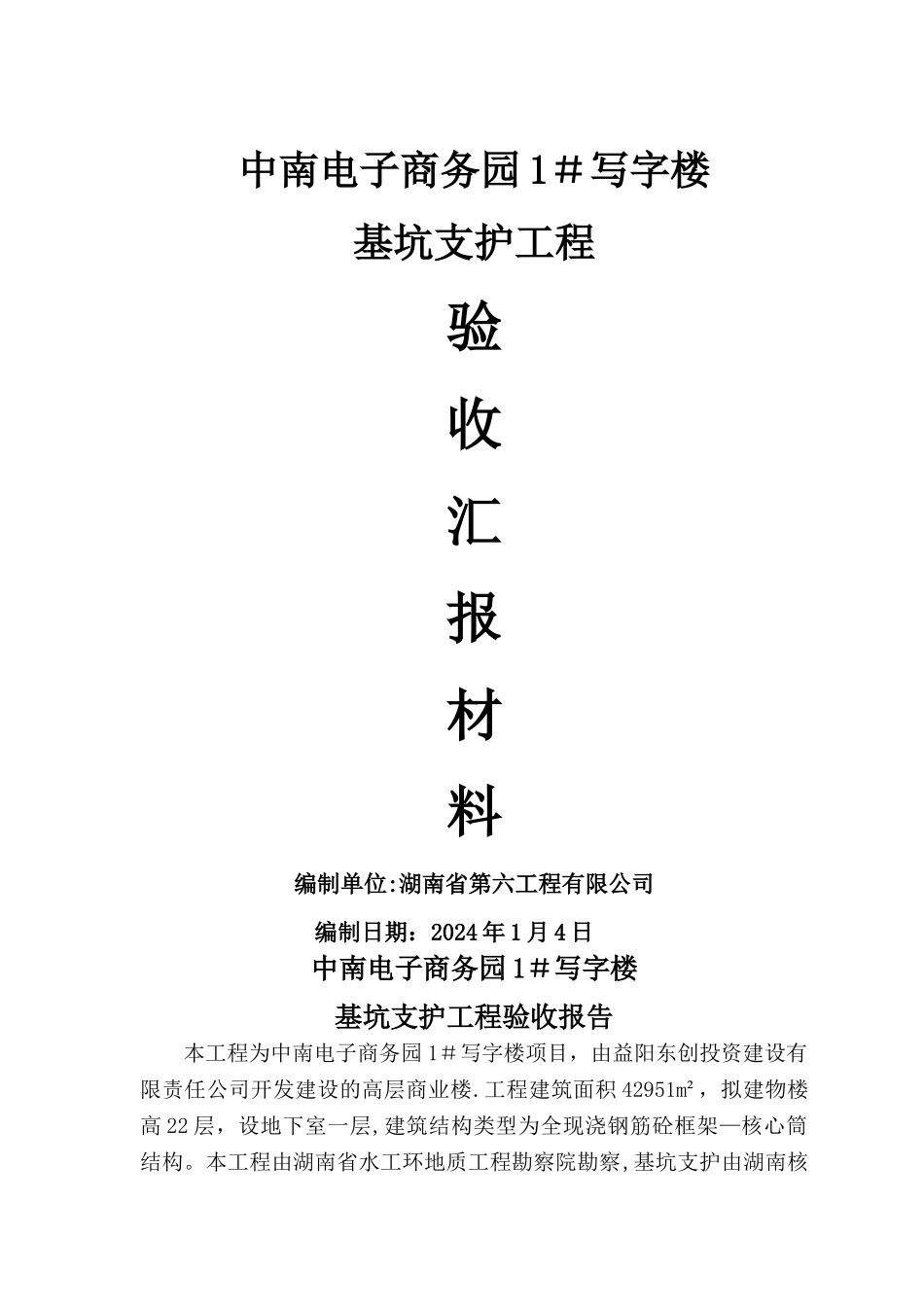

中南电子商务园 1#写字楼基坑支护工程验收汇报材料编制单位:湖南省第六工程有限公司编制日期:2024 年 1 月 4 日中南电子商务园 1#写字楼基坑支护工程验收报告本工程为中南电子商务园 1#写字楼项目,由益阳东创投资建设有限责任公司开发建设的高层商业楼.工程建筑面积 42951m²,拟建物楼高 22 层,设地下室一层,建筑结构类型为全现浇钢筋砼框架—核心筒结构。本工程由湖南省水工环地质工程勘察院勘察,基坑支护由湖南核工业岩土工程勘察设计讨论院设计,主体结构部分由湖南城市学院规划建筑设计讨论院设计,由湖南省华誉建设工程管理有限责任公司监理。该工程桩基础采纳静压高强混凝土预应力管桩,地基基础设计等级为乙级,建筑桩基安全等级为二级。建筑物设计为 50 年使用年限。抗震设防烈度 6 度。本次施工为地下室基坑支护工程,临时支护,使用年限 2 年。该工程东、南、北面紧临已建住宅楼,基坑开挖深度约6.50m,其中 AB 段实行人工挖孔护壁桩支护;BC 段与 2#写字楼开挖基坑相通,无需支护;CD 段采纳注浆钢花管支护;DE 段采纳土钉、注浆花管相结合支护;EA 段采纳挂网、喷射混凝土支护。根据湖南核工业岩土工程勘察设计讨论院的施工图设计进行施工.工程从 2024 年 9 月 1日开始施工,于 2024 年 12 月 20 日顺利完工,为确保工程的质量,现场随时有二到三名施工管理人员及技术人员进行跟班作业,随时检查保证施工的安全性和质量满足设计及法律规范的要求。监理和业主也随时进行检查,因此,本工程较好的施工完毕.现场主要情况简述如下:一、土方开挖施工 根据施工方案现场由一名施工管理人员对土方施工队伍进行指挥,保证了土方开挖能满足支护施工的要求及开挖尺寸.二、修坡 缩短各道工序的时间,修坡采纳人工修坡方式进行,各坡面在修坡后确保了其坡度及平整度。三、定孔位根据湖南核工业岩土工程勘察设计讨论院设计的施工图上所示尺寸,结合现场实际开挖长度,由现场一名施工管理人员负责确定孔数及孔位。四、原材料检验1. 各种规格的钢材均有合格证及材质证明书齐全,经监理单位现场验收合格。2. 水泥均有合格证及检测报告,经监理单位现场验收合格。3. 砂、石子均有合格证及检测报告,经监理单位现场验收合格。五、土钉成孔、安放及注浆 土钉的孔径、孔深、倾角均达到设计要求。少数地段因土质较差或遇障碍物,经设计、业主、监理的认可进行了适当的调整,确保了施工安全. 成孔后把制作好的杆件安放入...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑支护工程竣工报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
